2020-2025年一级造价师之工程造价案例分析(交通)押题练习试卷B卷附答案.docx

上传人:x****s 文档编号:12037806 上传时间:2025-09-01 格式:DOCX 页数:12 大小:10.12KB 下载积分:16 金币
下载 相关 举报

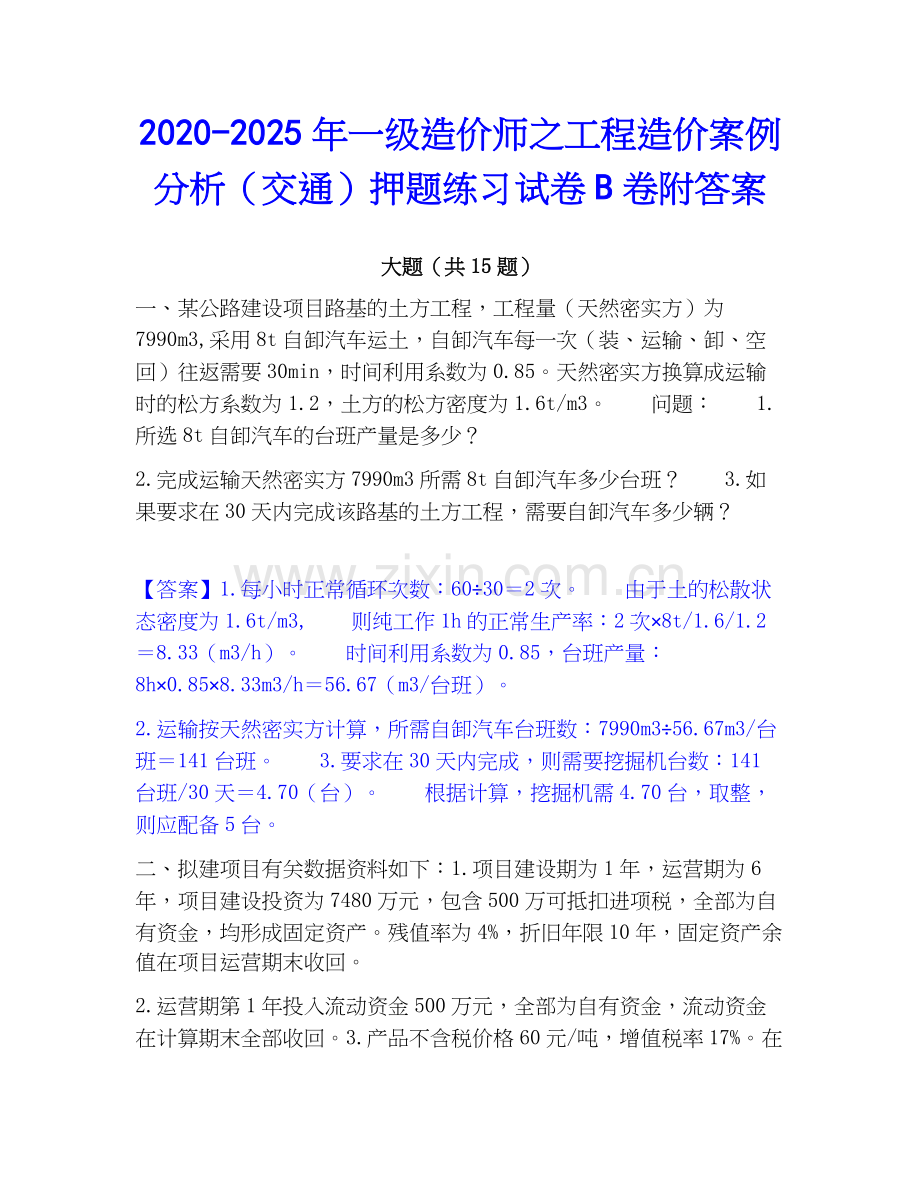

2020-2025年一级造价师之工程造价案例分析(交通)押题练习试卷B卷附答案.docx_第1页
第1页 / 共12页

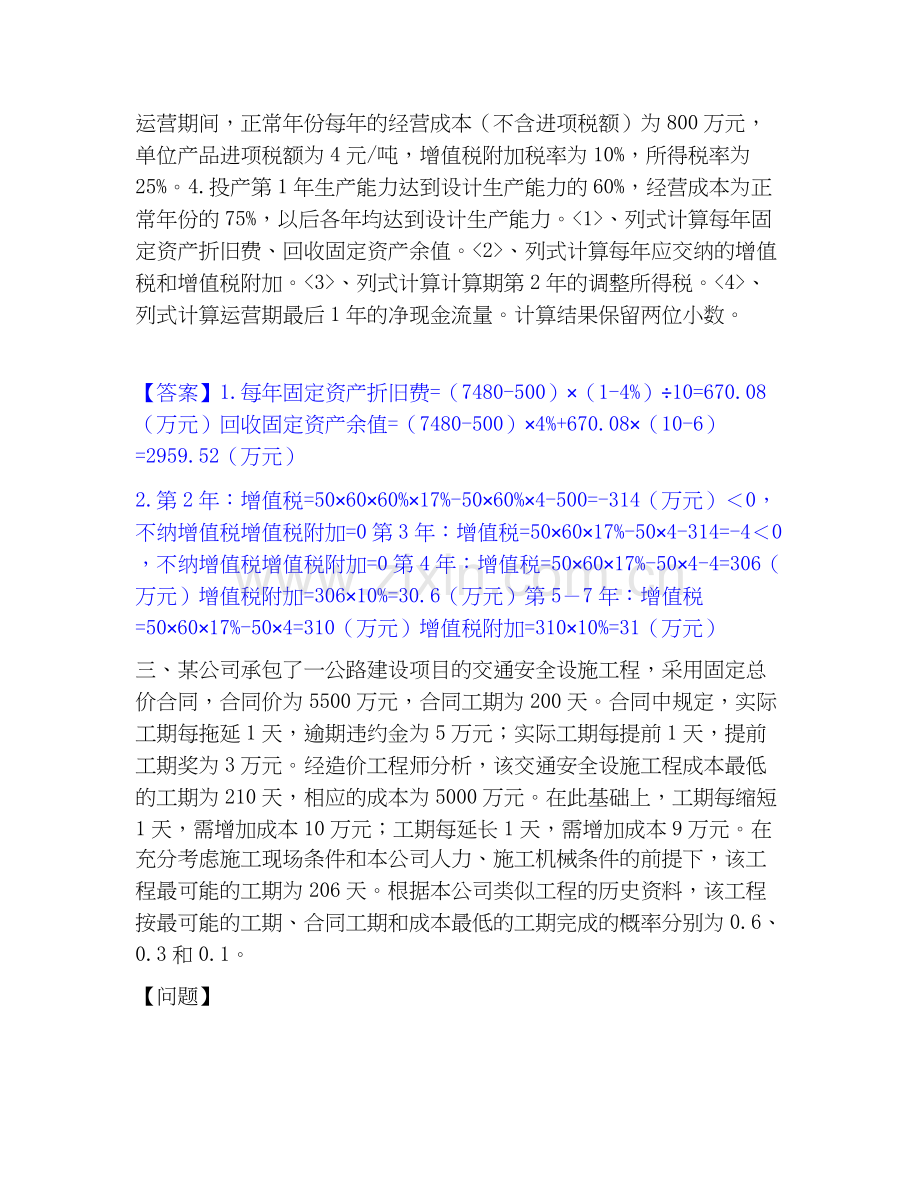

2020-2025年一级造价师之工程造价案例分析(交通)押题练习试卷B卷附答案.docx_第2页
第2页 / 共12页


点击查看更多>>
资源描述
2020-2025年一级造价师之工程造价案例分析(交通)押题练习试卷B卷附答案 大题(共15题) 一、某公路建设项目路基的土方工程,工程量(天然密实方)为7990m3,采用8t自卸汽车运土,自卸汽车每一次(装、运输、卸、空回)往返需要30min,时间利用系数为0.85。天然密实方换算成运输时的松方系数为1.2,土方的松方密度为1.6t/m3。  问题:  1.所选8t自卸汽车的台班产量是多少?   2.完成运输天然密实方7990m3所需8t自卸汽车多少台班?  3.如果要求在30天内完成该路基的土方工程,需要自卸汽车多少辆? 【答案】1.每小时正常循环次数:60÷30=2次。  由于土的松散状态密度为1.6t/m3,  则纯工作1h的正常生产率:2次×8t/1.6/1.2=8.33(m3/h)。  时间利用系数为0.85,台班产量:8h×0.85×8.33m3/h=56.67(m3/台班)。   2.运输按天然密实方计算,所需自卸汽车台班数:7990m3÷56.67m3/台班=141台班。  3.要求在30天内完成,则需要挖掘机台数:141台班/30天=4.70(台)。  根据计算,挖掘机需4.70台,取整,则应配备5台。 二、拟建项目有关数据资料如下:1.项目建设期为1年,运营期为6年,项目建设投资为7480万元,包含500万可抵扣进项税,全部为自有资金,均形成固定资产。残值率为4%,折旧年限10年,固定资产余值在项目运营期末收回。 2.运营期第1年投入流动资金500万元,全部为自有资金,流动资金在计算期末全部收回。3.产品不含税价格60元/吨,增值税率17%。在运营期间,正常年份每年的经营成本(不含进项税额)为800万元,单位产品进项税额为4元/吨,增值税附加税率为10%,所得税率为25%。4.投产第1年生产能力达到设计生产能力的60%,经营成本为正常年份的75%,以后各年均达到设计生产能力。<1>、列式计算每年固定资产折旧费、回收固定资产余值。<2>、列式计算每年应交纳的增值税和增值税附加。<3>、列式计算计算期第2年的调整所得税。<4>、列式计算运营期最后1年的净现金流量。计算结果保留两位小数。 【答案】1.每年固定资产折旧费=(7480-500)×(1-4%)÷10=670.08(万元)回收固定资产余值=(7480-500)×4%+670.08×(10-6)=2959.52(万元) 2.第2年:增值税=50×60×60%×17%-50×60%×4-500=-314(万元)<0,不纳增值税增值税附加=0第3年:增值税=50×60×17%-50×4-314=-4<0,不纳增值税增值税附加=0第4年:增值税=50×60×17%-50×4-4=306(万元)增值税附加=306×10%=30.6(万元)第5-7年:增值税=50×60×17%-50×4=310(万元)增值税附加=310×10%=31(万元) 三、某公司承包了一公路建设项目的交通安全设施工程,采用固定总价合同,合同价为5500万元,合同工期为200天。合同中规定,实际工期每拖延1天,逾期违约金为5万元;实际工期每提前1天,提前工期奖为3万元。经造价工程师分析,该交通安全设施工程成本最低的工期为210天,相应的成本为5000万元。在此基础上,工期每缩短1天,需增加成本10万元;工期每延长1天,需增加成本9万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该工程最可能的工期为206天。根据本公司类似工程的历史资料,该工程按最可能的工期、合同工期和成本最低的工期完成的概率分别为0.6、0.3和0.1。 【问题】 1.该工程按合同工期和按成本最低的工期组织施工的利润额各为多少?试分析这两种施工组织方案的优缺点。2.在确保该工程不亏本的前提下,该工程允许的最长工期为多少?(计算结果四舍五入取整。)3.若按最可能的工期组织施工,该工程的利润额为多少?相应的成本利润率为多少?(计算结果保留两位小数。)4.假定该工程按合同工期、成本最低的工期和最可能的工期组织施工的利润额分别为380万元、480万元和420万元,该工程的期望利润额为多少?相应的产值利润率为多少?(计算结果保留两位小数。) 【答案】1.(1)综合考虑预期违约金和施工成本,按合同工期(200天)组织施工的利润额:5500-5000-10×(210-200)=400(万元);按成本最低(210天)的工期组织施工的利润额:5500-5000-5×(210-200)=450(万元)。(2)按合同工期组织施工的优点是企业可获得较好的信誉,利于今后承接其他工程;缺点是利润额较低,具体工程的经济效益较差。按成本最低的工期组织施工的优点是利润额较高,具体工程的经济效益较好;缺点是影响企业的信誉,可能会影响今后承接其他工程。2.解法一:由第1问可知,按成本最低的工期组织施工的利润额为450万元,故允许的最长工期为210+450÷(5+9)=242天。解法二:在确保该工程不亏本的前提下,即施工的利润额为0,设允许的最长工期为x天,则:5500-5000-9×(x-210)-5×(x-200)=0解得:x=242(天)3.(1)按最可能工期组织施工的利润额:解法一:5500-5000-10×(210-206)-5×(206-200)=430(万元);解法二:400+10×(206-200)-5×(206-200)=430(万元);解法三:450-10×(210-206)+5×(210-206)=430(万元)。(2)相应的成本利润率:430÷(5500-430)=8.48%。4.(1)该工程的期望利润额:420×0.6+380×0.3+480×0.1=414(万元)。 四、某地拟建一条高速公路,根据交通量需要和全寿命周期成本控制的要求,设计单位提出了A(沥青混凝土路面)、B(水泥混凝土路面)两个方案。该高速公路面层数量为710850m2、基层数量为771780m2、垫层数量为832710m2。为对两个方案进行深入比选,设计单位进行了认真的调查研究和分析,有关情况如下:1.公路通车年建设成本:沥青混凝土面层120元/m2、水泥混凝土面层85元/m2、路面基层45元/m2、路面垫层283元/m2,公路使用寿命为100年,预计沥青混凝土路面每15年大修一次。水泥混凝土路面每10年大修一次,大修费用按重新铺筑面层计算。2.旧路面挖除费用:方案A为4.5元/m2,方案B为8.0元/m2。3.假定社会成本:方案A为500000元/年,方案B为1000000元/年。4.每次大修时,将增加有关社会和经济成本:预计将减少收费收入100万元,增加燃油损耗、时间损失等社会成本200万元。 【问题】 假设两个方案营运养护管理成本相等,社会折现率取5%,请从全寿命周期成本的角度,选择经济合理的方案。 【答案】由题意可知,项目全寿命周期成本为建设成本、大修成本和社会成本之和。(1)建设成本的计算。①方案A:120×710850+45×771780+28×832710=143347980(元);②方案B:85×710850+45×771780+28×832710=118468230(元)。(2)大修成本的计算。①方案A:(120×710850+4.5×710850+1000000+2000000)×(1+5%)-10×[1-(1+5%)-90]÷[1-(1+5%)-15]=91500825×0.9154=83759855(元);②方案B:(85×710850+8×710850+1000000+2000000)×(1+5%)-10×[1-(1+5%)-90]÷[1-(1+5%)-10]=69109050×1.5704=108528852(元)。(3)社会成本的计算。①方案A:500000×[(1+5%)×100-1]÷[5%×(1+5%)×100]=500000×19.8479=9923950(元);②方案B:100000×[(1+5%)×100-1]÷[5%×(1+5%)×100]=1000000×19.8479=19847900(元)。(4)项目全寿命周期成本的计算。①方案A:143347980+83759855+9923950=237031785(元);②方案B:118468230+108528852+19847900=246844982(元)。(5)选择经济合理的方案。 五、某新建项目生产一种产品,根据市场预测估计每件售价为500元,已知该产品单位可变成本为400元,固定成本为150万元。 【问题】 试求该项目的盈亏平衡产量。 【答案】根据收益、成本与产量的关系可知:TR=单价×产量=P×Q=500Q。TC=固定成本+可变成本=1500000+400Q。设该项目的盈亏平衡产量为Q*,则当产量为Q*时,应有:TR=TC。即:500Q*=1500000+400Q*。解得:Q*=15000(件)。即该项目的盈亏平衡产量为15000件。 六、某公司拟建设A、B两个公路项目,A项目的工程费用为3000万元,工程建设其他费用为1000万元,预备费为工程费用及工程建设其他费用之和的15%。固定资产投资拟向银行贷款金额为2640万元,剩余部分为自有资金投资。贷款年利率为6%(按季度计息)。B项目的工程费用为3600万元,工程建设其他费用为570万元,预备费为工程费用及工程建设其他费用之和的10%。固定资产投资拟向银行贷款金额为3100万元,剩余部分为自有资金投资。贷款年利率为6%(按年计息)。两个项目建设期均为2年,投资比例均按照第一年40%,第二年60%投入,贷款发放比例同投资比例。计算结果保留小数点后两位。<1>、分别计算A、B项目的建设期贷款。<2>、该公司拟通过项目的总投资额进行方案的选择,拟采用投资额较小的项目为最优方案。试分析应选择哪个项目进行投资。 【答案】1.(1)A项目贷款有效利率=(1+6%/4)4-1=6.14%第一年贷款额=2640×40%=1056(万元)第二年贷款额=2640×60%=1584(万元)第一年贷款利息=1056/2×6.14%=3 2.42(万元)第二年贷款利息=(1056+3 2.42+1584/2)×6.14%=115.46(万元)A项目建设期贷款利息合计:3 2.42+115.46=147.88(万元)(2)B项目贷款利率=6%第一年贷款额=3100×40%=1240(万元)第二年贷款额=3100×60%=1860(万元)第一年贷款利息=1240/2×6%=37.20(万元)第二年贷款利息=(1240+37.2+1860/2)×6%=13 2.43(万元)B项目建设期贷款利息合计:37.2+13 2.43=169.63(万元) 2.(1)A项目总投资=(3000+1000)×1.15+147.88=4747.88(万元)(2)B项目总投资=(3600+570)×1.1+169.63=4756.63(万元) 七、某公路工程建设项目,业主委托具有相应招标代理和造价咨询资质的机构编制了招标文件和招标控制价,并采用公开招标方式进行项目施工招标。该项目招标公告和招标文件中的部分规定如下:(1)招标人不接受联合体投标。(2)投标人必须是国有企业或进入开发区合格承包商信息库的企业。(3)投标人报价高于最高投标限价和低于最低投标限价的,均按废标处理。(4)投标保证金的有效期应当超出投标有效期30天。 在项目投标及评标过程中发生了以下事件: 事件1:投标人A采用不平衡报价的策略,对前期工程和工程量可能减少的工程适度提高了报价。  事件2:投标人B结合自身情况,并根据过去类似工程授标经验数据,认为该工程投高标的中标概率为0.3,投低标的中标概率为0.6;投高标中标后,经营效果可分力好、中、差三种可能,其中概率分别为0.3、0.6、0.1;对应的损益值分别为500万元、400万元、250万元;投低标中标后,经营效果也分为好、中、差三种可能,其中概率分别为0.2、0.6、0.2;对应的损益值分别为300万元、200万元、100万元。编制投标文件以及参加投标的相关费用为3万元。经过评估,投标人C最终选择了投低标。问题: 1.请逐一分析项目招标公告和招标文件中(1)~(4)项规定是否妥当,并分别说明理由。  2.事件1中,投标人A的做法是否妥当?并说明理由。 3.事件2中,投标人B选择投低标是否合理?并通过计算说明理由。 【答案】 八、拟建项目有关数据资料如下:1.项目建设期为1年,运营期为6年,项目建设投资为7480万元,包含500万可抵扣进项税,全部为自有资金,均形成固定资产。残值率为4%,折旧年限10年,固定资产余值在项目运营期末收回。 2.运营期第1年投入流动资金500万元,全部为自有资金,流动资金在计算期末全部收回。3.产品不含税价格60元/吨,增值税率17%。在运营期间,正常年份每年的经营成本(不含进项税额)为800万元,单位产品进项税额为4元/吨,增值税附加税率为10%,所得税率为25%。4.投产第1年生产能力达到设计生产能力的60%,经营成本为正常年份的75%,以后各年均达到设计生产能力。<1>、列式计算每年固定资产折旧费、回收固定资产余值。<2>、列式计算每年应交纳的增值税和增值税附加。<3>、列式计算计算期第2年的调整所得税。<4>、列式计算运营期最后1年的净现金流量。计算结果保留两位小数。 【答案】1.每年固定资产折旧费=(7480-500)×(1-4%)÷10=670.08(万元)回收固定资产余值=(7480-500)×4%+670.08×(10-6)=2959.52(万元) 2.第2年:增值税=50×60×60%×17%-50×60%×4-500=-314(万元)<0,不纳增值税增值税附加=0第3年:增值税=50×60×17%-50×4-314=-4<0,不纳增值税增值税附加=0第4年:增值税=50×60×17%-50×4-4=306(万元)增值税附加=306×10%=30.6(万元)第5-7年:增值税=50×60×17%-50×4=310(万元)增值税附加=310×10%=31(万元) 九、某高速公路路基土、石方工程,有挖土方3000000m3,其中松土500000m3、普通土1500000m3、硬土1000000m3。利用开挖土方作填方用计天然密实方松土300000m3、普通土1000000m3、硬土500000m3。开炸石方计1000000m3,利用开炸石方作填方用计天然密实方300000m3。填方计压实方4000000m3。<1>、计算路基设计断面方数量。<2>、计算计价方数量。<3>、计算利用方数量(压实方)。<4>、计算借方数量。<5>、计算弃方数量。 【答案】1.路基设计断面方数量:挖土方+开炸石方+填方=3000000+1000000+4000000=8000000(m3) 2.利用方数量:300000/1.23+1000000/1.16+500000/1.09+300000/0.92=1890774(m3)3.计价方数量:路基设计断面方-利用方数量=8000000-(300000/1.23+1000000/1.16+500000/1.09+300000/0.92)=6109226(m3)4.借方数量:填方计压实方-利用方数量=4000000-1890774=2109226(m3)5.弃方数量:挖方(天然密实方)-利用方(天然密实方)3000000+1000000-(300000+1000000+500000+300000)=1900000(m3) 一十、某混凝土板工程的观察测时,对象是6名工人,符合正常的施工条件,整个过程成的工程量为32m3混凝土。基本工作时间300min,因没有水泥而停工时间15min,因停电耽误时间12min,辅助工作时间占基本工作时间1%,准备与结束时间为20min,工人上班迟到时间8min,不可避免的中断时间测时为10min,休息时间占定额时间的20%,下班早退时间5min。[2019年回忆版] 【问题】 试计算时间定额和产量定额。(小数点后保留3位小数) 【答案】(1)根据题意,应计入定额的工作时间为:基本工作时间,辅助工作时间,准备与结束时间,不可避免的中断时间,休息时间。其余时间不应计入。设定额工作时间为X,则有:X=300(1+1%)+20+10+X×20%。解得:X=416.25(min)。(2)时间定额为:416.25×6/(60×8×32)=0.163(工日/m3)。(3)产量定额为:1/0.163=6.135(m3/工日);或:60×8×32/(416.25×6)=6.150(m3/工日)。 一十一、某投资公司拟投资建设一条高速公路,建设期2年,运营期8年。工程费用及工程建设其他费用为1974.17万元,基本预备费为工程及工程建设其他费用的10%,价差预备费为223.30万元。建设投资中有400万元形成无形资产,其余形成固定资产。固定资产使用年限为10年,残值率为5%,固定资产余值在项目运营期末一次性收回。无形资产在运营期前5年均以摊入总成本。建设期第一年贷款1000万元,第二年贷款500万元,贷款利率为8%。<1>、计算建设投资额。<2>、计算固定资产折旧、计算期末固定资产余值。<3>、计算无形资产摊销费。 【答案】1.建设投资=1974.17+1974.17×10%+223.30=2394.89(万元) 2.(1)固定资产折旧建设期第1年贷款利息=1000/2×8%=40(万元)建设期第2年贷款利息=(1000+40+500/2)×8%=103.2(万元)建设期贷款利息=40+103.2=143.2(万元)固定资产原值=2394.89-400+143.2=2138.09(万元)固定资产折旧额=2138.09×(1-5%)/10=203.12(万元)(2)固定资产余值=2138.09×5%+203.12×(10-8)=513.14(万元)3.无形资产摊销费=400/5=80(万元) 一十二、某建设项目拟进行投资估算的建筑安装工程费用为22500万元,设备及工器具购置费为45000万元,工程建设其他费用为5000万元。预备费为4160万元,建设期为3年。各年的投资比例为:第一年30%,第二年45%,第三年25%。该项目固定资产投资主要来源为自有资金和贷款。贷款本金为56000万元,分年度按投资比例发放,贷款年利率为8%(按季度计息)。计算结果保留小数点后两位。<1>、估算建设期贷款利息。<2>、估算拟建项目的总投资。 【答案】1.(1)贷款有效利率=(1+8%/4)4-1=8.24%(2)第1年贷款:56000×30%=16800(万元)第2年贷款:56000×45%=25200(万元)第3年贷款:56000×25%=14000(万元)(3)第1年贷款利息:16800/2×8.24%=69 2.16(万元)第2年贷款利息:(16800+69 2.16+25200/2)×8.24%=2479.59(万元)第3年贷款利息:(16800+69 2.16+25200+2479.59+14000/2)×8.24%=4298.95(万元)建设期贷款利息合计:69 2.16+2479.59+4298.95=7470.70(万元) 2.拟建项目总投资=22500+45000+5000+4160+7470.70=84130.70(万元) 一十三、某混凝土板工程的观察测时,对象是6名工人,符合正常的施工条件,整个过程成的工程量为32m3混凝土。基本工作时间300min,因没有水泥而停工时间15min,因停电耽误时间12min,辅助工作时间占基本工作时间1%,准备与结束时间为20min,工人上班迟到时间8min,不可避免的中断时间测时为10min,休息时间占定额时间的20%,下班早退时间5min。[2019年回忆版] 【问题】 试计算时间定额和产量定额。(小数点后保留3位小数) 【答案】(1)根据题意,应计入定额的工作时间为:基本工作时间,辅助工作时间,准备与结束时间,不可避免的中断时间,休息时间。其余时间不应计入。设定额工作时间为X,则有:X=300(1+1%)+20+10+X×20%。解得:X=416.25(min)。(2)时间定额为:416.25×6/(60×8×32)=0.163(工日/m3)。(3)产量定额为:1/0.163=6.135(m3/工日);或:60×8×32/(416.25×6)=6.150(m3/工日)。 一十四、甲公司拟投资建设某公路工程,建设项目的工程费用与工程建设其他费用估算额为46510万元,预备费为4000万元,建设期为2年。各年的投资比例为第一年35%,第二年65%。该项目固定资产投资来源为自有资金和贷款。贷款本金为27000万元,其中外汇贷款为2000万美元,贷款按年度投资比例发放。贷款的人民币部分年利率为8%(按季度计息),贷款的外汇部分年利率为10%(按年度计息),外汇牌价为1美元兑换6.6元人民币。计算结果保留小数点后两位。<1>、估算建设期贷款利息。<2>、估算拟建项目的总投资。 【答案】1.(1)人民币贷款实际利率=(1+8%/4)4-1=8.24%(2)人民币贷款本金=27000-2000×6.6=13800(万元)第一年:13800×35%=4830(万元)第二年:13800×65%=8970(万元)美元贷款本金=2000(万美元)第一年:2000×35%=700(万美元)第二年:2000×65%=1300(万美元)(3)人民币建设期贷款利息计算:第一年:4830/2×8.24%=199.00(万元)第二年:(4830+199+8970/2)×8.24%=783.95(万元)人民币建设期贷款利息合计=199.00+783.95=98 2.95(万元)外币建设期贷款利息计算:第一年:700/2×8%=28(万美元)第二年:(700+28+1300/2)×8%=110.24(万美元) 一十五、某项目采用公开招标方式,有A、B、C、D、E、F六家施工单位领取了招标文件。本工程招标文件规定:2018年10月20日下午17:30为投标文件接收终止时间。在提交投标文件的同时,投标单位需提供投标保证金20万元。在2018年10月20日,A、B、C、D、F五家投标单位在下午17:30前将投标文件送达,E单位在次日上午8:00送达。各单位均按招标文件的规定提供了投标保证金。在10月20日上午10:25时,B单位向招标人递交了一份投标价格下降5%的书面说明。开标时,由招标人检查投标文件的密封情况,确认无误后,由工作人员当众拆封,并宣读了A、B、C、D、F五家承包商的名称、投标价格、工期和其他主要内容。在开标过程中,招标人发现C单位的标袋密封处没有投标单位公章和法定代表人印章或签字。评标委员会委员由招标人直接确定,共有4人组成,其中招标人代表2人,经济专家1人,技术专家1人。招标人委托评标委员会确定中标人,经过综合评定,评标委员会确定A单位为中标单位。<1>、在招标投标过程中有何不妥之处?说明理由。<2>、B单位向招标人递交的书面说明是否有效?<3>、在开标后,招标人应对C单位的投标书作何处理,为什么?<4>、投标书在哪些情况下可作为废标处理?<5>、招标人对E单位的投标书应做如何处理,理由是什么? 【答案】1.在招标投标过程中的不妥之处和理由如下:(1)不妥之处:开标时,由招标人检查投标文件的密封情况。理由:《招标投标法》规定,开标时,由投标人或者其推选的代表检查投标文件的密封情况,也可以由招标人委托的公证机构检查并公证。(2)不妥之处:评标委员会由招标人确定。理由:一般招标项目的评标委员会采取随机抽取方式。该项目属一般招标项目。不妥之处:评标委员会的组成不妥。理由:根据《招标投标法》规定,评标委员会由招标人的代表和有关技术、经济等方面的专家组成,成员人数为5人以上单数,其中技术经济等方面的专家不得少于成员总数的2/3。 2.B单位向招标人递交的书面说明有效。根据《招标投标法》的规定,投标人在招标文件要求提交投标文件的截止时间前,可以补充、修改或者撤回已提交的投标文件,补充、修改的内容作为投标文件的组成部分。3.在开标后,招标人应对C单位的投标书作废标处理:C单位因投标书没有单位公章和法定代表人印章或签字,不符合招标投标法的要求。4.投标书在下列情况下,可作废标处理:1)逾期送达的或者未送达指定地点的;2)未按招标文件要求密封的;3)无单位盖章并无法定代表人签字或盖章的;4)未按规定格式填写,内容不全或关键字迹模糊、无法辨认的;
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 考试专区 > 造价师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
