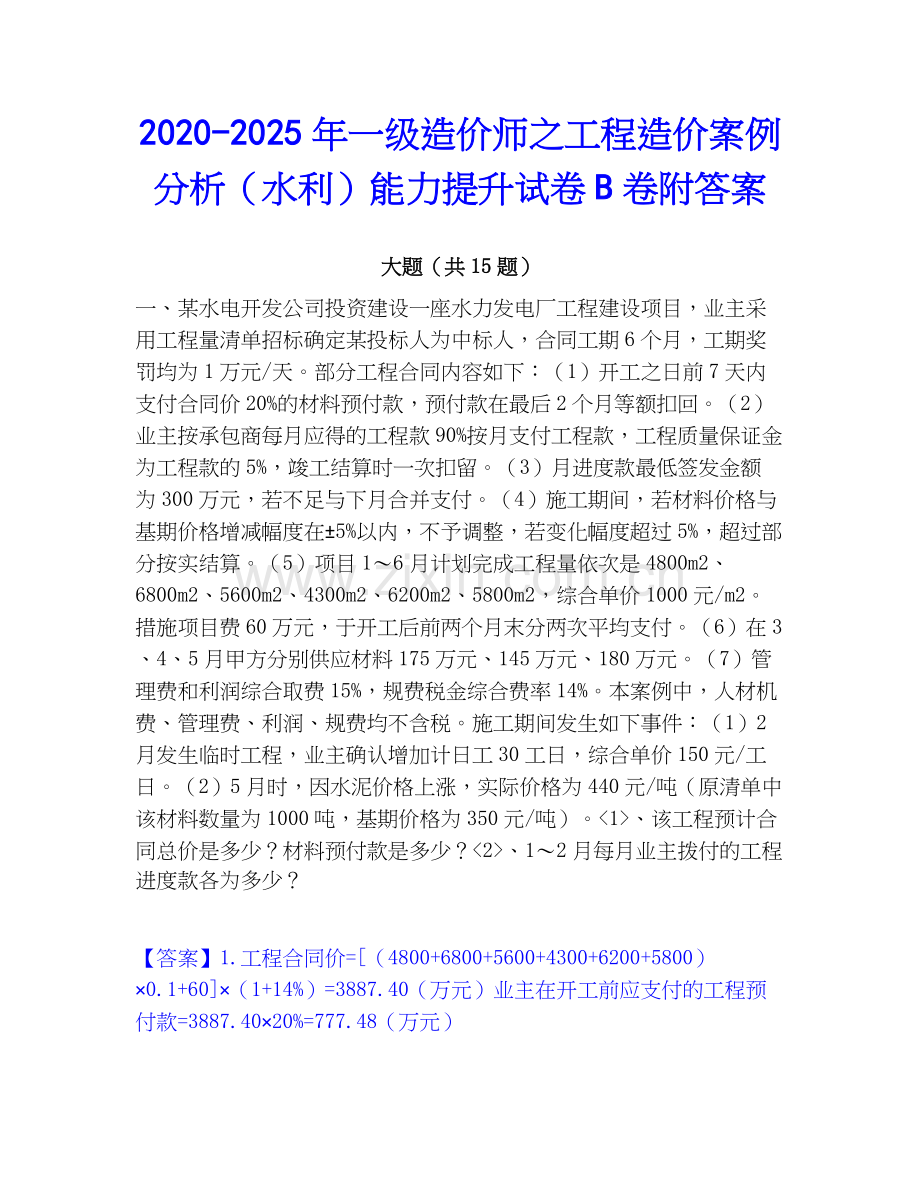

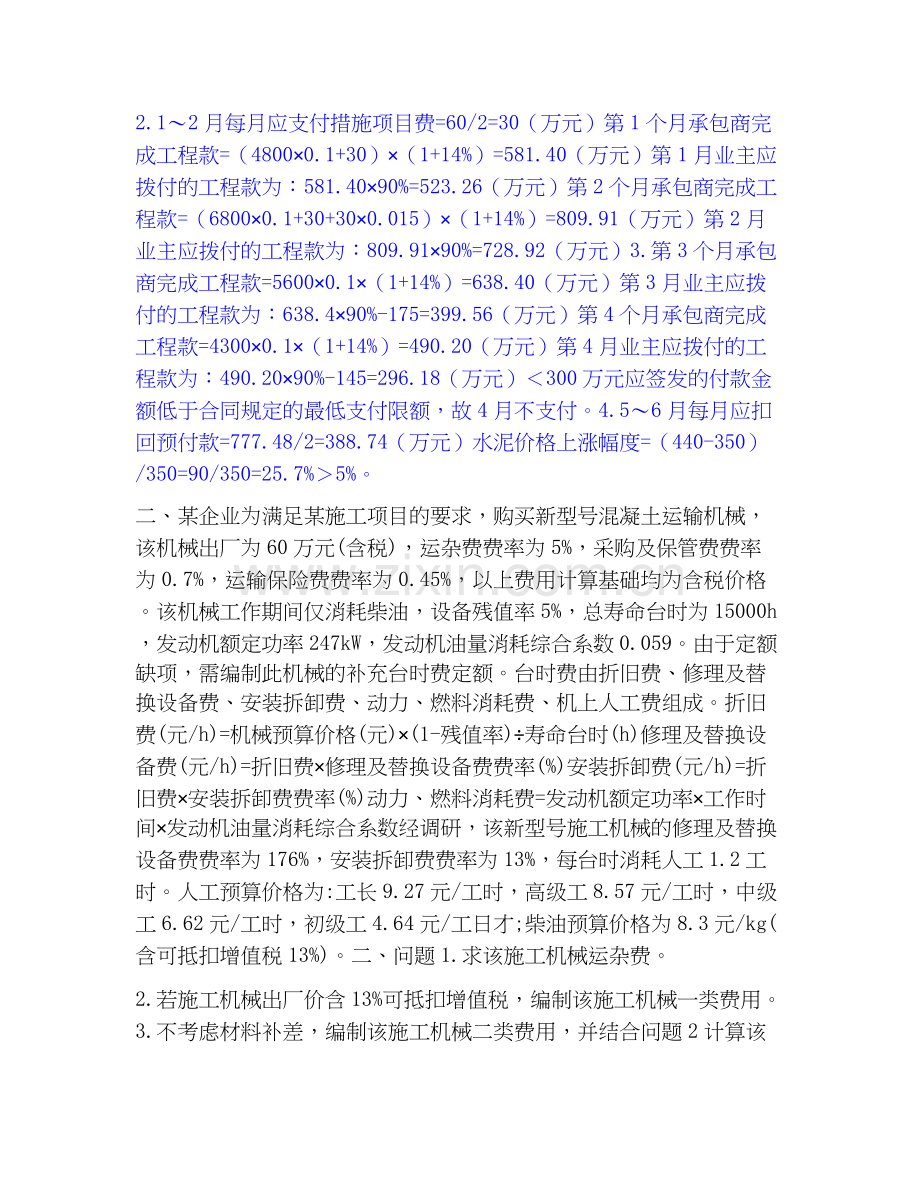

2020-2025年一级造价师之工程造价案例分析(水利)能力提升试卷B卷附答案 大题(共15题) 一、某水电开发公司投资建设一座水力发电厂工程建设项目,业主采用工程量清单招标确定某投标人为中标人,合同工期6个月,工期奖罚均为1万元/天。部分工程合同内容如下:(1)开工之日前7天内支付合同价20%的材料预付款,预付款在最后2个月等额扣回。(2)业主按承包商每月应得的工程款90%按月支付工程款,工程质量保证金为工程款的5%,竣工结算时一次扣留。(3)月进度款最低签发金额为300万元,若不足与下月合并支付。(4)施工期间,若材料价格与基期价格增减幅度在±5%以内,不予调整,若变化幅度超过5%,超过部分按实结算。(5)项目1~6月计划完成工程量依次是4800m2、6800m2、5600m2、4300m2、6200m2、5800m2,综合单价1000元/m2。措施项目费60万元,于开工后前两个月末分两次平均支付。(6)在3、4、5月甲方分别供应材料175万元、145万元、180万元。(7)管理费和利润综合取费15%,规费税金综合费率14%。本案例中,人材机费、管理费、利润、规费均不含税。施工期间发生如下事件:(1)2月发生临时工程,业主确认增加计日工30工日,综合单价150元/工日。(2)5月时,因水泥价格上涨,实际价格为440元/吨(原清单中该材料数量为1000吨,基期价格为350元/吨)。<1>、该工程预计合同总价是多少?材料预付款是多少?<2>、1~2月每月业主拨付的工程进度款各为多少? 【答案】1.工程合同价=[(4800+6800+5600+4300+6200+5800)×0.1+60]×(1+14%)=3887.40(万元)业主在开工前应支付的工程预付款=3887.40×20%=777.48(万元) 2.1~2月每月应支付措施项目费=60/2=30(万元)第1个月承包商完成工程款=(4800×0.1+30)×(1+14%)=581.40(万元)第1月业主应拨付的工程款为:581.40×90%=523.26(万元)第2个月承包商完成工程款=(6800×0.1+30+30×0.015)×(1+14%)=809.91(万元)第2月业主应拨付的工程款为:809.91×90%=728.92(万元)3.第3个月承包商完成工程款=5600×0.1×(1+14%)=638.40(万元)第3月业主应拨付的工程款为:638.4×90%-175=399.56(万元)第4个月承包商完成工程款=4300×0.1×(1+14%)=490.20(万元)第4月业主应拨付的工程款为:490.20×90%-145=296.18(万元)<300万元应签发的付款金额低于合同规定的最低支付限额,故4月不支付。4.5~6月每月应扣回预付款=777.48/2=388.74(万元)水泥价格上涨幅度=(440-350)/350=90/350=25.7%>5%。 二、某企业为满足某施工项目的要求,购买新型号混凝土运输机械,该机械出厂为60万元(含税),运杂费费率为5%,采购及保管费费率为0.7%,运输保险费费率为0.45%,以上费用计算基础均为含税价格。该机械工作期间仅消耗柴油,设备残值率5%,总寿命台时为15000h,发动机额定功率247kW,发动机油量消耗综合系数0.059。由于定额缺项,需编制此机械的补充台时费定额。台时费由折旧费、修理及替换设备费、安装拆卸费、动力、燃料消耗费、机上人工费组成。折旧费(元/h)=机械预算价格(元)×(1-残值率)÷寿命台时(h)修理及替换设备费(元/h)=折旧费×修理及替换设备费费率(%)安装拆卸费(元/h)=折旧费×安装拆卸费费率(%)动力、燃料消耗费=发动机额定功率×工作时间×发动机油量消耗综合系数经调研,该新型号施工机械的修理及替换设备费费率为176%,安装拆卸费费率为13%,每台时消耗人工1.2工时。人工预算价格为:工长9.27元/工时,高级工8.57元/工时,中级工6.62元/工时,初级工4.64元/工日才;柴油预算价格为8.3元/kg(含可抵扣增值税13%)。二、问题1.求该施工机械运杂费。 2.若施工机械出厂价含13%可抵扣增值税,编制该施工机械一类费用。3.不考虑材料补差,编制该施工机械二类费用,并结合问题2计算该施工机械台时费。以上计算结果均保留两位小数(涉及百分数的保留百分数小数点后两位)。 【答案】问题1:施工机械运杂费:运杂综合费费率=运杂费费率+(1+运杂费费率)×采购及保管费费率+运输保险费费率=5%+(1+5%)×O.7%+0.45%=6.19%运杂费=施工机械出厂价(含税)×运杂综合费费率=600000×6.19%=37140(元)问题2:基本折旧费=(施工机械出厂价一可抵扣增值税+运杂费)×(1-残值率)7总寿命台时=[600000-600000÷(1+13%)×13%+37140]×(1-5%)÷15000=35.98(元)修理及替换设备费=折旧费×修理及替换设备费费率=35.98×176%=63.32(元)安装拆卸费=折旧费×安装拆卸费费率=35.98×13%=4.68(元) 三、某供水工程供水价为 2.5元/t,每吨水的销售税金及附加为0.03元,每吨水的可变成本0.5元,年固定成本为200万元。<1>、请列式计算年产量盈亏平衡点,并据此进行盈亏平衡分析。 【答案】BEP产量=年固定总成本/(单位产品价格-单位产品可变成本-单位产品销售税金及附加)=2000000/( 2.5-0.5-0.03)=101.52(万吨)结果表明,当年供水量小于101.52万吨时,项目开始亏损;当年供水量大于101.52万吨时,项目开始盈利。 四、某水库大坝施工用风,共设置左坝区和右坝区两个压气系统,总容量为187m3/min,配置40m3/min的固定式空压机1台,台班预算价格为991.94元/台班,20m3/min的固定式空压机6台,台班预算价格为601.06元/台班;9m3/min的移动式空压机3台,台班预算价格为304.41元/台班,冷却用水泵7kW的2台,台班预算价格为59.20元/台班。其他资料:空气压缩机能量利用系数0.85,风量损耗率8%。<1>、供风设施维修摊销率0.004元/m3,试计算施工用风预算价格。(能量利用系数取0.85) 【答案】(1)台时总费用=(991.94+604.06×6+304.41×3+59.20×2)/8=703.74(元/台时)(2)施工用风预算价格=(空气压缩机组(台)时总费用+水泵组(台)时总费用)÷(空气压缩机额定容量之和×60min×K)÷(1-供风损耗率)+供风设施维修摊销费=703.74÷(187×60×0.85)÷(1-8%)+0.004=0.08(元/m3) 五、某省使用国有资金投资的堤防专项整治工程,经过相关部门批准拟采用邀请招标方式进行施工招标。招标人于2018年10月8日向具备承担该项目能力的A、B、C、D、E五家投标人发出投标邀请书,其中说明,10月12~18日9至16时在该招标人总工办领取招标文件,11月8日14时为投标截止时间。该五家投标人均接受邀请,并按规定时间提交了投标文件。但投标人A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于投标人A已撤回投标文件,故招标人宣布有B、C、D、E四家投标人投标,并宣读该四家投标人的投标价格、工期和其他主要内容。评标委员会委员共由7人组成,其中招标人代表2人,本系统技术专家2人、经济专家1人,外系统技术专家1人、经济专家1人。在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。作为评标委员的招标人代表希望投标人B再适当考虑一下降低报价的可能性。按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的顺序依次为B、D、C、E,故评标委员会确定投标人B为中标人。投标人B为外地企业,招标人于11月20日将中标通知书以挂号方式寄出,投标人B于11月24日收到中标通知书。由于从报价情况来看,4个投标人的报价从低到高的顺序依次为D、C、B、E,因此,从11月26日至12月21日招标人又与投标人B就合同价格进行了多次谈判,结果投标人B将价格降到略低于投标人C的报价水平,最终双方于12月22日签订了书面合同.<1>、从招标投标的性质来看,本案例中的要约邀请、要约和承诺的具体表现是什么?<2>、从所介绍的背景资料来看,在该项目的招标投标程序中有哪些不妥之处?请逐一说明原因。 【答案】1.在本案例中,要约邀请是招标人的投标邀请书,要约是投标人的投标文件,承诺是招标人发出的中标通知书。 2.在该项目招标投标程序中有以下不妥之处,分述如下:(1)招标人宣布B、C、D、E四家投标人参加投标不妥,因为投标人A里然已撤回投标文件,但仍应作为投标人加以宣布。(2)评标委员会要求投标人提出具体、可靠的实施措施不妥,因为按规定,评标委员会可以要求投标人对投标文件中含义不明确的内容作必要的澄清或者说明,但是澄清或者说明不得超出投标文件的范围或者改变投标文件的实质性内容,因此,不能要求投标人就实质性内容进行补充。(3)作为评标委员的招标人代表希望投标人8再适当考虑一下降低报价的可能性不妥,因为在确定中标人前,招标人不得与投标人就投标价格、投标方案的实质性内容进行谈判。(4)对评标委员会确定投标人B为中标人要进行分析。如果招标人授权评标委员会直接确定中标人,由评标委员会定标是对的,否则,就是错误的。(5)中标通知书发出后招标人与中标人就合同价格进行谈判不妥,因为招标人和中标人应按照招标文件和投标文件订立书面合同,不得再行订立背离合同实质性内容的其他协议、(6)订立书面合同的时间不妥,因为招标人和中标人应当自中檢通知书发出之日(不是中标人收到中标通知书之日)起30日内订立书面合同。 六、某堤防综合整治工程投资约540万元人民币(中央投资占60%,地方投资占40%),工期90日历天。由于工程涉及安全度汛,该项目在设计单位完成初步设计后立即组织招标活动。为节省时间,招标人决定监理招标和施工招标同步进行。招标人根据该工程的特点,在起草招标文件时考虑到以下几个因素:①工期紧且拖延工期有较大安全风险;②地方需要配套40%的投资;③招标人投入该项目的人员少,合同管理难度大。为此,在招标文件中的主要合同条款描述如下:(1)关于工期延误的描述,“为了确保工程按时竣工,除发包人原因外不得延长工期;由承包人责任造成工期延误除自行承担采取赶工措施所增加费用外,还应支付逾期完工违约金,每延误工期一天,支付违约金为50000元人民币。全部逾期完工违约金的总限额为不超过签约合同总价的10%”。(2)关于工期提前的描述,“为保证项目安全度汛,尽可能提前竣工,监理人与承包人应共同协商采取加快工程进度的措施和修订合同进度计划,但发包人不支付提前完工奖金”。(3)关于工程款支付的描述,“进度款每次支付已完工程量结算价的60%,完工验收合格后支付到97%”。(4)关于合同价的描述,“本工程采用固定价合同,政策法规、地质条件、物价等变化的风险属于承包人的风险,由此引起的合同价变化不予调整”。 【问题】 1.招标人在组织招标活动中存在哪些不规范的行为?2.招标人在起草招标文件中存在哪些不妥之处?并做简要分析。 【答案】1.招标人在组织招标活动中存在的不规范行为如下:(1)“设计单位完成初步设计后立即组织招标活动”“招标人决定监理招标和施工招标同步进行”均违反了水利部《水利工程建设项目招标投标管理规定》第十六条的规定,即水利工程施工招标的条件,包括初步设计已经批准、监理单位已确定等规定。(2)设计单位完成初步设计只是阶段性任务的完成,初步设计成果需要报上级主管部门审批,通常要开初步设计成果的评审会。已批准初步设计成果是进行招标活动的前提条件。不能因为节省时间将监理招标和施工招标同步进行,因为监理单位确定后,除监理单位尽快熟悉招标项目外,还需要协助招标人开展招标活动。2.招标人在起草招标文件中存在的不妥之处及分析:(1)关于工期延误和工期提前的描述中,有三处不妥。①奖罚不对等,只有工期延误的惩罚标准,没有工期提前的奖励,有失合同的公平原则。②对工期延误的确认缺乏合理性,工期延误除发包人原因外,监理、设计、特殊异常天气、自然灾害等非承包人原因都可能造成工期延误。③工期延误罚款过于严厉,每延误工期一天支付违约金为50000元人民币占合同额比例过高,接近1%,一般为合同额的万分之5左右,全部逾期完工违约金的总限额为不超过签约合同总价的10%也过高,一般不超过5%。(2)关于工程款支付的描述,进度款每次支付已完工程量结算价的60%过低,不能因为地方需要配套资金就压低支付比例,进度款的支付是保证施工顺利进行的必要条件,过低的支付比例会导致承包人流动资金的压力而提高经营成本,对合同履行产生不利影响。(3)关于合同价的描述,有两处不妥。①不宜采用固定价合同,由于初步设计阶段还不能准确计算工程量,工程量变化的风险较大,宜采用可调价合同形式,工程量按经监理确认的实际量进行结算。②合同风险分配不合理,政策法规、地质条件的变化即使有经验的承包人也无法预测。如果发生了订立合同时当事人不能预见并不能克服的情况,改变了订立合同时的基础,使合同的履行失去意义或者履行合同将使当事人之间的利益发生重大失衡,应当允许受不利情况影响的当事人变更合同或者解除合同,这是合同履行的情势变更原则。 七、某生态河道综合整治工程,分为两个包件(包件1为土建工程,包件2为生态净化设备采购与安装工程)同时进行全程电子化招标,发出中标通知书后,有以下情况发生:包件1:招标人希望中标人甲在原中标价基础上再优惠三个百分点,即由其中标价5250万元调整为5092.5万元,以便达到节省投资的目的。招标人与中标人甲进行了协商,双方达成了一致意见。合同签订时,招标人给出了两种合法方法处理。第1种:书面合同中填写的合同价格仍为5250万元,由中标人甲另行向招标人出具一个优惠承诺函,在合同结算时扣除。这种方法的好处是在合同信息报送时不易被行政监督部门发现,缺点是优惠后的中标价无法进行合同备案,万一今后发生法律纠纷,无法在法庭上被采信。第2种:书面合同中的合同价格直接填写为优惠后的5092.5万元,同时双方在进行合同信息报送时附加一个补充说明,详细阐明理由。这种方法的好处是在合同履行过程中如果当事人双方发生争议,可以直接按照合同信息报送的有关内容进行认定,缺点是在进行合同信息报送环节,就可能被行政主管部门发现问题,并有被处罚的可能。权衡再三,招标人选定了第1种处理方法,双方同时协商一致,在合同信息报送后,再另行签订一份合同,将合同价格调整为5092.5万元。包件2:招标人向中标人B发出了中标通知书。中标价格低于有效投标报价平均数的20%,招标人表示非常担心其价格低于成本。为保证合同履行,招标人提出中标人B需要在招标文件规定的中标价10%的履约担保金额基础上,增加中标价5%,按即中标价的15%提供履约担保,否则不与其签订合同协议书。中标人B按照招标文件规定,只愿意提供中标价10%额度的履约担保。为此,招标人以中标人B未按照招标人要求提交履约担保为由,取消其中标资格,直接与排名第二C的中标候选人签订了合同。问题:1.包件1中,招标人要求中标人甲在原中标价基础上再优惠三个百分点的做法是否违法?如果中标人甲同意优惠,并按优惠价签订协议是否违法?如果上述行为违法,简述由此可能引发的法律后果。2.包件2中,签订合同协议时,招标人是否可以在招标文件规定数额的基础上,提高履约担保的金额?中标人B不同意提高履约担保金,是否可以取消其中标资格?为什么?3.为确保合同有效履行,招标人如果想预防过低投标价中标,防范合同履约风险,招标人是否可以在招标文件中事先约定好一个增加履约担保金额的界限和增加幅度? 【答案】 八、某挡水建筑物基坑开挖工程,合同工期180d。由于地下水较为丰富,为保证正常的施工条件,需采取基坑降水措施,招标文件中规定,基坑降水措施按项计列费用。承包人在投标时,根据招标文件提供的基坑最大渗流量19200m3/d的数据,基坑四周设四个排水井,每个排水井配置1台套抽水设备(技术参数:流量800m3/h),每天按照两个单元时间安排抽水,即12h抽水一次。承包人报价为787320.00元。施工过程中发生了如下事件:事件1:施工期间,由于连降10d暴雨,导致施工难度增加,施工工效降低,进度有所延迟,且基坑排水量增加。为此,承包人向监理提出工期和相关费用的索赔。事件2:施工进行60d后,由于开挖高程的降低,基坑渗水量迅速增加,4台抽水设备无法满足要求。经业主和监理及承包人共同在现场测量,渗水量稳定在35000m3/d左右。为保证顺利施工,监理指示承包人提出解决方案,承包商根据渗水流量,每个集水井增加同种型号设备1台,共4台。随后承包人向监理提出变更该项目的合同价格。 【问题】 1.针对事件1:作为监理单位造价工程师,对承包人提出的工期和费用的索赔要求,该如何处理?2.针对事件2:承包人提出变更合同价的要求是否合理?承包人按照总设备数量及原报价提出变更合同价为1574640.00元(原报价的2倍),此报价存在什么问题?合理的报价应该为多少? 【答案】1.索赔事件的处理首先是索赔权的论证,即索赔的合同依据。该事件通常在专用条件中明确界定“异常恶劣的气候条件”,达到标准则具有合法的合同依据,达不到标准则可以理解为“有经验的承包商能够预料到”,承包人应该知道该地区正常的气象情况。即便承包人由于该事件的发生造成了实际损失也无法获得索赔。2.承包人提出变更合同价的要求合理,因为基坑渗水量迅速增加是承包人无法预见的,属于不利的自然条件发生变化。承包人变更价款计算有两个问题:一是不能按整个工期(180d)进行计算,因为事件发生在60d后,影响时间应为120d,应该分段计算;二是基坑渗水量增加后。没有考虑每天设备台时和总台时的变化,因为设备的台时数与基坑渗水量有密切关系。根据合同价调整应该遵循的估价原则,即已标价工程量清单中有适用于变更工作的子目的,按原价执行。合同价调整应该分段计算。(1)渗流量发生变化前(60d)根据渗流量19200m3/d配置的4台同型号抽水设备(技术参数:流量800m3/h),工期180d,以及承包人报价为787320.00元,可以分析其原报价水平,即台时单价。设备总台时数:19200×180÷800=4320.00(h)。每天台时数:4320÷180=24(h),每台设备台时数则为24÷4=6(h)。设备台时单价:787320.00÷4320.00=18 2.25(元)。由于前60d没有发生变化,因此此期间渗流量、每天台时数没有发生变化。前60d台时合价为:24×60×18 2.25=262440.00(元)。(2)渗流量发生变化后(120d)渗流量发生变化可导致每天设备的工作时间也发生了变化。变化后设备总台时数:(35000×120)÷800=5250.00(h) 九、某省使用国有资金投资的堤防专项整治工程,经过相关部门批准拟采用邀请招标方式进行施工招标。招标人于2018年10月8日向具备承担该项目能力的A、B、C、D、E五家投标人发出投标邀请书,其中说明,10月12~18日9至16时在该招标人总工办领取招标文件,11月8日14时为投标截止时间。该五家投标人均接受邀请,并按规定时间提交了投标文件。但投标人A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于投标人A已撤回投标文件,故招标人宣布有B、C、D、E四家投标人投标,并宣读该四家投标人的投标价格、工期和其他主要内容。评标委员会委员共由7人组成,其中招标人代表2人,本系统技术专家2人、经济专家1人,外系统技术专家1人、经济专家1人。在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。作为评标委员的招标人代表希望投标人B再适当考虑一下降低报价的可能性。按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的顺序依次为B、D、C、E,故评标委员会确定投标人B为中标人。投标人B为外地企业,招标人于11月20日将中标通知书以挂号方式寄出,投标人B于11月24日收到中标通知书。由于从报价情况来看,4个投标人的报价从低到高的顺序依次为D、C、B、E,因此,从11月26日至12月21日招标人又与投标人B就合同价格进行了多次谈判,结果投标人B将价格降到略低于投标人C的报价水平,最终双方于12月22日签订了书面合同.<1>、从招标投标的性质来看,本案例中的要约邀请、要约和承诺的具体表现是什么?<2>、从所介绍的背景资料来看,在该项目的招标投标程序中有哪些不妥之处?请逐一说明原因。 【答案】1.在本案例中,要约邀请是招标人的投标邀请书,要约是投标人的投标文件,承诺是招标人发出的中标通知书。 2.在该项目招标投标程序中有以下不妥之处,分述如下:(1)招标人宣布B、C、D、E四家投标人参加投标不妥,因为投标人A里然已撤回投标文件,但仍应作为投标人加以宣布。(2)评标委员会要求投标人提出具体、可靠的实施措施不妥,因为按规定,评标委员会可以要求投标人对投标文件中含义不明确的内容作必要的澄清或者说明,但是澄清或者说明不得超出投标文件的范围或者改变投标文件的实质性内容,因此,不能要求投标人就实质性内容进行补充。(3)作为评标委员的招标人代表希望投标人8再适当考虑一下降低报价的可能性不妥,因为在确定中标人前,招标人不得与投标人就投标价格、投标方案的实质性内容进行谈判。(4)对评标委员会确定投标人B为中标人要进行分析。如果招标人授权评标委员会直接确定中标人,由评标委员会定标是对的,否则,就是错误的。(5)中标通知书发出后招标人与中标人就合同价格进行谈判不妥,因为招标人和中标人应按照招标文件和投标文件订立书面合同,不得再行订立背离合同实质性内容的其他协议、(6)订立书面合同的时间不妥,因为招标人和中标人应当自中檢通知书发出之日(不是中标人收到中标通知书之日)起30日内订立书面合同。 一十、某水库大坝施工用风,共设置左坝区和右坝区两个压气系统,总容量为187m3/min,配置40m3/min的固定式空压机1台,台班预算价格为991.94元/台班,20m3/min的固定式空压机6台,台班预算价格为601.06元/台班;9m3/min的移动式空压机3台,台班预算价格为304.41元/台班,冷却用水泵7kW的2台,台班预算价格为59.20元/台班。其他资料:空气压缩机能量利用系数0.85,风量损耗率8%。<1>、供风设施维修摊销率0.004元/m3,试计算施工用风预算价格。(能量利用系数取0.85) 【答案】(1)台时总费用=(991.94+604.06×6+304.41×3+59.20×2)/8=703.74(元/台时)(2)施工用风预算价格=(空气压缩机组(台)时总费用+水泵组(台)时总费用)÷(空气压缩机额定容量之和×60min×K)÷(1-供风损耗率)+供风设施维修摊销费=703.74÷(187×60×0.85)÷(1-8%)+0.004=0.08(元/m3) 一十一、××省某大型泵站工程,初步设计已经批准,建设资金来源已经落实,项目占用土地、居民迁移工作已经进行了动员,上级主管部门认为该项目已具备公开招标条件。招标文件按《水利水电工程标准施工招标文件》编制,部分内容如下:(1)2019年6月1~3日9:00~17:00在该单位××市××路××楼××房间出售招标文件。投标人在提交投标保证金后才能购买招标文件。(2)投标文件递交截止时间6月30日10时00分。开标时间与投标截止时间一致。投标文件(3份正本,4份副本,共7本)应于开标当日投标截止时间3小时前送达开标地点,逾期送达的,招标人将拒收(开标地点:××市××路××楼会议中心)。(3)投标有效期自招标文件发出之日起至投标截止之日止,投标保证金应在投标有效期截止日后30日内保持有效。招标投标过程中,有如下情况发生:(1)共有A、B、C、D、E、F六家单位投标,其中A单位在6月15日以书面形式向招标人提出招标文件相关疑问,要求招标人予以澄清。招标人于6月16日以书面形式向A单位发出澄清文件。(2)7月1日评标委员提出书面评标报告,推荐3名中标候选人,未标明排名顺序。7月3日,招标人确定B单位中标并公示,于7月5日向B单位发出中标通知书,并于7月10日与B单位签订了合同。(3)招标人于7月12日将中标结果通知了其他五家单位,并将其投标保证金退还。(4)招标人于7月25日向××省水利厅提交了该工程招标投标情况的书面报告。 【问题】 1.招标人在起草招标文件中存在哪些不妥之处?并做简要分析。2.从所介绍的背景资料来看,在该项目的招标投标程序中有哪些不妥之处?请逐一说明原因。 【答案】1.招标人在起草招标文件中的不妥之处及分析(1)“2019年6月1~3日9:00~17:00在该单位××市××路××楼××房间出售招标文件”不妥,资格预审文件或者招标文件的发售期不得少于5日。“投标人在提交投标保证金后才能购买招标文件”不妥,应该是在递交投标文件的同时,按“投标人须知”前附表规定的金额、担保形式和投标文件格式规定的保证金格式递交投标保证金,并作为其投标文件的组成部分。(2)“投标文件(3份正本,4份副本,共7本)”不妥,首先,投标文件正本应为1份,副本4份。正本只能有一份,以保证投标的唯一性。(3)“应于开标当日投标截止时间3小时前送达开标地点,逾期送达的,招标人将拒收”不妥,根据《中华人民共和国招标投标法》第二十八条规定,投标人应当在招标文件要求提交投标文件的截止时间前将投标文件送达投标地点。第二十九条规定,投标人在招标文件要求提交投标文件的截止时间前可以补充、修改或者撤回已提交的投标文件,并书面通知招标人,其补充、修改的内容为招标文件的组成部分。(4)“投标有效期自招标文件发出之日起至投标截止之日止”不妥,投标有效期应从招标文件规定的提交投标文件截止之日起计算。(5)“投标保证金应在投标有效期截止日后30日内保持有效”不妥,投标保证金有效期应当与投标有效期一致。2.招标投标程序中的不妥之处及原因:(1)“A单位在6月15日以书面形式向招标人提出招标文件相关疑问,要求招标人予以澄清”不妥,A单位应该在投标截止时间17天前,即6月13日以前向招标人提出。(2)“招标人于6月16日以书面形式向A单位发出澄清文件”不妥。首先,招标文件的澄清应该在投标截止时间15天前,如果澄清通知发出的时间距投标截止时间不足15天,投标截止时间应相应延长。其次,招标人应以书面形式通知所有购买招标文件的投标人,但不指明澄清问题的来源。(3)“7月1日评标委员提出书面评标报告,推荐3名中标候选人,未标明排名顺序”不妥,应该标明排名顺序。(4)“7月5日向8单位发出中标通知书”不妥,因为招标人7月3日确定中标人需公示且公示期不得少于3日,应在7月6日及以后向B单位发出中标通知书。(5)“招标人于7月12日将中标结果通知了其他五家单位,并将其投标保证金退还”不妥,招标人应在投标有效期内,以书面形式向中标人发出中标通知书,同时将中标结果通知未中标的投标人,所以本例中招标人应在7月6日向B单位发出中标通知书的同时,将结果告知其他五家单位。(6)“招标人于7月25日向××省水利厅提交了该工程招标投标情况的书面报告”不妥,招标人在确定中标人后,应当在15日之内按项目管理权限向水行政主管部门提交招标投标情况的书面报告,所以本例中不应迟于7月21日。 一十二、某新建引水项目,该项目可行性研究报告中的相关资料和基础数据如下:1.项目工程费用为2000万元,独立费为500万元,基本预备费费率为8%,预计未来3年的年均投资价格上涨率为5%。 2.项目建设期为2年,生产运营期为8年。3.项目建设期第1年完成项目静态投资的40%,第2年完成静态投资的60%,项目生产运营期第1年投入流动资金240万元。4.项目的建设投资、流动资金均由资本金投入。5.项目建设投资全部形成固定资产(无可抵扣固定资产进项税额)。固定资产使用年限为8年,残值率为5%,采用直线法折旧。(计算结果保留两位小数)<1>、分别列式计算项目建设期第1年、第2年价差预备费和项目建设投资。<2>、分别列式计算项目生产运营期的年固定资产折旧和正常年份的年可变成本、固定成本、经营成本。 【答案】1.基本预备费=(2000+500)×8%=200(万元)静态投资额=2000+500+200=2700(万元)第1年价差预备费=2700×40%×[(1+5%)1-1]=54.00(万元)第2年价差预备费=2700×60%×[(1+5%)2-1]=166.05(万元)项目建设投资=工程费+独立费+预备费=2700+54.00+166.05=2920.05(万元) 2.固定资产折旧=2920.05×(1-5%)/8=346.76(万元)正常年份的可变成本=10000×550/10000=550.00(万元)固定成本=950-550=400.00(万元)总成本=经营成本+折旧+摊销+利息经营成本=950-346.76=603.24(万元) 一十三、某市政府投资一水利建设项目,法人单位委托招标代理机构采用公开招标方式代理招标,并委托有资质的工程造价咨询企业编制了招标控制价。招投标过程中发生了如下事件:事件1:招标信息在招标信息网上发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改为邀请招标方式,并要求在当地承包商中选择中标人。事件2:招标代理机构设定招标文件出售的起止时间为3个工作日;要求投标保证金为120万元。事件3:开标后,招标代理机构组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人、该项目主管部门主要负责人1人组成。事件4:招标人向中标人发出中标通知书后,向其提出降价要求,双方经多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。<1>、说明编制招标控制价的主要依据。<2>、指出事件1中招标人行为的不妥之处,说明理由。<3>、指出事件2、事件3中招标代理机构行为的不妥之处,说明理由。<4>、指出事件4中招标人行为的不妥之处,说明理由。 【答案】1.招标控制价的编制依据主要包括:(1)现行国家标准《建设工程工程量清单计价规范》GB50500—2013与专业工程量计算规范;(2)国家或省级、行业建设主管部门颁发的计价定额和计价办法;(3)建设工程设计文件及相关资料;(4)拟定的招标文件及招标工程量清单;(5)与建设项目相关的标准、规范、技术资料;(6)施工现场情况、工程特点及常规施工方案;(7)工程造价管理机构发布的工程造价信息,但工程造价信息没有发布的,参照市场价;(8)其他的相关资料。 2.事件1中:(1)“改为邀请招标方式”不妥,因政府投资建设项目应当公开招标,如果项目技术复杂,经有关主管部门批准,才能进行邀请招标。(2)“要求在当地承包商中选择中标人”不妥,因招标人不得对投标人实行歧视待遇。3.事件2中:(1)“招标文件出售的起止时间为3个工作日”不妥,因招标文件自出售之日起至停止出售之日至不得少于5日。 一十四、××省某大型泵站工程,初步设计已经批准,建设资金来源已经落实,项目占用土地、居民迁移工作已经进行了动员,上级主管部门认为该项目已具备公开招标条件。招标文件按《水利水电工程标准施工招标文件》编制,部分内容如下:(1)2019年6月1~3日9:00~17:00在该单位××市××路××楼××房间出售招标文件。投标人在提交投标保证金后才能购买招标文件。(2)投标文件递交截止时间6月30日10时00分。开标时间与投标截止时间一致。投标文件(3份正本,4份副本,共7本)应于开标当日投标截止时间3小时前送达开标地点,逾期送达的,招标人将拒收(开标地点:××市××路××楼会议中心)。(3)投标有效期自招标文件发出之日起至投标截止之日止,投标保证金应在投标有效期截止日后30日内保持有效。招标投标过程中,有如下情况发生:(1)共有A、B、C、D、E、F六家单位投标,其中A单位在6月15日以书面形式向招标人提出招标文件相关疑问,要求招标人予以澄清。招标人于6月16日以书面形式向A单位发出澄清文件。(2)7月1日评标委员提出书面评标报告,推荐3名中标候选人,未标明排名顺序。7月3日,招标人确定B单位中标并公示,于7月5日向B单位发出中标通知书,并于7月10日与B单位签订了合同。(3)招标人于7月12日将中标结果通知了其他五家单位,并将其投标保证金退还。(4)招标人于7月25日向××省水利厅提交了该工程招标投标情况的书面报告。 【问题】 1.招标人在起草招标文件中存在哪些不妥之处?并做简要分析。2.从所介绍的背景资料来看,在该项目的招标投标程序中有哪些不妥之处?请逐一说明原因。 【答案】1.招标人在起草招标文件中的不妥之处及分析(1)“2019年6月1~3日9:00~17:00在该单位××市××路××楼××房间出售招标文件”不妥,资格预审文件或者招标文件的发售期不得少于5日。“投标人在提交投标保证金后才能购买招标文件”不妥,应该是在递交投标文件的同时,按“投标人须知”前附表规定的金额、担保形式和投标文件格式规定的保证金格式递交投标保证金,并作为其投标文件的组成部分。(2)“投标文件(3份正本,4份副本,共7本)”不妥,首先,投标文件正本应为1份,副本4份。正本只能有一份,以保证投标的唯一性。(3)“应于开标当日投标截止时间3小时前送达开标地点,逾期送达的,招标人将拒收”不妥,根据《中华人民共和国招标投标法》第二十八条规定,投标人应当在招标文件要求提交投标文件的截止时间前将投标文件送达投标地点。第二十九条规定,投标人在招标文件要求提交投标文件的截止时间前可以补充、修改或者撤回已提交的投标文件,并书面通知招标人,其补充、修改的内容为招标文件的组成部分。(4)“投标有效期自招标文件发出之日起至投标截止之日止”不妥,投标有效期应从招标文件规定的提交投标文件截止之日起计算。(5)“投标保证金应在投标有效期截止日后30日内保持有效”不妥,投标保证金有效期应当与投标有效期一致。2.招标投标程序中的不妥之处及原因:(1)“A单位在6月15日以书面形式向招标人提出招标文件相关疑问,要求招标人予以澄清”不妥,A单位应该在投标截止时间17天前,即6月13日以前向招标人提出。(2)“招标人于6月16日以书面形式向A单位发出澄清文件”不妥。首先,招标文件的澄清应该在投标截止时间15天前,如果澄清通知发出的时间距投标截止时间不足15天,投标截止时间应相应延长。其次,招标人应以书面形式通知所有购买招标文件的投标人,但不指明澄清问题的来源。(3)“7月1日评标委员提出书面评标报告,推荐3名中标候选人,未标明排名顺序”不妥,应该标明排名顺序。(4)“7月5日向8单位发出中标通知书”不妥,因为招标人7月3日确定中标人需公示且公示期不得少于3日,应在7月6日及以后向B单位发出中标通知书。(5)“招标人于7月12日将中标结果通知了其他五家单位,并将其投标保证金退还”不妥,招标人应在投标有效期内,以书面形式向中标人发出中标通知书,同时将中标结果通知未中标的投标人,所以本例中招标人应在7月6日向B单位发出中标通知书的同时,将结果告知其他五家单位。(6)“招标人于7月25日向××省水利厅提交了该工程招标投标情况的书面报告”不妥,招标人在确定中标人后
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 考试专区 > 造价师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
