武汉市汉南区蚂蚁河纱帽段整治工程
护
坡
工
程
技
术
交
底
负责人; 施工技术交底人;
编制人; 施工技术交底接受人;
审核人; 施工技术交底日期;

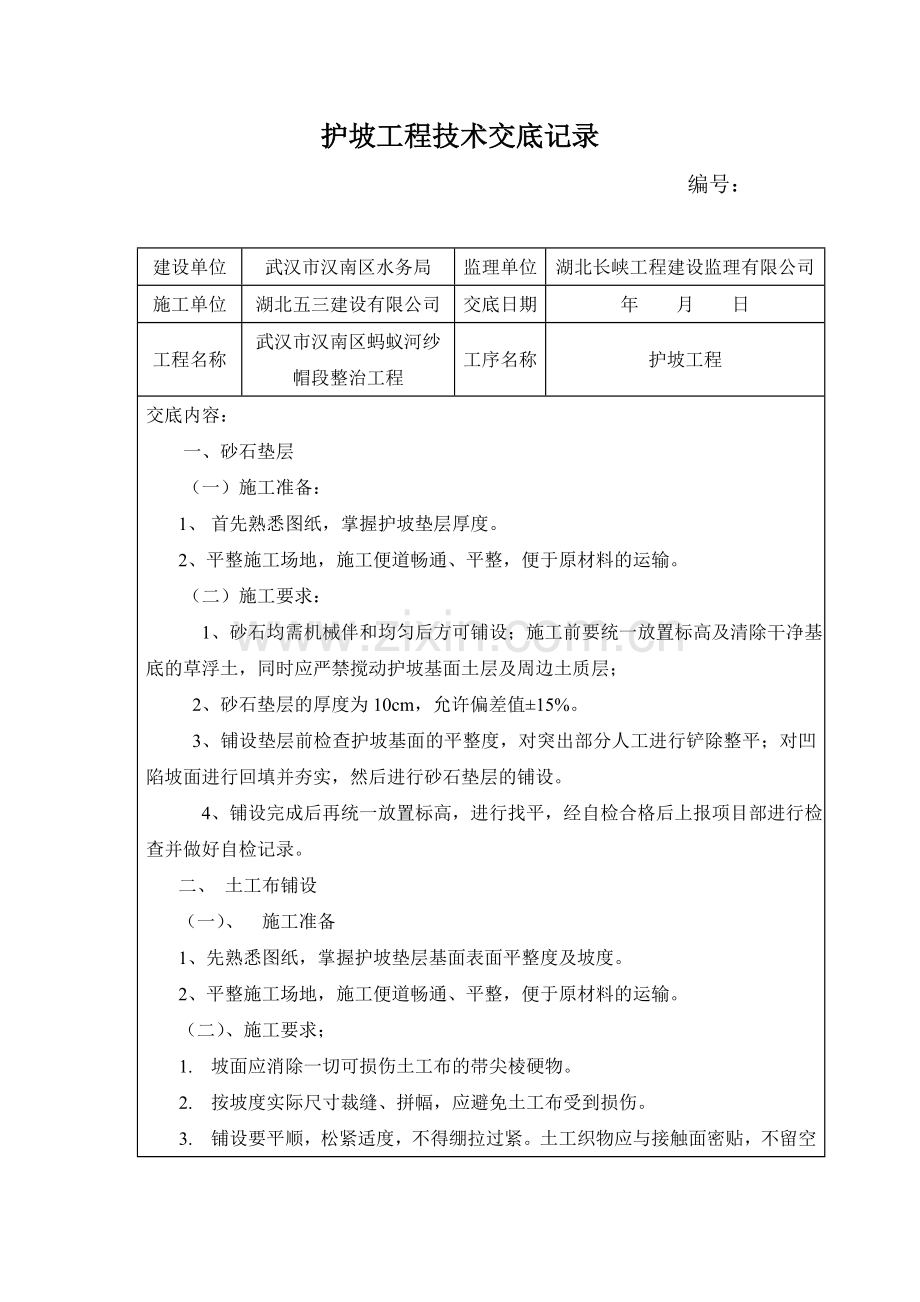

护坡工程技术交底记录
编号:
建设单位
武汉市汉南区水务局
监理单位
湖北长峡工程建设监理有限公司
施工单位
湖北五三建设有限公司
交底日期
年 月 日
工程名称
武汉市汉南区蚂蚁河纱帽段整治工程
工序名称
护坡工程
交底内容:
一、 砂石垫层
(一) 施工准备:
1、 首先熟悉图纸,掌握护坡垫层厚度。
2、平整施工场地,施工便道畅通、平整,便于原材料的运输。
(二) 施工要求:
1、砂石均需机械伴和均匀后方可铺设;施工前要统一放置标高及清除干净基底的草浮土,同时应严禁搅动护坡基面土层及周边土质层;
2、砂石垫层的厚度为10cm,允许偏差值±15%。
3、铺设垫层前检查护坡基面的平整度,对突出部分人工进行铲除整平;对凹陷坡面进行回填并夯实,然后进行砂石垫层的铺设。
4、铺设完成后再统一放置标高,进行找平,经自检合格后上报项目部进行检查并做好自检记录。
二、 土工布铺设
(一)、 施工准备
1、先熟悉图纸,掌握护坡垫层基面表面平整度及坡度。
2、平整施工场地,施工便道畅通、平整,便于原材料的运输。
(二)、施工要求;
1. 坡面应消除一切可损伤土工布的帯尖棱硬物。
2. 按坡度实际尺寸裁缝、拼幅,应避免土工布受到损伤。
3. 铺设要平顺,松紧适度,不得绷拉过紧。土工织物应与接触面密贴,不留空隙。
4. 相邻土工织物块采用搭接,搭接长度不小于50cm。
5. 坡面铺设自下而上进行,坡顶、坡顶固定,防止其滑动。
6. 为防止预制块棱角损伤土工布,在土工布之上薄薄地覆盖一层砂,均匀的铺设,铺设厚度以预制块不损伤土工布为原则。
(三)、质量保证措施
1、土工布铺设前,如发现铺设面不平整,应人工用砂石找平,再进行土工布的铺设,铺设时应检查土工布是否有损坏,如发现破损,应及时用同质量的土工布进行补修。
2、土工布铺设完成经自检合格后及时报项目部并做好检测记录,由项目部检查合格后报监理工程师进行复检,合格后进入下道工序,避免暴露时间太长影响土工布的施工质量。
三、植生块的铺设
(一) 施工准备;
1. 首先熟悉图纸,掌握土工布坡面坡度及平整度。
2. 平整施工场地,施工便道畅通、平整,便于原材料的运输。
(二)、施工要求;
1. 检查已铺好的土工布的坡面坡度及平整度,在符合设计要求的坡面上,拉线作为多孔植生块铺设的基准面。
2. 多孔植生块的铺设从护坡脚槽顶开始逐层向上,铺设之前在护坡脚槽顶测设高程,作为第一层预制块水平缝找平的依据,认真做到接缝平直、坡面平整。
3. 多孔植生块铺设时每隔8m留一个预留伸缩缝,宽度为15cm。
(三)、质量保证措施;
1. 驳岸坡面地基土开挖及回填外观质量应符合施工规范的要求;
① 坡度;不陡于设计值。
② 平顺度;目测平顺。
2、 多孔植生块预制砖的铺设过程中,水平面及坡面都拉线确保多孔植生块接缝平直,表面平整。表面平整度10mm(用2m靠尺测量);。
四、安全文明施工措施
(一) 对从业人员应加强安全生产及环保知识教育;
(二) 未经安全生产教育和培训合格的人员,不得上岗作业;
(三) 施工操作人员进入现场须戴安全帽及相关劳动防护用品;
(四) 发电机设备一律由专人负责,必须设置漏电保护装置,确保用电安全;
(五) 参与施工机械应有专人进行指挥作业,以保证安全;
(六) 施工过程中严格按照环保及文明施工要求进行施工;
(七) 各工序施工必须做到工完料净场地清,机具停放整齐;
交底人
审核人
接收人
