收藏 分销(赏)

干砌石护坡施工工艺.doc

上传人:精*** 文档编号:1158927 上传时间:2024-04-17 格式:DOC 页数:4 大小:30.51KB
下载 相关 举报
干砌石护坡施工工艺.doc_第1页
第1页 / 共4页
干砌石护坡施工工艺.doc_第2页
第2页 / 共4页
点击查看更多>>
资源描述

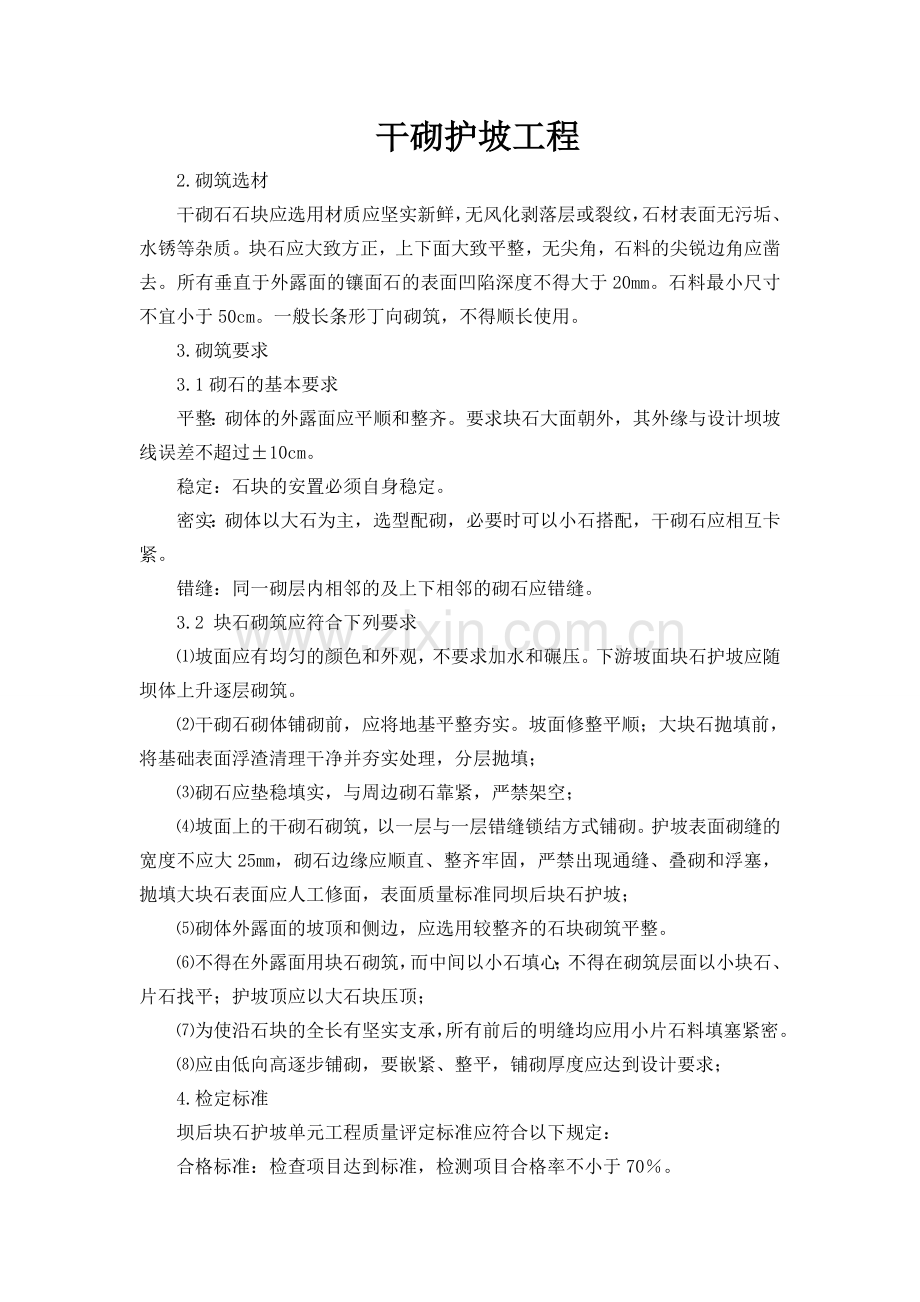

干砌护坡工程 2.砌筑选材 干砌石石块应选用材质应坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质。块石应大致方正,上下面大致平整,无尖角,石料的尖锐边角应凿去。所有垂直于外露面的镶面石的表面凹陷深度不得大于20mm。石料最小尺寸不宜小于50cm。一般长条形丁向砌筑,不得顺长使用。 3.砌筑要求 3.1砌石的基本要求 平整:砌体的外露面应平顺和整齐。要求块石大面朝外,其外缘与设计坝坡线误差不超过±10cm。 稳定:石块的安置必须自身稳定。 密实:砌体以大石为主,选型配砌,必要时可以小石搭配,干砌石应相互卡紧。 错缝:同一砌层内相邻的及上下相邻的砌石应错缝。 3.2 块石砌筑应符合下列要求 ⑴坡面应有均匀的颜色和外观,不要求加水和碾压。下游坡面块石护坡应随坝体上升逐层砌筑。 ⑵干砌石砌体铺砌前,应将地基平整夯实。坡面修整平顺;大块石抛填前,将基础表面浮渣清理干净并夯实处理,分层抛填; ⑶砌石应垫稳填实,与周边砌石靠紧,严禁架空; ⑷坡面上的干砌石砌筑,以一层与一层错缝锁结方式铺砌。护坡表面砌缝的宽度不应大25mm,砌石边缘应顺直、整齐牢固,严禁出现通缝、叠砌和浮塞,抛填大块石表面应人工修面,表面质量标准同坝后块石护坡; ⑸砌体外露面的坡顶和侧边,应选用较整齐的石块砌筑平整。 ⑹不得在外露面用块石砌筑,而中间以小石填心;不得在砌筑层面以小块石、片石找平;护坡顶应以大石块压顶; ⑺为使沿石块的全长有坚实支承,所有前后的明缝均应用小片石料填塞紧密。 ⑻应由低向高逐步铺砌,要嵌紧、整平,铺砌厚度应达到设计要求; 4.检定标准 坝后块石护坡单元工程质量评定标准应符合以下规定: 合格标准:检查项目达到标准,检测项目合格率不小于70%。 优良标准:检查项目达到标准,检测项目合格率不小于90%。 2 干砌石的质量要求 (1)块石料应质地坚硬,无裂痕的新鲜花岗岩,表面色泽均匀。块石要求上下两面大致平行且平整,形状大致方正,宽度为厚度的1~1.5倍,长度为厚度的1.5~3倍。 (2)干砌石砌体铺筑前,应按设计图纸要求先铺设垫层或反滤层,垫层或反滤层与干砌石铺砌层配合砌筑,随铺随砌。 (3)干砌石护坡铺筑须自底部向上进行,错缝竖砌,原则上要求单层砌筑,坡脚与封边均应使用较大块石料。 (4)砌石与岸坡接触处,应开挖成适合块石形状,使块石与岸坡结合紧密,护坡面砌缝的宽度不应大于25㎜,砌石边缘应顺直,整齐牢固,砌体外露面的坡顶和侧边,应选用较整齐的石块砌筑平整。 (5)为使砌石块的全长有坚实支撑,所以有前后的明缝均用小片石料填塞密实。 (6)坝坡块石护坡的砌筑应做到:认真挂线,自下而上,错缝竖砌,紧靠密实,塞垫稳固,大块封边,表面平整。 (7)砌筑表面要求平整,相邻块石之间高差最大不应超过5㎝,且不得有递增或递减现象,表面不得有明显的凹凸不平。 (8)上、下游护坡砌筑时,新旧护坡应紧密结合,交接处不得形成明显的分界线。 3干砌石容易出现的质量问题 干砌石的施工虽工序简单,但质量控制难度大,容易出现的质量问题的点多、面广。容易出现的质量问题有: (1) 石料质量达不到要求,石料形状不规则,砌筑不能够成面,鹅卵石料严禁使用。 (2) 建基面的平整度决定着干砌石结构的平整度,建基面平整度达不到设计及规范要求是存在质量问题之一。 (3) 干砌石结构中块石之间缝隙过大,甚至产生空洞。 (4) 块石砌筑表面凹凸不平,平整度不符合要求。 (5) 反滤料或垫层铺筑不规范,不均匀,铺筑不到位。 (6) 干砌石块石松动,不牢固,块石不紧密。 (7) 块石大小搭配不均,小石集中,外观质量差。 (8) 浮石砌筑,砌石厚度不合要求。 (9) 新旧石料混用,颜色不一致,不美观。 (10)使用风化石料,影响干砌石结构质量。 4解决干砌石质量问题的主要措施 (1) 块石原材质量是干砌石质量的基础,严把石料进货关。干砌石施工前要由甲方、监理、施工三方联合对石料场进行考察,对石料的形状,硬度,颜色等进行综合考察,货比三家后,选定质量合格的石料场作为货源。 (2) 做好砌石人员的选配工作。干砌石结构工序较为简单,人们往往认为只要有力气就能从事干砌石的施工,这种认识是严重错误的,是对干砌石施工的一种误解。要使干砌石砌体施工达到质量要求,如果没有多年砌石施工经验是难以完成的。在进行干砌石结构施工前,要选定试验块,考察工人的砌石操作能力,根据考察情况,组成一支有经验、负责任、会操作的砌石队伍。 (3) 相互交流学习。今年卢龙县15座小型水库除险加固工程中,每座水库干砌石项目均是重点,这就给干砌石施工提供了很好的交流平台。对未开始进行干砌石施工的水库工程项目,组织施工人员到正在施工的工程项目学习取经。并认真总结容易出现的质量问题,研究制订避免质量问题的办法,不断提高操作能力,保证干砌石质量。 (4) 加大质量抽查力度。干砌石一块或几块石料的砌筑,就会影响干砌石结构的整体质量,当大面积干砌石砌筑完成后,再进行检查,拆除难度大,工人情绪受影响,干砌石质量检查及时性非常重要。所以,必须加大质量检查力度,要做到全过程的质量检查,及时发现问题,及时改正,对不合格的干砌石立即拆除,不留隐患。 (5) 做好测量工作,从干砌石建基面施工到干砌石结构砌筑,全过程跟踪测量,目测、靠尺、仪器要同时进行,及时检查干砌石平整度。 (6) 做好施工组织安排。干砌石施工看似施工组织非常简单,其实科学合理的施工组织安排对工程质量、进度、投资影响很大。首先,在干砌石施工前,要按设计要求铺筑反滤料或垫层,反滤料或垫层完成后再进行干砌石砌筑,往往因反滤料或垫层厚度小使干砌石沉陷,反滤料或垫层厚度过厚干砌石不稳定,增加干砌石施工难度;其次,进料要有序,先进反滤料,后进石料,进料要合理安排,讲究进料顺序,有的石料和反滤料混在一起,质量不能得到保证,工人也无法施工;第三,石料尽量堆放在施工现场,减少工人施工场地搬运工作量,如果施工场地工人搬运石料工作量大,会影响工人的体力,也势必影响干砌石质量。 5干砌石施工质量控制的细节 (1) 需配备必要的工具,小锤、大锤、钎子等工具要备齐。大锤将大石分块,以使石料符合结构要求的尺寸和形状。在砌筑过程中,用小锤敲掉块石不规则的棱角,以保证块石砌筑紧凑。 (2)用钢线在纵横两个方向挂工程线,钢线挂紧、不松动、不下垂,给砌石工人一个标准的砌石结构线。 (3) 干砌石护坡等结构要横向分块,宽度不宜大于5㎝,合理安排每一个砌石工人工作面,这样砌石工人自身能够及时控制砌石平整度。 (4) 砌石过程块石之间难免有空隙,要利用小石塞缝,并用大石将小石卡紧,这样既避免了块石之间过大缝隙,又使块石不松动。 (5) 砌石过程中,控制较小块石集中砌筑的现象,大、小块石均匀分布砌筑,这样既牢固又美观。 (6) 排水棱体及护坡坡脚砌筑前,要在地基处开挖0.5m左右的基槽,将第一层块石埋入地基中,并挂工程线检查是否顺直,以保证砌石体的稳定性。 (7) 变坡线砌筑时,先砌筑第一层块石,检查是否顺直,再进行第二层砌筑,以保证砌石体外观质量。 (8) 石料中难免有一部分厚度达不到要求的块石,将块石竖向砌筑,以保证砌石体的结构厚度。 (9) 根据干砌石结构及地形情况,制定合理的承包费用,要保证砌石工人合理的工资。 由于石料的不规则性以及干砌石结构自身特点,干砌石施工质量控制一直是人们头疼的一件事,但只要我们端正工作态度,抓住质量控制要点,实行科学的施工方法,认真进行质量检查,及时整改质量问题,干砌石结构会以美观,亮丽的形象呈现在我们前面的。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
