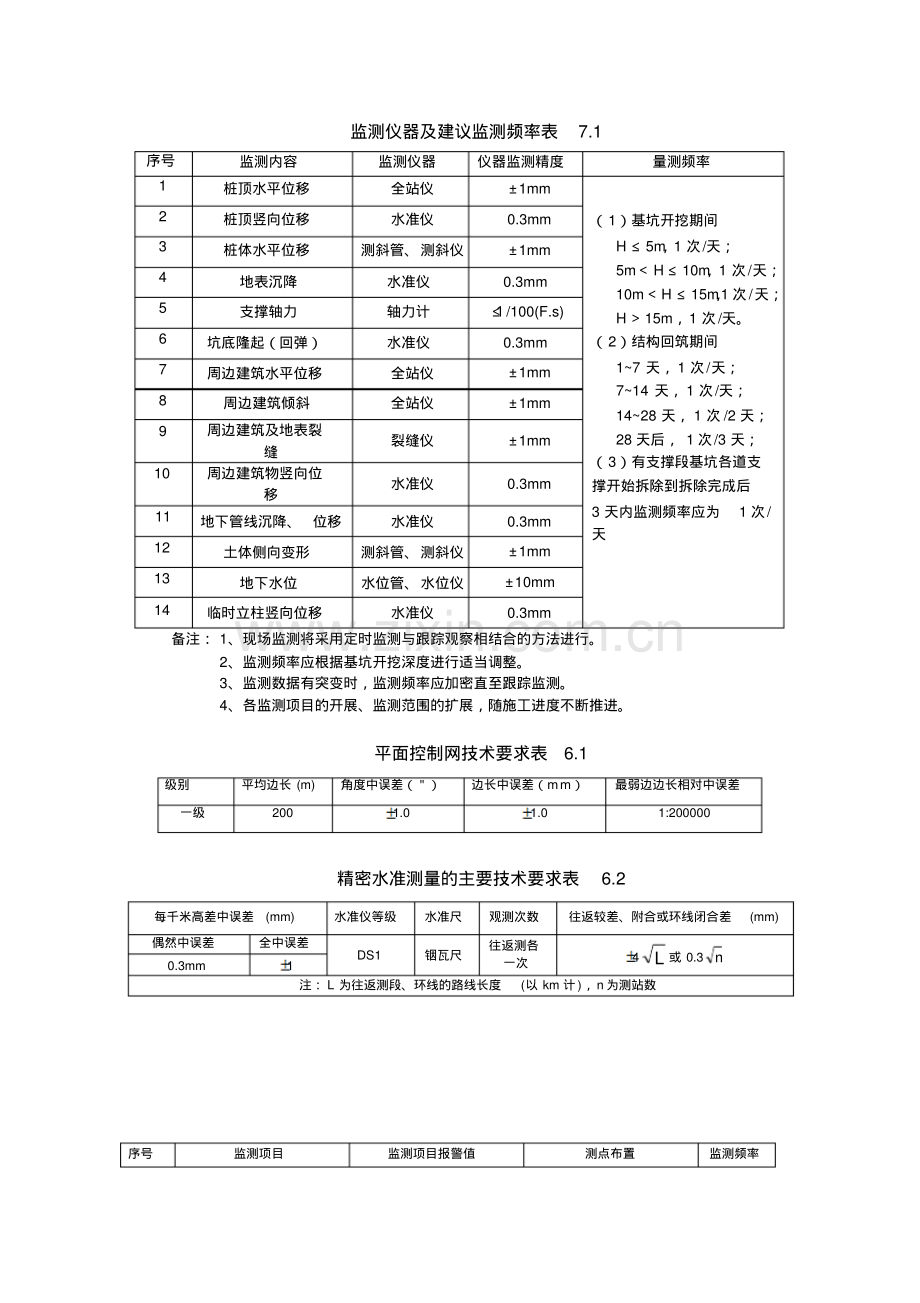

1、监测仪器及建议监测频率表7.1 序号监测内容监测仪器仪器监测精度量测频率1 桩顶水平位移全站仪 1mm(1)基坑开挖期间H 5m,1 次/天;5m H 10m,1 次/天;10mH 15m,1 次/天;H15m,1 次/天。(2)结构回筑期间17 天,1 次/天;714 天,1 次/天;1428 天,1 次/2 天;28 天后,1 次/3 天;(3)有支撑段基坑各道支撑开始拆除到拆除完成后3 天内监测频率应为1 次/天2 桩顶竖向位移水准仪0.3mm 3 桩体水平位移测斜管、测斜仪 1mm 4 地表沉降水准仪0.3mm 5 支撑轴力轴力计 1/100(F.s)6 坑底隆起(回弹)水准仪0.3m

2、m 7 周边建筑水平位移全站仪 1mm 8 周边建筑倾斜全站仪 1mm 9 周边建筑及地表裂缝裂缝仪 1mm 10 周边建筑物竖向位移水准仪0.3mm 11 地下管线沉降、位移水准仪0.3mm 12 土体侧向变形测斜管、测斜仪 1mm 13 地下水位水位管、水位仪 10mm 14 临时立柱竖向位移水准仪0.3mm 备注:1、现场监测将采用定时监测与跟踪观察相结合的方法进行。2、监测频率应根据基坑开挖深度进行适当调整。3、监测数据有突变时,监测频率应加密直至跟踪监测。4、各监测项目的开展、监测范围的扩展,随施工进度不断推进。平面控制网技术要求表6.1 级别平均边长(m)角度中误差()边长中误差(

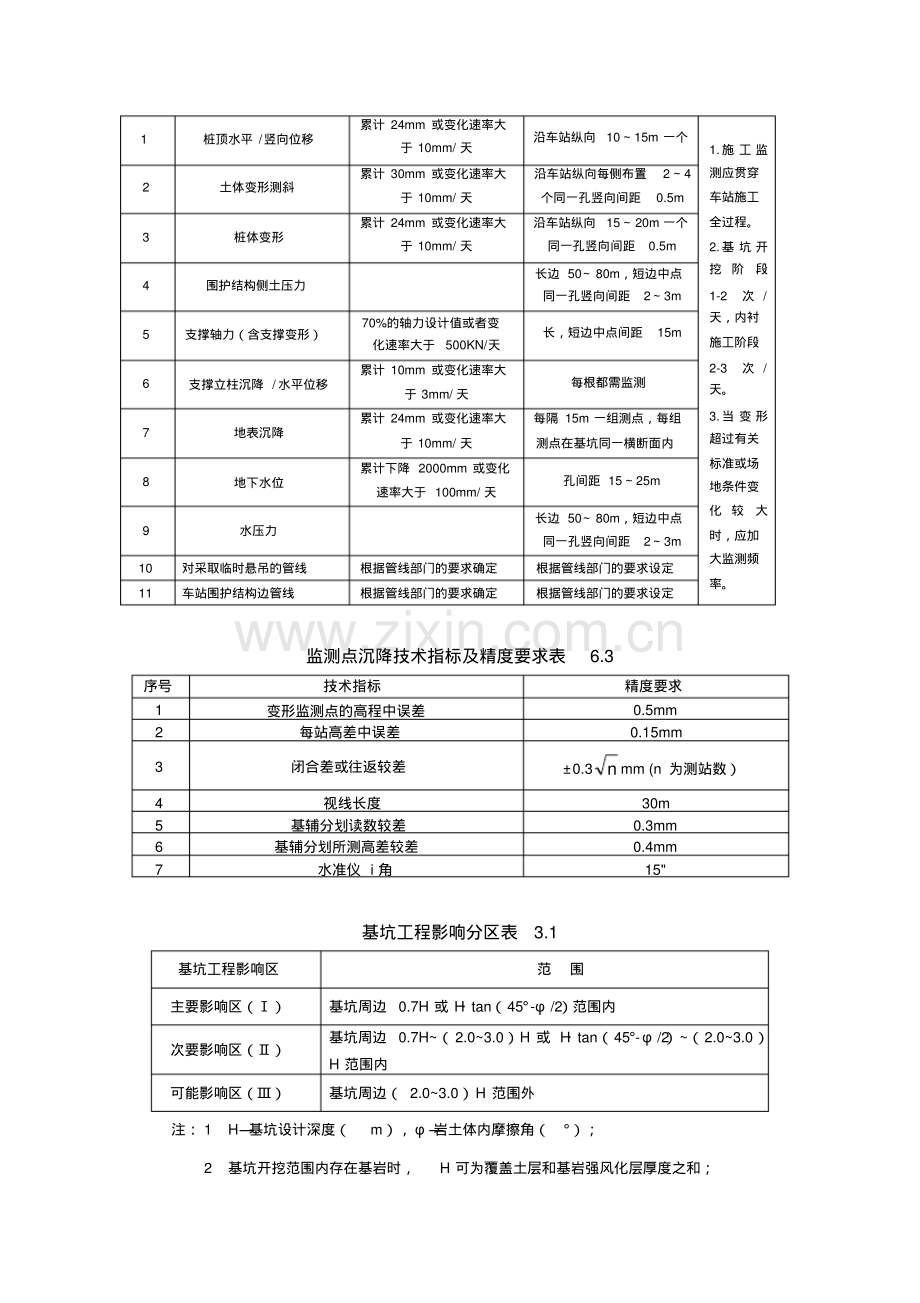

3、)最弱边边长相对中误差一级200 1.0 1.0 1:200000 精密水准测量的主要技术要求表6.2 每千米高差中误差(mm)水准仪等级水准尺观测次数往返较差、附合或环线闭合差(mm)偶然中误差全中误差DS1 铟瓦尺往返测各一次4L或 0.3n0.3mm 1 注:L 为往返测段、环线的路线长度(以 km 计),n 为测站数序号监测项目监测项目报警值测点布置监测频率1 桩顶水平/竖向位移累计 24mm 或变化速率大于 10mm/天沿车站纵向1015m 一个1.施 工 监测应贯穿车站施工全过程。2.基 坑 开挖 阶段1-2次/天,内衬施工阶段2-3次/天。3.当 变 形超过有关标准或场地条件变化

4、 较大时,应加大监测频率。2 土体变形测斜累计 30mm 或变化速率大于 10mm/天沿车站纵向每侧布置24个同一孔竖向间距0.5m 3 桩体变形累计 24mm 或变化速率大于 10mm/天沿车站纵向1520m 一个同一孔竖向间距0.5m 4 围护结构侧土压力长边 50 80m,短边中点同一孔竖向间距23m 5 支撑轴力(含支撑变形)70%的轴力设计值或者变化速率大于500KN/天长,短边中点间距15m 6 支撑立柱沉降/水平位移累计 10mm 或变化速率大于 3mm/天每根都需监测7 地表沉降累计 24mm 或变化速率大于 10mm/天每隔 15m 一组测点,每组测点在基坑同一横断面内8 地

5、下水位累计下降 2000mm 或变化速率大于 100mm/天孔间距 1525m 9 水压力长边 50 80m,短边中点同一孔竖向间距23m 10 对采取临时悬吊的管线根据管线部门的要求确定根据管线部门的要求设定11 车站围护结构边管线根据管线部门的要求确定根据管线部门的要求设定监测点沉降技术指标及精度要求表6.3序号技术指标精度要求1 变形监测点的高程中误差0.5mm 2 每站高差中误差0.15mm 3 闭合差或往返较差 0.3nmm(n 为测站数)4 视线长度30m 5 基辅分划读数较差0.3mm 6 基辅分划所测高差较差0.4mm 7 水准仪 i 角15 基坑工程影响分区表3.1 基坑工程

6、影响区范围主要影响区()基坑周边0.7H 或 H tan(45-/2)范围内次要影响区()基坑周边0.7H(2.03.0)H 或 H tan(45-/2)(2.03.0)H 范围内可能影响区()基坑周边(2.03.0)H 范围外注:1 H 基坑设计深度(m),岩土体内摩擦角();2 基坑开挖范围内存在基岩时,H 可为覆盖土层和基岩强风化层厚度之和;3 工程影响分区的划分界线取表中0.7H 或 H tan(45-/2)的较大值。(2)工程监测等级和范围确定:考虑本项目基坑施工特点,参考中华人民共和国国家标准城市轨道交通工程监测技术规范(GB 50911-2013)第 3.3条规定,工程监测等级划

7、分标准,结合本项目基坑设计深度、周边环境发生变形或破坏的可能性和后果的严重程度及地质条件复杂程度等因素,确定本工程自身风险等级为一级,周边环境风险等级为二级。综合场地地质条件复杂程度,本项目工程监测等级定为一级。监测范围为基坑周边2H(坑深 H=24.8m)范围内,即坑外 49.6m。(图纸设计值与建议值)对比列表序号类别监测项目判定内容(参数绝对变化量)控制值(图纸设计值)控制值(建议值)预警值累计绝对值变化速率累计绝对值变化速率1 周边地表地表沉降标高24mm 10mm/d 40mm 3mm/d 控制值的 702 地下管线地下管线沉降标高根据管线部门的要求确定根据管线部门的要求设定20mm

8、,砼管30mm,钢管2mm/d 3 周边建(构)筑物建(构)筑物沉降标高25mm 3mm/d 25mm 3mm/d 4 建(构)筑物倾斜倾斜度 i 0.002L 0.002L 5 周边土体地下水位标高2000mm 100mm/d 2000mm 500mm/d 6 土体变形变形30mm 10 mm/d 40mm 4mm/d 7 主体基坑桩顶水平位移位移24mm 10mm/d 25mm 3mm/d 控制值的 708 桩体沉降标高24mm 10mm/d 25mm 3mm/d 9 桩体变形变形24mm 10mm/d 40mm 3mm/d 10 立柱沉降、水平位移沉降位移10mm 3mm/d 15mm 3mm/d 11 支撑轴力支撑轴力测值70%的轴力设计值或者变化速率大于500KN/天构件承载能力设计值的60%70%

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 行业标准/行业规范

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
