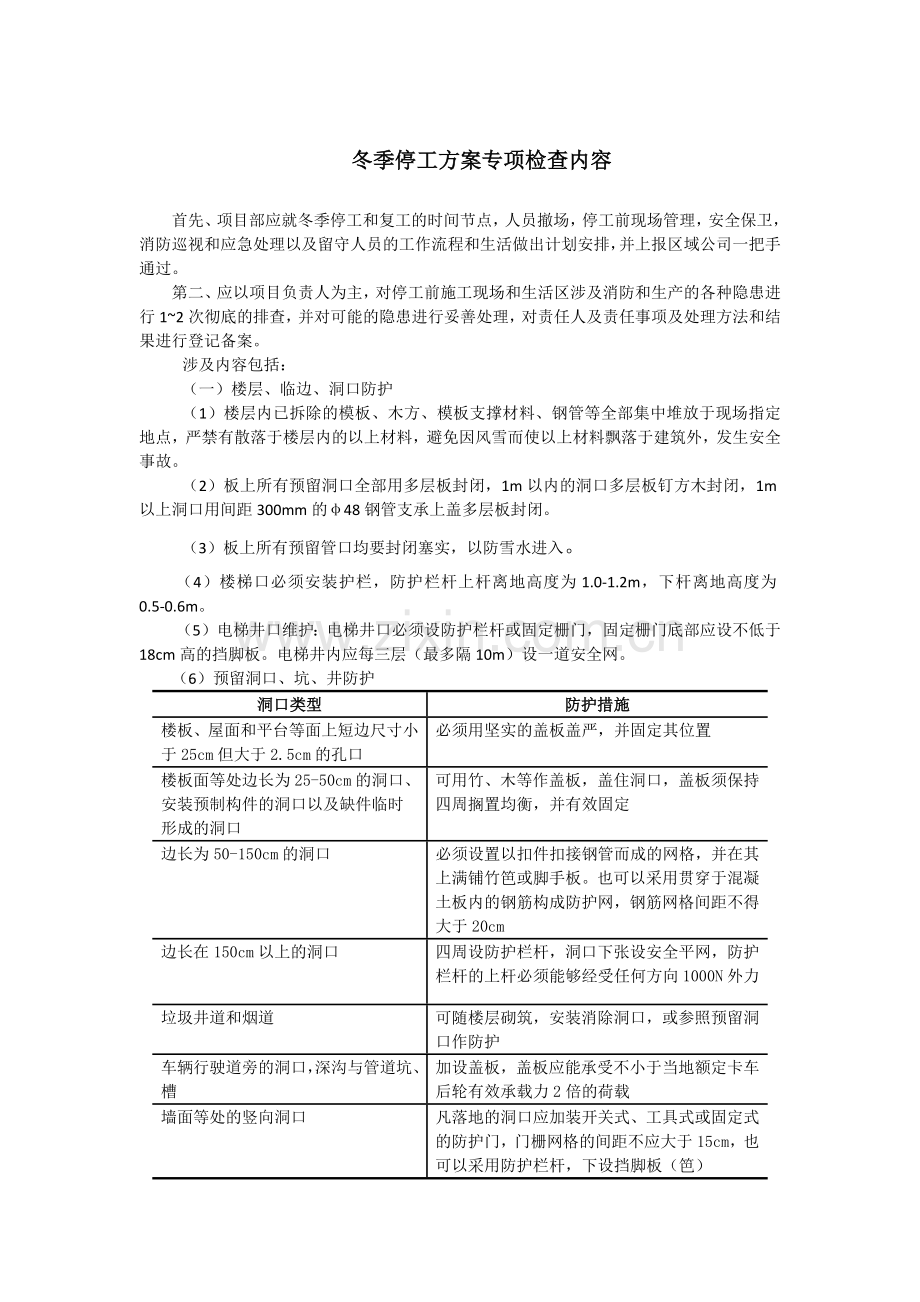

冬季停工方案专项检查内容
首先、项目部应就冬季停工和复工的时间节点,人员撤场,停工前现场管理,安全保卫,消防巡视和应急处理以及留守人员的工作流程和生活做出计划安排,并上报区域公司一把手通过。
第二、应以项目负责人为主,对停工前施工现场和生活区涉及消防和生产的各种隐患进行1~2次彻底的排查,并对可能的隐患进行妥善处理,对责任人及责任事项及处理方法和结果进行登记备案。
涉及内容包括:
(一)楼层、临边、洞口防护
(1)楼层内已拆除的模板、木方、模板支撑材料、钢管等全部集中堆放于现场指定地点,严禁有散落于楼层内的以上材料,避免因风雪而使以上材料飘落于建筑外,发生安全事故。
(2)板上所有预留洞口全部用多层板封闭,1m以内的洞口多层板钉方木封闭,1m以上洞口用间距300mm的φ48钢管支承上盖多层板封闭。
(3)板上所有预留管口均要封闭塞实,以防雪水进入。
(4)楼梯口必须安装护栏,防护栏杆上杆离地高度为1.0-1.2m,下杆离地高度为0.5-0.6m。
(5)电梯井口维护:电梯井口必须设防护栏杆或固定栅门,固定栅门底部应设不低于18cm高的挡脚板。电梯井内应每三层(最多隔10m)设一道安全网。
(6)预留洞口、坑、井防护
洞口类型
防护措施
楼板、屋面和平台等面上短边尺寸小于25cm但大于2.5cm的孔口
必须用坚实的盖板盖严,并固定其位置
楼板面等处边长为25-50cm的洞口、安装预制构件的洞口以及缺件临时形成的洞口
可用竹、木等作盖板,盖住洞口,盖板须保持四周搁置均衡,并有效固定
边长为50-150cm的洞口
必须设置以扣件扣接钢管而成的网格,并在其上满铺竹笆或脚手板。也可以采用贯穿于混凝土板内的钢筋构成防护网,钢筋网格间距不得大于20cm
边长在150cm以上的洞口
四周设防护栏杆,洞口下张设安全平网,防护栏杆的上杆必须能够经受任何方向1000N外力
垃圾井道和烟道
可随楼层砌筑,安装消除洞口,或参照预留洞口作防护
车辆行驶道旁的洞口,深沟与管道坑、槽
加设盖板,盖板应能承受不小于当地额定卡车后轮有效承载力2倍的荷载
墙面等处的竖向洞口
凡落地的洞口应加装开关式、工具式或固定式的防护门,门栅网格的间距不应大于15cm,也可以采用防护栏杆,下设挡脚板(笆)
下边沿至楼板或底面,低于80cm的竖向洞口
侧面落差大于2m时,应加设1.2m高的临时护栏
邻近人或物有坠落危险的竖向的孔、洞口
均应予以盖严或加以防护,并有固定其位置的措施
(7)屋面和楼层临边防护栏杆
屋面和楼层临边设1.0-1.2m高定型化、工具化、标准化防护栏杆。防护栏杆的上杆必须能够经受任何方向1000N外力。防护栏杆上提倡满挂密目式安全网。
(8)一层及地下室外墙通道口全部用多层板进行封闭,禁止人员进入。
(9)基坑周边防护栏杆
基坑周边防护栏杆应由上、下两道横杆及栏杆柱组成,上杆离地高度为1.0-1.2m,下杆离地高度为0.5-0.6m;基坑周边防护栏杆提倡悬挂安全网。
(10)屋面和楼层临边防护栏杆
屋面和楼层临边设1.0-1.2m高定型化、工具化、标准化防护栏杆。防护栏杆的上杆必须能够经受任何方向1000N外力。防护栏杆上提倡满挂密目式安全网。
(11)对外悬挑脚手架进行专项检查。
检查的主要内容及依据《建筑施工扣件式钢管脚手架安全技术规范》,强调的是:架体上(包括水平安全网上)的建筑垃圾、模板等材料必须清理干净。
(二) 施工和生活用水管线等维护
(1)本现场所有水表井和阀门井,须进行越冬维护,对生活用水做保温处理。
(2)关闭不必要的阀门,盖好井盖、井内填塞棉被或毛毯保温。
(3)仅保留冬维人员生活用水管线,其他施工、生活用水管线全部关闭,并在最低处断开管线,将水管内的积水清除干净,防止冻胀。
(4)用水设施的维护措施:倒掉施工水箱等存放的水。
(三)施工现场临时用电线路及用电设备维护
(1)施工现场临时用电由专职电工进行全面检修,所有生产用电及职工宿舍全部拉闸断电,仅保留越冬维护人员办公、生活房间及现场照明用电,其二级配电箱及开关箱必须上锁。施工用二级配电箱及开关箱均拆除,存放在库房内。所有未拆除的配电箱必须进行防雨雪防护。
(2)冬维期间的专职电工,负责安全用电管理,每日进行例行检查,确保用电安全,并做好记录。
(3)越冬维护人员的办公室、宿舍及食堂、厕所,采用电取暖器取暖的,做到人走电关。
(四)施工机械设备维护
1、钢筋、木工机械:均拆除电机,拆除相应的开关箱及配电线路,集中堆放与钢筋操作棚下,用彩条布覆盖。
2、其他小型施工机械:钢筋切割机等小型施工机械全部进入库房集中存放。
(五)塔吊维护
塔吊的维护:撤掉电源,将塔吊电线收在塔吊上面;收起吊钩,封闭驾驶室,将电机封闭好,用彩条布覆盖,防止进水。封闭最底层标准节,采用大块模板将四周封闭,禁止上人。
(六)办公区、生活区的越冬维护
(1)办公室、宿舍的用电设备全部断电,办公室内的办公用品整理、存放在文件柜内,办公桌、文件柜上锁。热水机内的存水全部倾倒干净,避免冻
胀造成饮水机损坏。
(2)办公区、生活区的门窗全部上锁,并粘贴封条,钥匙交由冬维领导小组组长集中保管。
(七)防火的安全管理
认真贯彻消防工作“预防为主、防消结合”的指导方针,停工现场必须按施工总平面图要求配备消防器材。
(1)停工现场负责人应全面负责现场的防火安全工作,项目部积极督促安全管理部具体负责现场的消防管理和检查工作。
(2)停工期间都要建立、健全防火检查制度,发现火险隐患,必须立即消除,一时难以消除的隐患,要定人员、定时间、定措施限期整改。
(3)夜间应有照明设备,保持消防车通道畅通无阻。
(4)施工作业期间搭设的临时性建筑物,施工结束后应及时拆除。不得在高压架空线下面搭设临时性建筑物或堆放可燃物品。
(5)氧气瓶、乙炔瓶、易燃易爆物品的距离应符合有关规定。
(6)加强电源管理,防止发生电气火灾。
(7)木工棚及危险品仓库等易燃易爆场所和规定的禁火区域严禁吸烟。
(8)施工材料的存放、保管,应符合防火安全要求,易燃材料必须专库储存;化学易燃物品和压缩可燃气体容器等,应按其性质设置专用库房分类存放,使用后的废弃物料应及时清除。
(9)消防器材和设施不得埋压、圈占或挪作他用。冬季须对消防设备采取防冻保温措施。
(10)配备相应的消防器材和安排足够的消防水源。
(八)材料存放
除大宗材料露天堆放,不设置仓库外,其余施工所用材料物资到达现场后,都要通过验收,存入库房。做到:存放有序、零整分开、帐物对号、固定存放。
材料、物资在仓库保管中,要做到:不潮湿、不发霉、不生锈、不腐烂、不燃不燥,确保物资完整无缺,不发生差错和损坏。对贵重物资要有专库柜加锁,对危险品要隔离存放。设卡建帐,收发料单据要及时记卡、记帐,实行日清月结、季抽查,竣工后盘点的制度;做到账、卡、物三相符。
(九)冬季防雪安全管理
(1)及时收听天气预报,备足塑料布和棉毡,安排好夜间值班人员。
(2)如遇雪,先在除柱、剪力墙外的钢筋上铺一层棉毡,然后覆盖塑料布。为防风吹,用钢管将塑料布压紧。在柱、剪力墙处,用棉毡将柱、剪力墙里塞严,覆盖塑料布后压紧。
(3)清理梁、板上的雪时,先清楼板上的雪,后清梁上的雪。清柱、剪力墙内的雪时,应先用喷灯将柱、剪力墙内棉毡上的雪熔至微溶状,再用人工将雪清理干净。清梁或柱、剪力墙内的雪时应细心,不得将雪掉入梁或柱、剪力墙内。
(4)模板上已溶化结冰的雪,必须仔细清理,确保模板内无任何固体雪或冰后方可进行砼浇筑。
(十)停工质量管控
(1)框架结构工程应停留在施工缝位置。
(2)撤场前对于覆盖保温层不得撤除。
(3)工程冬施前或冬期停工的工程应由施工单位、建设单位、监理单位对已完工程部位进行检查评定并做好记录。
(4)冬期停工的工程,施工单位应设专人对砼温度室外气温等的检测和记录,核实同条件养护试块试验时间,并对进入冬期施工的砼部位进行养护和检查。
(5)冬期以后复工的工程工前应先按图纸核对标高轴线,并与原始记
录对应检查,当偏差超过允许限值时,分析原因,由施工方提出处理方案,经与设计建设监理各方商定后,方可复工。
(6)工程停工前全面检查脚手架拉结点,剪刀撑及基础沉降情况,检查机
械停放位置及安全用电等设施完好消除安全隐患,做好防水措施落实等。
第三、各项目部必须制定停工期间施工现场和生活区值班制度,要配备专人进行24小时值班,切实落实安全责任制,确保人员到位,通讯畅通。
各项目部必须安排好留守人员食宿,施工现场的生活用电线路由电工专门引出,其余线路一律封闭,不得擅自拉接线路。生活区宿舍内的电路必须拉闸停电,防止火灾事件发生。
各项目部必须加强现场留守人员出入动态管理,不得留宿外来人员,做到不赌博、不酗酒、不吸毒,防止发生打架斗殴等治安事件,各施工项目现场内严禁燃放烟花爆竹。停工期间加强留守人员的安全用电、用火管理,杜绝火灾、煤气中毒事件的发生。
施工现场中危险区域必须设置安全护栏和相关禁止标志和警告标志,危险区域夜间设置红灯进行警示。施工现场的出入口必须封闭,严禁人员进入,以免发生事故。
第四、对停工期间劳务人员有计划、有步骤地分批组织撤场,各项目部要督促各施工队做好农民工工资的发放工作,严禁施工队拖欠农民工工资,决不允许因拖欠工资发生农民工滞留和上访事件,确保农民工按期返乡。
第五、建立畅通的信息渠道,遇突发情况要采取相应措施,并及时上报情况,建立工地现场负责人→项目部负责人→公司主管部门负责人→公司主管领导,四层联系紧密的通讯网络。
备注:在停工期间,根据现场实际情况,随时调整布置现场检测、检查、安全巡视、保卫工作。各值班人员不得缺岗,有事必须向值班领导请假,认真执行值班制度。
