资源描述

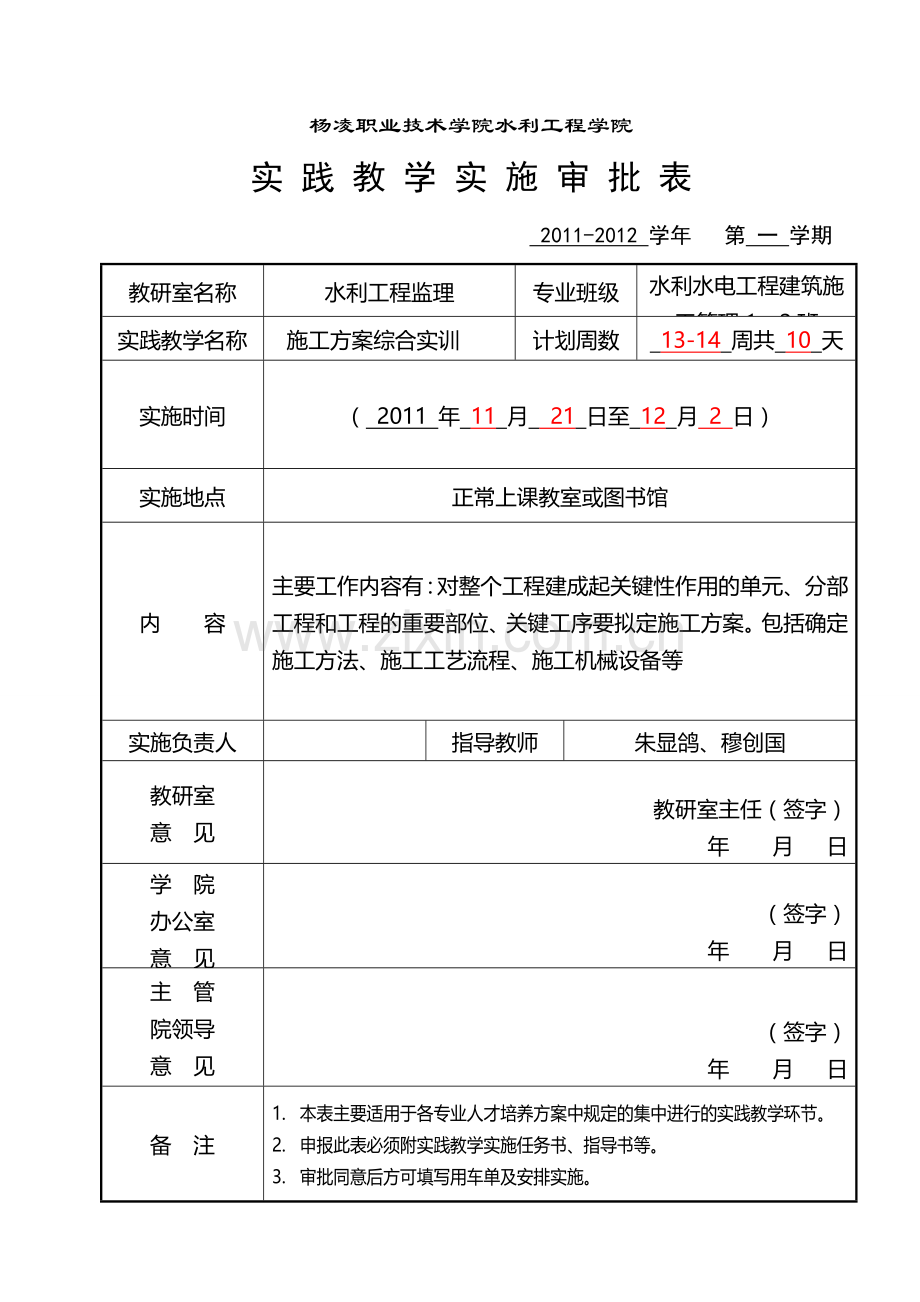

1、杨凌职业技术学院水利工程学院实 践 教 学 实 施 审 批 表 2011-2012 学年 第 一 学期教研室名称水利工程监理专业班级水利水电工程建筑施工管理1、2班实践教学名称施工方案综合实训计划周数 13-14 周共 10 天实施时间( 2011 年 11 月 21 日至 12 月 2 日)实施地点正常上课教室或图书馆内 容主要工作内容有:对整个工程建成起关键性作用的单元、分部工程和工程的重要部位、关键工序要拟定施工方案。包括确定施工方法、施工工艺流程、施工机械设备等实施负责人指导教师朱显鸽、穆创国教研室意 见教研室主任(签字)年 月 日学 院办公室意 见(签字)年 月 日主 管院领导意 见

2、(签字)年 月 日备 注1. 本表主要适用于各专业人才培养方案中规定的集中进行的实践教学环节。2. 申报此表必须附实践教学实施任务书、指导书等。3. 审批同意后方可填写用车单及安排实施。4. 申报时间校内进行必须提前一周,校外进行必须提前两周。水利工程学院工程监理(水利工程)专业综合实训任务书一、 教学目标水利水电工程建筑施工管理方向的毕业生主要面向水利工程施工企业或水利工程监理企业,从事水利水电工程施工企业技术、管理或施工监理工作。在校期间,先后完成了水利水电工程建筑、施工技术、施工组织与造价、水利工程质量控制等多门专业课,根据专业计划的培养目标要求,为了使所学课程与实际工作相结合,根据给定

3、的施工条件及组织安排进行施工方案的制定。1、 知道分项工程施工流行、施工顺序2、 会合理的选择分项工程施工方法3、 能进行合理的选择施工机械4、 施工措施二、 实训任务按招标文件给定的项目内容与施工条件,进行合同项目投标书施工方案的编制:1.确定各类工程(包括土石方开挖及支护工程、土石方填筑工程施工、混凝土工程施工、钻孔和灌浆工程施工、砌体工程施工等)施工方案和程序;2.确定各分项工程内容施工方法3.选择适用合理的机械设备,并计算设备数量;三、 时间进度本课程综合练习安排2周时间,具体安排如下:第一天 布置任务,对给定工程条件、工程项目要求进行分析。第二四天选定主体工程大坝施工方案、拟定方法,

4、进行施工机械配置。第五七天 选定主体工程溢洪道施工方案、拟定方法,进行施工机械配置第八九天 选定主体工程隧洞施工方案、拟定方法,进行施工机械配置,编写方案说明书。第十天 整理并上交成果,答辩。四、 保障条件地点:教室、图书馆、资料室五、 提交成果应提交施工方案说明一份(A4纸打印);六、 考核办法考核评价的主要依据: 1 实习纪律 30分 2 实习过程知识能力掌握情况 20分 3 提交成果 50分考核成绩按优秀、良好、中等、及格、不及格五等,具体标准如下:考核标准:优秀标准: 能很好地完成课程设计任务书规定的工作量; 工作态度认真,勤学好问,模范地遵守纪律; 工艺方案可行,文字表达明确、分析细

5、致全面,内容符合要求、按时完成; 对设计资料不断修改、完善,按时上交设计资料,内容符合规定要求;书写规范,整洁,有较高的质量;基础理论和专业知识扎实,并能综合运用所学知识;对课题有较深刻的分析和研究,设计有较大的实用价值,成绩突出。良好标准: 能较好完成课程设计任务书规定的工作量; 学习态度比较认真,组织纪律较好; 工作较认真,工艺方案可行,内容较全面,能按时完成;说明书书写规范,整洁,达到规范化要求,质量较好;基础理论和专业知识扎实,能较好地运用所学知识;对课题有较正确的分析和研究。设计有一定的实用价值。中等标准: 能完成课程设计任务书规定的工作量;工作态度尚好、能遵守组织纪律,按时上交资料

6、;说明书书写基本符合规范化要求,但内容不全;基本掌握有关的基础理论和专业知识,并能进行一定的运用;设计方案合理,理论分析与计算基本正确,但比较潦草;回答问题不够全面,见解不多。及格标准: 能基本完成课程设计任务书规定的工作量;工作态度一般,组织纪律较差; 图纸及说明书书写勉强达到规范化要求,内容有欠缺,上交资料拖拉;基础理论和专业知识掌握不够扎实,不能较好地运用所学知识; 设计方案基本合理,理论分析与计算无重大错误,设计潦草简化;在老师的启发下,能基本正确回答问题,但缺乏见解。不及格标准: 没有完成任务书规定的工作量;工作马虎、应付,纪律涣散;图纸及说明书书写达不到规范化要求; 基础理论和专业

7、知识差,且存在概念性错误; 设计方案不合理,资料内容空泛,结构混乱;理论分析与计算存在较多、较大错误;不能回答指导教师的问题;不交作业。水利工程学院水利水电工程建筑(施工管理)专业施工方案编制实训指导书1.项目名称多儿水电站工程施工方案编制2.基本资料2.1 工程概况多儿水电站位于甘肃省迭部县境内,坝址位于白龙江的一级支流多儿河上,距河口约7km。厂址位于白龙江干流右岸,距上游坝址公路里程约7.5km。大坝枢纽工程主要建筑物有混凝土面板堆石坝、右岸开敞式正槽溢洪道、右岸泄洪排沙洞、右岸引水洞进口及前450m洞身段等建筑物组成。正常蓄水位1986 m,最大坝高83.5m,总库容813万m3,调节

8、库容366.1万m3,为周调节水库。引水洞及压力管道总长6.7km,设计引用流量24m3/s,最大发电水头155.1m,安装3台1.0万kw的水轮发电机组,总装机3.0万kw,保证出力5744万kw,年平均发电量13514万kw.h,年利用小时数4504h。工程规模属等小()型工程。2.2合同项目和工作范围2.2.1本合同承包人应完成的工程项目和工作内容2.2.1.1临时工程(1)施工截流;(2)上、下游围堰的填筑、维护、拆除及基坑内排水;(3)施工渡汛;(4)施工交通道路;(5)临时生产及仓库用房;(6)临时风、水、电和通讯;(7)附属企业及加工车间;(8)为完成本工程施工承包人认为必须的其

9、他临时工程。2.2.1.2永久工程项目(1)土石方明挖:包括大坝趾板基础、右岸砼高趾墙基础、砼挡墙基础的土石方明挖,溢洪道、泄洪排沙洞、引水洞进水口基础、洞脸、引水渠的土石方明挖,大坝主堆石体基础的土石方明挖和清基;大坝坝基、坝肩开挖及支护。(2)石方洞挖:包括泄洪排沙洞、引水洞进口至桩号引0+450前段以及大坝坝顶帷幕灌浆洞的石方洞挖。(3)筑坝材料开采、加工、堆放:包括垫层料(2A、2B)加工、过渡料(3A)开采、堆放(部分)、主堆石料(3B)开采(部分)等。(4)砼面板堆石坝填筑及砼浇筑面板堆石坝坝顶全长130m,坝顶宽度8m,最大坝高83.5m,上游坝坡1:1.4,下游坝坡1:1.5,

10、下游坝坡上设二条宽3m的马道。混凝土面板顶部厚度30.0cm,向底部逐渐增加,在相应高度处的厚度按t=0.3m+0.003H确定,式中 t面板厚度(m),H计算断面至面板顶部的垂直距离(m),面板宽度为12.0m。垫层和过渡层为等厚,水平厚度均为3.0m,其中为主堆石区、下游堆石区及下游坝坡干砌石护坡。坝顶上游设有高1.5m的混凝土防浪墙,顶宽0.5m,高程1992.7m,底宽4.04m,高程1988.2m。混凝土趾板宽度5.5m,厚度0.5m,右岸混凝土趾墙长44.4m,最大高度31.5m,顶宽2.0m,建基高程19521964m。面板上游高程1951.5 m以下设有粉质壤土铺盖和石碴盖重,

11、顶部宽度分别为1:1.75,1:2.0。(5)溢洪道、泄洪排沙洞、引水洞进水口及引水洞前457.134m洞段的混凝土浇筑。(6)坝基断层破碎带、裂隙、勘探钻孔、探硐、探槽、探坑的处理以及边坡锚喷处理。(7)趾板基础、右岸混凝土高趾墙基础、溢洪道基础、泄洪冲沙洞及进水洞基础的固结灌浆、灌浆帷幕的钻孔和灌浆,以及泄洪排沙洞、引水洞前457.134m段以及勘探平硐的回填灌浆;()接缝止水安装工程:包括面板与趾板、面板与高趾墙的周边缝止水,面板间的垂直缝止水,面板与防浪墙接缝止水,防浪墙间的伸缩缝止水,溢洪道泄槽伸缩缝止水,溢洪道边墩与堰体接缝止水。()坝顶简易路面及排水工程()泄洪排沙洞进水口、引水

12、洞进水口拦污栅、闸门、启闭机及金属结构的安装。()原型观测仪器的安装、埋设。2.2.2发包人承担的工程项目和工作内容施工场地的征用、移民搬迁和安置;坝区对外公路的施工和维修;对外永久通讯系统;10KV输电线路的架设、维护,315KVA、500KVA变压器的安装、维护;以上项目已具备。2.3合同工期和控制性节点工期根据招标文件,标计划于2004年6月底前开工,2005年10月底前完工,本工程完工期为工程合同生效后480天以内完成。其控制性节点工期为:(1) 自2004年5月底主河床截流;(2) 自2004年6月至2004年7月完成围堰及其防渗设施、基坑闭气和排水;(3) 2004年11月底前,完

13、成坝体20万方的填筑及上游坡面的防渗加固处理;(4) 2005年1月至2005年4月底坝体填筑完成;(5) 2005年7月底面板坝预沉降完成;(6) 2005年9月底面板混凝土浇筑完成;(7) 2005年10月底防浪墙混凝土浇筑完成;(8) 2005年10月至2005年11月完成下游围堰拆除。2.4主要工程量表主 要 工 程 量 表项目编号项目名称单位工程量备注3土方明挖3-1混凝土面板堆石坝3-1-1覆盖层开挖m38003河床3-1-2覆盖层开挖m354683岸坡3-3进水口及引水洞工程3-3-1覆盖层开挖m3110504石方明挖4-1混凝土面板堆石坝4-1-1石方开挖m34118削坡4-1

14、-2石方明挖m387154趾板、趾墙开挖4-2泄洪排沙洞工程4-2-1石方明挖 m319804-3进水口及引水洞工程4-3-1石方明挖m3126624-4溢洪道工程4-4-1石方明挖m3460005地下洞室开挖5-1混凝土面板堆石坝5-1-1石方洞挖m3248左岸灌浆廊道5-2泄洪排沙洞工程5-2-1石方洞挖 m340415-3进水口及引水洞工程5-3-1石方洞挖m368186支护6-1混凝土面板堆石坝6-1-1喷素混凝土m213140厚5cm 6-1-225锚杆根969单长5m,外露20cm6-2泄洪排沙洞工程6-2-1喷混凝土C25W8m21036.6厚10cm6-2-225砂浆锚杆根29

15、2单长3m,入岩2.75m,外露25cm6-3进水口及引水洞工程6-3-1喷混凝土C25W8m22293.4厚10cm6-3-225砂浆锚杆根565单长3m,入岩2.75m,外露25cm6-4溢洪道工程6-4-125锚杆根219单长5m,外露20cm7钻孔和灌浆7-1混凝土面板堆石坝7-1-1帷幕灌浆m7-1-1-1钻混凝土孔m1157-1-1-2钻岩石孔m52707-1-1-3水泥灌浆t2647-1-1-4芯样试验项17-1-1-5灌浆试验项17-1-1-6压水试验段537-1-2固结灌浆m7-1-2-1钻混凝土孔m3537-1-2-2钻岩石孔m55287-1-2-3水泥灌浆t2767-1-

16、2-4芯样试验项17-1-2-5灌浆试验项17-1-2-6压水试验段557-2泄洪排沙洞工程7-2-1固结灌浆m7-2-1-1钻混凝土孔m1467-2-1-2钻岩石孔m3657-2-1-3水泥灌浆t187-2-1-4芯样试验项17-2-1-5灌浆试验项17-2-1-6压水试验段47-2-2回填灌浆m26947-3进水口及引水洞工程7-3-1回填灌浆m214447-4溢洪道工程7-4-1帷幕灌浆m7-4-1-1钻混凝土孔m207-4-1-2钻岩石孔m3607-4-1-3水泥灌浆t187-4-1-4芯样试验项17-4-1-5灌浆试验项17-4-1-6压水试验段47-4-2固结灌浆m7-4-2-1钻

17、混凝土孔m397-4-2-2钻岩石孔m9897-4-2-3水泥灌浆t507-4-2-4灌浆试验项17-4-2-5压水试验段108基础防渗工程8-5临时设施8-5-1土工膜m24208-5-2高压旋喷防渗墙m22009土石方填筑9-1混凝土面板堆石坝9-1-1垫层料m3205849-1-2过渡料m3226609-1-3反滤层m342149-1-4主堆石料m32575479-1-5下游堆石料m31503759-1-6特殊垫层m322619-1-7石碴护坡m3101449-1-8粘土铺盖m3160419-1-9坝顶路面9-1-9-1碎石路面m21144厚度20cm9-3进水口及引水洞工程包括泄洪洞9

18、-3-1砂砾石回填m3546510混凝土工程10-1混凝土面板堆石坝10-1-1C25W8F250混凝土m34275面板10-1-2C25W8F250混凝土m21151趾板10-1-3C20W6F250混凝土m35222趾墙10-1-4C25W4F250混凝土m3730防浪墙10-1-5止水10-1-5-1E型铜止水m137展开宽度70010-1-5-2W型铜止水m1365展开宽度69210-1-5-3 F型铜止水m355展开宽度67010-1-5-4D型铜止水m207展开宽度53210-1-5-5橡胶棒m354.9直径50mm10-1-5-6橡胶棒m1932直径12mm10-1-5-7橡胶棒

19、m355直径30mm10-1-5-8橡胶棒m872直径25mm10-1-5-9泡膜塑料板m229厚度30mm10-1-5-10泡膜塑料板m2105厚度30mm10-1-5-11橡胶止水m95410-1-5-12乳化沥青m2640厚度3mm10-1-5-13沥青木板m2403厚度12mm10-1-5-14橡胶垫片m2840厚度6mm10-1-5-15水泥砂浆垫层m312810-1-5-16SR塑性止水m185710-1-6级钢筋t87610-2泄洪排沙洞工程m10-2-1进口混凝土C25W6F200m3295010-2-2衬砌混凝土C25W6F200m3129310-2-3出口混凝土C25W6F

20、200m367210-2-4级钢筋t39510-2-5紫铜片止水m81710-3进水口及引水洞工程10-3-1进水口混凝C25W6F200m3239110-3-2衬砌混凝土C25W6F200m3257310-3-3级钢筋t31210-3-4橡胶止水带m1437YH-13型2001010-4溢洪道工程10-4-1C15混凝土m31916溢洪堰10-4-2C25钢筋混凝土m31126堰面10-4-3C25钢筋混凝土m33588泄槽10-4-4C20混凝土m32612左挡墙10-4-5C20混凝土m3580右挡墙10-4-6C25钢筋混凝土m365桥10-4-7C20混凝土m33064右导墙10-4

21、-8 C20混凝土m325排水沟10-4-9止水铜片m11010-4-10 橡胶止水带m58010-4-11钢筋t61111砌体工程11-1混凝土面板堆石坝11-1-1下游干砌石护坡m3460011-2泄洪排沙洞工程11-2-1水泥砂浆砌砖墙m3150.211-3进水口及引水洞工程11-3-1水泥砂浆砌砖墙m317711-3-2浆砌石护坡m355012钢结构的制造和安装12-3进水口及引水洞工程13-3-1主拦污栅栅叶1扇t712-3-2副拦污栅栅叶1扇t6.513闸门及启闭机安装13-2泄洪排沙洞工程13-2-1检修闸门门叶1扇t1213-2-2工作闸门门叶1扇t1013-2-3固定式启闭机

22、1台t151000KN13-2-4固定式启闭机1台t4200KN13-3进水口及引水洞工程13-3-1台车式启闭机1台t16320 KN13-3-2台车式启闭机轨道t313-3-3事故闸门门叶1扇t714预埋件埋设14-1混凝土面板堆石坝14-1-1预埋灌浆管m198PVC 管14-2泄洪排沙洞工程14-2-1检修闸门埋件1套t914-2-2工作闸门埋件1套t814-2-3工作闸门加重块1套t3514-3进水口及引水洞工程14-3-1主拦污栅埋件1套t514-3-2副拦污栅埋件1套t4.514-3-3事故闸门埋件1套t614-4溢洪道工程14-4-1预埋排水管m168预制混凝土管15观测设备项

23、12.5施工条件2.5.1水文气象条件工程区属北暖温带地区,气温暖和湿润,冬不严寒,夏无酷暑,大陆性气候不很典型;多年平均气温7,极端最高气温35.5,极端最低气温-19.9,多年平均降水量595.9mm,多年平均蒸发量1461.7mm,多年平均风速1.8m/s,历年最大风速21m/s ,最大冻土深度75mm。多儿水电站坝址以上流域面积1042km2,坝址处多年平均流量13.8m3/s,多年平均年径流量4.355亿m3。多儿河多年平均年输沙量为19.9万t,其中悬移质输沙量为17.3万t,推移质入库沙量为2.6万t,多年平均含沙量0.4kg/m3。2.5.2工程地质条件(1)坝址位于多儿河上游

24、约7km处,坝址区河谷为“V”字形,水流湍急,平水期河水面高程1919.75m,水面宽14.2m,水深1.52.2m,河床覆盖层厚5m9m。正常蓄水位1986m时,河谷宽180m。坝址左岸为基岩斜坡地形,坡高200300m,自然岸坡5074,陡处可达85左右。右岸19701980m高程以下岸坡陡峻,前缘临河岸坡坡角7076,局部近直立,以上呈3545的基岩缓坡地形。(2)坝址区岩性主要含碳硅质岩、白云岩、微晶灰岩、碳质板岩、期辉绿岩、第四系全新统、崩坡积块碎石层。本区地层受多期构造运动影响,岩体中断层裂隙较发育,受高陡边坡岩体风化卸荷作用等影响,坝址区物理地质现象主要表现在岩体的卸荷松动及风化

25、。(3)根据勘探平硐及钻孔揭露,坝址区岩体风化较深,左岸强风化岩体厚度515m,弱风化1525m。局部因构造及地形影响,钻孔揭露弱风化岩体较深,主要分布在线右坝肩部位,深度达58m,边坡变形主要表现为浅部的卸荷拉裂。(4)水文地质:坝址区地下水类型按其埋藏条件分为两类,松散层孔隙性潜水和基岩裂隙水。1) 孔隙性潜水:分布在河床砂卵砾石层、漫滩及岸边冲洪积或崩坡积碎石土层中,接受河水、降水、山前基岩裂隙水补给,并排泄于多儿河,其水力循环条件好,水量丰富。2) 基岩裂隙水:赋存运移于基岩裂隙或断层带中,主要接收大气降水及远山地下水补给,排泄于多儿河及沟谷或山前孔隙潜水中。根据钻孔资料,砼面板堆石坝

26、坝基范围内,两岸地下水位具有相对对称的形状,坡降平缓,左岸坡降7%9%,右岸3%7%;地下水位埋深左岸2560m,右岸为3070m。3)坝址区地震基本烈度为7度。(5)围堰工程地质:围堰两岸基岩为薄层灰岩夹炭质板岩,属强弱风化的、级岩体,表部05m强风化岩体属中等透水,弱风化多为弱透水岩体。河床部位为崩、冲积含漂石、块石砂卵砾石,最大厚度10m,属强透水地层,须采取防渗处理措施。堰顶两岸岩体中断裂不甚发育,且无不利结构面组合,自然岸坡整体稳定性较好。()料源)多儿沟块石及人工骨料产地位于坝址上游的多儿沟内,距坝址900m,有碎石路相通,运距较近。经分析比较后认为,该料场料源质量好,储量丰富,运

27、距近,开采、运输方便,可做为人工骨料、混凝土面板堆石坝块石料料源,但对采用级配需做爆破和碾压试验论证。2)储量及开采条件该料场山体雄厚,高差较大,山坡坡度4565,岩石裸露,料源集中,储量计算范围19602050m高程,计算面积2.5万m2,平均厚度50m,储量125.0万m3,实际储量大于计算储量,开采便利。 3)土料位于坝址右岸的科牙村,地面高程在21002150m,料区地形起伏变化较大。储量30万m3,土料各项指标满足质量要求,作为临时防渗料能满足要求:砂砾料粗骨料除软弱颗粒超标外,其余指标满足要求;细骨料孔隙率大,含泥量高,不能直接使用,须筛洗;人工骨料、堆(块)石料质量较好,储量丰富

28、,可满足工程需要。2.5.3施工交通条件本工程坝址位于多儿河口上游约7km处,有简易公路通过坝址,距下游麻垭寺乡约8km,距迭布县城65km,至兰州公路有东、西两条线,里程分别为390km和585km;向东经武都至宝成线略阳站约348km,交通条件便利。本标工程实施期间对地方公路交通会造成一定的干扰,承包人在施工时,应优先保证地方交通。2.6初步完成的工作任务2.6.1 施工总平面布置见图纸2.6.2施工总进度计划说明2.6.2.1合同工期要求及施工计划安排本合同招标文件规定及施工计划安排的控制性工期见下表:标书要求的控制性工期及计划完工日期表序号项目要求完工日期计划完工日期1主河床截流200

29、4年5月底2004年5月底2完成围堰闭气及基坑抽水; 2004年7月2004年7月3完成坝体20万方的填筑及上游坡面防渗处理2004年11月底2004年11月底4坝体填筑完成2005年4月底2005年4月底5面板坝预沉降完成2005年7月底2005年7月底6面板混凝土浇筑完成2005年9月底2005年9月底7防浪墙混凝土浇筑完成2005年10月底2005年10月20日8完成下游围堰拆除2005年10至11月2005年10月20日9本标段工程全部完工2005年10月底前2005年10月20日2.6.2.2工程施工关键线路依据我公司对本工程整体施工安排, 施工关键线路为:开工两岸岸坡及基坑土石方开

30、挖坝体主堆石料填筑面板坝预沉降面板混凝土浇筑坝顶防浪墙浇筑工程完工。2.6.2.3工程施工进度图施工总进度计划详见多儿电站标(大坝标)施工进度网络图及施工进度横道图。2.6.3.施工导流及水流控制导流工程的控制性工期 1)自2004年5月主河床截流;2)自2004年6月至2004年7月完成围堰及其防渗设施、基坑闭气和排水;3)2005年10月至2005年11月完成下游围堰拆除;4)2004年11月底前,完成坝体20万方的填筑及上游坡面的防渗加固处理;3.实施时间、地点时间安排:本实训共计2周时间。地点:教室、图书馆,并必须于每天上午9:00在教室集中辅导。4.主要做法步骤第一天 布置任务,对给

31、定工程条件、工程项目要求进行分析。第二四天选定主体工程大坝施工方案、拟定方法,进行施工机械配置。第五七天 选定主体工程电站施工方案、拟定方法,进行施工机械配置第八九天 选定主体工程电站施工方案、拟定方法,进行施工机械配置,编写方案说明书。第十天 整理并上交成果,答辩。5.成果要求 1、每组每个成员应提交施工方案说明一份(确定主体工程施工方法,并选择适用合理的机械设备,计算设备数量。)A4纸打印;6.参考资料(1)水利水电工程施工组织设计规范(SL303-2004)(2)水利水电工程施工技术 卜贵贤(3)水利工程施工组织与管理 张玉福(4)水利工程施工组织设计的编写方法(5)7.指导教师穆创国

32、施工管理1班朱显鸽 施工管理2班 苗木供应合同书甲方:乙方:周至县哑柏镇绿星苗圃经甲乙双方协商同意, (以下简称甲方)从周至县哑柏镇绿星苗圃(以下简称乙方)购买银杏苗木,(用于渭政办发2010205号文件,渭南市区绿化),并就相关事宜达成以下协议:2. 苗木数量: 3. 苗木规格:胸径15cm以上,主干通直,树头完整,枝条匀称、丰满,无病虫害,树形美观。4. 苗木价格:每株计人民币5. 该价格包括:苗木费、挖掘费、包装费、装车费、拉运费五项。合计人民币( )6. 付款方式:任务完成后,10日内一次付清。7. 有关事项:1、 土球规格:苗木所带土球直径1.2米以上,厚度60cm以上,卸车前完整不

33、破裂。2、 包装规格:土球包装腰带无间隙宽度12cm以上,纵扎草绳间隙在2cm以下。绳杆高度40cm,缠冠高度2米。3、 所有苗木必须是播种培育,均为本苗圃苗木,严禁从外省、外地调动,由此产生的不良后果,由乙方负责。4、 乙方必须按照甲方时间、地点、数量要求按时送苗。(送苗地点,渭南市城区)并保证我县任务完成居全市前三名。5、 苗木结算数量以接收方接收单上的数据为准,因不符合合同条款中苗木规格要求的,接收方拒绝接收的苗木由乙方自行处理。六、本合同未尽事宜,甲乙双方同意协商解决。七、合同条款违约,造成经济损失,由造成损失方全额赔偿。八、本合同一式两份,甲乙双方各执一份,自签字盖章之日起生效 二0一0年十二月

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      联系我们       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号  |  icp.png浙ICP备2021020529号-1 浙B2-2024(办理中)

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
