收藏 分销(赏)

大体积砼工程施工方案.doc

上传人:a199****6536 文档编号:1137478 上传时间:2024-04-16 格式:DOC 页数:17 大小:163.50KB 下载积分:8 金币
下载 相关 举报
大体积砼工程施工方案.doc_第1页
第1页 / 共17页
大体积砼工程施工方案.doc_第2页
第2页 / 共17页

点击查看更多>>
资源描述

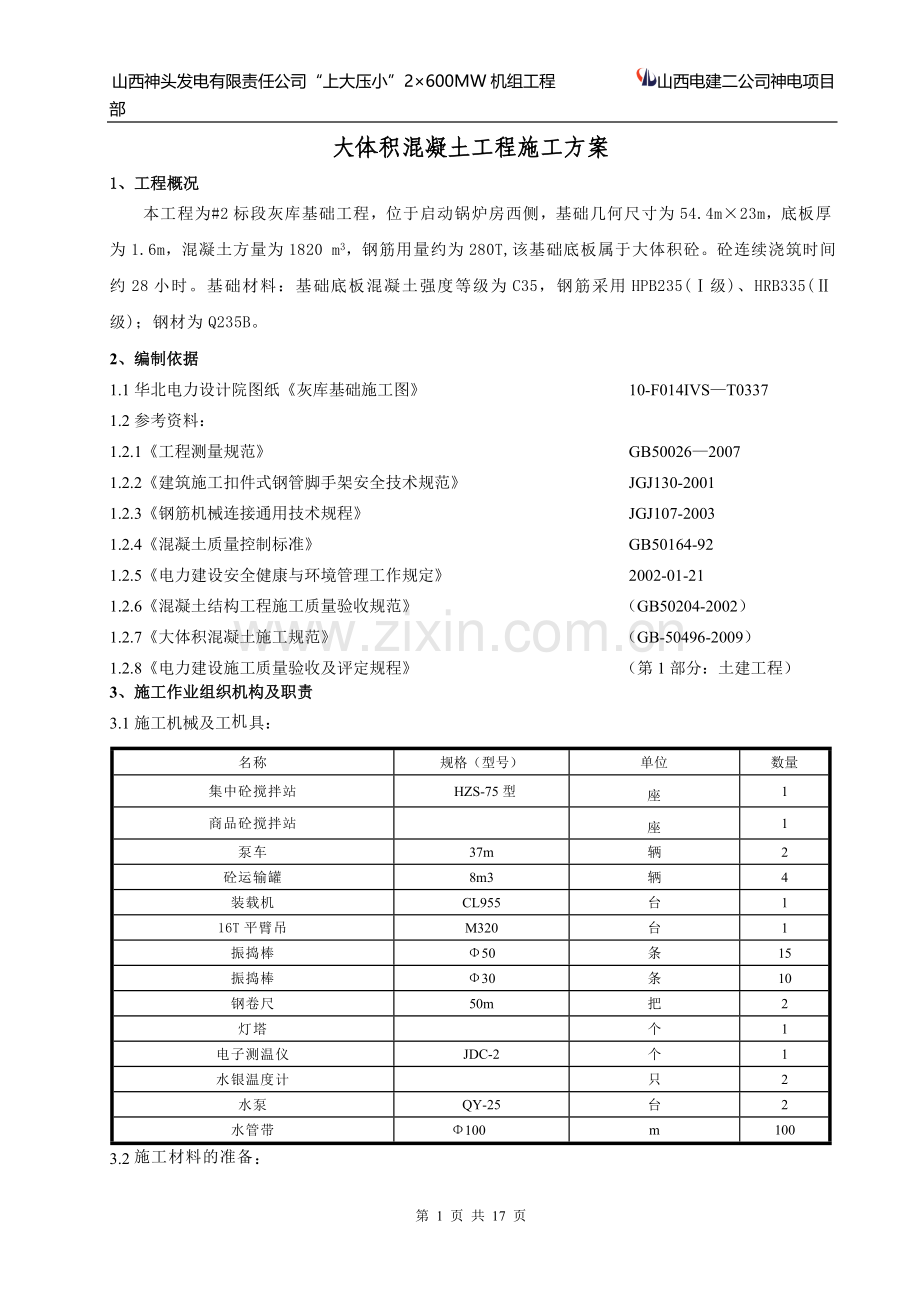

山西神头发电有限责任公司“上大压小”2×600MW机组工程 山西电建二公司神电项目部 大体积混凝土工程施工方案 1、工程概况 本工程为#2标段灰库基础工程,位于启动锅炉房西侧,基础几何尺寸为54.4m×23m,底板厚为1.6m,混凝土方量为1820 m3,钢筋用量约为280T,该基础底板属于大体积砼。砼连续浇筑时间约28小时。基础材料:基础底板混凝土强度等级为C35,钢筋采用HPB235(Ⅰ级)、HRB335(Ⅱ级);钢材为Q235B。 2、编制依据 1.1华北电力设计院图纸《灰库基础施工图》 10-F014IVS—T0337 1.2参考资料: 1.2.1《工程测量规范》 GB50026—2007 1.2.2《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2001 1.2.3《钢筋机械连接通用技术规程》 JGJ107-2003 1.2.4《混凝土质量控制标准》 GB50164-92 1.2.5《电力建设安全健康与环境管理工作规定》 2002-01-21 1.2.6《混凝土结构工程施工质量验收规范》 (GB50204-2002) 1.2.7《大体积混凝土施工规范》 (GB-50496-2009) 1.2.8《电力建设施工质量验收及评定规程》 (第1部分:土建工程) 3、施工作业组织机构及职责 3.1施工机械及工机具: 名称 规格(型号) 单位 数量 集中砼搅拌站 HZS-75型 座 1 商品砼搅拌站 座 1 泵车 37m 辆 2 砼运输罐 8m3 辆 4 装载机 CL955 台 1 16T平臂吊 M320 台 1 振捣棒 Φ50 条 15 振捣棒 Φ30 条 10 钢卷尺 50m 把 2 灯塔 个 1 电子测温仪 JDC-2 个 1 水银温度计 只 2 水泵 QY-25 台 2 水管带 Φ100 m 100 3.2施工材料的准备: 名称 规格(型号) 单位 数量 塑料薄膜 ㎡ 2500 棉被 2000×1500 ㎡ 2500 彩条布 ㎡ 1500 雨衣 件 30 雨鞋 41 双 30 铁锹 把 30 3.3施工人员 由于本次砼方量浇筑较大,所以我项目部拟定两班制轮流值班(详见附表三);以确保砼浇筑过程中连续性和浇筑质量。 3.4施工条件 3.4.1大体积混凝土施工前应进行图纸会审,提出施工阶段的综合抗裂措施,编写大体积混凝土重大施工方案。 3.4.2施工人员进入施工现场并进行安全考试,考试合格合格后方可上岗。 3.4.3施工现场设施应按施工总平面布置图的要求按时完成,场区内道路坚实平坦并全部硬化,施工道路畅通,满足运输要求。 3.4.4用于大体积混凝土施工的设备,在浇筑混凝土前应进行全面的检修和试运转,其性能和数量应满足大体积混凝土连续浇筑的需要。 3.4.5混凝土的测温监控设备按规范的有关规定配置和布设,保温用材料应齐备,已派专人负责测温作业管理。 3.4.6施工前应将测量仪器准备好并校验完毕。 3.4.7施工现场的力能(供水、供电)满足混凝土连续施工的需要;电源和水源:分别在灰库东侧从#2箱变引入一条电源以及从启动锅炉房引入一条备用电源和一条水源。 4、大体积砼施工要求 本基础底板属于大体积砼,除满足一般砼施工要求外,还采用下列技术措施以确保砼浇灌的连续性,控制温差、防止裂缝。 4.1机械配备 采用一座搅拌站和一座备用搅拌站,两辆泵车同时搅拌同时浇筑的方式,四辆罐车运输混凝土,一座搅拌站搅拌出砼按50 m3计算,以确保砼浇灌的连续性,浇筑时间按28小时考虑,砼浇筑初凝时间按6小时考虑。 4.2选择砼原材料、优化砼配合比 本工程混凝土配合比的设计主要原则是:采用双掺技术,合理增加掺合料的用量,降低水泥的用量。 4.2.1水泥使用低水化热的矿渣水泥(P.S42.5); 4.2.2粗骨料宜选用粒径5~31.5mm,含泥量不大于1%;选用非碱活性的粗骨料; 4.2.3细骨料宜采用中砂,其细度模数宜大于2.3,含泥量不大于3%; 4.2.4掺90kg的粉煤灰和10.8kg的减水剂,坍落度控制在120~160mm范围内。 4.3砼的浇筑方式 4.3.1大体积砼施工必须连续浇灌,采用推移式连续浇筑的方式:其中一泵车布置在灰库西侧马路,另一台泵车分别布置在灰库的南侧(浇筑约14小时)和北侧(浇筑约14小时);溜槽搭设在灰库马路东侧,泵车和溜槽详见布置图三。分层振捣,每层厚度不得超过300mm,并保证上下层砼结合良好,浇筑过程中防止砼发生离析现象;缩小了砼温度变化及缩短了浇筑时间。砼自由落差不宜超过2m,振捣采用插入式振捣器,要做到“快插慢拔”,掌握好振捣时间,插点要均匀排列,“交错式”次序排列,浇筑时,设派专人观察模板、加固支撑、钢筋、插筋的情况,确保砼的施工质量,做到内实外光。 4.3.2砼浇筑至-1.9m标高后应用刮杆刮平,用木抹子将表面搓平,即时排走表面的泌水,在砼初凝前应复查顶标高,若收缩量大,应补浇砼。在初凝前用铁抹子抹压两遍,以闭合表面裂缝。 4.4加强温度监控和养护 4.4.1采用电子测温法,在砼内埋设五组导线(见附图一),每组分别测表、中、底三点温度。混凝土浇筑体表面与大气温差不宜大于20℃;混凝土浇筑块体的里表温差(不含混凝土收缩的当量温度) 不宜大于25℃;当砼内外温差小于10℃时停止测温。 4.4.2大体积砼的养护主要为了保证砼有一定温度和湿度,主要通过浇水和覆盖相结合的办法,混凝土终凝后在其上浇水养护,在其基础表面及模板侧面覆盖棉被保温,覆盖塑料薄膜保水保湿,防止风干。在养护期间,定人定时进行测定混凝土温度,在混凝土温度上升阶段每两小时测一次,下降阶段每四小时测一次,同时测大气温度,做好温度记录。根据测温结果,调节保温层厚度,以保证混凝土里表温差不超过25℃,确保混凝土结构不出现温度裂缝。 4.4.3大体积混凝土基础拆模,除应满足混凝土结构强度要求外,还考虑温度裂缝的可能性,且混凝土中心温度与表面温度之差应小于25℃方可拆除模板和保温层。 5、温控技术措施 5.1采用低温拌合水; 5.2先预冷进仓骨料; 5.3水泥避免使用新出厂的高温水泥; 5.4严格控制入模温度不大于28℃; 5.5在保证砼和易性前提下,严格控制砼的坍落度、水灰比、减少砼的收缩。 6、混凝土温度计算书 6.1已知条件 6.1.1配合比设计(编号:BG2/DET03PB1-2011-50) 拌合料 水泥 砂 石子 水 粉煤灰 PLA-3 每m³用量(kg) 342 723 1090 175 90 10.8 6.1.2环境条件 根据施工进度计划安排,浇筑时间约在7月初,取混凝土入模温度T0=22℃。水泥采用矿渣水泥(PS42.5)外掺粉煤灰和膨胀剂,水泥用量342kg/m3,水泥发热量Q=377J/kg,则水泥最终水化热绝热温度为 Th—混凝土最终绝热温升值; Mc—每立方米混凝土水泥用量(kg/m3) Q—每千克水泥水化热量(J/kg) C—混凝土比热,取0.96KJ/KG·K —混凝土的质量密度,取2400kg/ m3 ==56℃ 6.2混凝土内部中心温度计算 T(t)—混凝土内部中心最高温度; T0—混凝土浇筑入模温度,取22℃; —不同浇筑块厚度的温降系数; t=3时,T(3)=22+56×0.68=60.08℃ t=6时,T(6)=22+56×0.67=59.52℃ t=9时,T(9)=22+56×0.63=57.28℃ t=12时,T(12)=22+56×0.57=53.92℃ 经过计算,混凝土中心最高温度在第三天达到最高62.08℃。 6.3混凝土表面温度计算 T b(τ)—龄期τ时砼的表面温度(℃) Ta--龄期τ时大气的平均温度(℃),取Ta=20℃ H—砼的计算厚度(m) H=h+2h′ h—砼的实际厚度(m) h=1.6m h′—砼的虚厚度(m) h′=kλ/β λ—砼的导热系数 取λ=2. 33 w/m·k k—计算折成系数 取k=0.666 β—模板的传热系数 β=1/(δ/λ1+1/βa) δ—木模板厚度(m)取δ=0.018m λ1—木模板导热系数 取λ1=0.23w/ m·k △T(τ)—龄期τ时砼内部温度与外界气温之差(℃) βa—空气传热系数可取23w/ m·k △T(τ)=T(τ)-Ta 计算结果如下表: 龄期(d) 3 6 9 12 △T(τ) 40.08 39.52 37.28 33.92 T b(τ) 35.82 35.32 34.55 34.39 结论:从计算结果可以看出,砼浇筑第三天后砼内部温度达到最高,砼内部与表面温差最大,T(3)-T b(3)=24℃,T b(3)-Ta=15.82℃,砼表面与大气温度亦未超过20℃。但为了防止砼出现裂缝,砼浇筑完毕后,覆盖塑料薄膜一层,棉被一层进行保水保温。 6.4混凝土保温养护材料厚度计算 根据当地气象情况,混凝土浇筑期间大气日平均温度在20℃左右,设浇筑后未加保温材料覆盖混凝土表面温度为25℃,60.08℃-25℃=35.08℃>25℃,需要进行保温,假设用一层塑料薄膜、一层棉被进行覆盖,其导热系数λi=0.14W/m·k,保温材料由一层不透风材料,一层透风材料组成,取K=2.0,,则保温材料的厚度为 h—结构厚度(m); —混凝土中心最高温度; Tb—混凝土表面温度,设为25℃; Ta—混凝土浇筑后3~5天空气的平均温度,取为18℃; K—传热系数的修正值,及透风系数。 ==0.02m=20mm 结论:从计算结果可以看出,需用20mm厚棉被覆盖可以达到保温效果,但为了防止砼出现裂缝,砼浇筑完毕后,覆盖塑料薄膜一层,棉被一层进行保水保温,侧面也采取挂棉被保温养护。 7、安全文明施工及环境保护管控 7.1安全通则: 7.1.1进入施工现场的所有人员必须经过三级安全教育,并经考试合格。 7.1.2所有进场作业人员应身体健康,无影响工作的病症。并定期进行体检。 7.1.3特殊工种必须持有特种作业证方可上岗。 7.1.4遵守项目部相关规定,统一着装进入施工现场。不可穿着会绞入机器中或造成意外的服装(如拖地的裤脚,宽松的衣袖,领带或衣服)。必须随时穿着衬衫,长裤,衬衫必须塞入库内。不得穿着短裤,无袖衬衫在现场施工。 7.1.5不得在工作区域或建筑物内抄近路,不得跨越围栏或安全警示牌。 7.2各级施工负责人清楚在安全施工及防止事故上的责任: 7.2.1“管生产必须管安全”对所属人员的安全与健康负直接的领导责任。 7.2.2组织施工项目开工前的安全交底。对未参加交底人员不得安排该项目的工作。 7.2.3在每天的班前安排施工时,进行“三交”(任务、安全、技术)“三查”(衣着、三宝、精神状态)以保证消除存在的危险因素。 7.2.4在每天例行的安全巡视检查中,发现有不安全情况时,立即给予改正。 7.2.5在检查中发现有违章作业者,要立即给予纠正,并给予罚款。 7.2.6遇有紧急的情况时,立即指令停工,并上级领导报告。 7.2.7对新工人和换了工种、岗位、施工对象与环境的人员,要注意做好安全教育工作。 7.2.8遵守管理公司的一切规章制度。 7.3操作人员进行三级教育 7.3.1认真进行有关安全工作的规程、规定和措施的学习,尊章守纪,始终保持操作行为安全。 7.3.2经过安全教育培训和考试,获得“安全合格证”“登高作业证”“特种作业合格证”有关施工许可证后,方可上岗。 7.3.3施工项目开工前,施工人员要认真接受交底,确知如何去作业,若有疑问,要向交底人或主管询问清楚,然后在交底书上签字。 7.3.4每天工作开工前,要检查场所的安全,确定是否存在安全问题。如果你的工作可能危及他人或附近的设备、材料安全,这些都要采取安全措施,以确保“三不伤害”。 7.3.5正确使用、维护和保管好你所使用的工具以及劳动防护用品、用具、并在使用前进行例行检查,以确保是否完好。 7.3.6工作人员穿适合本工种安全要求的工作服,进入施工现场必须戴好安全帽,高处作业时,必须扎好安全带。安全带正确使用方法是高挂低用,挂在高于腰部上方的牢固的构件上。 7.3.7严禁穿短裤,凉鞋、高跟鞋、塑料硬底鞋、带钉的皮鞋进入施工现场。 7.3.8现场所有的安全设施,严禁乱拆乱动。 7.3.9积极参加安全活动,帮助新工人提高安全操作水平。 7.3.10从事第二工种的作业,必须按该工种的有关规定,经培训、考试合格并取得合格证 7.3.11土方机械投入前必须良好; 7.3.12运输车辆在边坡上行走时,必须保证不小于2m距离。 7.3.13夜间施工需要配备足够的照明,土方边坡四周应设夜间红色警示灯及设安全围栏。 7.3.14挖掘机司机与自卸车司机指挥信号明朗,严禁误操作。 7.3.15土方开挖过程中,施工区域应设固定监护人,严禁非施工人员进入施工区。 7.3.16车辆司机工作期间严禁酒后驾车,无证驾驶及违章行驶。 7.3.17车辆运土通过铁路线时,司机应嘹望清楚,避免发生意外事故。 7.3.18雨季或者是雨后挖方时,应检查好边坡是否松动,如有危险应立即采取措施,处理完毕后方可进行工作。 7.3.19所有参加作业人员必须认真学习电力建设安全操作规程,熟练掌握本工种的安全操作标准,并在施工中严格遵守。 7.3.20施工用的模板等材料要摆放整齐、稳定。高度不超过1.4m,距坑边不得小于2m。 7.3.21模板安装按工序进行,支柱和拉杆应随模板的铺设及时加固,拉杆不得钉在不稳定的物件上。 7.3.22浇筑砼时,操作人员禁止站在泵车下料管下。 7.4机械工具的安全使用: 7.4.1要按厂家说明和铭牌规定使用。 7.4.2使用人员进行操作训练,了解其性能,熟悉操作知识和技能。 7.4.3严格执行安全操作规程,按机具上悬挂的操作规程使用。 7.4.4使用前检查安全防护、保险装置是否齐全、完好、确认能够正常使用。 7.4.5对有破损、变形、有故障的机具和动力机具要送去修理,并挂上“修理”的标志。使用机具和动力工具时,使用相应的安全防护用具。 7.4.6机电设备及配电系统应按规定进行绝缘检查和接地电阻测定。 7.5、文明施工 7.5.1进入施工现场人员应严格遵守电力建设安全工作规程及施工现场规章制度。 7.5.2施工现场所有施工材料一定要摆放整齐。 7.5.3作业场地清扫干净,秩序井然,无零散物件,道路、路口畅通,照明良好,库上锁,门关严。现场杂物清理要及时,周转性材料及时整理,回收利用。 7.5.4提高成品美观,包括摸板拆除。马道要每天上班前清扫,现场使用材料每天下班前清理摆放,做到工完场清。 7.5.5一定要保证施工现场的道路干净和畅通。 7.5.6施工人员在搭设安全防护设施要作到不留死角、漏洞。 7.5.7保证在施工范围内排水通畅,无积水现象。 7.5.8料场地面无焊条及焊条头,焊接设备应集中布置,统一安全文明布线,完工后焊条线、氧气、乙炔瓶全部回收。 7.5.9各施工作业面严禁流动吸烟,地面无烟头,严禁施工人员边作业边吸烟。 7.5.10在基坑边缘搭设安全围栏,设立明显标志和安全警示牌。 7.5.11要保证施工机械设备的完好、清洁。安全操作规程齐全,操作人员持证上岗。 7.5.12施工电源要集中布置,统一接线,标志清楚,明确责任人,定期检查维护。 8、质量过程管控 8.1 施工中认真贯彻公司的质量方针和质量目标,增强施工人员的质量意识,严格按规范和标准施工,认真执行四级检查验收制度,对每道工序,每一个环节都一丝不苟,杜绝不合格品出现。 8.2 认真做好材料的材质跟踪工作,各种计量器具包括钢尺、经纬仪、水准仪、长尺等均按规定程序进行检定,不合格或报废的按规定程序封存,确保各种计量器具的准确性。 8.3各种质量的记录均要做到填写规范、齐全、真实、及时,在工程施工中,严格按施工措施(或作业指导书)施工,使施工过程始终处于受控状态之下,对质量的形成过程进行了有效的控制。 8.4所有人员必须持证上岗,特别是焊工、起重工、吊车司机、电工等特殊工种严格执行特种工持证上岗制度,且证件均在有效期内。 8.5施工偏差严禁超标,并严格按图纸、规范、标准及施工技术措施组织施工,加强图纸会审工作,把设计的缺陷和不合理之处消灭在施工准备阶段,加强施工过程中的过程控制,各级管理人员经常深入施工现场发现问题并及时处理。 8.6钢筋施工注意保证钢筋的直径、规格、数量、间距、保护层等各项指标符合设计及有关规范规定,并做好材质跟踪工作。 8.7模板支设必须有足够的强度、刚度和稳定性,且接缝严密不漏浆,隔离剂涂刷均匀,保证混凝土的外表观感质量。 8.8混凝土施工严格按规范和施工技术措施施工,严禁漏振、欠振和过振,做到无蜂窝、麻面现象发生,混凝土浇筑完毕及时采取养护措施保证混凝土的内在质量和外表观感质量。 8.9各预埋件、孔洞必须保证数量、位置的准确, 预埋件并固定牢固防止混凝土振捣过程中移位。 8.10 质量标准 8.10.1钢筋的品种、规格、数量、间距、位置符合设计要求。钢筋表面洁净,无锈蚀、油污、机械性能符合施工规范规定,绑扎无缺少,松口现象。主筋间距偏差±10mm,长度偏差±10mm,主筋偏差3mm。 8.10.2 模板加固牢固可靠,内部干净无杂物。轴线偏差≤6mm,模板板缝宽度≤1.5mm,相邻板面高差≤2mm,截面偏差≤10mm。 8.10.3 砼强度符合设计要求,表面平整光滑,无蜂窝、麻面、漏筋,孔洞等缺陷,施工缝处理符合施工规范规定。 8.10.4本工程使用的所有原材料、成品、半成品都要符合设计及规范要求,都必须出具产品合格证,按照要求须做复试的一定要进行复试,当符合要求后方可使用。 8.10.5 本工程所有的工程项目进行检查时要以相对应的施工规范为依据,所有检查项目都必须符合规范要求。 9、应急预案及措施 9.1针对本次基础浇筑混凝土方量大的特点,可能存在以下问题: 9.1.1原材料供应量不能满足要求,主要是矿渣水泥用量较大; 9.1.2浇筑机械可能出现运转不正常或机械配件老化等故障; 9.1.3施工现场力能供应不能正常确保;包括施工用电和施工用水和厂区施工道路; 9.1.4由于天气的变化可能下雨等天气状况; 9.2预防措施: 9.2.1浇筑前把水泥罐水泥全部用完,罐里储存好矿渣水泥和备用水泥以便施工; 9.2.2浇筑前和韩村的搅拌站联系好泵车和罐车以便在浇筑过程中能确保混凝土的连续浇筑;在灰库东侧搭设溜槽方式进行补茬浇筑。 ‘ 9.2.3底板混凝土采用推移式浇筑,保证4辆罐车及溜槽同时运作。浇注前,测定到场的每车混凝土的坍落度、温度,观察其和易性,杜绝存在离析、 泌水、分层等现象,检查后一旦发现有不合格混凝土,坚决要求退场。 9.2.4振动器插点均匀排列,“交错式”的次序移动,每点振捣时间应视混凝土表面呈水平不再显著下沉,不再出现气泡,表面泛出灰浆为准。 9.2.5浇筑完毕后,如表面有泌水现象,应在表面撒一些细石或碎石补浇或在模板边开孔进行排水。 9.2.6施工用电已从#1箱变接出一条备用电源,已供备用; 9.2.7我项目部针对浇筑前天气的变化,采取相应雨季措施。 9.3项目部后勤保障服务: 队 长:崔亚峰 队 员: 王运(15110825060)、李君平(13934835981) 9.4为确保砼浇筑的连续性和浇筑质量,特编制值班表(附表三)。 10、危险辨识与风险评价(见附表一) 11、环境因素识别与评价(见附表二) 12、土建强制性条文执行 《混凝土结构工程施工质量验收规范》 12.1  模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。 12.2  模板及其支架拆除的顺序及安全措施应按施工技术方案执行。 12.3当钢筋的品种、级别或规格需作变更时,应办理设计变更文件。 12.4  钢筋进场时,应按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB 1499等的规定抽取试件作力学性能检验,其质量必须符合有关标准的规定。 检查数量:按进场的批次和产品的抽样检验方案确定。 检验方法:检查产品合格证、出厂检验报告和进场复验报告。 12.5钢筋安装时,受力钢筋的品种、级别、规格和数量必须符合设计要求。 检查数量:全数检查。 检验方法:观察,钢尺检查。 12.6水泥进场时应对其品种、级别、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性及其他必要的性能指标进行复验,其质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》GB175。 12.7混凝土中掺用外加剂的质量及应用技术应符合现行国家标准《混凝土外加剂》GB8076和《混凝土外加剂应用技术规范》GB50119有关规定的标准。 12.8结构混凝土的强度等级必须符合设计要求。用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取。取样与试件留置应符合下列规定: 1  每拌制100盘且不超过100m³的同配合比的混凝土,取样不得少于一次; 2  每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次; 3  当一次连续浇筑超过1000m³时,同一配合比的混凝土每200m³取样不得少于一次; 4 每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定。 检验方法:检查施工记录及试件强度试验报告。 13、附件 13.1附表一(危险辨识与风险评价) 13.2附表二(环境因素识别与评价) 13.3附表三(值班表) 13.3附图一(测温布置图) 13.4附图二(泵车布置图) 下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢! 毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。 开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!! )查看更多与本文《高中生开学自我介绍》相关的文章。 下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢! 毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。 开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!! )查看更多与本文《高中生开学自我介绍》相关的文章。 苗木供应合同书 甲方: 乙方:周至县哑柏镇绿星苗圃 经甲乙双方协商同意,  (以下简称甲方)从周至县哑柏镇绿星苗圃(以下简称乙方)购买银杏苗木,(用于渭政办发[2010]205号文件,渭南市区绿化),并就相关事宜达成以下协议: 一、 苗木数量: 二、 苗木规格:胸径15cm以上,主干通直,树头完整,枝条匀称、丰满,无病虫害,树形美观。 三、 苗木价格:每株计人民币 四、 该价格包括:苗木费、挖掘费、包装费、装车费、拉运费五项。合计人民币( ) 五、 付款方式:任务完成后,10日内一次付清。 六、 有关事项: 1、 土球规格:苗木所带土球直径1.2米以上,厚度60cm以上,卸车前完整不破裂。 2、 包装规格:土球包装腰带无间隙宽度12cm以上,纵扎草绳间隙在2cm以下。绳杆高度40cm,缠冠高度2米。 3、 所有苗木必须是播种培育,均为本苗圃苗木,严禁从外省、外地调动,由此产生的不良后果,由乙方负责。 4、 乙方必须按照甲方时间、地点、数量要求按时送苗。(送苗地点,渭南市城区)并保证我县任务完成居全市前三名。 5、 苗木结算数量以接收方接收单上的数据为准,因不符合合同条款中苗木规格要求的,接收方拒绝接收的苗木由乙方自行处理。 六、本合同未尽事宜,甲乙双方同意协商解决。 七、合同条款违约,造成经济损失,由造成损失方全额赔偿。 八、本合同一式两份,甲乙双方各执一份,自签字盖章之日起生效 二0一0年十二月 第 17 页 共 17 页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
