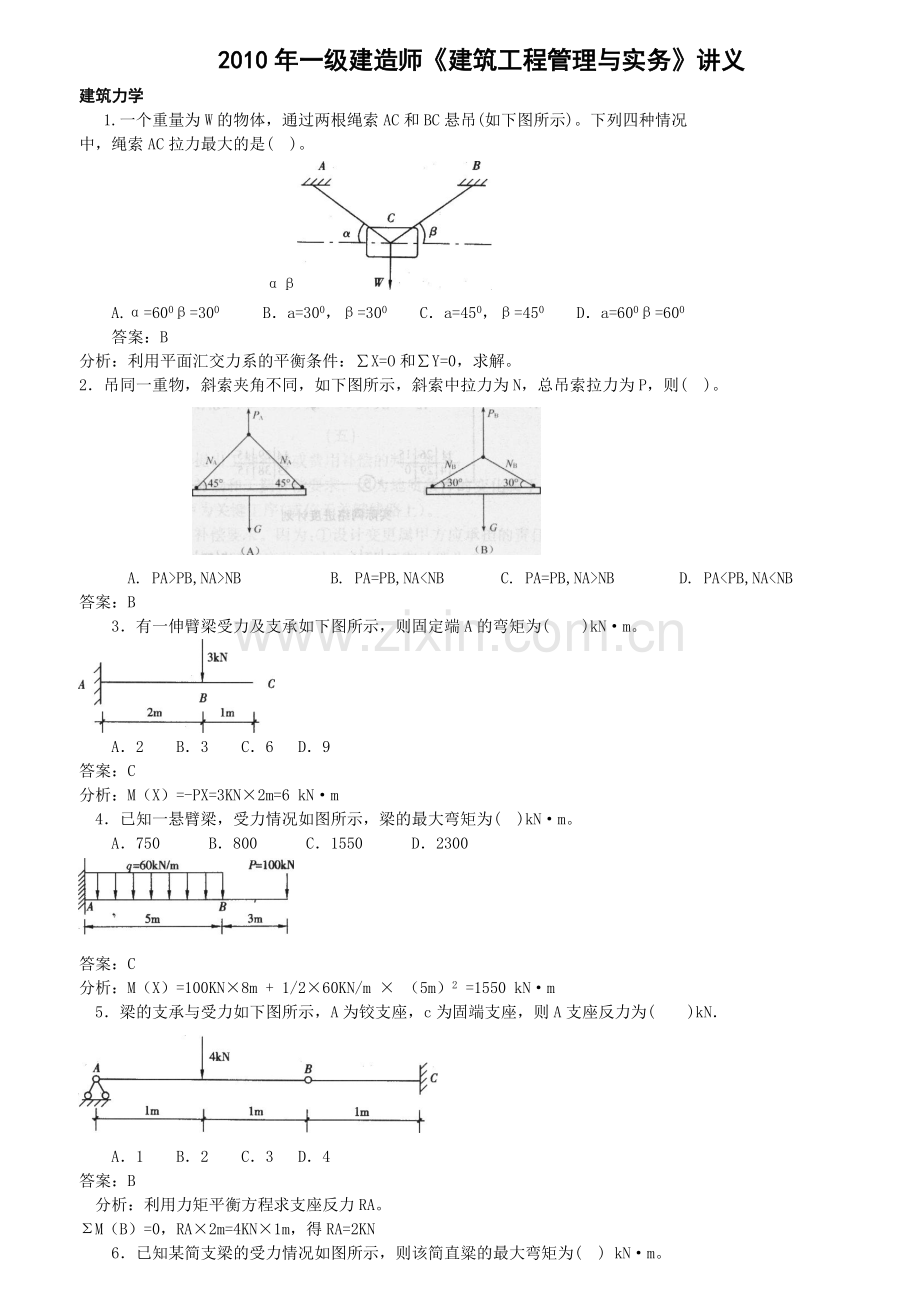

1、2010年一级建造师建筑工程管理与实务讲义建筑力学 1.一个重量为W的物体,通过两根绳索AC和BC悬吊(如下图所示)。下列四种情况中,绳索AC拉力最大的是( )。A.=600=300 Ba=300,=300 Ca=450,=450 Da=600=600答案:B分析:利用平面汇交力系的平衡条件:X=O和Y=0,求解。2吊同一重物,斜索夹角不同,如下图所示,斜索中拉力为N,总吊索拉力为P,则( )。A. PAPB,NANB B. PA=PB,NANB D. PAPB,NANB答案:B 3有一伸臂梁受力及支承如下图所示,则固定端A的弯矩为( )kNm。 A2 B3 C6 D9答案:C分析:M(X)=
2、-PX=3KN2m=6 kNm 4已知一悬臂梁,受力情况如图所示,梁的最大弯矩为( )kNm。 A750 B800 C1550 D2300答案:C分析:M(X)=100KN8m + 1/260KN/m (5m)2 =1550 kNm 5梁的支承与受力如下图所示,A为铰支座,c为固端支座,则A支座反力为( )kN A1 B2 C3 D4答案:B 分析:利用力矩平衡方程求支座反力RA。M(B)=0,RA2m=4KN1m,得RA=2KN 6已知某简支梁的受力情况如图所示,则该简直粱的最大弯矩为( ) kNm。 A300 B400 C500 D600答案:A分析:利用力矩平衡方程求支座反力RA或RB。

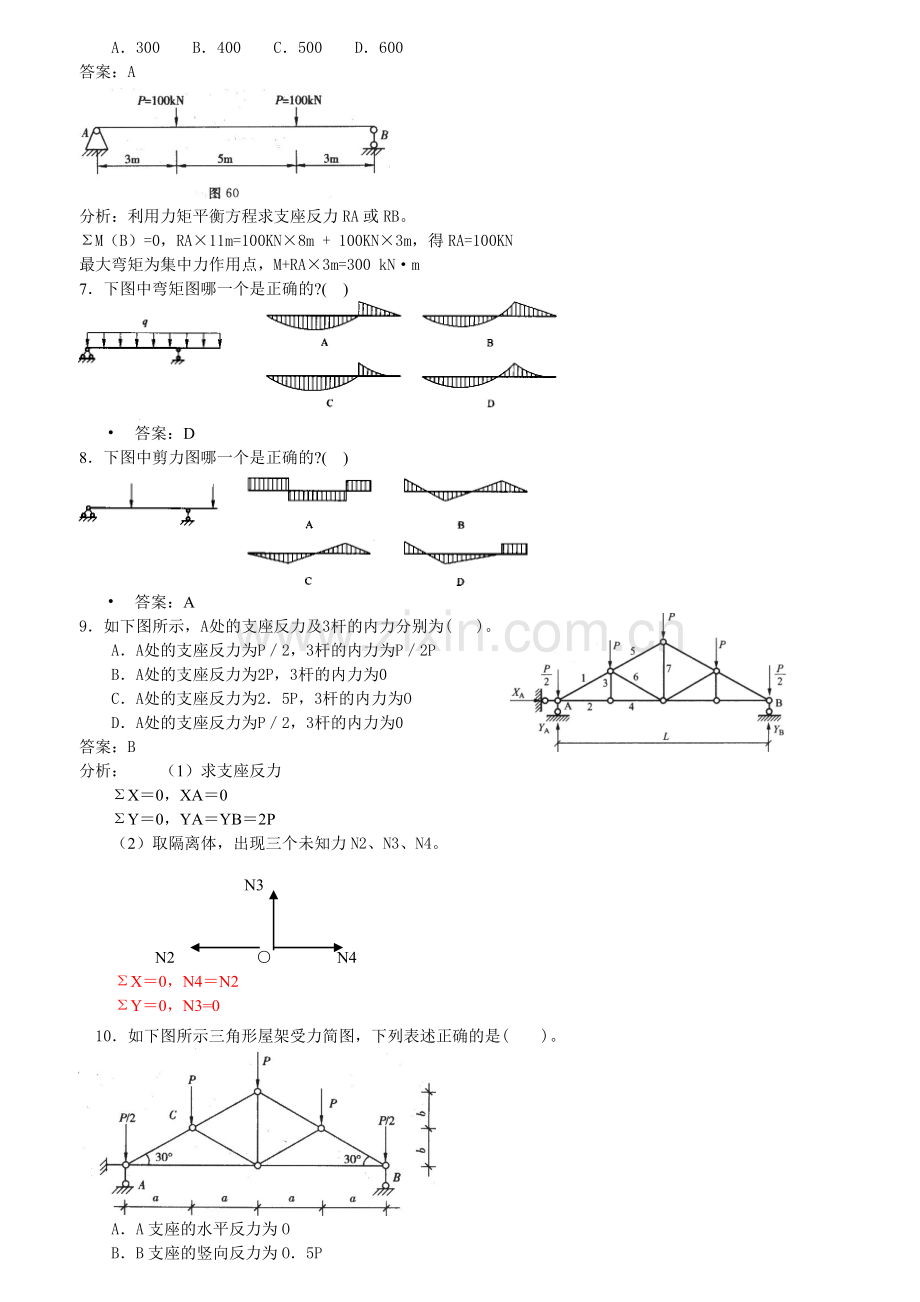

3、M(B)=0,RA11m=100KN8m + 100KN3m,得RA=100KN最大弯矩为集中力作用点,M+RA3m=300 kNm7下图中弯矩图哪一个是正确的?( ) 答案:D8下图中剪力图哪一个是正确的?( ) 答案:A9如下图所示,A处的支座反力及3杆的内力分别为( )。AA处的支座反力为P2,3杆的内力为P2P BA处的支座反力为2P,3杆的内力为0 CA处的支座反力为25P,3杆的内力为O DA处的支座反力为P2,3杆的内力为0答案:B分析: (1)求支座反力 X0,XA0Y0,YAYB2P (2)取隔离体,出现三个未知力N2、N3、N4。 N3 N2 N4X0,N4N2Y0,N3=
4、0 10如下图所示三角形屋架受力简图,下列表述正确的是( )。 AA支座的水平反力为O BB支座的竖向反力为O5P C上弦杆受压,下弦杆受拉 D若仅a与b同时增加,但ba比值不变时,各杆轴力不变 EAC杆的轴力为3P 答案:ACDE分析: (1)求支座反力 X0,XA0Y0,YAYB2P (2)取A为隔离体,利用节点法求AC杆拉力。建筑施工技术【案例1】某专业分包单位承担一项建筑基坑工程的施工,基坑开挖深度12m,基坑土质状况从地面向下依次为:杂填土02m,粉质土25m,砂质土510m,黏性土1012m,砂质土1218m。上层滞水水位在地表以下5m(渗透系数为0.5m/d),地表下18m以内无
5、承压水。基坑支护设计采用灌注桩加锚杆。施工方案评议时,技术负责人提出如下方案:1采用井点降水法,将地下水位降至坑底以下200mm处。问题一:指出1中做法的错误之处?2.采用4台反铲挖土机挖土,基坑开挖应尽量防止对地基土的扰动,应预留510cm一层土不挖,待下道工序开始再挖至设计标高。为保证安全,挖土机间距应大于5m。坑边堆土,要距坑边1m以外,堆放高度不能超过1m。问题二:指出2中做法的错误之处?3. 基坑开挖过程中,应对龙门桩、坐标控制点、土质情况等经常复测检查。问题三:基坑开挖过程中,应检查哪些内容?4.基础挖完后,马上进行基础垫层施工。问题四:指出4中做法的错误之处?5.基坑开挖要合理把
6、握开挖程序。问题五:指出一般基坑开挖程序。施工中,建设单位为节约投资,指示更改设计,除南侧外其余三面均采用土钉墙支护,垂直开挖。基坑在开挖过程中北侧支护出现较大变形,但一直未被发现,最终导致北侧支护部分坍塌。问题六:该基坑坍塌的直接原因是什么?如何治理?参考答案:问题一:(1)用井点降水,应将水位降低至坑底以下500mm。(2)本工程基坑最小降水深度应为7.5m。降水宜采用喷射井点排水方法。问题二:(1)使用正铲、反铲或拉铲挖土时,保留土层厚度为2030cm。(2)多台机械开挖,挖土机间距应大于10m。(3)在坑边堆放弃土、材料和移动施工机械时,应与坑边保持一定的距离,当土质良好时,要距坑边1
7、m以外,堆放高度不能超过1.5m。问题三:基坑开挖时,应对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡度等经常复测检查。问题四:基坑挖完后应进行验槽,做好记录。问题五:基坑开挖程序一般是:测量放线一分层开挖一排降水一修坡一整平一留足预留土层等。相邻基坑开挖时,应遵循先深后浅或同时进行的施工程序。挖土应自上而下水平分段分层进行。问题六:该基坑坍塌的直接原因是采用土钉墙支护,垂直开挖。 治理:对基坑塌方,应清除塌方后作临时性支护措施;对永久性边坡局部塌方,应清除塌方后用块石填砌或用2:8、3:7灰土回填嵌补,与土接触部位作成台阶搭接,防止滑动;或将坡度改缓。同时,应做好地面排水和降低地下水位
8、的工作。1A420000 建筑工程项目管理实务1A421000 建筑工程项目进度管理 1A421020 网络计划技术的应用一、基本概念1、网络图在进度控制中,网络图用来表示进度计划。它是一种表示计划中各项工作先后顺序和所需时间的网状图,由若干箭线和节点组成。 2、工作组织施工首先要划分工作项目,网络图中,每一个工作项目称为一项工作。工作的表示方法如下:工作要消耗时间和资源。但网络图中有一类特殊的工作,它既不消耗时间也不消耗资源,这类工作称为虚工作。网络图中,虚工作只表示工作之间的逻辑关系。3、节点节点表示工作开始和完成的瞬间,为时间的一点。除了网络图的开始节点和完成节点之外,中间的任何节点都表
9、示前面工作的结束及后面工作的开始。4、编号即节点编号。节点编号的原则:从左向右编,从小到大编,并且箭头号要大于箭尾号。 5、工艺关系、组织关系工艺关系和组织关系合称逻辑关系。逻辑关系是指工作之间的先后顺序关系。所谓工艺关系是指工艺上、客观上要求的先后顺序关系。如支模板绑钢筋浇砼。所谓组织关系是指为了组织施工或资源调配的方便而人为规定的先后顺序关系。如支模1支模2。6、紧前工作、紧后工作紧前工作和紧后工作是两个非常重要的概念。紧前工作和紧后工作表示工作之间的关系。7、先行工作和后续工作先行工作:某项工作的先行工作是指与该工作位于同一条线路上并且在该工作之前的所有工作。后续工作:某项工作的后续工作
10、是指与该工作位于同一条线路上并且在该工作之后的所有工作。8、线路、关键线路、关键工作线路:从网络图的起点节点开始,顺着箭头方向一直到终点的全程称为一条线路,网络图中有若干条线路。列出网络图示例中的所有线路。关键线路:所有线路中持续时间最长的线路称为关键线路。计算各条线路的持续时间,找出关键线路。关键工作:位于关键线路上的工作称为关键工作。关键工作举例,用双箭线标示关键工作。 32117天,总时差为2天。320218天,总时差为1天。 33219天,总时差为0。案例分析: 一、本部分要求掌握基于网络计划的工期索赔、费用索赔问题,每年均会考到。二、解题步骤:1.判断索赔是否成立:非承包商责任造成的
11、损失才可以索赔。2.若索赔不成立,则索赔计算不予考虑;3.若索赔成立,需合理计算工期索赔值和费用索赔值。(1)工期索赔计算:找出网络计划关键线路;若延误的工作为关键工作,则延误几天补偿几天;若延误的工作为非关键工作,则与总时差比较:若小于等于总时差不影响工期,不予补偿;若大于总时差,则超过总时差几天,补偿几天。若是工程变更导致工程量增加,增加的时间用比例计算法计算:增加的时间= 原工作时间4.判别工期提前或拖后用两个工期进行比较:即实际施工期与合同工期比较。合同工期包括原合同工期和新合同工期。新合同工期=原合同工期+工程延期时间(工期索赔时间)实际施工期=原合同工期+所有的延误时间(包括业主原
12、因和承包商原因引起的所有延误时间)用实际施工期与新合同工期比较来判别工期提前或拖后。(2)费用索赔计算按题目中给出的实际损失补偿;人员机械窝工:窝工费=每日窝工费补偿标准窝工工日(台班);完成额外工作:补偿金额=日工资单价工日数或补偿金额=机械台班单价台班数。若是工程变更导致工程量增加:补偿金额=增加的工程量综合单价【案例1】 一、某建筑工程,建筑面积38万m2,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600 d。合同约定工期每提前(或拖后)1 d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定
13、,若造成乙方关键工作的工期延误,每延误l d,分包方应赔偿损失l万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误l d,供货方赔偿l万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下图所示(单位:d)。 施工过程中发生了以下事件。 事件一:底板防水工程施工时,由于特大暴雨突发洪水原因,造成基础工程施工工期延长5 d,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。 事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10 d,直接经济损失20万元。 事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方
14、返工,屋面工程施工工期延长3 d,直接经济损失08万元。 事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9 d,直接费用增加3万元。 事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30 d,直接费损失O5万元。 其余各项工作,实际完成工期和费用与原计划相符。 问题: 1指出该网络计划的关键线路。 2指出乙方向甲方索赔成立的事件,并分别说明索赔内容和理由。 3分别指出乙方可以向大模板供货方和屋面工程劳务分包方索赔的内容和理由。 4该工程实际总工期多少天?乙方可得到甲方的工期补偿为多少天?工期奖(罚)款是多少万元?
15、 5乙方可得到各劳务分包方和大模板供货方的费用赔偿各是多少万元? 6如果只有室内装修工程有条件可以压缩工期,在发生以上事件的前提条件下,为了能最大限度地获得甲方的工期奖,室内装修工程工期至少应压缩多少天? 疑难解析:问题4:(1)实际施工期计算,将所有延误时间加到原网络图中去,重新找关键线路和工期。此时关键线路未变,则实际施工期:125(基础工程)+210(主体结构)+40(二次结构)+49(设备安装)+200(室内装修)=624d或者:600(原合同工期)+5(基础工程)+10(主体结构)+9(设备安装)=624d(2)新合同工期=原合同工期+非承包商原因延期时间=600+5(基础工程)+9
16、(设备安装)=614d实际施工期新合同工期,延误10d,罚款10d1万元/d=10万元问题6:工期优化的方法:不能把关键线路压缩成非关键线路,即允许出现新的关键线路,原关键线路总要保持是关键线路,否则不能有效缩短工期。何谓最大限度压缩工期?要压缩到这种状况:使次关键线路也成为关键线路,即出现两条关键线路。次关键线路为,或者,基础工程主体结构二次结构室外装修室外工程次关键线路持续时间为:125(基础工程)+210(主体结构)+40(二次结构)+130(室外装修)+90(室外工程)=595d所以,工期压缩:624d 595d=29d 参考答案: 1(本小题1分) 关键线路:一一一一一(或答基础工程
17、、主体结构、二次结构、设备安装、室内装修)(1分)。 2(本小题12分) (1)事件1(1分)。乙方可以向甲方提出工期索赔(1分);因洪水属于不可抗力原因(1分)且该工作属于关键工作(1分)。 (2)事件4(1分)。乙方可以向甲方提出工期和费用索赔(1分),因甲购设备质量问题原因属甲方责任(1分)且该工作属于关键工作(1分)。 (3)事件5(1分)。乙方可以向甲方提出费用索赔(1分),设计变更属甲方责任(1分),但该工作属于非关键工作且有足够机动时间(1分)。 3(本小题6分) (1)事件2:乙方可以向太模板供货方索赔费用(1分)和工期延误造成的损失赔偿(1分)。原因:大模板供货方未能按期交货
18、,是大模板供货方责任(1分),且主体结构属关键工作,工期延误应赔偿乙方损失(1分)。 (2)事件3:乙方可以向屋面工程劳务分包方索赔费用(1分)。原因:专业劳务分包方违章,属分包责任(1分)。(但非关键工作,不存在工期延误索赔问题) 4(本小题4分) (1)(125+210+40+49+200)天=624天,实际总工期624天(1分)。 (2)工期补偿:事件一和事件四中(5+9)天=14天,可补偿工期14天(2分)。 (3)被罚:被罚款10天l万元天=10万元(1分) 5(本小题4分) (1)事件3:屋面劳务分包方:O8万元(1分)。 (2)事件2:大模板供货方。 直接经济损失20万元(1分)
19、。 工期损失补偿:10天1万元天=10万元(1分)。 向大模板供货方索赔总金额=30万元(1分)。 6(本题3分) 压缩后一一一一一一线路也为关键线路,与一一一一一线路工期相等(1分),工期595天(1分)。 应压缩工期=(624595)天=29天(1分)。【案例2】某建设单位(甲方)与某建筑公司(乙方)订立了某工程项目施工合同,同时与某降水公司订立了工程降水合同。甲乙双方合同规定:采用单价合同,每一项工程的实际工程量的增加(或减少)超过招标文件中工程量的10以上时调整单价;工作B、E、G作业使用的主导施工机械一台(乙方自备),台班费为400元/台班,其中台班折旧费为50元/台班。施工网络计划
20、见图1(单位:天)。图1 施工网络计划图 注:A、B、C、D、F、G、H为工作名称;数字为持续时间;l一34578为关键线路。甲乙双方合同约定8月15日开工。工程施工中发生如下一些事件。 事件1:降水方案错误,致使工作D推迟2天,乙方人员配合用工5个工日,窝工6个工日。 事件2:8月21日一8月22日,场外停电,停工2天,造成人员窝工16个工日。 事件3:因设计变更,工作E工程量由招标文件中的300m3增至350m3,超过10;合同中该工作的综合单价为55元m3,经协商调整后综合单价为50元m3。 事件4:为保证施工质量,乙方在施工中将工作B原设计尺寸扩大,增加工程量15m3,该工作综合单价为
21、78元m3。 事件5:在工作D、E均完成后,甲方指令增加一项临时工作K,经核准,完成该工作需要1天时间,机械1台班,人工10个工日。 问题 1上述哪些事件乙方可以提出索赔要求?哪些事件不能提出索赔要求?说明其原因。 2每项事件工期索赔各是多少?总工期索赔多少天? 3工作E结算价应为多少?4假设人工工日单价为25元/工日,合同规定的窝工人工费补偿标准为12元/工日,因增加用工所需管理费为增加人工费的20,工作K的综合取费为人工费的80。试计算,除事件3外的合理的费用索赔总额。参考答案:1.事件1:可提出索赔要求,因为降水工程由甲方另行发包,是甲方的责任。 事件2:可提出索赔要求,因为场外停电造成
22、的人员窝工是甲方的责任。 事件3:可提出索赔要求,因为设计变更是甲方的责任,且工作E的工程量增加了50m3,超过了招标文件中工程量的10。 事件4:不应提出索赔要求,因为保证施工质量的技术措施费应由乙方承担。 事件5:可提出索赔要求,因为甲方指令增加工作,是甲方的责任。 2.事件l:工作D总时差为8天,推迟2天,尚有总时差6天,不影响工期,因此可索赔工期O天。 事件2:8月21日一8月22日停工,工期延长,可索赔工期为2天。 事件3:因工作E为关键工作。可索赔工期为:(350-300)m3(300m36天)=1天。 事件5:因E、G均为关键工作,在该两项工作之间增加工作K,则工作K也为关键工作
23、。索赔工期:l天。 总计索赔工期:0天+2天+1天+1天=4天。 3按原单价结算得工程量:300m3(1+10)=330m3。 按新单价结算的工作量:350m3330m3=20m3。 总结算价=330m355元/m3。+20m350元/m3=19150元。 4事件l:人工费,6工日12元工日+5工日25元/工日(1+20)=222元。 事件2:人工费,16工日12元/工日=192元; 机械费,2台班50元/台班=100元。 事件5:人工费,10工日25元/工日(1+80)=450元; 机械费,1台班400元/台班=400元。 合计费用索赔总额为:222元+192元+100元+450元+400元
24、=1364元。【案例3】 某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28 500 m2,某施工单位与建设单位签订了工程施工合同,合同工期约定为20个月。施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划如下图所示(单位:月)。在工程施工中发生了如下事件。事件一:因建设单位修改设计,致使工作K停工2个月。事件二:因建设单位供应的建筑材料未按时进场,致使工作H延期1个月。事件三:因不可抗力原因致使工作F停工1个月。事件四:因施工单位原因工程发生质量事故返工,致使工作M实际进度延迟1个月。 问题: 1指出该网络计划的关键线路,并指出由哪些关键工作组成
25、。 2针对本案例上述各事件,施工单位是否可以提出工期索赔的要求?并分别说明理由。 3上述事件发生后,本工程网络计划的关键线路是否发生改变?如有改变,指出新的关键线路。 4对于索赔成立的事件,工期可以顺延几个月?实际工期是多少?参考答案: 1该网络计划的关键线路为:一一一一一。 该网络计划的关键工作为:A、D、E、H、L。 2事件一:施工单位不可提出工期索赔要求,因为该工作不影响总工期。 事件二:施工单位可提出工期索赔要求,因为该工作在关键线路上,影响总工期,且属于建设单位应承担的责任。 事件三:施工单位不可提出工期索赔要求,因为该工作不影响总工期。 事件四:施工单位不可提出工期索赔要求,因是施
26、工单位自身责任造成的。 3上述事件发生后,本工程网络计划的关键线路没有发生改变。 4对于索赔成立的事件,可顺延工期1个月。实际工期是21个月。1A422000 建筑工程项目质量管理【案例1】某写字楼工程项目,地下3层,地上28层,主楼高度84m,筏板基础,底板厚度1100 mm,混凝土强度等级C30。采用框架剪力墙结构(柱网为9 m9 m,局部柱距为6 m),建设单位与某施工单位签订了工程施工合同,经建设单位同意,施工单位将吊顶工程分包给某装饰公司。在工程施工过程中,发生了以下事件: 事件一:模板施工时,对梁模板进行了起拱,起拱高度分别为20 mm、12 mm。 问题一:该工程梁模板的起拱高度
27、是否正确?说明理由。模板拆除时,混凝土强度应满足什么要求?事件二:钢筋工程施工时,发现梁、柱钢筋的挤压接头有位于梁、柱端箍筋加密区的情况。问题二:梁、柱端箍筋加密区出现挤压接头是否妥当?如不可避免,应如何处理?事件三:底板混凝土浇筑中,为控制裂缝,拌制水泥采用低水化热的矿渣水泥,混凝土浇筑后10 h进行覆盖并开始浇水,浇水养护持续15 d。问题三:底板混凝土的养护开始与持续时间是否正确?说明理由。 事件四:3层有一跨度为9m的钢筋混凝土大梁,拆模后发现梁某些部位出现少量露筋现象。问题四:对框架梁出现露筋应如何处理? 事件五:脚手架工程:外脚手架采用敞开式双排钢管脚手架搭设从地到顶,考虑到脚手架
28、的强度和稳定性要求,搭设脚手架时,要先搭设立杆、纵向水平杆和横向水平杆,然后在外侧立面脚手架的两端各设置一道剪刀撑,并由底至顶连续设置。问题五:脚手架方案是否合理?为什么? 事件六:在建筑装饰工程施工时,使用了铝塑复合板、石材、花岗岩、硅酮结构胶等主要材料,在检查了这些材料的厂家合格证等质量证明资料后,施工单位就将这些材料使用在装饰工程中。 问题六:施工单位的做法是否妥当?这些材料进场后应进行哪些指标的复验?事件七:在外墙隐框玻璃幕墙施工中,施工单位采用了酸性硅酮结构密封胶作为玻璃面板与铝型材的粘结材料,幕墙施工过程中所有的试验都是由施工单位进行的。问题七:施工单位的做法有何不妥?正确做法如何
29、?事件八:在施工场地布置中把部分工人宿舍安排在地下室。问题八:施工单位的做法是否妥当? 事件九:施工过程中,由于工期紧迫,施工单位(总包)又具有丰富的施工经验,因此在有些非重要部位的钢筋绑扎完毕施工单位自检后,未经监理检查即进行了混凝土浇筑,并且未出现任何质量问题,结构顺利完工。 问题九:施工单位的做法是否正确?为什么 事件十:在装饰装修工程施工过程中,发现部分吊顶出现质量问题,业主拟追究施工单位责任,但施工单位认为装饰公司是由业主同意后选择的,质量问题完全是由装饰公司造成,因此与己无关,施工单位不应承担任何责任。问题十:施工单位的说法是否正确?为什么?参考答案: 问题一:该工程梁模板的起拱高
30、度是正确的。 理由:对跨度大于4 m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度应为跨度的110003l000。对于跨度为9 m的梁模板的起拱高度应为927mm;对于跨度为6 m的梁模板的起拱高度应为618 mm。 模板拆除时,混凝土强度应达到设计的混凝土立方体抗压强度标准值的100、75。问题二:梁、柱端箍筋加密区出现挤压接头不妥,接头位置应放在受力较小处。如不可避免,宜采用机械连接,且钢筋接头面积百分率不应超过50。问题三:底板混凝土的养护开始时间正确,持续时间不正确。 理由:为了确保新浇筑的混凝土有适宜的硬化条件,防止在早期由于干缩而产生裂缝,大体积混凝土
31、浇筑完毕后,应在12 h内加以覆盖和浇水。对有抗渗要求的混凝土,采用普通硅酸盐水泥拌制的混凝土养护时间不得少于14 d;采用矿渣水泥、火山灰水泥等拌制的混凝土养护时间不得少于21 d。问题四:对框架梁出现露筋应作如下处理: 将外露钢筋上的混凝土和铁锈清洗干净,再用1;2水泥砂浆抹压平整。 如露筋较深,应将薄弱混凝土剔除,清理干净,先刷一层水泥浆或界面剂后,再用高级的豆石混凝土捣实,并认真养护。 问题五:不合理。因为建筑物设计高度84m,根据规定:敞开式双排钢管脚手架允许搭设高度为50m。 问题六:(1)不妥。 (2)上述材料进场应进行的复验指标有:铝塑复合板的剥离强度,石材的弯曲强度,寒冷地区
32、石材的耐冻融性、室内用花岗石的放射性,硅酮结构密封胶的邵氏硬度、标准条件下拉伸粘结强度,石材用密封胶的污染性。 问题七:(1)施工单位做法不妥之处如下: 施工单位采用了酸性硅酮结构密封胶作为玻璃面板与铝型材的粘接材料,不妥。 幕墙施工过程中,所有的试验都是由施工单位进行的,不妥。 (2)正确做法如下: 玻璃面板与铝型材的粘结材料应采用中性硅酮结构密封胶。建筑幕墙工程主要物理性能检测和后置埋件拉拔试验必须委托有资质的检测单位检测,由该单位提出检测报告;硅酮结构密封胶的剥离试验、双组分硅酮结构密封胶的混匀性(蝴蝶)试验、双组分硅酮结构密封胶的拉断(胶杯)试验、淋水试验都应由施工单位负责进行试验,监
33、理(建设)单位进行监督和抽查。所有检测、试验报告和记录都应完整、齐全,均作为竣工验收必须提供的资料。问题八:工人宿舍安排在在建工程内是违反了国务院建设工程安全生产管理条例“施工单位不得在尚未竣工的建筑物内设置员工集体宿舍”的规定。问题九:不正确。它违反了相关专业工种之间,应进行交接检验并形成记录,未经监理工程师(建设单位技术负责人)检查认可,不得进行下道工序施工的基本规定。问题十:不正确。施工单位应承担责任。根据规定,总包单位应对分包装饰公司的工程质量向发包人承担连带责任。【案例2】 某大学公共教学楼工程,建筑用地面积61672m2,总建筑面积45026m2,其中地上部分建筑面积为42589m
34、2,人防地下室建筑面积为2437m2,建筑层数地上五层,地下一层,建筑总高度234m,现浇钢筋混凝土框架结构,局部混合结构。基坑深度10m、长100m、宽80m;基坑东、北两面距离建筑围墙3m,西、南两面距离图书馆9m。基础类型为预制桩基础,打桩施工。建筑内外墙为混凝土小型空心砌块。 施工技术方案评议时,项目经理认为该项目的主要施工技术方案应采用: 打桩工程:为提高打桩速度,采用“重锤高击,重锤重大”。需要接桩时,接头个数不超过5个。 脚手架工程;外脚手架方案采用单排钢管脚手架搭设从地到顶;脚手架主节点处根据需要设置水平杆,妨碍应用时可以拆除;脚手架外侧立面整个长度和高度上必须连续设置剪刀撑;
35、采用拉筋与建筑物连接;拆除作业应自下而上逐层进行,也可上下同时作业。钢筋工程:直径12mm以上受力钢筋,采用剥肋滚压直螺纹连接;板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下;若有钢筋代换,必须征得监理单位的同意。砌筑工程:先砌外墙后砌内墙,混凝土小型空气砌块的龄期为21d。混凝土过程:(1)控制混凝土自高处倾落的自由高度,不应超过0.5m。(2)在浇筑柱混凝土前,应先在底部填以300mm厚与混凝土内砂浆成分相同的水泥砂浆;当浇筑高度超过3m时,应采用串筒、溜槽、溜管或振动溜管,使混凝土下落。(3)施工缝的位置应在混凝土浇筑之前确定,并留置在结构受剪力较小且便于施工的部位。
36、具体来说:柱留置在基础顶面,楼板、梁的下面;有主次梁的楼板,顺着主梁方向浇筑,施工缝应留置在主梁跨中13范围内。(4)填充后浇带,可采用微膨胀混凝土、强度等级比原结构强度提高一级,并保持至少7d的湿润养护。(5)对已浇筑完毕的混凝土,应在14h内,开始进行自然养护。(6)鉴于工期紧张,在板混凝土达到手压无痕时,即可上人操作。该工程施工过程发生如下事件:事件一:打桩过程中,有3根桩桩身断裂。事件二:地下室防水混凝土施工时,施工缝有漏水现象。事件三:在主体结构施工过程中,第三层柱因模板拼缝不严,造成有多处的孔洞、蜂窝和麻面。经现场混凝土强度检测,混凝土强度满足设计要求,但修补造成经济损失1.2万元
37、。 事件四:四层部分混凝土梁强度不合格(偏低),但经原设计核算满足结构安全和使用功能要求。 事件五:五层混凝土梁板浇筑完成后,发现有一根梁混凝土强度达不到设计强度,经现场回弹测得其强度仍达不到设计强度。问题: 1该工程施工方案是否合理?为什么?2.如何确定打桩的顺序?3. 在施工缝处继续浇筑混凝土的要求是什么?4.事件一中,桩身断裂的原因是什么?如何预防和治理?5. 地下室防水混凝土施工时,施工缝的留设有何要求?试分析事件二中地下室防水混凝施工缝漏水的原因和治理措施。6. 防治混凝土蜂窝、麻面、孔洞的主要措施有哪些?本次工程质量事故属于哪一类?依据是什么?7.事件四是否需要补强加固?为什么?
38、8.事件五如何处理?参考答案: 1施工方案不合理。打桩工程:正常打桩宜采用“重锤低击,低锤重打”,可取得良好效果。当桩需接长时,接头个数不宜超过3个。脚手架工程:因为根据建筑施工扣件式钢管脚手架安全技术规范规定,单排脚手架高度限值为20m,而该项目建筑总高度为234m。脚手架主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。高度在24m以下的单、双排脚手架,均必须在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置,中间各道剪刀撑之间的净距不应大于15m。对高度在24m以下的单、双排脚手架,宜采用刚性连墙件与建筑物可靠连接,亦可采用拉筋和顶撑配合使用的附墙连接方式,严禁使用仅有拉筋的
39、柔性连墙件。拆除作业应按与搭设相反的程序由上而下逐层进行,严禁上下同时作业。钢筋工程:剥肋滚压直螺纹连接适用于直径16mm以上40mm以下的热轧、级同级钢筋的钢筋连接。钢筋代换时,应征得设计单位的同意。砌筑工程:内外墙应同时砌筑。对于混凝土小型空心砌块应控制产品龄期超过28d时,方可使用。混凝土过程:(1)混凝土自高处倾落的自由高度,不宜超过2m。(2)在浇筑竖向结构混凝土前,应先在底部填以50100mm厚与混凝土内砂浆成分相同的水泥砂浆;浇筑中不得发生离析现象;当浇筑高度超过3m时,应采用串筒、溜槽、溜管或振动溜管,使混凝土下落。(3)施工缝的留置位置应符合下列规定:柱:宜留置在基础、楼板、
40、梁的顶面,梁和吊车梁牛腿、无梁楼板柱帽的下面;有主次梁的楼板宜顺着次梁方向浇筑,施工缝应留置在次梁跨中13范围内。(4)填充后浇带,可采用微膨胀混凝土、强度等级比原结构强度提高一级,并保持至少15d的湿润养护。后浇带接缝处按施工缝的要求处理。(5)对已浇筑完毕的混凝土,应在混凝土终凝前(通常为混凝士浇筑完毕后812h内),开始进行自然养护。(6)在已浇筑的混凝土强度未达到12Nmm2以前,不得在其上踩踏或安装模板及支架等。 2.打桩顺序: 根据基础的设计标高,宜先深后浅;根据桩的规格,宜先大后小、先长后短。 根据桩的密集程度可采用自中间向两个方向对称进行;自中间向四周进行;由一侧向单一方向进行
41、。 3在施工缝处继续浇筑混凝土时,应符合下列规定: (1)已浇筑的混凝土,其抗压强度不应小于12Nmm2; (2)在已硬化的混凝土表面上,应清除水泥薄膜和松动石子以及软弱混凝土层,并加以充分湿润和冲洗干净,且不得积水; (3)在浇筑混凝土前,宜先在施工缝处刷一层水泥浆(可掺适量界面剂)或铺一层与混凝土内成分相同的水泥砂浆; (4)混凝土应细致捣实,使新旧混凝土紧密结合。 4.预制桩桩身断裂原因: (1)制作桩时,桩身弯曲超过规定,桩尖偏离桩的纵轴线较大,沉人过程中桩身发生倾斜或弯曲。 (2)桩人土后,遇到大块坚硬的障碍物,把桩尖挤向一侧。 (3)稳桩不垂直,压人地下一定深度后,再用走架方法校正
42、,使桩产生弯曲。 (4)两节桩或多节桩施工时,相接的两节桩不在同一轴线上,产生了弯曲。 (5)制作桩的混凝土强度不够,桩在堆放、吊运过程中产生裂纹或断裂未被发现。 预制桩桩身断裂预防和治理: (1)施工前应对桩位下的障碍物清除于净,必要时对每个桩位用钎探了解。对桩构件进行检查,发现桩身弯曲超标或桩尖不在纵轴线上的不宜使用。 (2)在稳桩过程中及时纠正不垂直,接桩时要保证上下桩在同一纵轴线上,接头处要严格按照操作规程施工。 (3)桩在堆放、吊运过程中,严格按照有关规定执行,发现裂缝超过规定坚决不能使用。 (4)应会同设计人员共同研究处理方法。根据工程地质条件,上部荷载及桩所处的结构部位,可以采取
43、补桩的方法。可在轴线两侧分别补一根或两根桩。5. 防水混凝土施工缝的留设要求:防水混凝土应连续浇筑,宜少留施工缝。当留设施工缝时,墙体水平施工缝不应留在剪力与弯矩最大处或底板与侧墙的交接处,应留在高出底板表面不小于300mm的墙体上;拱(板)墙结合的水平施工缝,宜留在拱(板)墙接缝线以下150300mm处;墙体有预留孔洞时,施工缝距孔洞边缘不应小于300mm;垂直施工缝应避开地下水和裂隙水较多的地段,并宜与变形缝相结合。防水混凝土施工缝渗漏水原因分析: (1)施工缝留的位置不当。 (2)在支模和绑钢筋的过程中,锯末、铁钉等杂物掉人缝内没有及时清除。浇筑上层混凝土后,在新旧混凝土之间形成夹层。
44、(3)在浇筑上层混凝土时,没有先在施工缝处铺一层水泥浆或水泥砂浆,上、下层混龋土不能牢固粘结。 (4)钢筋过密,内外模板距离狭窄,混凝土浇捣困难,施工质量不易保证。 (5)下料方法不当,骨料集中于施工缝处。 (6)浇筑地面混凝土时,因工序衔接等原因造成新老接槎部位产生收缩裂缝。防水混凝土施工缝渗漏水治理: (1)根据渗漏、水压大小情况,采用促凝胶浆或氰凝灌浆堵漏。(2)不渗漏的施工缝,可沿缝剔成八字形凹槽,将松散石子剔除,刷洗干净,用水泥素浆打底,抹1:25水泥砂浆找平压实。 6混凝土蜂窝、麻面、孔洞防治: (1)麻面部位用清水刷洗,充分湿润后用水泥浆或1:2水泥砂浆抹平。 (2)小蜂窝可先用水冲洗干净,用1:2水泥砂浆修补;大蜂窝,先将松动的石子和突出颗粒
