收藏 分销(赏)

1#地块降水施工方案-1.doc

上传人:a199****6536 文档编号:1121966 上传时间:2024-04-15 格式:DOC 页数:14 大小:161.50KB
下载 相关 举报
1#地块降水施工方案-1.doc_第1页
第1页 / 共14页
1#地块降水施工方案-1.doc_第2页
第2页 / 共14页
1#地块降水施工方案-1.doc_第3页
第3页 / 共14页
1#地块降水施工方案-1.doc_第4页
第4页 / 共14页
1#地块降水施工方案-1.doc_第5页
第5页 / 共14页
点击查看更多>>
资源描述

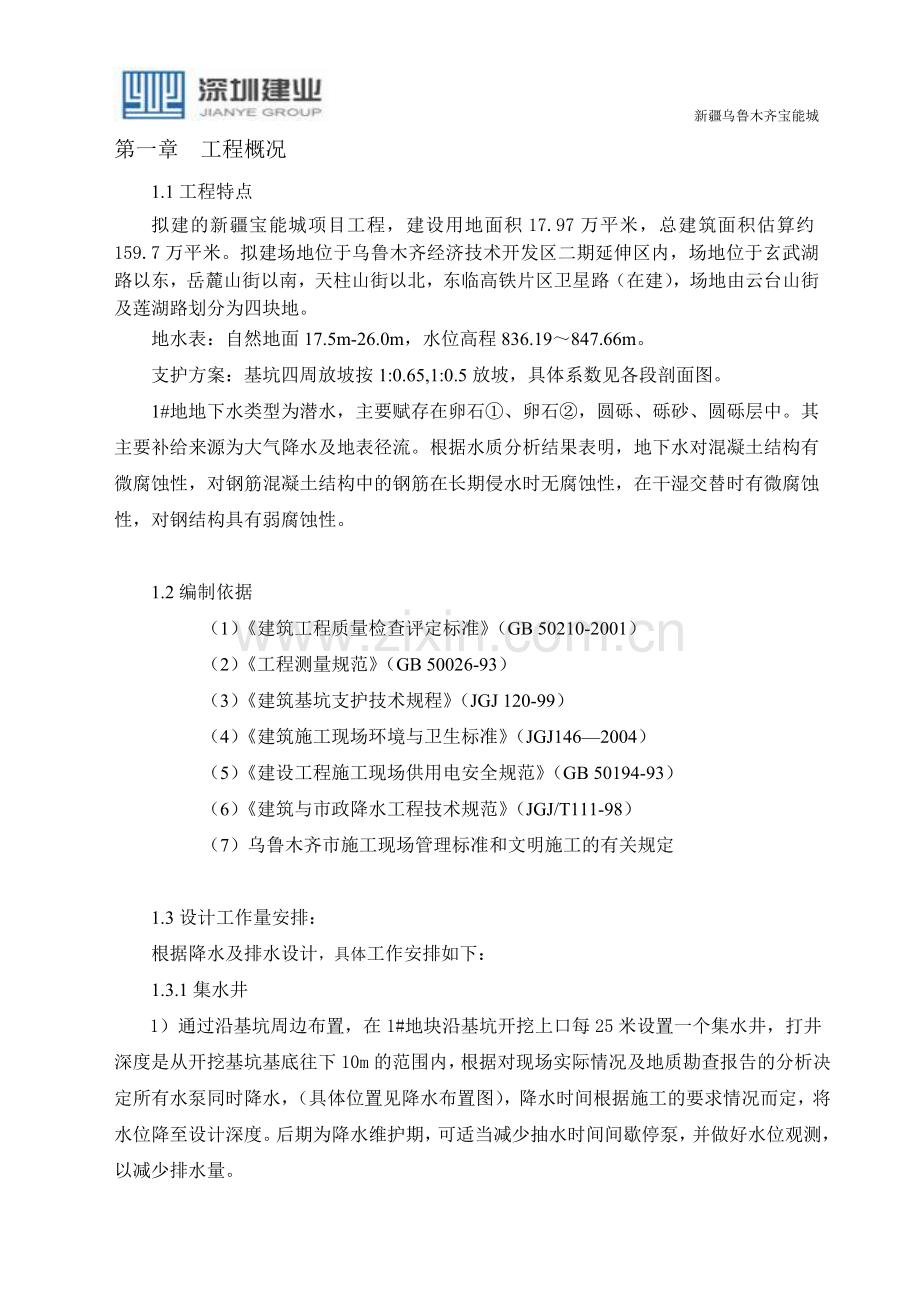

1、新疆乌鲁木齐宝能城 新疆宝能城项目工程基坑降水施工方案编制人: 初审人: 审核人: 批准人: 二二四年四月十一日 第一章 工程概况1.1工程特点拟建的新疆宝能城项目工程,建设用地面积17.97万平米,总建筑面积估算约159.7万平米。拟建场地位于乌鲁木齐经济技术开发区二期延伸区内,场地位于玄武湖路以东,岳麓山街以南,天柱山街以北,东临高铁片区卫星路(在建),场地由云台山街及莲湖路划分为四块地。地水表:自然地面17.5m-26.0m,水位高程836.19847.66m。支护方案:基坑四周放坡按1:0.65,1:0.5放坡,具体系数见各段剖面图。1#地地下水类型为潜水,主要赋存在卵石、卵石,圆砾、

2、砾砂、圆砾层中。其主要补给来源为大气降水及地表径流。根据水质分析结果表明,地下水对混凝土结构有微腐蚀性,对钢筋混凝土结构中的钢筋在长期侵水时无腐蚀性,在干湿交替时有微腐蚀性,对钢结构具有弱腐蚀性。1.2编制依据(1)建筑工程质量检查评定标准(GB 50210-2001)(2)工程测量规范(GB 50026-93)(3)建筑基坑支护技术规程(JGJ 120-99)(4)建筑施工现场环境与卫生标准(JGJ1462004)(5)建设工程施工现场供用电安全规范(GB 50194-93)(6)建筑与市政降水工程技术规范(JGJ/T111-98)(7)乌鲁木齐市施工现场管理标准和文明施工的有关规定1.3设

3、计工作量安排:根据降水及排水设计,具体工作安排如下:1.3.1集水井1)通过沿基坑周边布置,在1#地块沿基坑开挖上口每25米设置一个集水井,打井深度是从开挖基坑基底往下10m的范围内,根据对现场实际情况及地质勘查报告的分析决定所有水泵同时降水,(具体位置见降水布置图),降水时间根据施工的要求情况而定,将水位降至设计深度。后期为降水维护期,可适当减少抽水时间间歇停泵,并做好水位观测,以减少排水量。 2)1#地块周边设置1条300主钢筋砼排水管,将水集中在市政管网处,具体位置详见后附降水平面图。1.3.2变形监测点本工程变形监测范围为基坑周边四条道路及下埋各种管线。第二章、施工现场平面布置2.1施

4、工现场平面布置原则为了施工期间最大限度地减少环境污染,必须按照以下原则进行降水施工现场布置:临设的布置应考虑使用方便、有利施工和符合安全规定要求;材料堆放必须在施工围挡内,不影响场内搬运和设备移动;贵重物资(如电缆、水泵等)必须放入临时库房,并由专人负责;现场规划与管理要求按乌鲁木齐市文明安全工地标准进行布置、管理。2.2施工现场布置首先在施工内进行平面布置,根据施工用地大小设置办公区、生活区、堆料区等(已设置,即将完成)按整体项目布置考虑。在保证施工进度的前提下,尽量减少生产材料的现场堆放。第三章、项目管理机构主要管理人员3.1 项目管理机构设置原则本工程包含降水设计优化和降水工程施工两大项

5、工作内容,基本方针是:降水设计先行,降水施工必须以设计图为准,现场施工时发生的任何设计变更都必须争得设计者的同意,并签署书面意见后方可实施。现场降水施工的施工部署和进度计划必须全面配合支护结构、土方开挖及土建施工的安排和进度要求。3.2 项目管理机构根据上述原则,将本工程的项目管理机构设置如下:3.2.1项目经理部为了使本工程降水工程质量及进度得到良好的控制;使基坑降水施工区域周边环境在施工期间得到最大限度地保护;协调降水设计与降水施工的关系,保证与业主、监理及其他与施工有关的单位和部门建立友好合作关系;我们按照“三合一”管理体系的要求,建立以项目经理为核心,并与经验丰富、技术力量强的技术施工

6、管理人员组成1#地块基坑降水工程项目经理分部,属于1#地块项目部归口管理单位,负责本基坑的降水工程施工组织工作。 3.2.2 项目经理分部成员主要职责项目经理:履行对甲方的工程承包合同,贯彻执行质量方针,实现工程质量目标,负责项目的日常管理工作,主持项目工作会议,实施项目工程质量管理与施工过程管理,组织工程的均衡实施,保证施工任务完成。技术负责人:组织生产,协调各工序、工种及各降水施工项目部之间的工作,保证施工处于良好的受控状态;组织施工物质采购和供应工作;协调解决施工中发生的外联事项。降水施工部:负责组织降水工程的实施,即负责施工进度安排,机械设备调度,施工人员组织,施工工艺研究,施工事故处

7、理等工作。后勤部:负责材料计划和物资采购工作,负责机械设备进出场,设备维修保养,管材、机具加工,工具、材料出入库管理,负责所有工程人员的施工后勤保证。合同预算部:负责本工程的降水工程预算和施工成本核算工作,负责施工合同的签订及与工程经济利益相关的各类协议的签订。质量部:按ISO9001认证要求对工程进行全过程质量管理监控, 监督并检查工程施工过程中质量控制过程以及质量保证措施的落实情况,保证整个项目均在质量保证体系监控下完成。第四章、劳动力计划4.1劳动力计划安排原则降水施工的劳动力安排应与整个项目其它施工队的施工组织密切配合,前提条件是为桩基施工单位和土建施工单位提供无水作业环境,在此前提条

8、件下配置机械设备和劳动力资源。在桩施工及土方开挖到正常水位之前,基坑开挖不需降水,但考虑到有些井位只能在基坑开挖前施工,否则没有施工作业面,同时合理安排机械设备和人力资源,大体时间安排为在1520天左右的时间内完成集水井的施工。据此计划进行劳动力计划安排。4.2降水施工劳动力计划序号分项工程名称力工钻工电工电焊工司机1钻孔64222下管、填料422223洗管44下抽水泵625供电系统226排水系统427正常抽水、维护628后勤供应19小计3261045具体的劳动力按实际情况再定。 第五章、施工进度计划及施工进度保证措施5.1集水井施工进度计划:拟安排18台降水水泵(据实际现场情况再调整),抽水

9、按整个项目计划进行。5.2施工进度保证措施5.2.1组织保证措施定期或不定期召开施工协调会,按施工进度计划中制定的控制节点,检查实施的情况;协调各工点施工队伍、各工种、工序间的关系,及时制订、调整下一个节点的实施要求,以达到预期的施工进度计划目标,实行施工进度计划动态管理。根据项目部施工总计划及时调整施工进度安排,编制施工进度计划,将工期目标分解到各部门及负责人。使工作人员以最大的工作热情去实施进度计划,保证进度计划目标。5.2.2材料供应及后勤保证措施由后勤部对物资、材料进行统一采购,确保物资材料的质量和及时供应,即在开工前由后勤部组织对各供应商的资质信誉进行考察,对每种降水施工主要材料优选

10、出数家供应商,签定供货意向书,保证开工后各种物资的供应。整个过程严格按照按ISO9001标准要求执行。5.2.3技术保证措施组织管理人员、技术人员、质量检查人员学习招标文件、规范规程,准确掌握整个工程对降水施工要求的标准与管理程序;合理安排施工,并通过对关键工序、特殊工序的控制,达到保证质量,加快进度的目的。 第六章、主要施工机械、设备、材料计划 6.1降水施工材料计划(按现场实际长度计算材料量)序号材料名称规格型号单位 数量 备注1钢筋滤水管300m 抽水管井3电缆YC70mm2 五芯电缆m 一级配电柜4电缆YC25mm2五芯电缆m 二级配电柜5电缆YC4mm2三芯电缆m 水泵电缆6水泵20

11、0QJ60-30台18 潜水泵7配电柜个2 供电系统8砾料水洗粗砂m3 水井砾料9粘土m3 封井口6.2降水施工机械设备(按施工进度和需求再调整)序号设备名称规格型号功率或吨位生产厂家单位数量1电钻台42铲车ZL-30柴油动力辆13汽车吊QY-88吨辆14泥浆清运车6方台25运输卡车CA-1415吨辆16活动营房36.0m个18电焊机BX-30022kw台39空压机6/7台26.3施工用电计划本工程主要用电负荷有:钻机施工(包括钻机用电焊及照明)、潜水泵抽水、电缆排水系统敷设施工、生活用电等,配电系统均设三级配电,即总配电箱(室)、分配电箱、开关箱;配电系统应符合安全用电规程等有关规定。 本工

12、程用电量见下表 施工部位水泵用电电焊机(照明)用电合计电缆数量降水预计54080620KW依据现场实际情况购买第七章、基坑降水、排水施工方案7.1施工准备7.1.1技术准备施工技术人员应从甲方处取得坐标控制点、高程点书面文件,并现场交验;备齐施工所需的表格,包括开工申请表、设备验收单、材料检验表、材料验收单、施工记录表、水位观测记录表等;按规范要求对各种检测仪器、设备进行标定;根据设计要求,技术员准备好经纬仪、水准仪等测量工具进行定点放线工作,备好测量报验表,放线后向有关部门报验;技术人员向施工人员进行技术交底;项目部将施工方案中的工期,施工进度横道图、地层剖面图、水井结构图、场区平面图、岗位

13、职责表等有关图表,置于办公区明显位置。7.1.2施工现场准备探明地下障碍物及各种管线,必要时协助清除;将施工用水引至现场,选好排水口及联系好排渣场地及车辆;做好设备进场验收,材料检验合格后方可进场,设备停放、材料堆放场地要合理规划。7.1.3劳动组织准备施工项目组配备施工技术员、特殊工种施工员和现场工程师;技术部对所有施工人员进行安全交底。7.1.4设备物资准备施工设备在进场前进行全面检修,设备完好率达100;与信誉良好的材料供应商建立供货关系,对各种需要实验检验的材料送有关部门检测鉴定,筛选优质材料,杜绝不合格材料进入现场。7.2降水施工方案7.2.1集水管道成孔方法:集水管道采用电钻钻孔法

14、施工。7.2.2 管井施工方法及技术要求定井位:根据降水设计方案提供的井位图、地下管线分布图及甲方提供的坐标控制点,施放集水井井位。若遇特殊情况(比如地下障碍、地面或空中障碍)需调整井位时,应及时通知技术人员在现场调整。7.3排水施工方案7.3.1排水施工原则施工排水方式采用集水管集中收集,根据排放线路的排量,以集中排除的方式,做到排水畅通,确保土建施工安全。7.3.2对排放井的加固维修与清淤排水前我们要对所有排放井进行加固维修,并对300mm的管线进行勘察清淤,使管线排水畅通无阻。7.3.3排放口的选定根据排水设计方案,以暗埋方式与主管线连接,且埋深大于1.2m。当由多个集水管汇入一个集水排

15、口。7.3.4关于排放的环境保护本次降水所排放的水体,全部为清洁的地下水,其含砂量达到国家饮用水标准,对环境无任何损害。尽管如此,我们在施工中,还是要特别注意不要让所排水体任意泄漏,以利于环境保护。按施工用电规范要求设防雨、防护围栏,在围栏上挂警示标志。电力开关柜中设有过流、短路、过热保护的自动开关。动力配电箱中设有过流、漏电保护的自动开关。 第八章、工程安全保证措施8.1安全生产保证措施8.1.1安全生产管理目标本项目施工工地杜绝因工死亡和重伤事故,杜绝重大火灾事故,杜绝重大机械、设备事故,文明施工达标率100。8.1.2安全生产保证体系及职责1)建立安全生产工作领导小组项目经理是安全生产第

16、一责任人,对安全生产工作全面负责。安全生产工作领导小组组长由项目经理担任,成员由项目工程师、专职安全员、各分项工程的负责人及负责安全的人员共同组成。施工工地设专职安全员一名,负责日常的安全防护监督检查工作。项目部每月召开一次安全生产例会,传达上级安全生产会议精神,协调安全与生产之间的矛盾。8.1.3安全生产教育与培训各施工工地要对施工人员进行经常性的安全生产教育,提高他们的安全生产意识,在工作中做到遵守安全操作规程,做到“三不违”,“三不伤害”。安全生产教育的主要内容是:国家安全生产法律、法规、安全文化基本知识、安全生产规章制度、劳动纪律、岗位安全操作规程、事故案例等。8.1.4安全检查项目部

17、每月进行一次安全生产大检查、班、组每周进行一次安全检查,施工人员做到岗位天天检查,发现隐患及时整改或向主管领导汇报,安全生产大检查要有检查记录。实行班前安全讲话和逐级安全交底制度,每个班施工前要由班长根据施工现场情况提出生产要求,遇复杂地层要有针对性地提出特别注意的安全生产要求,特殊情况要记载。8.1.5安全防护施工人员进入现场必须戴安全帽,高空作业必须系安全带。严禁向基坑下抛掷任何物品,防止砸伤下方人员。夜间施工现场周围必须设示警标志。特殊工程人员作业时必须穿戴安全防护用品。8.1.6施工机械设备安全措施施工现场机械设备要安装平稳牢固。机械设备传动系统应安装防护罩。机械设备要定期维修保养。操

18、作机械设备人员必须身体健康。特种设备操作人员必须持证上岗。8.1.7临时用电安全措施安装、维修、拆除临时用电工程,必须由电工完成。现场临时用电,按照三相五线制,实行二级漏电保护,根据施工现场实际合理布置用电系统,电气设备的金属外壳必须与专用保护零线连接。施工现场所有用电设备除保护接零外,必须在设备负荷线的的首端处,设置漏电保护装置。 第九章、工程质量保证措施9.1 工程质量控制目标1#地块项目基坑降水是保证基坑支护体系、土方开挖、工程桩施工和地下室施工的关键工程,其施工质量和时间是直接影响基坑土方能否顺利开挖、能否保证施工进度和施工质量、能否降低工程造价的关键因素。建设单位要求的工程质量为合格

19、,我们参与降水工程的所有人员将按照ISO9001质量管理体系的要求,认真贯彻企业的质量方针,把握住工程中所有重要环节的质量关,使各分部、分项工程合格率100%。 9.2质量控制措施9.2.1 实施质量管理计划9.2.2建立质检小组本降水工程要建立以项目经理、项目工程师参加的质量检查组,针对降水工程施工的特点制定各项工程质量管理制度和质量保证措施,每周对降水施工作业现场进行全面质量检查。9.2.3关键工序、特殊工序的质量控制本降水工程施工的关键工序是集水井成井,成井质量和成井进度控制不好将影响所有其它工序进行。对关键工序必须严格按作业指导书要求施工,对施工过程要进行连续质量监控,认真验收。 9.

20、3质量保证的具体措施9.3.1建立有效的质量控制体系项目经理部设置质量控制机构,配备足够的有经验的技术人员、质检人员、管理人员和操作人员。参加本项目降水工程施工的各类人员必须是经过培训的合格人员,对特殊工艺、特殊工种作业人员应有经国家授权的有关机构颁发的资格证书,对培训的合格人员以及持特殊工种资格证的人员授与上岗证。设置专业的质量部门,配置足够数量且经过培训、有资格的质量检查人员,负责向上级管理部门及业主提交质量管理工作报告。9.3.2提高全员的质量素质,贯彻执行质量控制原则对参与降水工程的各类人员进行质量教育,使其明确各自的质量责任,了解可以指导操作的各种规程和标准,关键工序和特殊工序的作业

21、指导书。贯彻执行“每道工序必检”的原则;贯彻执行“每道工序合格率100%”的原则;贯彻执行“项目经理是工程质量第一责任人,施工操作人员是直接责任人”的原则。 第十章、雨季施工措施雨季施工技术保障措施雨季施工到来之前,现场的所有临时设施必须做全面检查,防止渗漏。料场、仓库地基要垫高,防止被雨水浸泡,排水的下水道、雨水井、污水井等要随时检查疏通,防止排水不畅影响降水排水。所有的配电箱、机电设备必须要搭防雨棚,要经常检查接零、接地保护,机械设备要防水、防漏电,随时检查漏电装置功能是否灵敏有效。在施工场区范围,对杂填土较厚的地段应做好地面防雨水渗漏,防止地面因雨水浸泡产生塌陷。 第十一章、现场文明施工

22、措施11.1文明施工目标:达到国家及乌鲁木齐市的文明施工合格要求。11.2文明施工管理方针文明施工是一个系统工程,始终贯穿于项目施工管理过程之中。我们将按照GB/T24001-(1996)/ISO14001-(1996)环境管理标准和乌鲁木齐市环保要求,建立环境管理体系,制定环境方针、环境目标和环境指标,配备相应的资源,遵守法规,预防污染,节能减废,力争达到施工与环境的和谐,将以一流的管理、一流的技术、一流的施工,去努力实现环境管理标准的要求,确保施工对环境的影响最小,并最大限度地达到施工环境的美化,选择环保型、节能型的工程材料设备,不仅在降水工程施工过程中达到环保要求,而且要确保抽水期间满足

23、对交通、环境等影响最小的要求。11.2.1文明施工管理工作在降水工程施工过程中,我们将重点控制和管理现场布置、临建规划、现场文明施工、大气污染、水环境污染、资源的合理使用等。在制定控制措施时,应考虑对企业形象的影响、环境的范围,影响程度、法规符合性、资源消耗、可节约程度等。11.2.2文明施工组织管理制度在项目经理部建立环境保护体系,明确体系中各岗位的职责和权限,建立并保持一套工作程序,对所有参与体系工作的人员进行相应的培训。结合每周生产协调会设置“文明施工和环境保护”专题,总结前一阶段的文明施工和环境保护管理情况,布置下周的文明施工和环境保护管理工作。 第十二章、确保降水正常进行措施 12.

24、1现场人员准备措施 安排专业人员看管排水设施,加强变形监控制,为基坑施工提供安全依据。施工降水开始后,观测地下水位变化情况。基坑开始降水后,应不间断监测基坑变化,根据监控和观察,保证降水工程顺利进行。 12.2备用电源措施为了保证降水期间抽水持续作业,防止因停电造成水位回升,影响施工,降水期间我们采取如下措施:在原有供电系统上,还要采取做为第二路供电系统应急备用电源,并配有自动切换装置。如因现场无法实施第二路供电系统时,则根据抽水用电量情况配备12台发电机作为应急备用电源,并配有自动切换装置。建立应急预案:本应急预案主要综合考虑五方面的内容:井管保护应急预案、排水系统应急预案、电路系统应急预案

25、、降水设备应急预案、人员组织应急预案。 12.3井管保护、降水设备应急预案备足井管材料、降水设备,做到小数量险情本公司库存随时提供,大数量险情5小时内厂家及时供给。 12.4电路系统应急预案为了防止大面积停电的突然发生以及现场电路系统故障,集水井运行的整个过程中都必须提供双电源保证措施,当有一路正常工业用电的同时配备柴油发电机,确保工业电与柴油发电机供电自由切换。(参见左图双向闸刀切换控制箱结构示意图在提供双电源保证的情况下,应对双电源电路进行认真布设。电路布置主要考虑线路负载以及降水电箱负载两个主要方面,每级电路所用电线必须达到负载要求,电箱同样必须达到负载要求,同时电箱必须作为降水专用电箱

26、,其它用电设备不能随意接入。附 图 1、施工降水平面布置图提示:1)排水管在蓝色的开挖上口线上 2)1#地块B,F基坑位移观测点(蓝色开挖上口线上)有30m的水箱(两个60m), B水箱用于排1#,2#地块的降水,F水箱只用于排1#地块的降水。 3)有些施工材料,施工机械设备和劳力按施工需求和进度再做调。 4)每个集水井距离25m,打井深度基坑开挖下口线往下10m左右,通过水箱最后 把水全部排到市政管网。苗木供应合同书甲方:乙方:周至县哑柏镇绿星苗圃经甲乙双方协商同意, (以下简称甲方)从周至县哑柏镇绿星苗圃(以下简称乙方)购买银杏苗木,(用于渭政办发2010205号文件,渭南市区绿化),并就

27、相关事宜达成以下协议:一、 苗木数量: 二、 苗木规格:胸径15cm以上,主干通直,树头完整,枝条匀称、丰满,无病虫害,树形美观。三、 苗木价格:每株计人民币四、 该价格包括:苗木费、挖掘费、包装费、装车费、拉运费五项。合计人民币( )五、 付款方式:任务完成后,10日内一次付清。六、 有关事项:1、 土球规格:苗木所带土球直径1.2米以上,厚度60cm以上,卸车前完整不破裂。2、 包装规格:土球包装腰带无间隙宽度12cm以上,纵扎草绳间隙在2cm以下。绳杆高度40cm,缠冠高度2米。3、 所有苗木必须是播种培育,均为本苗圃苗木,严禁从外省、外地调动,由此产生的不良后果,由乙方负责。4、 乙方必须按照甲方时间、地点、数量要求按时送苗。(送苗地点,渭南市城区)并保证我县任务完成居全市前三名。5、 苗木结算数量以接收方接收单上的数据为准,因不符合合同条款中苗木规格要求的,接收方拒绝接收的苗木由乙方自行处理。六、本合同未尽事宜,甲乙双方同意协商解决。七、合同条款违约,造成经济损失,由造成损失方全额赔偿。八、本合同一式两份,甲乙双方各执一份,自签字盖章之日起生效 二0一0年十二月

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
