收藏 分销(赏)

滑膜施工方案.doc

上传人:w****g 文档编号:1121919 上传时间:2024-04-15 格式:DOC 页数:9 大小:42KB
下载 相关 举报
滑膜施工方案.doc_第1页
第1页 / 共9页
滑膜施工方案.doc_第2页
第2页 / 共9页
滑膜施工方案.doc_第3页
第3页 / 共9页
滑膜施工方案.doc_第4页
第4页 / 共9页
滑膜施工方案.doc_第5页
第5页 / 共9页
点击查看更多>>
资源描述

1、目 录一、工程概况及现场施工条件二、施工部署三、施工准备四、施工方法五、施工机具计划六、施工进度计划七、质量保证措施八、安全保证措施一、工程概况及现场施工条件1、工程概况(1)本工程抗震设防烈度为7度,结构抗震等级为三级,结构安全等级为二级,建筑物结构设计使用年限为50年。(2)磨矿仓支撑结构采用剪力墙结构,主要平台层:3.5米平台、7.4米平台及19.9米平台层采用现浇钢筋混凝土结构,19.9米平台以上平台采用钢结构。(3)磨矿仓主体跨度为242.8米,共分为4道伸缩缝。(4)-0.5米6.3米剪力墙、柱的滑模施工,剪力墙壁厚300mm,内径7900mm,设计混凝土标号为C30。(5)7.4

2、米19.9米筒仓的滑模施工,筒仓壁厚200mm,内径8100mm,设计混凝土标号为C30。2、现场施工条件施工现场已经具备三通一平条件,地基处理完毕,设计图纸到位。3、现场平面布置图(见下图)。二. 施工部署1. 施工段的划分为优化资源,缩短施工周期,结合本工程的特点,以伸缩缝为分界线,将本工程划分为五个施工段。分别为37轴施工段、712轴施工段、1217轴施工段、1722轴施工段、2227轴施工段。轴线布置详见上页的附图。2. 施工顺序-0.5米6.3米剪力墙、柱滑模组模-0.5米6.3米剪力墙、柱滑模3.5米梁、板钢筋砼工程6.3米库底板钢筋砼工程7.4米19.9米筒仓滑模组模7.4米19

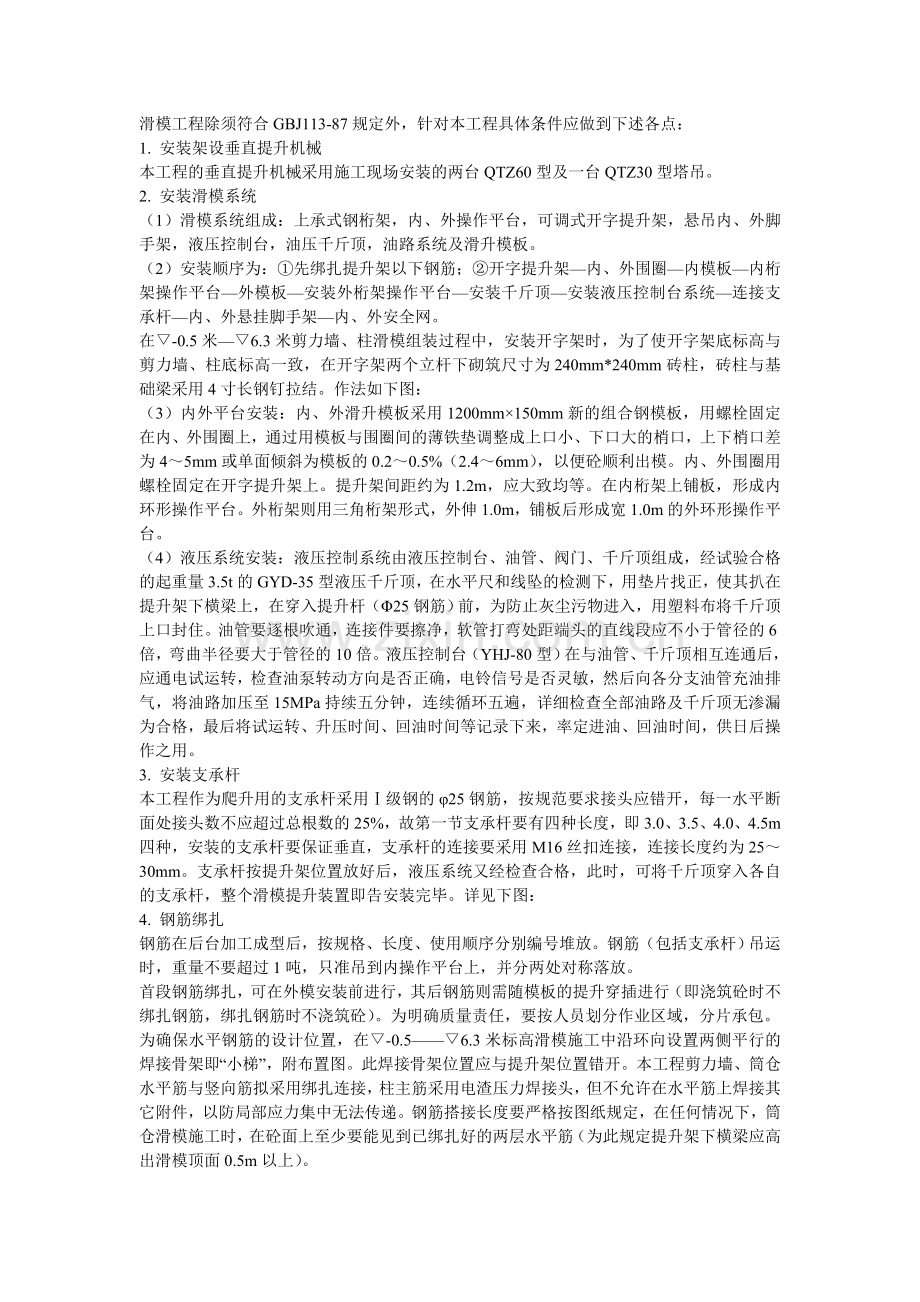

3、.9米筒仓滑模19.9米梁、板钢筋砼工程三. 施工准备1. 熟悉施工图纸(1) 检查施工图纸是否完整和齐全,施工图纸是否符合国家有关工程设计和施工标准及规范。(2) 施工图纸与其说明在内容上是否一致,施工图纸及其各组成部分间有无矛盾和错误,施工图纸与专业和结构图纸是否一致。(3) 审查现有施工技术和管理水平能否满足工程质量和工期要求,各专业人员是否到位,外部环境是否满足如水电等。2. 物资准备根据施工预算提供的构(配)件和制品的加工要求,编制相应计划,为组织运输和确定堆场面积提供依据。四. 施工方法滑模工程除须符合GBJ113-87规定外,针对本工程具体条件应做到下述各点:1. 安装架设垂直提

4、升机械本工程的垂直提升机械采用施工现场安装的两台QTZ60型及一台QTZ30型塔吊。2. 安装滑模系统(1)滑模系统组成:上承式钢桁架,内、外操作平台,可调式开字提升架,悬吊内、外脚手架,液压控制台,油压千斤顶,油路系统及滑升模板。(2)安装顺序为:先绑扎提升架以下钢筋;开字提升架内、外围圈内模板内桁架操作平台外模板安装外桁架操作平台安装千斤顶安装液压控制台系统连接支承杆内、外悬挂脚手架内、外安全网。在-0.5米6.3米剪力墙、柱滑模组装过程中,安装开字架时,为了使开字架底标高与剪力墙、柱底标高一致,在开字架两个立杆下砌筑尺寸为240mm*240mm砖柱,砖柱与基础梁采用4寸长钢钉拉结。作法如

5、下图:(3)内外平台安装:内、外滑升模板采用1200mm150mm新的组合钢模板,用螺栓固定在内、外围圈上,通过用模板与围圈间的薄铁垫调整成上口小、下口大的梢口,上下梢口差为45mm或单面倾斜为模板的0.20.5%(2.46mm),以便砼顺利出模。内、外围圈用螺栓固定在开字提升架上。提升架间距约为1.2m,应大致均等。在内桁架上铺板,形成内环形操作平台。外桁架则用三角桁架形式,外伸1.0m,铺板后形成宽1.0m的外环形操作平台。(4)液压系统安装:液压控制系统由液压控制台、油管、阀门、千斤顶组成,经试验合格的起重量3.5t的GYD-35型液压千斤顶,在水平尺和线坠的检测下,用垫片找正,使其扒在

6、提升架下横梁上,在穿入提升杆(25钢筋)前,为防止灰尘污物进入,用塑料布将千斤顶上口封住。油管要逐根吹通,连接件要擦净,软管打弯处距端头的直线段应不小于管径的6倍,弯曲半径要大于管径的10倍。液压控制台(YHJ-80型)在与油管、千斤顶相互连通后,应通电试运转,检查油泵转动方向是否正确,电铃信号是否灵敏,然后向各分支油管充油排气,将油路加压至15MPa持续五分钟,连续循环五遍,详细检查全部油路及千斤顶无渗漏为合格,最后将试运转、升压时间、回油时间等记录下来,率定进油、回油时间,供日后操作之用。3. 安装支承杆本工程作为爬升用的支承杆采用级钢的25钢筋,按规范要求接头应错开,每一水平断面处接头数

7、不应超过总根数的25%,故第一节支承杆要有四种长度,即3.0、3.5、4.0、4.5m四种,安装的支承杆要保证垂直,支承杆的连接要采用M16丝扣连接,连接长度约为2530mm。支承杆按提升架位置放好后,液压系统又经检查合格,此时,可将千斤顶穿入各自的支承杆,整个滑模提升装置即告安装完毕。详见下图:4. 钢筋绑扎钢筋在后台加工成型后,按规格、长度、使用顺序分别编号堆放。钢筋(包括支承杆)吊运时,重量不要超过1吨,只准吊到内操作平台上,并分两处对称落放。首段钢筋绑扎,可在外模安装前进行,其后钢筋则需随模板的提升穿插进行(即浇筑砼时不绑扎钢筋,绑扎钢筋时不浇筑砼)。为明确质量责任,要按人员划分作业区

8、域,分片承包。为确保水平钢筋的设计位置,在-0.56.3米标高滑模施工中沿环向设置两侧平行的焊接骨架即“小梯”,附布置图。此焊接骨架位置应与提升架位置错开。本工程剪力墙、筒仓水平筋与竖向筋拟采用绑扎连接,柱主筋采用电渣压力焊接头,但不允许在水平筋上焊接其它附件,以防局部应力集中无法传递。钢筋搭接长度要严格按图纸规定,在任何情况下,筒仓滑模施工时,在砼面上至少要能见到已绑扎好的两层水平筋(为此规定提升架下横梁应高出滑模顶面0.5m以上)。5. 砼浇筑浇筑砼前,升起的滑动模板表面应彻底清理,经检查合格后方可浇筑。在一般情况下,筒壁要连续浇筑,不允许留施工缝。如遇到特殊情况,如停电时间过长、机械出现

9、严重故障无法及时修复更替时等,应按规范留施工缝,在施工缝上续浇砼时,应将施工缝彻底湿润,再浇一层与原砼水灰比一致的水泥浆,浇筑砼要分层进行,每层为0.25m,砼顶面应低于模板面5cm。砼主要利用塔吊配合0.8m3卧式吊罐上料,先将砼吊送到内操作平台上,再用人工均匀分送入模内。砼入仓后,用直径50mm的插入式振捣器振实,每层层厚250mm,振捣器应插入下层砼内,深度50mm左右,以利结合。混凝土振捣详见下图:在-0.5米6.3米标高剪力墙、柱滑模施工过程中,由于是采取从-0.5米直接滑升到6.3米,在越过3.5米平台层时,梁、板需预留槽,槽内采用苯板填充,详见下图:滑模施工期间,应密切注意天气预

10、报,一般小雨可以正常浇筑,中到大雨时要准备防雨苫布,暴雨时应暂停浇筑。当受到飓风暴雨侵袭时,应立即停止作业,设置施工缝并做必要保护,复工前须做损坏鉴定及记录,并依监理指示办理。在滑模浇筑砼过程中,应特别注意预埋件的埋设,为了不使漏埋,应事先作出预埋件分布图,由专人埋设并及时消号。当埋件出模后要及时剔出使表面明露。滑模上升速率当视气温,砼的坍落度及其他偶发因素而定,原则上要保证出模时砼不致坍塌或因砼附着模板过牢而带起造成裂缝,一般可按2小时内滑升模板高度0.25m计算,即上升速率为0.125m/h。6. 滑模过程中的偏差控制6. 滑模过程中的偏差控制.水平度控制为使筒仓不产生倾斜,在滑升过程中,

11、必须保证操作平台与周边模板平行上升,因此要经常测量各千斤顶的升差值,及时调整。调整方法可用“限位器”,即在每个千斤顶上装一个“限位器”,在支承杆上作一个机械制动档,一旦出现升差,到了制动档处便可全部消除,一般每隔50cm调平一次即可达到平行滑升目的。还可调整油路负载,缩小升差,也可通过压载,即对升值超前部位加荷,用减慢上升速度的办法等加以调整。 .垂直度控制按规定,在任何高度范围内的垂直度允许偏差为高度的1。偏差值可用精密经纬仪观测模板上的觇标,另外在仓的四角设测垂标点,利用悬挂在提升架上的绕轮吊重线坠观测,每班至少检查两次,看吊重线坠是否始终对准此标点。当发现偏差超过允许时,用下列方法纠正:

12、倾斜平台法;临时加荷法;改变浇筑方向法;外加机械法;调整千斤顶的垂直度法等。7.特殊状况因故停止滑升时的措施滑模施工应昼夜不停连续进行,直到滑升完毕,但由于停电、恶劣气候及因机械故障等被迫中断时,应按下法处置:(1).因机械故障不能继续浇筑砼时,及时将浇筑层面上及操作平台上的松散砼清理干净,每隔30-40分钟提升一个千斤顶行程直到不粘模板为止。(2).当遇到大雨不能继续浇筑时,应先坚持将模板内砼浇满,使雨水能沿模板顶端外溢,对于来不及浇满部分,应先把浇筑面摊平,不使雨水在层面上流淌冲刷,对个别地方层面上的积水,可待雨停后用棉布吸干,待得到项目监理指示后再用原配比的干拌砂浆撒在此层面上,轻轻拌成

13、粘稠砂浆后再恢复正常浇筑。8.滑升过程中仓壁修补8.滑升过程中仓壁修补当仓壁在滑升过程中出现裂缝时,应及时报告监理工程师判断是否危及结构安全。若危及结构安全,应由项目监理决定处理方式,若属轻微裂缝,可按下列方法修补:(1).先将裂缝彻底清理好,用与原配比相同的砼浆予以修补,使色泽均匀一致。(2).外墙用木抹清除升模痕迹及其他不均匀处,内墙应全部平整美观,孔隙须补好,坑洼应刷平,不得有凹陷或突起使谷粒陷积。(3).所有外墙、内墙面都应由悬吊脚手架上的抹灰工及时进行修补。五、施工机具计划根据施工机具需要量计划,按施工平面图要求,组织施工机械、设备和工具进场,按合理规定地点和方式存放,并应进行相应的

14、保养和试运转等各项工作。本工程拟投入主要施工机械三台塔吊,包括二台QTZ60塔吊、一台QTZ31.5塔吊,以及两台750L强制式搅拌机。机械备品备件组织到位,出现设备问题在短时间内处理好。主要施工机械设备配备序号 机械设备名称 规格型号 数 量 单机功率(KW) 总功率(KW)1 固定式塔吊 QTZ60 2 39 782 固定式塔吊 QTZ30 1 25 253 铲运机 ZL30F 2 4 砼搅拌机 0.75m3 2 27.5 555 砼振捣器(插入式) HZ50 20 1.1 226 砼泵 80m3/h 1 75 1507 翻斗车 BF721 4 8 钢筋切断机 QJ540 3 5.0 15

15、9 钢筋围弯机 WJ401 3 2.8 8.410 钢筋调直机 1 2.2 2.211 电焊机 BA500 7 32 21412 高压油泵 B4/500 2 7.5 1513 液压操作控制台 YHJ80 2 14 木工电锯 MJ225 1 3.0 3.015 木工压刨 MB504B 1 3.0 3.016 千斤顶 GYD35 500 17 经纬仪 J2 1 18 水准仪 DS3 1 六、施工进度计划主体滑模及结构平台在2006年冬季之前施工完毕,中间穿插砌筑装修分部分项工作。具体详见下图:(施工总体网络计划)七、质量保证措施1. 建立岗位责任制和质量监督制度,明确分工职责,落实施工质量控制责任

16、,各岗位各行其职。2. 严格按设计施工图纸和施工图纸会审纪要及国家有关施工规范、规程施工,工程施工前认真组织学习图纸和进行图纸自审,尽量把图纸存在的问题在图纸会审中解决掉。3. 认真做好原材料进场的检查复验工作,钢材、水泥等均具有出厂合格证和质量检验单及各种试验报告,未经检验合格的材料不在工程中使用,并作为一个制度进行认真贯彻。4. 加强技术培训每一分部、项施工技术、质量交底,提高整体施工技术素质。5. 在工程质量自检、互检、交接检的基础上,逐日组织质量报验,不合格工序不得进行下一工序施工。6. 虚心接受建设、监理和设计单位以及质量监督机构的检查监督,对有关质量方面的意见及时进行整改。八、安全

17、保证措施1. 建立健全各项规章制度,明确分工,职责落实到人,制定各级安全员岗位责任制。2. 充分发挥安全三宝作用,安全网购买国家认证的合格品,进入现场必须戴好安全帽,高空作业必须系好安全带。3. 六级以上大风或雷雨天气应停止滑升,高空作业人员全部返回地面。4. 高处作业时,发现有隐患,必须及时解决;危及人身安全时,必须停止作业。5. 支承杆接头必须拧紧,空滑时,必须对支承杆加固。6. 悬挂脚手架的铺板宽度为600mm,吊杆螺栓由计算确定,且采用双螺帽进行加固。7. 仓内满布安全网,置于悬挂脚手架之上。8. 滑模开始后,内、外安全网将做到外网在外吊架侧封严,内网可吊在内吊架下方,沿仓内径全部封满

18、。9. 滑模施工时设置安全通道,供管理人员及工人上下使用。安全通道布置见下图:10. 夜间施工要有充足的照明。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,

19、虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在

20、心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之

21、处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因

22、为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。苗木供应合同书甲方:乙方:周至县哑柏镇绿星苗圃经甲乙双方协商同意, (以下简称甲方)从周至县哑柏镇绿星苗圃(以下简称乙方)购买银杏苗木,(用于渭政办发2010205号文件,渭南市区绿化),并就相关事宜达成以下协议:苗木数量: 苗木规格:胸径15cm以上,主干通直,树头完整,枝条匀称、丰满,无病虫害,树形美观。苗木价格:每株计人民币该价格包括:苗木费、挖掘费、包装费、装车费、拉运费五项。合计人民币( )付款方式:任务完成后,10日内一次付清。有关事项:土球规格:苗木所带土球直径1.2米以上,厚度60cm以上,卸车前完整不破裂。包装规格:土球包装腰带无间隙宽度12cm以上,纵扎草绳间隙在2cm以下。绳杆高度40cm,缠冠高度2米。所有苗木必须是播种培育,均为本苗圃苗木,严禁从外省、外地调动,由此产生的不良后果,由乙方负责。乙方必须按照甲方时间、地点、数量要求按时送苗。(送苗地点,渭南市城区)并保证我县任务完成居全市前三名。苗木结算数量以接收方接收单上的数据为准,因不符合合同条款中苗木规格要求的,接收方拒绝接收的苗木由乙方自行处理。六、本合同未尽事宜,甲乙双方同意协商解决。七、合同条款违约,造成经济损失,由造成损失方全额赔偿。八、本合同一式两份,甲乙双方各执一份,自签字盖章之日起生效 二0一0年十二月

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
