收藏 分销(赏)

满堂支架安全专项施工方案.doc

上传人:1587****927 文档编号:1121853 上传时间:2024-04-15 格式:DOC 页数:30 大小:801.50KB
下载 相关 举报
满堂支架安全专项施工方案.doc_第1页
第1页 / 共30页
满堂支架安全专项施工方案.doc_第2页
第2页 / 共30页
满堂支架安全专项施工方案.doc_第3页
第3页 / 共30页
满堂支架安全专项施工方案.doc_第4页
第4页 / 共30页
满堂支架安全专项施工方案.doc_第5页
第5页 / 共30页
点击查看更多>>
资源描述

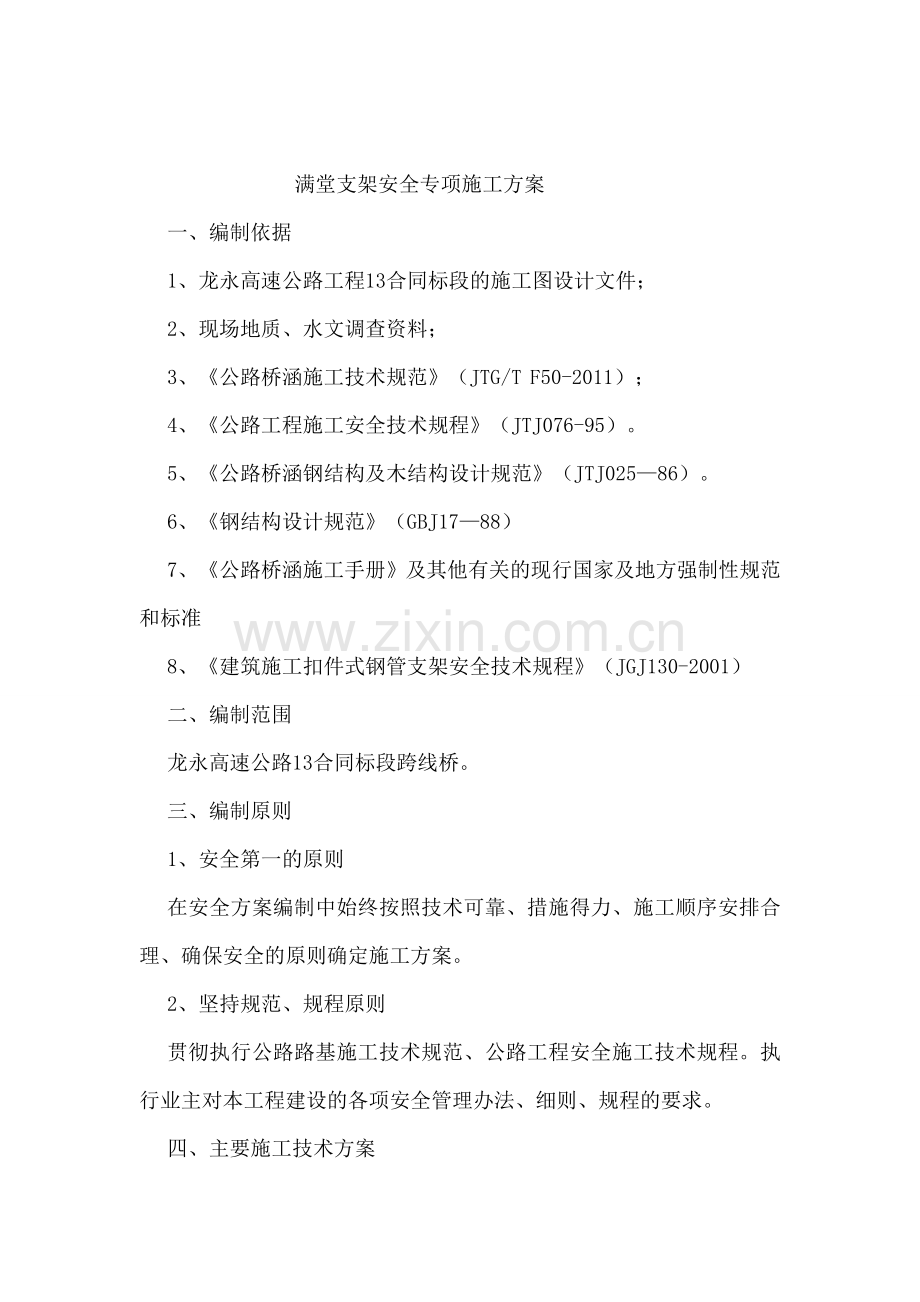

1、龙山至永顺高速公路第十三合同段(K41+900K52+000)满堂支架安全施工专项方案 编制:审核: 审批:中交一公局五公司龙永第十三合同段项目部2014年7月 满堂支架安全专项施工方案一、编制依据1、龙永高速公路工程13合同标段的施工图设计文件;2、现场地质、水文调查资料;3、公路桥涵施工技术规范(JTG/T F50-2011);4、公路工程施工安全技术规程(JTJ076-95)。5、公路桥涵钢结构及木结构设计规范(JTJ02586)。6、钢结构设计规范(GBJ1788)7、公路桥涵施工手册及其他有关的现行国家及地方强制性规范和标准8、建筑施工扣件式钢管支架安全技术规程(JGJ130-200

2、1)二、编制范围龙永高速公路13合同标段跨线桥。三、编制原则1、安全第一的原则在安全方案编制中始终按照技术可靠、措施得力、施工顺序安排合理、确保安全的原则确定施工方案。2、坚持规范、规程原则贯彻执行公路路基施工技术规范、公路工程安全施工技术规程。执行业主对本工程建设的各项安全管理办法、细则、规程的要求。四、主要施工技术方案现浇采用满堂支架现浇法施工,其施工工序为:地基加固测量放线定位搭设支架立底模预压底模调整立外模绑扎底板、腹板钢筋内模安装顶板钢筋绑扎浇注混凝土养护落架拆模。1、地基加固清除表层,整平,采用碎石换填,用压路机碾压密实,并配合小型打夯机对基坑周边进行加密碾压。横桥跨方向铺枕木垫于

3、门式钢支架底座下。2、支架搭设支架采用碗扣支架架。跨线桥浇筑为分段浇筑,第一次浇筑长度为70m第一次支架搭设长度70.2m。搭设时立杆垂直,以保证支架自身稳定且尽量承受垂直荷载。梁部的纵、横高差由上下可调支座调整。根据支架受力情况及施工方便, 碗扣支架规格为483.5 焊管制成的定长杆配件,横杆与立杆连接采用独特碗扣接头。由下碗扣承接横杆插头,上碗扣锁紧横杆插头。碗扣支架的布设为:底板处支架竖杆步距横向纵向均为90cm;边腹板处竖杆横向步距为30cm,中腹板处竖杆横向步距为30cm,纵向步距90cm;翼缘板处竖杆横向步距90cm,纵向步距90cm。底板处碗扣支架间距为0.9m0.9m(纵向横向

4、),横杆步距为1.2m;在两腹板处加密,腹板下碗扣支架间距为0.3m0.9m (纵向横向),横杆步距为1.2m;翼缘板处间距0.9m0.9(纵向横向),横杆步距为1.2m。支架在1#、2#墩加密至3090(横向纵线)由于上部结构在曲线上,支架在1#、2#墩顶处端开,用普通钢管连接,支架两头与0#台帽浇筑分段线垂直,在1#墩处汇合。施工前,根据施工方案要求放出排架的位置线,放出排架加密区和纵横方向控制轴线,根据控制轴线和排架加密情况确定排架立杆位置,进行安装底托,用水准仪测定排架底托高程,根据图纸设计高程,调整排架立杆高度,搭设排架。当立杆间距不能为标准间距时,利用同直径的钢管连接。拼装时应随时

5、检查横杆水平度和立杆垂直度,还应该随时注意水平框的直角度,不至于支架偏扭,立杆垂直度偏差小于0.5%。搭设顺序是:1015方木立杆底座立杆横杆接头锁紧脚手板上层立杆立杆连接销横杆。(1)、立杆安装为了便于控制标高,立杆布置通常以设计中心线为准,左右对称布置,放样时以纵横线为控制线,确定立杆纵横向位置。(2)、安装立杆、横杆 根据立杆及横杆的设计组合,从底部向顶部依次安装立杆、横杆。安装时应保证立杆处于垫块中心,一般先全部装完一个作业面的底部立杆及部分横杆,再逐层往上安装,同时安装所有横杆。 (3)、斜线拉杆、剪刀撑、横向顶杆安装 为了保证碗扣支架的稳定性,必须按设计要求安装剪刀撑,安装时尽量布

6、置在节点上,且用扣件连接牢固。横向剪刀撑:横向2个,纵向4m一道;纵向剪刀撑横桥向4m一道,横向4道。斜线拉杆4m一道,对称布置,横向顶托上下两层90cm一道两侧对称布置。(4)、顶托安装 根据梁底高程变化决定顺桥向控制断面间距,横向设左、中、右三个控制点,精确调出顶托标高。然后用明显的标记标明顶托的伸出量,以便校验。最后再用拉线内插方法,依次调出每个顶托的标高,顶托伸出量一般控制在30cm以内为宜。(5)、拼装注意事项碗扣支架搭设之前,先按技术放线布置好支架立杆位置,然后搭拼支架。第一层拼好后,必须由工程技术人员抄平检查平整度,如高差不符合要求,必须用底托调平。在立杆上必须加设纵横向剪刀撑,

7、倾斜角度为4560,剪刀撑用3米和6米钢管搭配使用; 拼装时用线坠或水平尺控制立杆的垂直度,防止立杆偏心受力。顶托外露部分不超过30cm,底托丝杆外露部分不超过30cm,自由端超过30cm长的杆件要增加水平杆锁定;底托与地面之间要密贴,达到面受力,严禁形成点受力。横向方木接头不能有空隙,且不能悬空,若有空隙用扒钉十字交叉连接,大方木间用木楔塞紧,且用钉子钉牢;若有悬空可采用不小于1.5m长的1010cm方木两端支撑在顶托上,且方木间用扒钉连接。为了保证支架整体稳定性,采用钢管和扣件将桥墩与支架抱紧连接,高度方向上每隔2.4m设一道。确保碗扣支架的稳定性。纵横向扫地杆布设2道,一道设置在底托螺丝

8、杆上,一道设置在连接丝杆的立杆上,纵横向扫地杆采用48的钢管与碗扣架和丝杆连接。3、预压支架组装施工完成,并铺设梁底模板之后,要进行支架的预压,以消除支架的非弹性变形与地基沉降。支架预压的目的:检查支架的安全性,确保施工安全。消除地基非弹性变形和支架非弹性变形的影响,有利于桥面线形控制。支架组装施工完成,在铺设梁底模前,对支架进行相当同箱梁自重的荷载预压,以检查支架的承载能力,减少和消除支架体系的非弹性变形及地基的沉降。对箱梁底板、腹板下支架进行预压,加载方式采用砂袋。砂袋装完砂时,必须由监理抽检砂袋的重量,取平均数。通过图纸,计算出预压节段梁体的重量,然后由预压节段梁体重量除以砂袋平均重量就

9、可确定砂袋的个数。上部加载所需的砂袋,用汽车吊提升至底模上部。支架压重材料采用相应重量的砂袋,并按箱梁结构形式合理布置砂袋位置。预压采用分跨预压,先预压第二跨,再预压第一跨,翼板预压重量26.8T(两侧共50沙袋),左中右腹板52T/个(共156个沙袋),箱室位置底板180T(共沙袋180个),每个沙袋按1T计,实际重量以过磅数据为准。观测点的布设为横向布设3个点、纵向每5米布设一个点,观测点用水准仪进行认真、精确观测和记录。沉降观测频率为每级加载后观测一次,全部加载完成后,每2小时观测一次;24小时后,每6小时观测一次,直至7天后方可卸载。除对上述观测点进行高程观测外,还要对断面进行位移观测

10、,以确定支架横向稳定性。卸载完成后再观测一次。根据所得数据计算出支架的弹性及非弹性变形值。按要求进行预压。1)加载按荷载总重的060%80%110%80%60%0进行加载及卸载,并测得各级荷载下的观测点变形值。预压时各点压重要均匀对称,防止出现反常情况。2)稳定、观测荷载施加110%后,前四小时每小时观测一次,以后每四小时观测一次,并测量各测点数据;压重48小时后,再次测量各测点数据。按照加载及卸载步骤分别测得各级荷载下的模板下沉量及地面下沉量,并在卸载后全面测得各个测点的回弹量。3)卸载待加载72小时后,当观测的沉降值小于测量容许精度时,即可认为沉降趋于稳定,按荷载总重的110%80%60%

11、0进行卸载。4、模板制作安装底板采用20mm竹胶镶面板,上覆地板革,底模铺设完毕后,进行放线定位,定出各腹板及横梁位置。模板分三次安装,第一次立底模,腹板外模,翼板底模,第二次立腹板内模,第三次立顶板底模。箱梁内侧模设两道16的对拉拉杆,固定对拉拉杆穿PVC管预埋在混凝土内,为防止混凝土浇筑过程中底模上浮,设立12的压拉钢筋,与底板钢筋焊接。5、落架及拆模为检查箱梁拆模时的强度,应多做34组试块与梁体同条件进行养护,对比试块强度达到箱梁设计强度,方可落架,拆模。旋转立杆下的调节螺丝,并拆除纵横方木间的木楔子,落架以墩为中心自两边跨对称进行,严防碰伤混凝土。拆模及落架后及时清除梁体灰浆污垢,确认

12、箱梁内实外美。五、施工技术保证措施1、设计交底由工程部和队技术室到工地现场进行技术交底,认真组织有关人员进行研究和现场核对工作。要求全体施工技术人员全面了解设计意图,做到心中有数。2、测量复核根据施工要求进行测量,并逐级审核复测,报请监理工程师复测。3、严格执行技术管理制度对支架施工工序制定出详细的施工工艺,以确保施工质量。4、工程试验认真做好现场试验工作,及时提供现场施工的各项技术参数,发现问题及时纠正并采取补救措施。5、雨、冬季施工雨季施工时采取一些必要的防雨措施,如覆盖、搭防雨棚等。对预制箱梁等处搭防雨棚,冬季施工时可作为保温棚用,并做好防冻工作。六、质量保证措施1、质量保证体系(1)项

13、目经理部成立以工程部长为组长的质量管理领导小组,由专人负责工程质量检验和支架施工监控工作,推进创全优工程活动。(2)单位工程实行主管工程师负责制,由主管工程师全面负责该工程的质量、安全和进度。(3)各作业队和各作业班组分别由队长、工班长兼职担任质量检查员,负责各个施工工序的质量检查和控制。2、质检员职责(1)负责制定工程质量计划,编写工程质量保证措施,并对计划和措施的实行进行监督。(2)定期对工人进行技术培训和质量教育,提高其技术水平和质量意识。(3)严格按照质量验收标准和有关技术要求对分部分项工程进行质量检查、评定和验收。(4)每月组织一次工程质量大检查,总结经验,查找问题,纠正错误,表彰先

14、进。3、质量体系控制要素(1)施工测量实行测量复核签名制,测量记录真实、整洁、标准,测量按规范进行。测量仪器选用全站仪和自动安平水准仪。(2)物资采购A.做好市场调查,从中选择几个生产管理好、质量可靠的厂家作待定的分承包方,并列入档案。B.从待定的分承包方产品中取样检测。C.检测合格后进行比较,从中选择最优厂家,经项目经理认定作为合格的分供方,建立供货关系。D.建立分供应方档案,随时掌握生产状况的质量控制,促使提供稳定合格产品,否则重新认定合格的分供应方。(3)施工过程控制 A.严格执行ISO9000:2000标准,并根据合同要求,补充完善质量保证体系内容,保证工程质量优良率达95%以上。B.

15、运用全面质量管理原理,抓好施工全过程质量控制,开工前即组织技术人员及有关管理人员、生产骨干熟悉设计标准和相关施工规范。制定实施性施工组织设计的同时,一并制定施工细则和质量措施。施工中,首先把好技术标准关,作好技术交底;其次抓好测量复核和试验检验;第三,严格施工纪律和劳动纪律,严格各工序质量检验与控制,确保工程一次合格,一次成优。C.认真执行质量管理制度,把施工图审签制,技术交底制,质量自检、互检、专检“三检制”,隐蔽工程检查签证制,安全质量检查评比奖罚制,验工计量质量签证制,分项工程质量评定制,质量事故(隐患)报告处理制等行之有效的质量管理制度,具体到施工活动中去,使质量控制做到群专结合,上下

16、结合、内外结合、贯穿施工全过程。D.开展技术培训,组织技术攻关,解决质量管理中的难点,成立QC小组和攻关小组,解决施工技术难关,确保工程创优。E.工程质量、工作质量与分配挂钩,质量不合格的,不能计价验工,出了质量事故,按有关文件予以处罚。F.加强对支架施工中关键工序的监控工作,对监控结果的信息进行及时处理,并用以指导现浇量施工。(4)纠正和预防措施A.在施工过程中,全面贯彻以预防为主的原则,有效地采取纠正和预防措施,防止发生不合格品。B.对施工中可能出现的质量事故或质量通病,先分析原因,找出可能出现的影响因素,归纳出主要影响因素,再针对主要影响因素制订相应的对策措施,并责成专人负责执行,专人检

17、查,限期完成。(5)质量记录A.质量记录是提供产品质量符合规定要求和质量体系有效运行的真实、准确的依据。因此,质量记录按规定要求做到真实、准确、及时、完整。B.质量记录严格按施工合同要求建立,并指定专人进行填写和填报。C.质量记录由技术部门归档管理,指挥部每月组织相关业务部门进行监督检查,以确保质量记录的连续性和完整性。七、安全保证措施1、建立安全管理体系(1)、保质量、保工期,首先必须保安全,经理部建立健全安全生产管理机构,成立以安质部长为组长的安全生产领导小组,全面负责并领导本项目的安全生产工作。(2)实行安全生产三级管理,即:一级管理由安质部长负责,二级管理由专职安全员负责,三级管理由班

18、组长负责,各作业点设共青团安全监督岗。(3)坚持“安全第一,预防为主,综合治理”的方针,安质部长要把安全工作当作第一位的工作来抓,加强全员安全意识教育,夯实安全基础,强化安全保证体系,落实安全生产责任制,严格执行安规,认真落实检查,建立安全奖罚,有效控制施工安全。(4)按照我公司颁布的安全生产责任制的要求,落实各级管理人员和操作人员的安全生产责任制,做到纵向到底,横向到边,各自作好本岗位的安全工作。(5)实行逐级安全技术交底制,由经理部组织有关人员进行详细安全技术交底,凡参加安全技术交底的人员要履行签字手续,并保存资料。项目经理部专职安全员对安全技术措施的执行情况进行监督检查,并作好记录。(6

19、)加强施工现场安全教育针对工程特点,对所有从事管理和生产的人员进行全面的安全教育,重点对专职安全员、班组长、从事特种作业的架子工、起重工、电工、焊接工、机械工、机动车辆驾驶员等进行培训教育。A.未经安全教育的施工管理人员和生产人员,不准上岗。未进行三级教育的新工人不准上岗。变换工种或采用新技术、新工艺、新设备、新材料而没有进行培训的人员不准上岗。B.特殊工种的操作人员的安全教育、考核、复验,严格按照特种作业人员安全技术考核管理规定执行。经过培训考核合格,获取操作证方能持证上岗。对已取得上岗证的特种作业人员,要进行登记存档,对上岗证要按期复审,并要设专人管理。C.通过安全教育,增强职工安全意识,

20、树立“安全第一、预防为主”的思想,并提高职工遵守施工安全纪律的自觉性,认真执行安全操作规程,做到:不违章指挥、不违章操作、不违反劳动纪律;不伤害自己、不伤害他人、不被他人伤害,达到提高职工整体安全防护意识和自我防护能力。(7)认真执行安全检查制度经理部要保证检查制度的落实,要规定定期检查日期、参加检查的人员。经理部每旬进行一次,作业班组每天进行一次,非定期检查应视工程情况,如施工准备前、施工危险性大、采取新工艺、季节性变化、节假日前后等要进行检查,并要有领导值班,对检查中发现的问题按照“三不放过”的原则制定整改措施,定人限期进行整改,保证“管生产必须管安全”的原则真正落实。2、确定安全管理目标

21、和安全防范要点(1)本项目安全目标确定为:无工伤死亡事故、杜绝重伤事故;创建安全文明达标工地。(2)根据本项工程特点,安全防范重点有以下六个方面:A.防高处坠落事故;B.防起重伤害事故;C.防触电、雷击事故;D.防机械伤害事故;3、施工现场安全技术措施(1)施工现场的布置符合防火、防爆、防洪、防雷电等安全规定的要求,施工现场的生产、生活办公用房、仓库、材料堆放场、停车场、修理场等按批准的总平面布置图进行布置。(2)现场道路平整、坚实、保持畅通,危险地点悬挂按照安全色和安全标志规定的标牌,夜间行人经过的坑、洞设红灯示警,施工现场设置大幅安全宣传标语。(3)现场的生产、生活区设足够的消防水源和消防

22、设施网点,消防器材有专人管理不得乱拿乱支。组成一个由1520人的义务消防队,所有施工人员熟悉并掌握消防设备的性能和使用方法。(4)各类房屋、库棚、料场等消防安全距离符合公安部门的规定,室内不得堆放易燃品,严禁在木材加工场、料库等吸烟;现场的易燃杂物,随时清理,严禁在有火种的场所或其近旁堆放,并在危险区域设置安全警示牌。(5)氧气瓶不得沾染油脂,乙炔发生器有防止回火的安全装置,氧气瓶与乙炔发生器隔离存放在远离明火的阴凉处。(6)施工现场的临时用电,严格按照施工现场临时用电安全技术规范JGJ6-88的规定执行。A. 临时用电工程的安装、维修和拆除,均由经过培训并取得上岗证的电工完成,非专业电工不准

23、进行电工作业。B. 电缆线路采用“三相五线”接线方式,电气设备和电气线路绝缘良好,场内架设的电力线路其悬挂高度及线距符合安全规定,并架在专用电杆上。C.变压器设接地保护装置,其接地电阻不得大于4欧,变压器设护栏,设门加锁,专人负责,近旁悬挂“高压危险、请勿靠近”的警示牌。D.各类电气开并和设备的金属外壳,均设接地或接零保护。E. 配电箱能防火、防雨、箱内不得存入杂物并设门加锁,专人管理。F.移动的电气设备的供电线,使用橡套电缆,穿过行车道时,套管埋地敷设,破损电缆不得使用。G.检修电气设备要停电作业,电源箱式开关握柄挂“有人操作,严禁合闸”的警示牌或设专人看管,带电作业时经有关部门批准。H.现

24、场架设的电力线路,不使用裸导线,临时敷设的电线路,不得挂在 钢筋模板和脚手架上,并安设绝缘支承物。I. 施工现场用的手持照明灯采用36V的安全电压,未经领导同意,严禁个人乱拉、乱接照明灯或其他电器。J. 严禁用其他金属丝代替熔断丝。K.室内配电盘安装漏电保护装置,各类电气开关和设备的金属外壳,均要设接地或接零保护。4、施工机械的安全技术措施(1)各种机械操作人员和车辆驾驶员,必须取得操作合格证,不准操作与证不相符的机械,不准将机械设备交给无本机操作证的人员操作,对机械操作人员建立档案,专人管理。(2)操作人员按照本机说明规定,严格执行工作前的检查制度和工作中注意观察及工作后的检查保养制度。(3

25、)驾驶室或操作室保持整洁,严禁存放易燃、易爆物品,严禁酒后操作机械,严禁机械带病运转或超负荷运转。(4)机械设备在施工现场停放时,选择安全的停放地点,夜间有专人看管。(5)用手柄起动的机械注意手柄倒转伤人。向机械加油时严禁烟火。(6)严禁对运转中的机械设备进行维修、保养、调整等作业。(7)指挥施工机械作业人员,站在可让人了望的安全地点,并明确规定指挥联络信号。(8钢丝绳拖、拉机械或重物时,人员远离钢丝绳。(9)起重作业严格按照建筑机械使用安全技术规程(JGJ-86)和建筑安装工人安全技术操作规程规定的要求执行。(10)定期组织机电设备、车辆安全大检查,对检查中查出的安全问题,按照“四不放过”的

26、原则进行调查处理,制定防范措施,防止机械事故的发生。八、满堂支架搭设计算1.荷载计算 按照桥梁设计图纸中所给出的情况,数据进行推算:(1)结构自重:梁底宽5.5m,长89.840m,箱梁底总面积为494.12m2,(5.589.840)现浇箱梁混凝土体积为629.8m3,现浇箱梁重为2.6629.8=1637.48t,按照最不利工况,将翼缘板部分的混凝土重量折算到箱梁底板上,所以箱梁每平方米的重量为=1637.48t 630=2.6t/m2(2)模板自重:竹胶板厚15mm,按0.012t/m2考虑,(5.5+1.52+1.545+1.575)70.270.012)737.840=0.013t/

27、m2(3)方木自重:方木容重7.5kN/m2,每平方米的重量为:纵向截面方木:(5.50.30.10.1+50.50.10.1)0.75737.840=0.02t/m2(4)支架自重:支架重量0.00384t/m,每平方米的重量为:立杆:16(70.270.9)80.00384737.840=0.052t/m2横杆: (1670.2781.2+(70.270.910.581.2)0.00384737.840=0.067t/m2横向水平钢管自重:70.270.92120.00384737.840=0.01考虑扣件的重量和支架重量,支架高度均取最高位置8m。(5)施工荷载: 取2.5kN/m2(6

28、)倾倒与振捣荷载: 取2kN/m2(7)其他荷载(张拉施工): 取2kN/m22、碗扣支架承载力验算单根立杆的稳定性计算公式:NN=Af式中:A立杆横截面积,查建筑施工碗扣式脚手架安全技术规范(JGJ 166-2008)附录B表B2可知为4.892;轴心受压杆件稳定系数,按细长比查建筑施工碗扣式脚手架安全技术规范(JGJ 166-2008)附录C;f钢材强度设计值,查建筑施工碗扣式脚手架安全技术规范(JGJ 166-2008)附录B表B1可知为205N/mm2。轴心受压杆件稳定系数的计算:细长比计算公式为= h/I式中:h立杆计算高度,本方案支架立杆的高度取值为1.2m。I立杆回转半径,查建筑

29、施工碗扣式脚手架安全技术规范(JGJ 166-2008)附录B表B2可知为1.58;则细长比=h/I=1200/15.8=76=210,细长比符合要求,查建筑施工碗扣式脚手架安全技术规范(JGJ 166-2008)附录C可知轴心受压杆件稳定系数=0.744。由以上可知:N=Af=0.744489205=74.6KN则碗扣式支架单杆稳定承载能力为74.6KN。(4)荷载系数按1.2考虑,安全系数按1.4考虑,则每平方米的重量为(2.59+0.013+0.02+0.052+0.067+0.01)1.2+(0.25+0.2+0.2)1.4=4.08t/m2。支架采用多功能碗扣式支架,沿桥纵向步距90

30、cm,横向步距90cm,每根立杆受正向压力为:4.080.90.9=3.3t=33KNN=74.6KN。支架承载力满足受力要求。3、基础验算 立杆下端均设定刚性C25混凝土垫层,厚200mm,扩散角为=45。地基承载力标准值按fgk=150 kN/m2计算 ,脚手架地基承载力调整系数:kc =0.5 。 每根立杆受正向压力为:4.080.90.9=3.3t,b=0.9 +0.2tan452=1.3m2 p3.39.8/1.3/1=24.9kN/m2 fg=1500.5=75kN/m2 4、支架安装要点(1)支架立柱前必须保证地基有足够的承载力,立柱底端设垫木来分散和传递压力;(2)支架安装必须

31、预留施工预拱度。5、支架安装必须预留施工预拱度支架预留拱度计算公式为:f=f1+f2+f3,其中f1:地基弹性变形,f2:支架弹性变形,根据堆载预压计算为f2=12mm,f3:梁体扰度预留拱度最大值设置在跨中位置,并按抛物线形式向两侧立柱位置分配,算得各点处的预留拱度值后用碗口支架顶托进行调整。九、支架安全要求1、支架使用规定1.1 严禁在架上戏闹或坐在栏杆上等不安全处休息;1.2 严禁攀援支架上下,发现异常情况时,架上人员应立即撤离;1.3 支架上垃圾应及时清除,以减轻自重并防止坠物伤人。2、拆除规定2.1 拆除顺序:护栏脚手板剪刀撑小横杆大横杆立杆件;2.2 拆除前应先清除支架上杂物及地面

32、障碍物;2.3 拆除作业必须由上而下逐层拆除,严禁上下同时作业;2.4 拆除过程中,凡已松开连接的杆、配件应及时拆除运走,避免误扶、误靠;2.5 拆下的杆件应以安全方式吊走或运出,严禁向下抛掷。2.6 搭拆支架时地面应设围栏和警示标志,并派专人看守,严禁非操作人员入内;3、支架安全措施3.1 禁止任意改变构架结构及其尺寸;3.2 禁止架体倾斜或连接点松驰;3.3 禁止不按规定的程序和要求进行搭设和拆除作业;3.4 搭拆作业中应采取安全防护措施,设置防护和使用防护用品;3.5 不得将模板支架、缆风绳、泵送混凝土输送管等固定在支架上,严禁悬挂起重设备;3.6 不得在六级以上大风、雷雨和雪天下继续施

33、工。4、钢管支架的防电、避雷措施4.1 防电措施4.1.1 钢管支架在架设的使用期间要严防与带电体接触,否则应在架设和使用期间应断电或拆除电源,如不能拆除,应采取可靠的绝缘措施。4.1.2 钢管支架应作接地处理,设一接地极,接地极入土深度为22.5m。4.1.3 夜间施工照明线通过钢管时,电线应与钢管隔离,有条件时应使用低压照明。4.2 避雷措施4.2.1 避雷针:设在架体四角的钢管脚手立杆上,高度不小于1m,可采用直径为2532mm,壁厚不小于3mm的镀锌钢管。4.2.2 接地极:按支架连续长度不超过50m设置一处,埋入地下最高点应在地面以下不浅于50cm,埋接地极时,应将新填土夯实,接地极

34、不得埋在干燥土层中。垂直接地极可用长度为1.52.5m,直径为2550mm的钢管,壁厚不小于2.5mm。4.2.3 接地线:优先采用直径8mm以上的圆钢或厚度不小于4mm的扁钢,接地线之间采用搭接焊或螺栓连接,搭接长度5d,应保证接触可靠。接地线与接地极的连接宜采用焊接,焊接点长度应为接地线直径的6倍或扁钢宽度的2倍以上。4.2.4 接地线装置宜布置在人们不易走到的地方,同时应注意与其它金属物体或电缆之间保持一定的距离。4.2.5 接地装置安设完毕后应及时用电阻表测定是否符合要求。4.2.6 雷雨天气,钢管支架上的操作人员应立即离开。十、施工现场安全管理和措施1、在主要施工部位、作业点、危险区

35、、主要通道口挂安全宣传标语或安全警告牌;2、施工现场全体人员严格执行建筑安装工程安全技术规程和建筑安装工人安全技术操作规程;3、施工现场杜绝任意拉线接电;4、配电系统设总配电箱、分配电箱、开关箱、实行分级配电。开关箱装设漏电保护器;5、施工机械进场安装后经安全检查合格后投入使用。下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结【范文一】201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改

36、革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:一、虚心学习,努力工作(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!

37、(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。(一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。(三)做好固定资产管理工作要求负责宿舍固定资产管理,对固定资产的监督、管理、维修和使用维护。(四)加强组织领导,切实落实消防工作责任制,为

38、全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。三、主要经验和收获在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:(一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。(二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。(三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。(五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想

39、交流。四、加强检查,及时整改,在工作中正确认识自己。(一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要(三)总结下来:在这

40、一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!六、存在的不足总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守

41、,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。七、下步的打算针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:(一)积极搞好与员工的协调,进一步理顺关系;(二)加强管理知识的学习提高,创新工作方法,提高工作效益;(三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。在今后的工作

42、中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷。我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领导下,cssm大安防的明天更美好!员工年终工作总结【范文二】一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到了很

43、多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到的新知识与操作技能相结合,减少了处理故障的时间,提高了处理故障的能力。同时也还存在着许多的不足与缺点。学到了什么:1现在对所在岗位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。2对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。3现在和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明白自己该做些

44、什么。4在开班后会时通过主管描述生产线场的情况和岗位点评时悟出了什么情况重要。什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事。5在观看“XX年度感动中国人物”颁奖典之后我感受到我们每个人都很平凡,但在平凡的人生中,也可以做出不平凡的事情,我们每个人都可以通过自己的努力实践,也可以从他们的身上吸取力量,不断前进。存在的不足与缺点:1在岗位出现较大的故障时有些手足无措心里还有些急躁,如果长时间没处理好的话心里还来气。2缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当轮到自己做的时候不但没做太好而且还累的满头大汗。3口语表达能力较差,在岗位之间的沟通或者是和伙伴们聊天

45、的时候自己心里想的意思总是不能用理想的语句表达出来。下半年的目标:在今后的日子里,争取把自己不足的地方弥补回来,多加学习以提高自己的综合能力,上班时调整好自己的心态,多加认真,争取以零失误来回报公司对我的培养。最后,中心的祝愿公司的明天会更加的灿烂辉煌。员工年终工作总结【范文三】时光荏苒,XX年年很快就要过去了,回首过去的一年,内心不禁感慨万千时间如梭,转眼间又将跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,但也算经历了一段不平凡的考验和磨砺。非常感谢公司给我这个成长的平台,令我在工作中不断的学习,不断的进步,慢慢的提升自身的素质与才能,回首过往,公司陪伴我走过人生很重要的一个阶段,使我懂得

46、了很多,领导对我的支持与关爱,令我明白到人间的温情,在此我向公司的领导以及全体同事表示最衷心的感谢,有你们的协助才能使我在工作中更加的得心应手,也因为有你们的帮助,才能令到公司的发展更上一个台阶,在工作上,围绕公司的中心工作,对照相关标准,严以律己,较好的完成各项工作任务。在作风上,能遵章守纪、团结同事、务真求实、乐观上进,始终保持严谨认真的工作态度和一丝不苟的工作作风,勤勤恳恳,任劳任怨。在生活中发扬艰苦朴素、勤俭耐劳、乐于助人的优良传统,始终做到老老实实做人,勤勤恳恳做事,勤劳简朴的生活,严格要求自己,在任何时候都要起到模范带头作用。今后努力的方向:随着公司各项制度的实行,可以预料我们的工作将更加繁重,要求也更高,需掌握的知识也更高更广。为此,我将更加勤奋的工作,刻苦的学习,努力提高文化素质和各种工作技能,为公司做出应有的贡献。即将过去的这一年,在公司领导及各部门经理的正确领导与协助下,我们的工作着重于公司的经营方针、宗旨和效益目标上,紧紧围绕重点展开工作,在紧张的工作之余,加强团队建设,打造一个业务全面,工作热情高涨的团队。作为一个管理者,对下属充分做到“察人之长、

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
