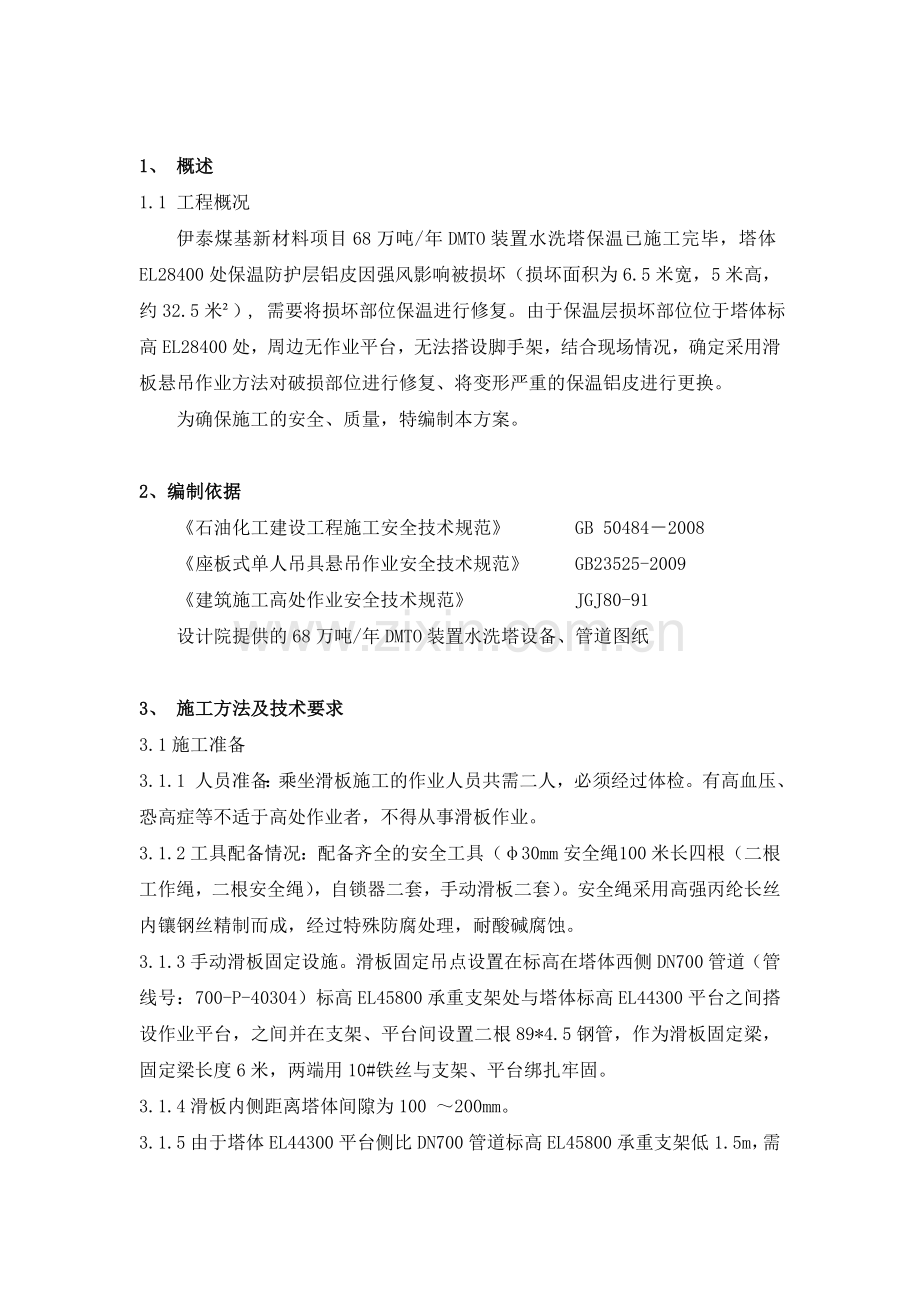

1、 概述 1.1 工程概况 伊泰煤基新材料项目68万吨/年DMTO装置水洗塔保温已施工完毕,塔体EL28400处保温防护层铝皮因强风影响被损坏(损坏面积为6.5米宽,5米高,约32.5米²), 需要将损坏部位保温进行修复。由于保温层损坏部位位于塔体标高EL28400处,周边无作业平台,无法搭设脚手架,结合现场情况,确定采用滑板悬吊作业方法对破损部位进行修复、将变形严重的保温铝皮进行更换。 为确保施工的安全、质量,特编制本方案。 2、编制依据 《石油化工建设工程施工安全技术规范》 GB 50484-2008 《座板式单人吊具悬吊作业安全技术规范》 GB23525-2009 《建筑施工高处作业安全技术规范》 JGJ80-91 设计院提供的68万吨/年DMTO装置水洗塔设备、管道图纸 3、 施工方法及技术要求 3.1施工准备 3.1.1 人员准备:乘坐滑板施工的作业人员共需二人,必须经过体检。有高血压、恐高症等不适于高处作业者,不得从事滑板作业。 3.1.2工具配备情况:配备齐全的安全工具(φ30mm安全绳 100米长四根(二根工作绳,二根安全绳),自锁器二套,手动滑板二套)。安全绳采用高强丙纶长丝内镶钢丝精制而成,经过特殊防腐处理,耐酸碱腐蚀。 3.1.3手动滑板固定设施。滑板固定吊点设置在标高在塔体西侧DN700管道(管线号:700-P-40304)标高EL45800承重支架处与塔体标高EL44300平台之间搭设作业平台,之间并在支架、平台间设置二根89*4.5钢管,作为滑板固定梁,固定梁长度6米,两端用10#铁丝与支架、平台绑扎牢固。 3.1.4滑板内侧距离塔体间隙为100 ~200mm。 3.1.5由于塔体EL44300平台侧比DN700管道标高EL45800承重支架低1.5m,需要在塔体EL44300平台侧搭设1.5m高脚手架支撑固定梁,以使滑板固定梁保持水平。脚手架立杆、横杆均为双架杆,立杆底部必须设置钢垫板,钢垫板厚度大于10毫米,并在紧贴钢平台格栅板表面位置设置扫地杆。 3.2施工方法 3.2.1施工作业前,负责人必须认真检查机械设备、用具、绳子、坐板、安全带有无损坏及其他各种风险,确保各种用具性能良好、无异常,方能上岗操作。 3.2.2操作绳、安全绳必须分开生根并扎紧系死,靠固定梁处要加垫软物,防止因磨损而断绳,绳子下端一定要接触地面,放绳人同时也要系临时安全绳。  3.2.3施工员上岗前要穿好工作服,戴好安全帽,上岗时要先系安全带,再系保险锁(安全绳上),尔后再系好卸扣(操作绳上), 同时坐板扣子要打紧、固死。 3.2.4下绳时,施工负责人和监护人员要给予指挥和帮助。  3.2.5操作时辅助用具要放到工具兜内并扎紧扎牢,以防坠落伤人,同时严禁嘻笑打闹和携带其它无关物品;  3.2.6塔上、地面监护人员要坚守在施工现场,切实履行职责,随时观察操作绳、安全绳的松紧及绞绳、串绳等现象,发现问题及时采取措施进行处置。 3.2.7地面监护人员要尽职尽责做好监护工作,不得在施工现场看书看报玩手机,同时做好地面安全警戒,防止无关人员进入作业区域,影响施工。  3.2.8操作绳、安全绳需移位、上下时,监护人员及辅助工人要一同协调安置好,不用时需把绳子打好捆紧。  3.2.9施工员落地时,要先察看一下地面、塔壁的设施,操作绳、安全绳的定位情况,待地面监护人员处理、调整,同意后方可缓慢下降,直至地面。 3.2.10施工作业人员要注意成品保护,不得损坏现场其它各种设施。  3.2.11高空作业人员和监护人员必须服从施工负责人的统一指挥。  4、安全技术措施 4.1落实“三宝”防护措施。进入施工现场的人员必须正确佩戴,尤其是要系好帽带、防止脱落,使其在高处坠落或物体打击时起到保护作用。 4.2悬空作业人员必须系好安全带,并确保高挂低用。   4.3滑板使用过程中要做好日常检查和维修保养。每天开始滑板及高处作业前,施工、安全人员必须对所有的滑板组成件进行仔细检查,确认滑板的升降机构,控制设备和保险设备必须完好、无异常后,方可开始滑板作业。 4.4由于滑板作业人员作业条件受限,保温铝皮等材料的运输传递需由其他保温人员使用绳索进行吊装,并输送到塔体的安装使用部位。材料吊装运输时要保持动作平稳,以免对滑板作业人员造成伤害。 4.5安全、技术管理人员要对滑板作业人员应进行必要的培训及交底。一个滑板只允许一个人做业。 4.6滑板作业应避开炎热的天气时段,及大雨、强风等恶劣天气。夜间不得从事滑板作业施工。滑板作业人员在施工过程中如有不适,应立即停止作业,降至地面,避免发生意外。 4.7滑板作业时,禁止进行撬、拨、推拉、冲击等危险性较大的作业。,照明光线不足,。 4.8每天下班前,对滑板作业部位上方的脚手架、平台进行认真检查和清理。避免高空坠物发生。 4.9施工过程中作业人员要严格执行操作规程,附近和下方不得有人作业和通行,作业区域应设置警戒线,非作业人员不得入内。 4.10滑板作业人员应系安全带或安全绳,安全带的一另端应系于安全绳上。 5、施工机具及措施用料 5.1施工机具见下表 施工机具一览表 序号 名称 型号或规格 单位 数量 备 注 1 汽车吊 50吨 台 1 吊装 2 工作绳 φ30mm,高强丙纶长丝内镶钢丝 米 200 2根*100m长 3 安全绳 米 200 2根*100m长 4 麻绳 φ20mm 米 300 吊卸材料 5 滑轮 2t 个 3 6 自锁器 套 2 7 手动滑板 套 2 8 棘轮扳手 把 10 9 扭力扳手 把 3 10 安全带 双大钩五点式 条 8 11 对讲机 部 4 12 手枪钻 台 2 13 拉铆抢 把 2 5.2施工措施用料见下表 施工措施用料一览表 序号 名称 型号或规格 单位 数量 备 注 1 无缝钢管 φ89×4.5×6000m 根 2 2 架杆管 φ48×3.2×6000mm t 3 3 直角扣件 φ48 套 100 4 对接扣件 φ48 套 50 5 旋转卡扣 φ48 套 50 6 钢跳板 250×40×200mm 块 20 7 铁 丝 10# Kg 50 8 铝皮 米² 32.5 6、施工劳动力计划 工 种 人数 工 种 人数 施工队长 1名 起重工 2名 技术员 1名 保温工 4名 架子工 4名 安全员 2名 合 计 14名
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
