1、某度假村道路施工方案 1、工程概况本工程位于北京房山良乡崇各庄崇青水库西北部,小苑上村东。度假村分为A、B、C三个区:A区建筑面积11060.00m2,B区建筑面积8695.5 m2,C区建筑面积1834.4 m2。1.1工程范围及内容度假村内道路由区间道路与区内道路组成,B区内道路包括:连接1#、2#、3#坝路的主路(宽6m);连接4#11#建筑物、后勤楼的普通车道(宽3.5m);可容纳53个车位的停车场。1.2道路工程的设计形式B区道路为单幅混行车道,路宽为3.5m、(6.0m)。路面结构为:粗级配中粒式沥青混凝土厚5cm厂拌沥青碎石厚5cm石灰粉煤灰稳定砂砾厚20cm12%灰土10cm1

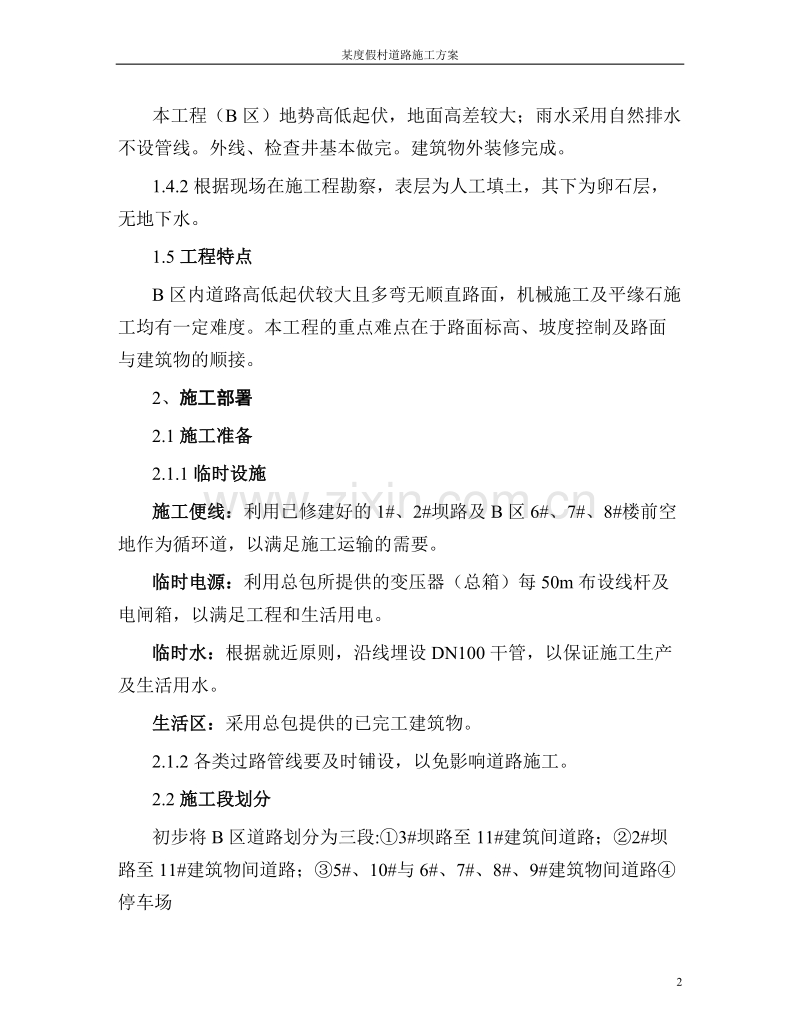

2、.3主要工程量及进场计划 100厚12%灰土 460 m3 11月610日200厚石灰粉煤灰 混合料 920m3 11月1114日50厚沥青碎石AM-25 230 m3 11月2022日50厚沥青混凝土AC-16() 230 m3 11月2325日100200495路缘石 1127m 11月15日1.4现场情况及水文地质情况1.4.1现场地上情况本工程(B区)地势高低起伏,地面高差较大;雨水采用自然排水不设管线。外线、检查井基本做完。建筑物外装修完成。1.4.2根据现场在施工程勘察,表层为人工填土,其下为卵石层,无地下水。1.5工程特点B区内道路高低起伏较大且多弯无顺直路面,机械施工及平缘石施
3、工均有一定难度。本工程的重点难点在于路面标高、坡度控制及路面与建筑物的顺接。2、施工部署2.1施工准备2.1.1临时设施施工便线:利用已修建好的1#、2#坝路及B区6#、7#、8#楼前空地作为循环道,以满足施工运输的需要。临时电源:利用总包所提供的变压器(总箱)每50m布设线杆及电闸箱,以满足工程和生活用电。临时水:根据就近原则,沿线埋设DN100干管,以保证施工生产及生活用水。生活区:采用总包提供的已完工建筑物。2.1.2各类过路管线要及时铺设,以免影响道路施工。2.2施工段划分初步将B区道路划分为三段:3#坝路至11#建筑间道路;2#坝路至11#建筑物间道路;5#、10#与6#、7#、8#
4、、9#建筑物间道路停车场2.3施工组织机构详见施工组织机构图。2.4施工安排2.4.1施工工期计划工期25工作日,2001年11月1日开工,11月25日达到竣工验收条件。2.4.2具体安排施工项目最早开始日期最迟完成日期备注放线11/1路床平整11/211/612%灰土11/711/10无机料铺摊碾压11/1111/14平缘石砌筑11/1511/19沥青混合料面层AM-2511/2011/22AC-1611/2311/252.4.3工、料、机进场计划100厚12%灰土 11月610日200厚石灰粉煤灰 混合料 11月1114日50厚沥青碎石AM-25 11月2022日50厚沥青混凝土AC-16
5、() 11月2325日100200495路缘石 11月15日2.5施工工期保证措施2.5.1道路工程分别安排专项班组,负责其各自的施工任务。施工人员实行两班制,在保证质量和安全的情况下,安排增加夜间施工的工程量。2.5.2加强机械化作业程度,以提高工效,保证工期。2.5.3抽调精兵强将,组成各管线及道路施工专业队,按“项目法”施工,开展劳动竞赛,建立岗位责任制,搞好内部经济承包,奖罚分明。2.5.4做好物资供应和各项管理工作。加强进货及产品过程检验,以防止不合格品流入施工工序,造成返工和延时。技术人员尽早提出材料计划,外加工构件及早将计划图纸报送厂家,周转材料提前进场,以免造成停工待料、窝工现
6、象。加强思想政治工作,发扬连续作战作风,采用先进合理的施工方法,提高生产效率。重视工程质量,严格自查自检,做到验收一次通过,加快施工进度。3、施工方案3.1施工测量接桩后,对照定线成果表,测量人员根据甲方给出的桩位进行校核,校核结果应符合定线成果表,并认真校核现况地面及现况路面高程,为填挖方量的计算提供依据。待现场条件具备后,在施工区布设一条复合导线,以便对全线所有给定桩位进行控制,同时为各种地下管线提供竣工测量的依据。导线应符合三级导线的精度要求,所有的导线点应设在易保护地带,同时采用砼加固并设围栏保护。3.2道路工程道路施工按施工部署分段进行,道路结构先完成面层以下部分,待道路全部形成后,
7、再全线进行面层加铺。3.2.1石灰土处理路基(详见施工工艺流程)石灰采用袋装石灰粉。石灰土在使用前须充分粉化,现场翻拌,均匀摊铺。摊铺时持线找平,用1215t碾碾压,强度及平整度满足要求。素土、白灰拌合后的无侧限抗压强度应符合标准,拌好的灰土色泽均匀一致。碾压时用68t碾初压一遍,挂线找补后,再用1215t碾压实到相对密实度达到95(重型击实)。对检查井四周不易压实的部位由人工夯实达到密实度,灰土层成活后围挡,洒水养护。3.2.2石灰、粉煤灰砂混砾合料(详见施工工艺流程)混合料运至现场后,先通过小范围的试铺确定虚厚,误差控制在10mm范围内,分三层施作,严格控制摊铺厚度。施工前对材料供应厂进行
8、资审,报监理部门审查,材料到现场后及时对其质量检查、试验。摊铺后用8t碾初压后以55m方格网检查找补。初压后洒水,上12t重碾压实至相对密实度95(重型击实),表面轮迹深不超过5mm。接茬处采用立茬、毛茬,洒水湿润后碾压。各检查井在混合料层施工前将井筒升至该层顶面高程,井筒周围1m范围内,每层碾压后应将混合料挖出,掺3425水泥拌合回填、夯实。混合料分层碾压成活后,封闭围挡,洒水养护。在铺油前24小时喷洒乳沥青粘结层一道,用油量为1.2kg/m2。3.2.3平缘石安装无机料碾压完成后即开始平缘石安装。根据质量标准检查验收成品材料,根据高程统一修整、夯实、整平基础,测放线位与高程桩,直线段桩距1
9、0米,弯道5米,路口以圆心控制弧度。从一头开始砌筑,用3m直尺检查直顺度,用水平尺校正立面和平面,道牙、平石施工缝宽1cm,安砌一段后进行勾缝,后背及时还土加以保护。3.2.4沥青混凝土(详见施工工艺流程)铺筑前完成前一工序的检查验收,检查井用木盖遮盖,路口预留茬处用砖砌挡住,压实系数控制在1.21.3,采用自动调平摊铺机摊铺。厂拌沥青混凝土到达工地温度控制在120130,摊铺时不低于110。初始碾压温度控制在80100,稳压时使用810T碾,重压时用15T碾,压至规定密实度,终压采用810t,找平碾压轮迹,碾压从路边开始,向路中央移动,不得在碾过的沥青砼层上调头或急刹车。横缝采用“直茬热接”
10、,缝下半部刷少量沥清油,摊铺后用墩锤夯实,表面不得拌渣,成活后取出盖板,砌安井圈、井盖。确认底层油平整度,高程合格,并将井筒升至设计路高程后,开始铺装上面层。上面层与底面层间隔时间不得过长,采用两台摊铺机全幅摊铺,温度不低于110,松铺系数通过试铺碾压确定,控制在1.151.35间。初始碾压温度为100120。压路机由外侧向中心碾压,相邻碾应重叠1/31/2轮宽,最后碾压路中心部分,压完全幅为一遍,初压时用68t双轮碾关闭振动装置初压2遍。复压时用1012t三轮碾碾压24遍。碾压过程中有沥青料沾轮时,可向碾压轮洒少量加洗衣粉水。检查井边缘应用人工夯锤、热烙铁补充压实。4.主要施工技术措施4.1
11、纵缝、施工缝的处理措施纵向接缝施工:对施工的车道,当其边缘部分由于行车或其它原因已发生污染时,应加以修理,对塌落或未充分压实的部分应切去并凿齐,缝壁要垂直,线形要顺直,并需涂刷一薄层粘层沥青,然后摊铺新料,纵向接茬应紧随摊铺机后进行碾压。横向接缝施工:接缝处宜采用挡板(与压实厚度相同)。使端部整齐,横向接缝的修理与纵向接缝相同。双层面层的上、下接缝应错开2030cm。5、质量保证体系及质量保证措施5.1质量目标5.1.1工程质量:优良5.1.2分项质量目标分项工程检验评定合格率100%分项工程优良率90%各工序一次验收合格率100%5.2质量保证体系5.2.1建立健全质量保证体系(详见质量保证
12、体系框架图),明确各岗位责任,认真执行好过程控制程序、检验、试验控制程序。5.2.2管理人员应做好各项监督、检查及指导工作,做到及时发现问题及时解决问题,确保分项工程一次验收合格率达到100%,不合格的工程项目决不转入下道工序。做到检查上道工序,做好本道工序,服务下道工序。5.3质量保证措施5.3.1项目部设专职质量检查人员及测量、试验人员若干,负责施工过程中的质量检查和试验工作。5.3.2实行样板引路制度,对每道工序组织技术能手做出样板,经质量小组和监理认可后再全面施工。5.3.3严把“六关”,即图纸会审关、技术交底关、严格按图纸和标准施工操作关、各种材料及半成品验收关;按验评标准把住预检、
13、隐检关、结构质量验收关。5.3.4认真执行工程项目监理制度中的各项规定,严格按照监理工作程序办事,使得各个工程项目达到业主满意。5.3.5保证采购的物资及工程材料满足工程质量要求,对主材及半成品须报业主、监理批准后再进行采购,构件、管材等必须符合设计、管理部门的要求,对于进入现场的材料要进行试验,并进行状态标识,严禁使用不合格材料。5.3.6按技术规范调配机械设备,严格按有关要求组织施工。5.3.7加强对施工过程的控制,使施工生产中直接影响质量的全部过程处于受控状态。坚持自检、互检、交接检制度,对于特殊过程要确定相应的技术措施和实施手段,薄弱环节重点控制:A.回填土要加强现场试验和检测力度,每
14、2025cm虚铺厚度为一层,层层夯实,注意控制含水量和碾压遍数以达到还土密度标准。B.对于各种原材料,混凝土预制构件、商品混凝土、沥青混凝土、石灰粉煤灰稳定砂砾,确认供方资质、生产能力、质量水平,并报请监理审批,根据不同材料实施进场前、到场后的检验试验工作。C.对于委托加工构件,执行首件验收制度,验收会同监理共同进行。合格后,方可进行批量生产。在批量生产过程中,随时进行抽检以确保构件质量。D.施工现场使用的各种计量器具都应进行标识,并应按时检查。6、安全技术措施6.1建立健全的安全保证体系,制定完善的安全管理制度,项目部设专职安全监督员。6.2坚持全员安全教育制度,提高施工人员的安全自保意识,
15、同时将具体的安全生产责任落实到各职能部门,各作业班组直至具体人,作到责任落实。6.3本工程认真贯彻执行北京市建设工程施工现场安全防护基本标准。6.4本工程作业工种、作业机械种类多,要坚持各作业工种经培训考核合格后持证上岗,各工种施工时,使用、操作各种机械(机具)时,严格执行本工种、本机械的安全操作规程。6.6各工种作业时,必须有专人负责、统一指挥、相互配合。所有进入施工现场作业人员,都按规定佩戴个人劳动防护用品。6.6项目部设专职用电管理安全员,建立健全的保证体系,完善安全管理制度,加强临时用电安全防护管理。用电人员必须戴绝缘手套,穿绝缘鞋。本工程用电全部采取临时架空线敷设,执行三相五线制。6
16、.7组织施工人员认真学习安全生产操作规程,提高安全意识,狠抓违章操作,做到每道工序都有安全技术交底。6.8工地成立安全领导小组及义务消防组织,负责工地的安全保卫及消防组织工作。使用明火必须经主管人员同意,并开动火证,任何人不得私自使用明火,易燃易爆物品单独存放,远离火源,防止发生火灾,灭火器材定期检定,保证灵敏有效。7、文明施工措施保卫及消防管理7.1本工程成立文明施工及交通安全管理专职小组,由项目经理直接领导,设置专人负责文明施工宣传及管理工作,并同厂区其它施工单位搞好协作。7.2明确项目部各部门、各工种、各单位保证文明施工的责任区域,以及防尘、防噪音、防遗撒、保证环境卫生,保证交通安全的具
17、体责任,做到责任落实、人员落实、组织落实。必须认真贯彻执行北京市建设工程施工现场环境保护工作基本标准和北京市建设工程施工现场管理基本标准,加强现场文明施工管理。7.3本工程所需的水泥、石灰等易扬尘的原材料,全部采用袋装材料,并要存放在干燥、封闭的仓库内或用苫布盖严,防止扬尘。施工所撒铺的石灰要及时使用拌合机拌合防止扬尘。7.4本工程有大量土方和其他散料运输,要做到各种装运散料车辆必须加封苫盖(包括装运袋装水泥,石灰车辆),防止遗撒、扬尘。7.5本工程设施工及生活垃圾集中存放点,定时清运,设专人清扫施工现场,负责保证现场整洁及卫生工作。7.6本工程材料堆放场地派专人负责平整夯实,各种材料按规格码
18、放整齐稳固,并有明显标志。8、环境保护措施8.1针对本标段工程的实际情况,对项目经理部门明确分工,建立完善的环境保护体系详见附图。8.2学习贯彻国家及北京市的环境保护法规及有关规定,加强宣传教育力度,使广大干部职工认识到环境保护的重要性、增强自觉性。 8.3制定奖惩制度,加强检查监督,落实环境保护责任制。实行不定期检查制度,并进行记录分析。8.4存土堆应堆放稳定,有规则的形状,不使用时采用密目网覆盖。四级风以上时停止土方作业。8.5施工中遇到不明管线应先探明后施工,妥善保护各类地下管线,确保城市公共设施的安全,提前做好相应的抢险措施。说 明 星欣设计图库资料专卖店拥有最新最全的设计参考图库资料,内容涉及景观园林、建筑、规划、室内装修、建筑结构、暖通空调、给排水、电气设计、施工组织设计等各个领域的设计素材和设计图纸等参考学习资料。是为广大艺术设计工作者优质设计学习参考资料。本站所售的参考资料包括设计方案和施工图案例已达几十万套以上,总量在数千G以上。图库网址http:/ftp:/ 联系QQ:447255935电话:1311154260012
