收藏 分销(赏)

临时排水施工方案样本.doc

上传人:人****来 文档编号:11134197 上传时间:2025-07-02 格式:DOC 页数:9 大小:6.46MB 下载积分:6 金币
下载 相关 举报
临时排水施工方案样本.doc_第1页
第1页 / 共9页
临时排水施工方案样本.doc_第2页
第2页 / 共9页


点击查看更多>>
资源描述

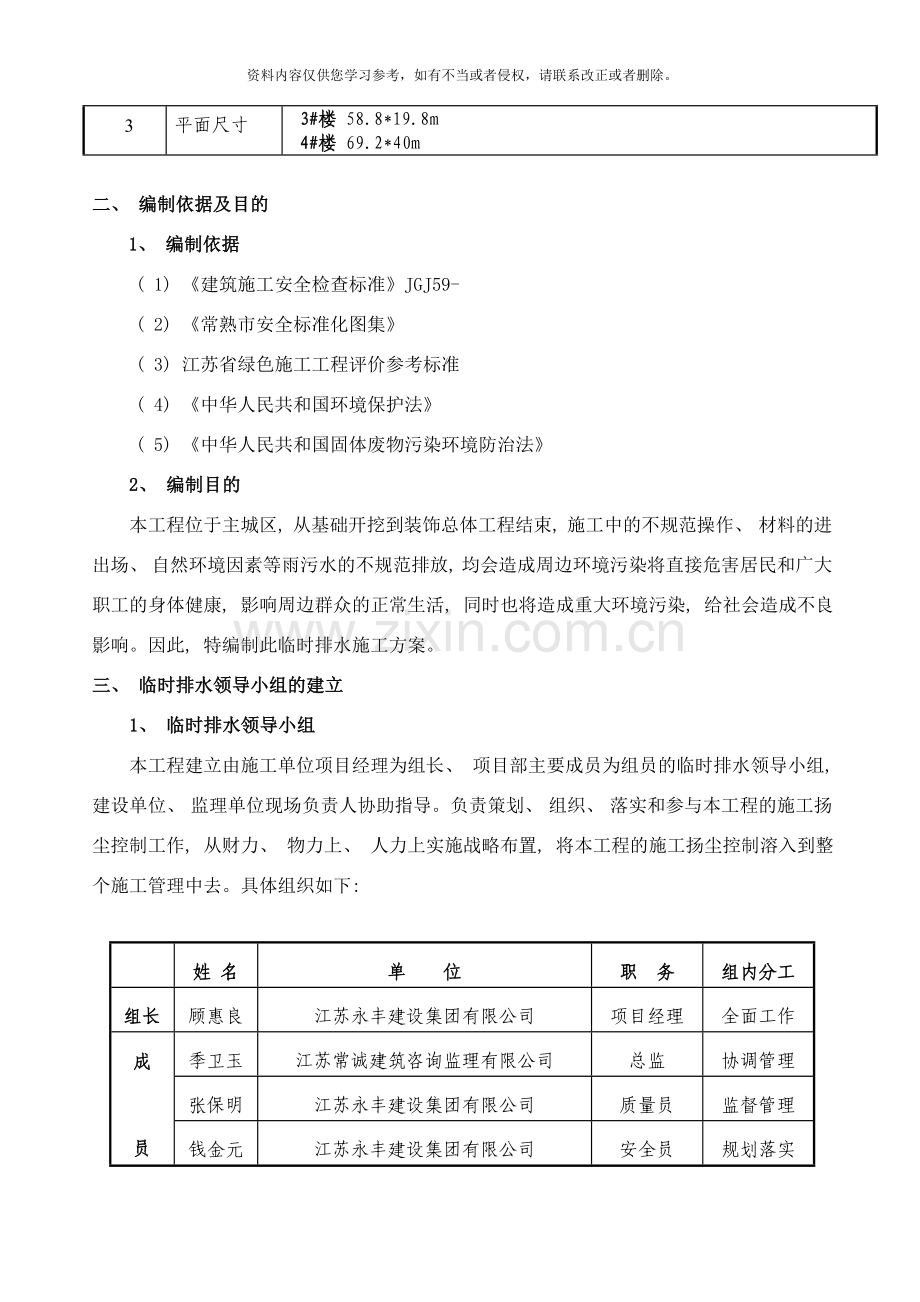

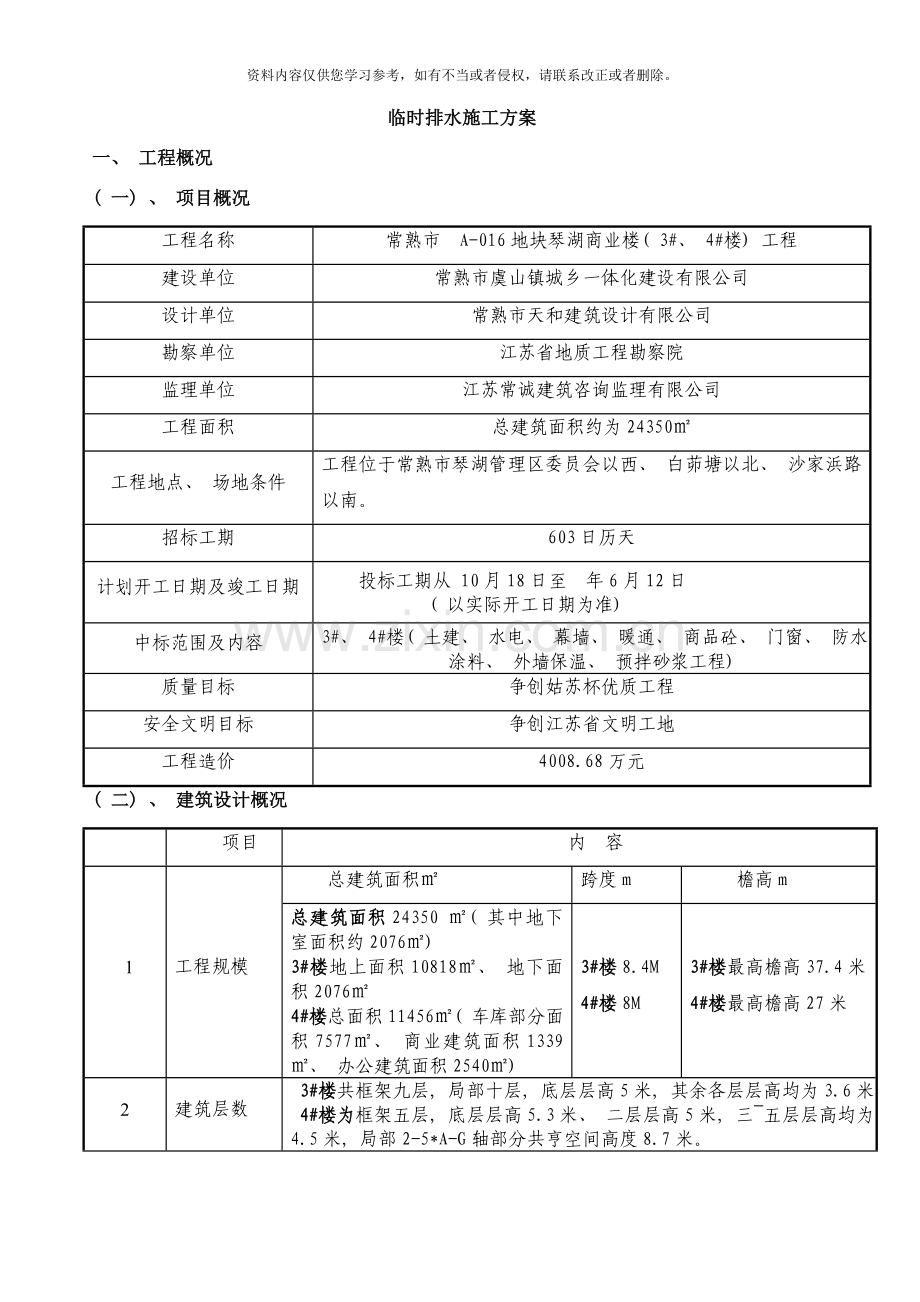

资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。 临时排水施工方案 一、 工程概况 ( 一) 、 项目概况 工程名称 常熟市 A-016地块琴湖商业楼( 3#、 4#楼) 工程 建设单位 常熟市虞山镇城乡一体化建设有限公司 设计单位 常熟市天和建筑设计有限公司 勘察单位 江苏省地质工程勘察院 监理单位 江苏常诚建筑咨询监理有限公司 工程面积 总建筑面积约为24350㎡ 工程地点、 场地条件 工程位于常熟市琴湖管理区委员会以西、 白茆塘以北、 沙家浜路以南。 招标工期 603日历天 计划开工日期及竣工日期 投标工期从 10月18日至 年6月12日 ( 以实际开工日期为准) 中标范围及内容 3#、 4#楼( 土建、 水电、 幕墙、 暖通、 商品砼、 门窗、 防水、 涂料、 外墙保温、 预拌砂浆工程) 质量目标 争创姑苏杯优质工程 安全文明目标 争创江苏省文明工地 工程造价 4008.68万元 ( 二) 、 建筑设计概况 项目 内 容 1 工程规模 总建筑面积㎡ 跨度m 檐高m 总建筑面积24350 ㎡( 其中地下室面积约2076㎡) 3#楼地上面积10818㎡、 地下面积2076㎡ 4#楼总面积11456㎡( 车库部分面积7577㎡、 商业建筑面积1339㎡、 办公建筑面积2540㎡) 3#楼8.4M 4#楼8M 3#楼最高檐高37.4米 4#楼最高檐高27米 2 建筑层数 3#楼共框架九层, 局部十层, 底层层高5米, 其余各层层高均为3.6米。 4#楼为框架五层, 底层层高5.3米、 二层层高5米, 三~五层层高均为4.5米, 局部2-5*A-G轴部分共亨空间高度8.7米。 3 平面尺寸 3#楼 58.8*19.8m 4#楼 69.2*40m 二、 编制依据及目的 1、 编制依据 ( 1) 《建筑施工安全检查标准》JGJ59- ( 2) 《常熟市安全标准化图集》 ( 3) 江苏省绿色施工工程评价参考标准 ( 4) 《中华人民共和国环境保护法》 ( 5) 《中华人民共和国固体废物污染环境防治法》 2、 编制目的 本工程位于主城区, 从基础开挖到装饰总体工程结束, 施工中的不规范操作、 材料的进出场、 自然环境因素等雨污水的不规范排放, 均会造成周边环境污染将直接危害居民和广大职工的身体健康, 影响周边群众的正常生活, 同时也将造成重大环境污染, 给社会造成不良影响。因此, 特编制此临时排水施工方案。 三、 临时排水领导小组的建立 1、 临时排水领导小组 本工程建立由施工单位项目经理为组长、 项目部主要成员为组员的临时排水领导小组, 建设单位、 监理单位现场负责人协助指导。负责策划、 组织、 落实和参与本工程的施工扬尘控制工作, 从财力、 物力上、 人力上实施战略布置, 将本工程的施工扬尘控制溶入到整个施工管理中去。具体组织如下: 姓 名 单 位 职 务 组内分工 组长 顾惠良 江苏永丰建设集团有限公司 项目经理 全面工作 成 员 季卫玉 江苏常诚建筑咨询监理有限公司 总监 协调管理 张保明 江苏永丰建设集团有限公司 质量员 监督管理 钱金元 江苏永丰建设集团有限公司 安全员 规划落实 吴志祥 江苏永丰建设集团有限公司 施工员 管理实施 郑正康 江苏永丰建设集团有限公司 技术负责人 计划措施 2、 管理网络各施工班组、 分包单位 现场管理 作业指导 资料收集 督促检查 技术防范 制定措施 施工员 安全员 技术负责人 临时排水领导小组 项目经理 监理单位 建设单位 四、 管理目标 1、 雨、 污水排放控制达标; 2、 无市民重大投诉; 3、 无因施工扬尘控制不善造成的上级处罚和通报批评; 4、 上级部门检查验收达标; 5、 安全文明达标工地。 五、 基础建设 1、 宣传发动 要控制临时雨、 污水排放, 确保环境达标, 除了做好组织建设工作以外, 必须做好工地内部宣传和发动工作, 以增强全员的环保意识, 合理有序排放雨、 污水, 确保管理目标的实现。 2、 排水措施 ( 1) 生活区、 脚手架四周排水沟 本工程位于主城区, 根据文明施工管理规定, 在距脚手架外立杆外500㎜外、 生活区, 设置一明排水沟, 在最低点, 设置集水坑, 水流入坑内, 用潜水泵将水排水, 排水坡度为千分之3-5。为了确保脚手架四周不积水, 采下下列示意图1( 波纹管剖切开) 或示意图2( 砖砌后粉刷) 的排水沟做法 脚手架四周排水沟示意图1 脚手架四周排水沟示意图2 ( 2) 洗车台及沉淀池 在工地大门入口处设置洗车台一个, 洗车台设置二级沉淀池做总沉淀池, 用于现场车辆清洗的污水和现场污水收集沉淀排放; 经过沉淀池的沉淀而排放到城市管道, 这样, 既简化了排水方法, 又能使现场的泥浆污水得到充分的沉淀; 既控制了污染, 又不导致城市管道的堵塞而造成社会影响。 洗车台实物 冲洗设备 ( 3) 化粪池污水排放 生活区、 办公区合设置一个男厕所、 一个女厕所, 厕所设置一个化粪池, 池化后排入城市污水管网内, 化粪池内沉淀物请环卫部门定期清理。 六、 设计数据及日常管理 ( 1) 生活区、 脚手架四周明排水沟: 采用直径不小于250波纹管一剖二切开或采用砖砌内径不小于200*300排水沟, 每不超30米设一集水坑, 最小坡度为千分之三; 脚手架四周排水沟及生活区排水沟由瓦工班组派专人清理干净并保证集水井内不积水。若有积水, 用潜水泵抽水后排入城市污水井内。 ( 2) 化粪池污水管 由于本工程由3#、 4#楼二幢建筑组成, 最高峰工人数可达250~300人, 故采用NDHFC-3玻璃钢化粪池可满足要求。污水管管径采用直径250波纹管, 每不大于30米设一检查井。污水由生活区厕所由各班组安排专人定期或专项清理, 并通知环卫部门定期排污。 ( 3) 洗车台污水排放 工地大门区域及主干道、 洗车台, 由工地门卫每日进行定时清扫、 冲洗, 确保排水沟畅通。集水井内的污水排入城市污水井统一排放。 七、 质量保证措施 项目部把质量管理落实到人, 各项工作专人负责, 具体质量管理措施如下: 1、 质检部负责质量管理, 积极开展各项工程质量管理活动, 针对施工中的关键工序进行质量控制。 2、 测量组负责本工程的全部测量放样, 将工程的主要的控制项目列出( 轴线、 基线、 水准、 标高、 桩号) , 并进行有效的控制、 放样后必须填好放样复核单, 经技术人员复核后再请监理复核, 监理复核无误签署同意意见后方能施工。施工中要对基准线、 水准点严格加以保护, 经常复核。 3、 严格按图施工, 每道工序均需进行自检、 互检抽检、 验收评级。隐蔽工程必须做好原始记录、 工地现场监理及时签证验收。工程质量小组对每道工序必须认真记录备案列入竣工资料。 4、 严格按照操作规程进行施工, 严禁违章作业, 发现有不符质量规定的施工情况, 现场管理人员有权暂停施工。经过商定的施工方法, 不得擅自改变。要严格执行操作规程。对违章操作而造成质量事故, 要追究责任, 并及时上报。 5、 内业小组与现场施工人员协同工作。具体质检项目点数按照规范规定进行。要求不得少于规定检查的数量, 更不得发生漏检的现象, 有关检查测试及换算方法严格按照标准进行, 并整理数据填写有关表格。 6、 工程管理人员必须做好施工管理日记, 妥善保管, 便于总结施工经验及教训, 有利提高管理水平。有重大技术措施或改变原定措施, 应报原审查单位批准。 7、 加强对施工人员的思想教育工作, 每一分项工程施工前都要进行施工安全技术交底。定期开展安全质量活动, 不断提高施工人员的质量素质和技术业务水平。 8、 工程施工中要消灭各种质量事故, 杜绝重大事故, 加强薄弱环节管理, 重视关键作业, 若施工中发生不符合安全质量的情况, 必须及时纠正。 附件: 现场排污管道平面布置图
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
