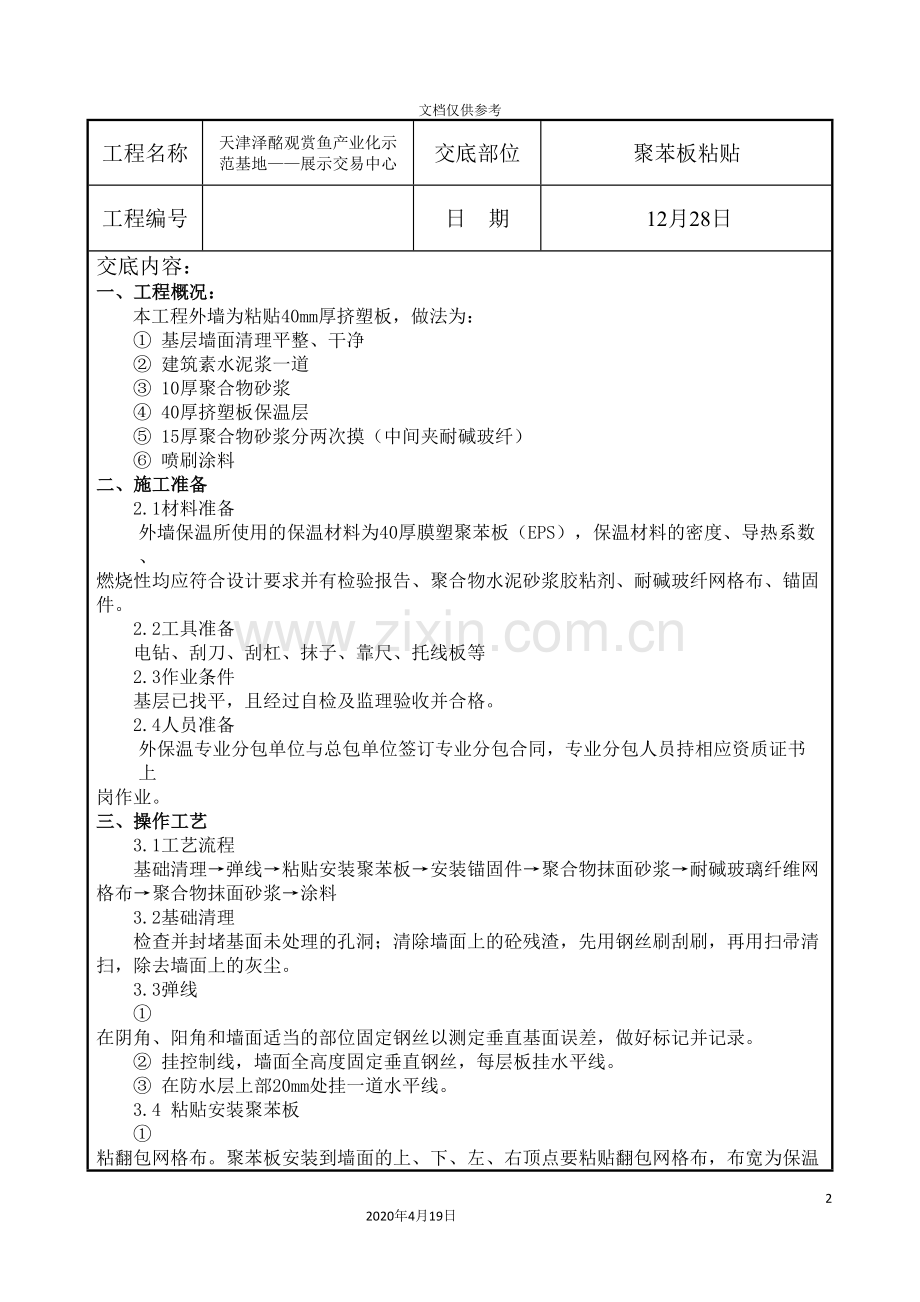

聚苯板粘贴施工方案 6 2020年4月19日 文档仅供参考 工程名称 天津泽酩观赏鱼产业化示范基地——展示交易中心 交底部位 聚苯板粘贴 工程编号 日 期 12月28日 交底内容: 一、工程概况: 本工程外墙为粘贴40mm厚挤塑板,做法为: ① 基层墙面清理平整、干净 ② 建筑素水泥浆一道 ③ 10厚聚合物砂浆 ④ 40厚挤塑板保温层 ⑤ 15厚聚合物砂浆分两次摸(中间夹耐碱玻纤) ⑥ 喷刷涂料 二、施工准备 2.1材料准备 外墙保温所使用的保温材料为40厚膜塑聚苯板(EPS),保温材料的密度、导热系数、 燃烧性均应符合设计要求并有检验报告、聚合物水泥砂浆胶粘剂、耐碱玻纤网格布、锚固件。 2.2工具准备 电钻、刮刀、刮杠、抹子、靠尺、托线板等 2.3作业条件 基层已找平,且经过自检及监理验收并合格。 2.4人员准备 外保温专业分包单位与总包单位签订专业分包合同,专业分包人员持相应资质证书上 岗作业。 三、操作工艺 3.1工艺流程 基础清理→弹线→粘贴安装聚苯板→安装锚固件→聚合物抹面砂浆→耐碱玻璃纤维网格布→聚合物抹面砂浆→涂料 3.2基础清理 检查并封堵基面未处理的孔洞;清除墙面上的砼残渣,先用钢丝刷刮刷,再用扫帚清扫,除去墙面上的灰尘。 3.3弹线 ① 在阴角、阳角和墙面适当的部位固定钢丝以测定垂直基面误差,做好标记并记录。 ② 挂控制线,墙面全高度固定垂直钢丝,每层板挂水平线。 ③ 在防水层上部20mm处挂一道水平线。 3.4 粘贴安装聚苯板 ① 粘翻包网格布。聚苯板安装到墙面的上、下、左、右顶点要粘贴翻包网格布,布宽为保温板厚+200mm,长度根据该处的具体情况而定 ② 涂抹胶粘剂。在板边缘抹宽50mm、高10mm的胶粘剂,板中间呈梅花点布置,间距不大于200mm,直径不大于100mm。板上口留50mm宽的排气口板的阳角处要留马牙搓,伸出部分的聚苯板不抹胶粘剂,其宽度略大于聚苯板的厚度,楼层在七层以下建筑有效粘接面积率不小于40%。 ③ 粘贴聚苯板。保温板应按水平顺序排列,上下层错缝粘贴,阴阳角处保温板应交错互锁。板与板之间应严密,无粘接剂,门窗洞口四周处保温板不得拼接,应采用整块保温板切割成形,现场裁切保温板时,切口与板面应垂直,墙面的边角处应用宽度不小于300mm的保温板粘贴;保温板接缝应离开角部至少200mm;粘贴时应轻揉均匀挤压板板面,随时用托线板检查平整度,每粘完一块板,用木杆将相邻板面拍平,及时清除板边缘挤出的胶粘剂,聚苯板应挤紧、拼严,若出现超过2mm的间隙,应采用聚氨酯灌填并抹平表面,灌填缝隙干燥后对保温板表面进行打磨。 ④ 聚苯板修整。粘贴好的聚苯板板面平整度要控制在2~3mm以内。超出平整度控制标高处,应在聚苯板粘贴12h后用砂纸或专用打磨机等工具进行修整打磨,动作要轻。 ⑤ 安装锚固件。当聚苯板安装12h后,应先用电锤(冲击钻)在聚苯板表面向内打孔,深入墙体深度≥45mm,然后安装锚固件,每平方米2-4个,阴阳角转角处距离转角60mm处应该安装锚固件。 3.5 压贴翻包网格布 在设翻包网格布处的聚苯板边缘表面,点抹聚合物砂浆,将预贴的翻包网格布拉紧后粘贴平整,注意与聚苯板侧边顺平。 3.6 抹聚合物砂浆防护层(包括底层、网格布、面层、总厚度为3~5mm) ① 聚合物砂浆的配置。配合比与胶粘剂相同(KE干混料:KE胶=4:1),将KE干混料倒入槽中,按配合比倒入KE胶(严禁加水),用电动搅拌器搅拌均匀,一次搅拌量的使用时间不宜超过60Mmin。 ② 抹底层聚合物砂浆。将拌好的聚合物砂浆抹于安装好的聚苯板面上,厚度2~3mm。 ③ 贴压网格布。裁剪网格布应顺经纬线进行。将网格布沿水平方向绷平,平整的贴于底层聚合物砂浆表面,网格布铺设应该自上而下,并沿外墙转角处依次铺设,大阳角、口角加强网格布,大阳角必须增设加强网格布,总宽度400mm,遇门窗洞口时,应在洞口四角加贴200×400的斜向加强网格布,并将大面铺设的网格布沿门窗转角拐进去60mm,随后用抹子由中间向上、向下及两边将网格布压入砂浆中,要平整压实,不得褶皱,严禁网格布外露:网格布的搭接,左、右搭接宽度不小于100mm,上、下搭接宽度不小于80mm。 。 ④ 抹面层聚合物砂浆。在底层聚合物砂浆终凝前,抹1~2mm厚的聚合物砂浆罩面,以刚盖住网格布为宜。砂浆切忌不停的揉搓,以免造成泌水,形成空鼓。如底层聚合物砂浆已经终凝,应做界面处理后再抹面层砂浆。 3.7 聚苯板粘贴局部详图 外墙底部做法 雨棚做法 窗台上口做法 窗台下口做法 外墙雨水管处做法 外墙上口做法 四、质量标准 4.1一般规定 ① 外墙保温施工前门窗框、预埋铁件应施工完毕,墙上的施工孔洞堵塞密实。 ② 外墙保温施工应在聚苯板粘贴完后进行隐检,抹灰完后进行验收。 ③ 各项目检查数量应符合下列要求:以每500~1000㎡划分为一个检验批,不足500㎡也应该划分一个检验批:每个检验批每100㎡应该至少抽查一处,每处不得小于10㎡ 4.2 主控项目 ① 外墙保温的所有材料,应按设计要求选用,并符合本体系及国家的有关标准的要求 ② 外墙保温施工前,基层表面的尘土、污垢、油渍等应清除干净。 ③ 胶粘剂和聚合物砂浆的配合比应符合外墙保温体系的要求。 ④ 每块聚苯板与墙面总粘结面积不小于40%,聚苯板与墙面必须粘结牢固,无松动和虚粘的现象,锚固件的深度和数量应符合要求。 4.3 一般项目 ① 聚苯板上下层错缝粘接,阴角处交错互锁,门窗洞口四角处板不得拼接,应采用整块板切割成形,板接缝离开角部至少200㎜。 ② 锚固件安装应在粘接保温板24h后进行。保温板侧边外露处网格布做反包处理。聚苯板的胶粘面积、锚固件安装数量符合设计要求,加强网的接头、搭接长度符合要求。具体要求见下表 聚苯板安装允许偏差与检验方法 项次 项目 允许偏差(㎜) 检验方法 1 表面平整度 3 2米靠尺、塞尺 2 立面垂直度 3 2米靠尺、塞尺 3 阴阳角垂直 3 2米托线板 4 阴阳角方正 3 2米托线板 5 板块间缝宽 0.5 钢尺 6 板块间高差(含接磋高差) 1.0 钢尺 7 分格缝直线度 3 5米拉通线、钢尺 ③ 网格布应压贴密实,不得有空鼓、褶皱、翘曲、外露等现象,搭接长度符合要求。 ④ 抹灰面层应表面洁净,接搓平整。 ⑤ 保温墙面层的外饰面质量应符合相应的施工及验收规范的要求。 技术负责人: 交底人: 接交人:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
