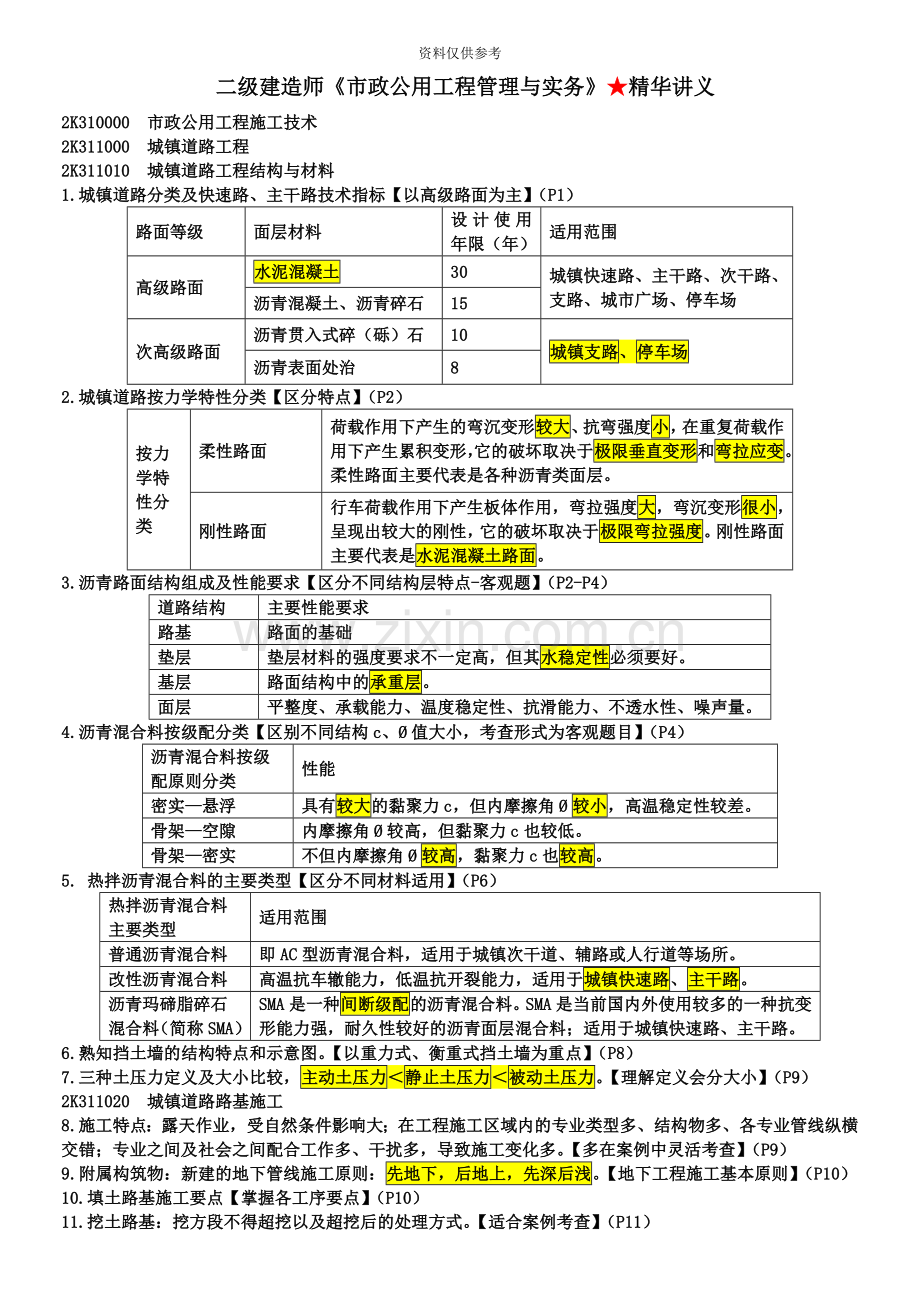

二级建造师市政公用工程管理与实务精华十页纸
资料仅供参考
二级建造师《市政公用工程管理与实务》★精华讲义
2K310000 市政公用工程施工技术
2K311000 城镇道路工程
2K311010 城镇道路工程结构与材料
1.城镇道路分类及快速路、主干路技术指标【以高级路面为主】(P1)
路面等级
面层材料
设计使用年限(年)
适用范围
高级路面
水泥混凝土
30
城镇快速路、主干路、次干路、支路、城市广场、停车场
沥青混凝土、沥青碎石
15
次高级路面
沥青贯入式碎(砾)石
10
城镇支路、停车场
沥青表面处治
8
2.城镇道路按力学特性分类【区分特点】(P2)
按力学特性分类
柔性路面
荷载作用下产生的弯沉变形较大、抗弯强度小,在重复荷载作用下产生累积变形,它的破坏取决于极限垂直变形和弯拉应变。柔性路面主要代表是各种沥青类面层。
刚性路面
行车荷载作用下产生板体作用,弯拉强度大,弯沉变形很小,呈现出较大的刚性,它的破坏取决于极限弯拉强度。刚性路面主要代表是水泥混凝土路面。
3.沥青路面结构组成及性能要求【区分不同结构层特点-客观题】(P2-P4)
道路结构
主要性能要求
路基
路面的基础
垫层
垫层材料的强度要求不一定高,但其水稳定性必须要好。
基层
路面结构中的承重层。
面层
平整度、承载能力、温度稳定性、抗滑能力、不透水性、噪声量。
4.沥青混合料按级配分类【区别不同结构c、Ø值大小,考查形式为客观题目】(P4)
沥青混合料按级配原则分类
性能
密实—悬浮
具有较大的黏聚力c,但内摩擦角Ø较小,高温稳定性较差。
骨架—空隙
内摩擦角Ø较高,但黏聚力c也较低。
骨架—密实
不但内摩擦角Ø较高,黏聚力c也较高。
5. 热拌沥青混合料的主要类型【区分不同材料适用】(P6)
热拌沥青混合料主要类型
适用范围
普通沥青混合料
即AC型沥青混合料,适用于城镇次干道、辅路或人行道等场所。
改性沥青混合料
高温抗车辙能力,低温抗开裂能力,适用于城镇快速路、主干路。
沥青玛碲脂碎石混合料(简称SMA)
SMA是一种间断级配的沥青混合料。SMA是当前国内外使用较多的一种抗变形能力强,耐久性较好的沥青面层混合料;适用于城镇快速路、主干路。
6.熟知挡土墙的结构特点和示意图。【以重力式、衡重式挡土墙为重点】(P8)
7.三种土压力定义及大小比较,主动土压力<静止土压力<被动土压力。【理解定义会分大小】(P9)
2K311020 城镇道路路基施工
8.施工特点:露天作业,受自然条件影响大;在工程施工区域内的专业类型多、结构物多、各专业管线纵横交错;专业之间及社会之间配合工作多、干扰多,导致施工变化多。【多在案例中灵活考查】(P9)
9.附属构筑物:新建的地下管线施工原则:先地下,后地上,先深后浅。【地下工程施工基本原则】(P10)10.填土路基施工要点【掌握各工序要点】(P10)
11.挖土路基:挖方段不得超挖以及超挖后的处理方式。【适合案例考查】(P11)
12.路基质量检查与验收:检验与验收主控项目为压实度和弯沉值(0.01mm)【重点记忆】(P11)
13.城镇道路路基压实作业要求【重点掌握】(P11-P12)
压实作业
施工要点
填筑
填土应分层进行。对过湿土翻松、晾干,或对过干土均匀加水,使其含水量接近最佳含水量范围之内。
试验段
目的:1)确定路基预沉量值;2)合理选用压实机具;3)按压实度要求,确定压实遍数。4)确定路基宽度内每层虚铺厚度。5)选择压实方式。
【口诀:沉机是遍厚的方式】
路基下管道回填与压实
当管道位于路基范围内时,管顶以上500mm范围内不得使用压路机。
土质路基压实
原则:“先轻后重、先静后振、先低后高、先慢后快,轮迹重叠。”压路机最快速度不宜超过4km/h。
14.岩土分类与不良土质处理方法【理解不同方法适用范围,考查较灵活】
15.按路基处理的作用机理,大致分为:土质改良、土的置换、土的补强等三类。具体每一类都包括哪些方法。(P13)
16.不同路基处理方法的适用。【重点为表2K311023】(P13—P14)
2K311030 城镇道路基层施工
17.常见的几种无机结合料基层的特点及其适用范围。【多以客观题形式考查】(P15)
18.石灰土、水泥土、二灰土基层的适用范围区分:石灰土、水泥土、二灰土均被禁止用于高等级路面的基层,只能用做底基层。二灰稳定粒料可用于高等级路面的基层与底基层。
19.基层压实与养护施工要点。禁止使用薄层贴补的方法找平。【记忆要点即可】(P15-16)
2K311040 城镇道路面层施工【把握施工中的技术要点,关键词】
20.沥青混合料面层摊铺作业:
(1)机械施工:缓慢、均匀、连续不间断地摊铺。 摊铺速度宜在2~6m/min的范围内。
(2)热拌沥青混合料的最低摊铺温度根据沥青标号及粘度、铺筑层厚度、气候条件及下卧层表面温度。(P19)
21.沥青混合料面层压实作业:(P20-P21)
压实步骤
施工要点
初压
初压宜采用钢轮压路机静压1~2遍。驱动轮面向摊铺机,从外侧向中心碾压,在超高路段和坡道上则由低处向高处碾压。
复压
密级配沥青混合料复压宜优先采用重型轮胎压路机进行碾压,其总质量不宜小于25t。
终压
终压应紧接在复压后进行。终压应选用双轮钢筒式压路机或关闭振动的振动压路机,碾压不宜少于 2遍,至无明显轮迹为止。
成型
为防止沥青混合料粘轮,对压路机钢轮可涂刷隔离剂或防粘结剂,严禁刷柴油。压路机不得在未碾压成型路段上转向、掉头、加水或停留。在当天成型的路面上,不得停放各种机械设备或车辆,不得散落矿料、油料及杂物。
22.水泥混凝土路面的接缝设置规定【区别设置横缝和纵缝的基本规定】(P25-26)
23.水泥混凝土路面开放交通:混凝土达到设计弯拉强度40%以后,可允许行人经过。混凝土完全达到设计弯拉强度后,方可开放交通。【注意数字考查】(P26)
2K31 城市桥梁工程
2K31 城市桥梁工程结构与材料
24.五大部件:桥跨结构(上部结构)、支座系统、桥墩、桥台、墩台基础。五小部件:桥面铺装、防排水系统、栏杆、伸缩缝、灯光照明。【客观题目,区分五大部件与五小部件】(P27)
25.桥梁相关术语 【定义区分,客观题考查】(P27)
(1)净跨径:相邻两个桥墩(或桥台)之间的净距。
(2)计算跨径:对于具有支座的桥梁,是指桥跨结构相邻两个支座中心之间的距离。
(3)桥梁高度:指桥面与低水位之间的高差,或指桥面与桥下线路路面之间的距离,简称桥高。
(4)桥下净空高度:设计洪水位、计算通航水位或桥下线路路面至桥跨结构最下缘之间的距离。
26.桥梁按不同方式的分类【注意区分,以客观题为主】(P28)
27.梁式桥是在竖向荷载作用下无水平反力的结构,拱桥的承重结构以受压为主。
28.热轧钢筋接头的规定【以客观题为主】,受拉构件中的钢筋不得采用绑扎连接。(P29);
29.钢筋接头设置规定【以客观题为主】,施工中钢筋受力分不清受拉、受压的,按受拉办理。(P30)
30.模板、支架和拱架的安装和拆除规定【重点记忆】(P33)
31.预应力混凝土配制要求:预应力混凝土应优先采用硅酸盐水泥、普通硅酸盐水泥,不宜使用矿渣硅酸盐水泥,不得使用火山灰质硅酸盐水泥及粉煤灰硅酸盐水泥。【防锈:严禁使用含氯化物的外加剂】(P34)
32. 先张法预应力施工:(1)分级张拉、超张拉;放张预应力筋时混凝土强度不得低于强度设计值的75%。
(2)放张顺序应符合设计要求,设计未规定时,应分阶段、对称、交错地放张。(P34)
33. 后张法预应力施工:【重点掌握后张法中张拉与孔道压浆施工要点】(P35-P37)
后张法施工步骤
规范要求
管道留孔
管道应留压浆孔与溢浆孔,波峰部位留排气孔最底部位留排水孔。
张拉
①不得低于强度设计值的75%。②曲线预应力筋或长度大于等于25m的直线预应力筋,宜在两端张拉;长度小于25m的直线预应力筋,可在一端张拉。③分批、分阶段对称张拉(宜先中间,后上、下 或两侧)。
孔道压浆
①水泥浆的强度不得低于30MPa。②当白天气温高于35℃时,压浆宜在夜间进行。③封锚混凝土的强度等级不宜低于结构混凝土强度等级的80%,且不低于30MPa。④孔道内的水泥浆强度达到设计规定后方可吊移预制构件;设计未要求时,应不低于砂浆设计强度的 75%。
34.预应力材料的技术要求:掌握钢丝及钢绞线进场检验规定,试验结果的判定。【注意数字考查】(P37)
35.预应力施工所用锚具的验收规定(P40)
2K312020 城市桥梁下部结构施工
36.围堰高度应高出施工期间可能出现的最高水位 (包括浪高)0.5~0.7m。(P41)
37.各类围堰适用范围及施工要点:1.土围堰;2.土袋围堰;3.钢板桩围堰;4.套箱围堰【对比记忆】(P42)
38.桩基础施工方法与设备选择。
桩基础施工方法
技术要点
沉入桩
沉桩顺序:对于密集桩群,自中间向两个方向或四周对称施打;根据基础的设计高程,宜先深后浅;根据桩的规格,宜先大后小,先长后短。【理解记忆】(P44)
钻孔灌注桩
(1)成桩方式与适用条件(P44)【掌握表2K312022,理解记忆,考查较灵活】
(2)正、反循环钻孔及冲击钻成孔要点【理解记忆】(P45)
人工挖孔桩
开挖深度超过16m需要专家论证
39.水下混凝土灌注施工要点【注意数字】(P47)
水下混凝土灌注阶段
要点
灌注前
开始灌注混凝土时,导管底部至孔底的距离宜为300~500mm
初灌时
导管首次埋入混凝土灌注面以下不应少于1m【新教材变化之处】
正常灌注时
正常灌注时导管埋入混凝土深度宜为2~6m
2K312030 城市桥梁上部结构施工
40.吊运方案【注意结合案例考查安全问题】(P49)
41.吊运要求:(1)构件移运、吊装时的吊点位置应按设计规定或根据计算决定。
(2)吊装时构件的吊环应顺直,吊绳与起吊构件的交角小于60°时,应设置吊架或吊装扁担,尽量使吊环垂直受力。(3)吊移板式构件时,不得吊错板梁的上、下面, 防止折断。(P49)
42.支(模)架法施工预应力(钢筋)混凝土连续梁施工要点:【理解记忆施工要点-案例题考查频率较高】(P50)
(1)支架的地基承载力应符合要求,必要时,应采取加固处理或其它措施。
(2)应有简便可行的落架拆模措施。
(3)各种支架和模板安装后,宜采取预压方法消除拼装间隙和地基沉降等非弹性变形。
(4)安装支架时,应根据梁体和支架的弹性、非弹性变形,设置预拱度。
(5)支架底部应有良好的排水措施,不得被水浸泡。
(6)浇筑混凝土时应采取防止支架不均匀下沉的措施。
43. 悬臂浇筑法施工预应力(钢筋)混凝土连续梁施工要点:【以案例题目为主,注意悬浇顺序和合龙顺序】
(P50-P51)
混凝土浇筑
悬臂浇筑混凝土时,宜从悬臂前端开始,最后与前段混凝土连接。
合龙顺序
预应力混凝土连续梁合龙顺序一般是先边跨、后次跨、再中跨。
合龙段长度
合龙段的长度宜为2m。
合龙时间
合龙宜在一天中气温最低时进行。
2K313000 城市轨道交通工程
2K313010 城市轨道交通工程结构与特点【客观题】
44.地铁车站施工方法【了解各种施工方法的工艺流程】(P56-59)
地铁车站施工方法
要点
明挖法
分为敞口放坡基坑和有围护结构的基坑
盖挖法
城市中施工采用最多的是盖挖逆作法
喷锚暗挖法
是否考虑利用围岩的自承能力是浅埋暗挖法与新奥法的主要区别
45.区间隧道施工方法及适用条件【掌握施工要点】(P61-65)
区间隧道施工方法
要点
明挖法
隧道结构一般为矩形截面,实际中较少采用。
喷锚暗挖(矿山)法
隧道衬砌主要为复合式衬砌,由初期支护、防水隔离层、二次衬砌组成。
盾构法
(1)适用条件:①在松软含水地层,相对均质的地质条件。②隧道应有足够的埋深。③必须修建工作井。④从经济角度考虑,连续的盾构施工长度不宜小于300m。
(2)了解基本施工步骤。
2K313020 明挖基坑施工
46.围护结构类型、工艺、特点、适用条件【理解记忆-案例题】(P66-68)
围护结构类型
要点
工字钢桩围护结构
施工有噪声
钢板桩围护结构
多采用“U”形钢板桩,沉放、拔除、使用机械均与工字钢桩相同
钻孔灌注桩围护结构
刚度大,可用在深大基坑,需降水或与能止水的搅拌桩、旋喷桩配合使用
深层搅拌桩挡土结构
现场将水泥、石灰与地基土拌合
SMW桩
止水性好,内插型钢可拔出重复使用
地下连续墙(重点)
开挖深度大,可兼作主体结构的一部分,造价高
47.两类内支撑体系的形式和特点【掌握表2K313021-2】(P69)
48.基坑的变形控制【考查以客观题目为主】(P71)
基坑的变形控制
主要方法
控制基坑变形
增加围护结构和支撑的刚度、增加围护结构的入土深度、加固基坑内被动区土体、减小开挖围护结构处土体的尺寸和开挖支撑的时间、调整围护结构深度和降水井布置来控制降水对环境变形的影响【关键词:刚度深度、加固土体、降时间和水】
坑底稳定控制
加深围护结构入土深度、坑底土体加固、坑内井点降水、适时施作底板
49.基坑边坡稳定措施:【考查形式多样,通用知识,理解记忆】(P73)
(1)确定边坡坡度,做成折线形边坡或留置台阶。(2)做好降排水。(3)采用坡面土钉、挂金属网喷混凝土、水泥砂浆护面。(4)禁止在坡顶堆放材料、重物以及停止或行驶大型机械。(5)边坡随刷随挖,不得挖反坡。(6)暴露时间较长的基坑应采取护坡措施。
50.护坡措施:【重点掌握放坡开挖常见的保护措施】(P73)
(1)按设计要求开挖土方,不得超挖,不得在坡顶堆放土方、材料和设备。边坡有失稳迹象时,应采取削坡、坡顶卸荷、坡脚压载等。
(2)放坡开挖时,常见的保护措施:叠放沙包或土袋、水泥抹面、挂网喷浆或混凝土、锚杆喷射混凝土护面、塑料布或土工织物覆盖坡面等。
51.常见降水方法及适用范围【掌握表2K313024,重点掌握适用地层、降水深度、地下水类型,根据现场背景资料选择合适的降水方法,高频考点】(P80-81)
2K313030 喷锚暗挖(矿山)法施工
52.喷锚暗挖法的掘进方式施工工序及特点对比:(1)全断面开挖法;(2)台阶开挖法;(3)环形开挖预留核心土法;(4)单侧壁导坑法;(5)双侧壁导坑法;(6)中隔壁法和交叉中隔壁法【注意表2K313031中的示意图及土方开挖顺序,以客观题为主】(P83-P86)
53.隧道内外加固技术措施区分【客观题,注意区分】(P87)
支护与加固技术措施
常见技术措施
暗挖隧道内技术措施
(1)超前锚杆或超前小导管支护;(2)小导管周边注浆或围岩深孔注浆;
(3)设置临时仰拱;(4)管棚超前支护。
暗挖隧道外技术措施
(1)地表锚杆或地表注浆加固;(2)冻结法固结地层;(3)降低地下水位法。
54.小导管注浆加固与大管棚施工参数【从“小”和“大”两方面区分记忆】(P92-P93)
技术参数
小导管
大管棚
配合钢拱架
必须配合
必须配合
钢管直径
30~50mm
70~180mm
钢管长度
3~5m
短:<10m;长:>10m
沿拱环向布置间距
300~500mm
2~2.5Ф
沿拱环向外插角
5~15°
≤3°
沿隧道纵向搭接长度
≥1m
>3m
钢管钻设注浆孔的间距
100~150mm
按设计要求
2K314000 城镇水处理场站工程
2K314010 水处理场站工艺技术与结构特点
55.常见给水处理方法及工艺流程(P95)
工艺流程
适用条件
原水→简单处理(如筛网滤过或消毒)
水质较好
原水→接触过滤→消毒
一般用于处理浊度和色度较低的湖泊水和水库水,进水悬浮物一般小于100mg/L。
原水→混凝沉淀或澄清→过滤→消毒
一般地表水处理厂广泛采用的常规处理流程,适用于浊度小于3mg/L的河流水。
原水→调蓄预沉→自然预沉淀或混凝沉淀→混凝沉淀或澄清→过滤→消毒
高浊度水二级沉淀,适用于含砂量大,砂峰持续时间长的情况。
56.给水及污水处理构筑物区分【以客观题目为主,将容易混淆的放一起考查】(P99)
水处理(含调蓄)构筑物
构筑物名称
给水处理构筑物
配水井、药剂间、混凝沉淀池、澄清池、过滤池、反应池、吸滤池、清水池、二级泵站
污水处理构筑物
进水闸井、进水泵房、格筛间、沉砂池、初沉淀池、二次沉淀池、曝气池、氧化沟、生物塘、消化池、沼气储罐
2K314020 水处理场站工程施工
57.整体式现浇钢筋混凝土池体结构施工流程:测量定位→土方开挖及地基处理→垫层施工→防水层施工→底板浇筑→池壁及顶板支撑柱浇筑→顶板浇筑→功能性试验(P100)
58.模板、支架施工技术要点【通用知识,理解记忆,考查形式多样】(P100-P101)
(1)模板及其支架应满足浇筑混凝土时的承载能力、刚度和稳定性要求。
(2)在安装池壁的最下一层模板时,应在适当位置预留清扫杂物用的窗口,在浇筑混凝土前,应将模板内部清扫干净,经检验合格后,再将窗口封闭。
(3)池壁与顶板连续施工时,池壁内模立柱不得同时作为顶板模板立柱。顶板支架的斜杆或横向连杆不得与池壁模板的杆件相连接。【“请勿三心二意”】
59.止水带安装要求【客观题为主】(P101)
止水带种类
接头形式及要求
塑料或橡胶止水带
应采用热接,不得采用叠接
金属止水带
应采用咬接或搭接,咬接或搭接必须采用双面焊接。金属止水带在伸缩缝中的部分应涂刷防锈和防腐涂料。
60.无粘结预应力筋布置安装要求:
(1)无粘结预应力筋长度不超过50m。
(2)无粘结预应力筋不应有死弯,有死弯时必须切断,严禁有接头。
61.沉井施工工艺流程:就地制造第一节沉井→抽垫木→挖土下沉→沉井接高下沉→封底→充填井孔→浇筑顶板【掌握主要工艺流程即可】(P103)
62.排水下沉施工要点(P104)
沉井下沉监控测量
①下沉时高程、轴线位移每班至少测量一次,每次下沉稳定后应进行高差和中心位移量的计算;②终沉时,每小时测一次,严格控制超沉,沉井封底前自沉速率应小于10mm/8h;③如发生异常情况应加密量测;④大型沉井应进行结构变形和裂缝观测。
辅助法下沉
①沉井外壁采用阶梯形②采用触变泥浆套助沉③采用空气幕助沉④爆破方法开挖下沉
63.水池满水试验流程:试验准备→水池注水→水池内水位观测→蒸发量测定(无盖要测)→整理试验结论【考查内容固定,注意区分有盖和无盖】(P107)
64.构筑物满水试验的规定【考查内容较单一,以记忆为主,掌握时间计算】
满水试验步骤
试验要求
池内注水
①向池内注水宜分3次进行,每次注水为设计水深的1/3;大、中型池体,可先注水至池壁底部施工缝以上,当无明显渗漏时,再继续注水至第一次注水深度。
②注水时水位上升速度不宜超过2m/d。相邻两次注水的间隔时间不应小于24h(1d)。
水位观测
①渗水量测定时,应采用水位测针测定水位。读数精确度应达0.1mm。①注水至设计水深24h(1d)后,开始测读水位测针的初读数。③测读水位的初读数与末读数之间的间隔时间应不少于24h(1d)。【注:间隔时间均为1d】
满水试验标准
①水池渗水量计算,按池壁(不含内隔墙)和池底的浸湿面积计算。
②渗水量合格标准。 钢筋混凝土结构水池不得超过2L/(m2·d)。
2K315000 城市管道工程
2K315010 城市给水排水管道工程施工
65.沟槽分层开挖要求人工开挖沟槽超过3m时应分层开挖,每层的深度不超过2m。【数字考查】(P109)
66.沟槽开挖规定及地基处理规定:【重点掌握,考查形式多为案例题,注意区分掌握局部扰动后和槽底局部超挖的处理措施】(P109-P110)
沟槽开挖规定
①槽底原状地基土不得扰动,机械开挖时槽底预留200~300mm土层,由人工开挖至设计高程,整平。②槽底不得受水浸泡或受冻,槽底局部扰动或受水浸泡时,宜采用天然级配砂砾石或石灰土回填;③槽底土层为杂填土、腐蚀性土时,应全部挖除并按设计要求进行地基处理。④槽壁平顺,边坡坡度符合施工方案的规定。⑤在沟槽边坡稳固后设置供施工人员上下沟槽的安全梯。
地基处理规定
①槽底局部超挖或发生扰动时,超挖深度不超过150mm时,可用挖槽原土回填夯实,其压实度不应低于原地基土的密实度;槽底地基土壤含水量较大,不适于压实时,应采取换填等有效措施。②排水不良造成地基土扰动时,扰动深度在lOOmm以内,宜填天然级配砂石或砂砾处理;扰动深度在300mm以内,但下部坚硬时,宜填卵石或块石,并用砾石填充空隙找平表面。
67.不开槽法施工方法与适用条件【掌握表2K315012,重点把握工法优缺点、适用管径、适用地质条件】(P111)
68.管道功能性试验基本规定(P115)
69.管道修复与更新方法区分【以客观题目为主】(P118-119)
管道修复与更新方法
方法名称
全断面修复
内衬法、缠绕法、喷涂法
管道更新
破管外挤、破管顶进
2K315020 城镇供热管网工程施工
70.供热管道分类区分【客观题目】(P121)
分类依据
类型及要点
按热媒种类
蒸汽热网
高压、中压、低压
热水热网
高温热水热网:t>100℃
低温热水热网:t≤95℃
按所处地位
一级管网
从热源至换热站的供热管道系统
二级管网
从换热站至热用户的供热管道系统
按敷设方式
地上(架空)敷设
广泛应用于工厂区和城市郊区
地下敷设
管沟敷设、直埋敷设
按系统形式
开式系统
直接消耗一次热媒,中间设备极少,但一次热媒补充量大
闭式系统
一次热网热媒损失很小,但中间设备极多,实际使用较广泛
71.几种主要常见支、吊架作用及特点【理解记忆表2K315023-1】(P127)
72.常见补偿器形式【掌握表2K315023-2,重点把握各种补偿器的突出特点】(P130)
2K315030 城镇燃气管道工程施工
73.管道安装基本要求:穿越河流、公路、铁路保护措施【注重安全的问题,以客观题为主】(P137-139)
(1)地下燃气管道不得从建筑物和大型构筑物(不包括架空的建筑物和大型构筑物)下面穿越。
(2)地下燃气管道不得在堆积易燃、易爆材料和具有腐蚀性液体的场地下面穿越。
74.管道安装完毕后应按照管道吹扫→强度试验→严密性试验进行。【了解每种功能性试验的基本流程】
2K316000 生活垃圾填埋处理工程
2K316010 生活垃圾填埋处理工程施工
75.泥质防水层施工:(1)泥质防水层施工技术的核心是掺加膨润土的拌合土层施工技术。(2)应在施工现场内选择土壤,经过对多组配合土样的对比分析,优选出最佳配合比,达到即能保证施工质量,又可节约工程造价的目的。(3)应严格按照合同约定的检验频率和质量检验标准同步进行,检验项目包括压实度试验和渗水试验两项。【掌握教材上规定质量控制要点即可】(P152)
76.土工合成材料膨润土垫施工:GCL的搭接应尽量采用顺坡搭接,即采用上压下的搭接方式;避免出现十字搭接,应尽量采用品形分布。【重点掌握质量控制要点】(P153)
77.高密度聚乙烯防渗膜施工:【教材新增加内容】(P153-P154)
(1)HDPE膜的焊接工艺:双缝热熔焊接(双轨热熔焊机)、单缝挤压焊接(单轨挤压焊机)。
(2)
(3)HDPE膜铺设要求
2K3 0 市政公用工程项目施工管理
2K3 0 市政公用工程施工合同管理
78.分包合同管理(P165)
履行分包合同时
关键点
分包方
就分包项目向承包方负责
承包方
就承包项目向发包方负责
因分包方过失给发包方造成损失
承包方承担连带责任
79.合同变更【掌握基本程序】(P165)
合同变更基本程序:承包方(根据施工合同)→向监理工程师提出变更申请→监理工程师进行审查→将审查结果通知承包方→监理工程师向承包方提出变更令。
80.索赔项目概述:施工过程中主要是工期索赔和费用索赔。【实际背景中能够判断是否能够索赔】(P166)
索赔项目
概述
延期发出图纸产生的索赔
接到中标通知书后28天未收到图纸,一般只进行工期索赔。
恶劣的气候条件导致的索赔
工程损失索赔及工期索赔
工程变更导致的索赔
工程施工项目已进行施工又进行变更、工程施工项目增加或局部尺寸、数量变化等。
以承包方能力不可预见引起的索赔
如地质情况,软基处理等。
由外部环境而引起的索赔
如征地拆迁、施工条件、用地的出入权和使用权等。
监理工程师指令导致的索赔
以收到监理工程师指令时为起算日,按其指令完成日期为结束日。
2K3 0 市政公用工程施工成本管理
81.变更价款的原则【客观题会选择,主观题会分辨】(P174)
合同中有适用于变更工程的价格(单价)
按已有价格计价
合同中只有类似变更工程的价格
可参照类似价格变更合同价款
合同中既无适用价格又无类似价格
由承包方提出适当的变更价格,计量工程师批准执行
2K3 0 市政公用工程施工组织设计
82.施工组织设计的编制审核流程:(1)由项目负责人主持编制;经总承包单位技术负责人审批并加盖企业公章后实施。(2)经修改或补充的施工组织设计应按审批权限重新履行审批程序。【考查形式灵活】(P179)
83.施工方案的编制、审批【把握关键环节】(P179)
施工方案编制两种情况
(1)施工方案由项目负责人主持编制;
(2)由专业承包单位施工的分部(分项)工程,施工方案应由专业承包单位的项目技术负责人主持编制。
施工方案审批三种情况
(1)施工方案应由项目技术负责人审批;
(2)重点、难点分部(分项)工程的施工方案应由总承包单位技术负责人审批;
(3)由专业承包单位施工的分部(分项)工程,施工方案应由专业承包单位的技术负责人审批,并由总承包单位项目技术负责人核准备案。
84.专项方案编制与论证要求【掌握教材P188需要专家论证的工程范围,根据案例背景能够确定需要编制专项方案的范围及基本的编制、论证程序】(P189)
专项方案编制
实行施工总承包的,专项方案应当由施工总承包单位组织编制。其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。
专项方案的专家论证
应出席论证会人员
(1)专家组成员;(2)建设单位项目负责人或技术负责人;(3)监理单位项目总监理工程师及相关人员;(4)施工单位分管安全的负责人、技术负责人及项目负责人、项目技术负责人、专项方案编制人员、项目专职安全生产管理人员;(5)勘察、设计单位项目技术负责人及相关人员。
专家组构成
由5名及以上符合相关专业要求的专家组成。
【注:本项目参建各方的人员不得以专家身份参加专家论证会。】
专项方案实施
(1) 修改完善的专项方案,并经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后,方可组织实施。
(2)施工单位应当严格按照专项方案组织施工,不得擅自修改、调整专项方案。
(3)专项方案经论证后需做重大修改的,施工单位应当重新组织专家进行论证。
2K3 0 市政公用工程施工现场管理
85.施工现场布置与管理【通用知识需掌握】(P193-P194)
围挡(墙)
(1)施工现场围挡(墙)应沿工地四周连续设置,不得留有缺口。
(2)围挡的用材宜选用砌体、金属材板等硬质材料,不宜使用彩布条、竹笆或安全网等。
(3)施工现场的围挡一般应高于1.8m,在市区主要道路内应高于2.5m。(注意数字)
“五牌一图”
工程概况牌;管理人员名单及监督电话牌;消防保卫牌;安全生产(无重大事故)牌;文明施工牌;施工现场总平面图。
86.环境保护和文明施工【重点掌握防治大气污染和防治施工噪声污染】(P198)
防治大气污染
(1)为减少扬尘,施工场地的主要道路、料场、生活办公区域应按规定进行硬化处理;裸露的场地和集中堆放的土方应采取覆盖、固化、绿化、洒水降尘措施。
(2)不得在施工现场熔融沥青,严禁在施工现场焚烧含有有毒、有害化学成分的装饰废料、油毡、油漆、垃圾等各类废弃物。
(3)从事土方、渣土和施工垃圾运输车辆应采用密闭或覆盖措施;现场出入口处应采取保证车辆清洁的措施;并设专人清扫社会交通路线。
防治施工噪声污染
对因生产工艺要求或其它特殊需要,确需在22时至次日6时期间进行强噪声工作,施工前建设单位和施工单位应到有关部门提出申请,经批准后方可进行夜间施工,并公告附近居民。
2K3 0 市政公用工程施工进度管理
87.关键线路的判断:沿线累加,逢圈取大;非关键线路上工作的拖延及工期索赔问题;网络图的绘制规则。【以双代号网络图为重点】
2K3 0 市政公用工程质量管理
88.质量计划实施基本规定:(1)承包方对工程施工质量和质量保修工作向发包方负责。分包工程的质量由分包方向承包方负责。承包方对分包方的工程质量向发包方承担连带责任。分包方应接受承包方的质量管理。(2)质量控制应实行样板制和首件(段)验收制。施工过程均应按要求进行自检、互检和交接检。隐蔽工程、指定部位和分项工程未经检验或已经检验定为不合格的,严禁转入下道工序施工。【结合分包合同,区分谁向谁负责】(P210)
89.材料的质量控制:(1)材料进场必须检验,依样品及相关检测报告进行报验,报验合格的材料方能使用。(2)对发包方提供的材料、半成品、构配件、工程设备和检验设备等,必须按规定进行检验和验收。【注意发包方提供的材料也必须按规定进行检验和验收】(P213)
2K3 0 城镇道路工程质量检查与检验
90.沥青混凝土面层质量验收主控项目:原材料、混合料、压实度、面层厚度、弯沉值【必会】(P218)
91.冬、雨期施工质量保证措施要点及不同结构层措施区分(路基、基层、面层)【以案例题为主】(P217)
2K3 0 城市桥梁工程质量检查与检验【理解记忆】
92.大致积混凝土出现的裂缝按深度不同分为表面裂缝(危害性小)、深层裂缝(有一定危害)、贯穿裂缝(危害性较严重)。(P228)
93.大致积混凝土质量控制三大方面措施:优化混凝土配合比、浇筑和振捣措施、养护措施。(P229-P230)
94.预应力张拉设备控制:张拉设备的校准期限不得超过6个月,且不得超过200次张拉作业。【注:“且”的关系,只要有一条满足就需校验】(P230)
2K3 0 城市轨道交通工程质量检查与检验【理解记忆】
95.后浇带防水应符合下列规定:
(1)后浇带应设在受力和变形较小的部位;(2)后浇带应采用补偿收缩混凝土,其强度等级不低于两侧混凝土;(3)后浇带应在两侧混凝土龄期达到42d后再施工。
2K3 0 城镇管道工程质量检查与检验【掌握验收主控项目要求即可】
96.供热管道回填质量要求(P245),注意柔性管道回填、压实作业要求(P257-P258)
97.焊接质量检验次序:对口质量检验→外观质量检验→无损探伤检验→强度和严密性试验。
2K3 0 市政公用工程施工安全管理
98.附表1 危险性较大的分部分项工程及其重大危险源(1-4项)【理解记忆,案例题目中多以实际情况进行考查】(P262)
2K3 0 明挖基坑与隧道施工安全事故预防
99.基坑开挖过程中的安全技术措施和地下管线的安全保护措施。【理解记忆,以案例题为主】
基坑开挖安全技术措施
(1)基坑边坡和支护结构的确定方法(2)尽量减少基坑坡顶荷载(3)做好降水措施,确保基坑开挖期间的稳定(4)控制好边坡(5)严格按设计要求开挖和支护(6)及时分析监测数据,做到信息化施工
地下管线的安全保护措施
对于基坑开挖影响范围内的管线,与建设单位、规划单位和管理单位协商确定管线拆迁、改移和悬吊加固措施。
100.基坑监测内容及方法【掌握表2K3 3-1中的必测项目以及监测使用工具】(P276)
2K3 0 城市桥梁工程施工安全事故预防【理解记忆,以案例题为主】
101.钻孔灌注桩钻孔及混凝土浇筑控制要点(P283—P284)
(1)不得在高压线下进行钻孔施工,施工现场附近有电力架空线路时,施工中应设专人监护,确认钻机的安全距离在任何状态下均符合表2K3 1高压线线路与钻机的安全距离。
(2)浇筑混凝土作业必须由作业组长指挥。
2K330000 市政公用工程项目施工相关法规与标准
102.占用或挖掘城市道路的管理规定【以案例题为主,注意批准部门】(P301)
(1)未经市政工程行政主管部门和公安交通管理部门批准,任何单位或者个人不得占用或者挖掘城镇道路。(2)因特殊情况需要临时占用城镇道路的,须经市政工程行政主管部门和公安交通管理部门批准,方可按照规定占用。
103.保护城市绿地的规定【案例题考点】(P302)
(1)任何单位和个人都不得擅自改变城市绿化规划用地性质或者破坏绿化规划用地的地形、地貌、水体和植被。
(2)因建设或者其它特殊需要临时占用城市绿化用地,须经城市人民政府城市绿化行政主管部门同意,并按照有关规定办理临时用地手续。
