关于标准化管理达标验收工作的通知
正文:
为了加快推进标准化管理,现将标准化管理达标验收有关要求通知如下:
一、达标验收分工
根据公司管理实际,对标准化管理达标验收工作分工如下:
序号
验收项目
牵头部门
参与单位及部门
1
项目部
安质部
公司各部门、指挥部
2
监理站
安质部
公司各部门、指挥部
3
工区
指挥部
监理站
4
作业队
指挥部
监理站
5
监理分站
指挥部
监理站
6
拌合站
安质部
物资部、工程部、指挥部
7
中心试验室
安质部
工程部、指挥部
8
工地试验室
指挥部
监理站
9
构件(钢筋) 加工厂
指挥部
监理站
10
梁厂
安质部
物资部、工程部、指挥部
11
火工品库
安质部
指挥部

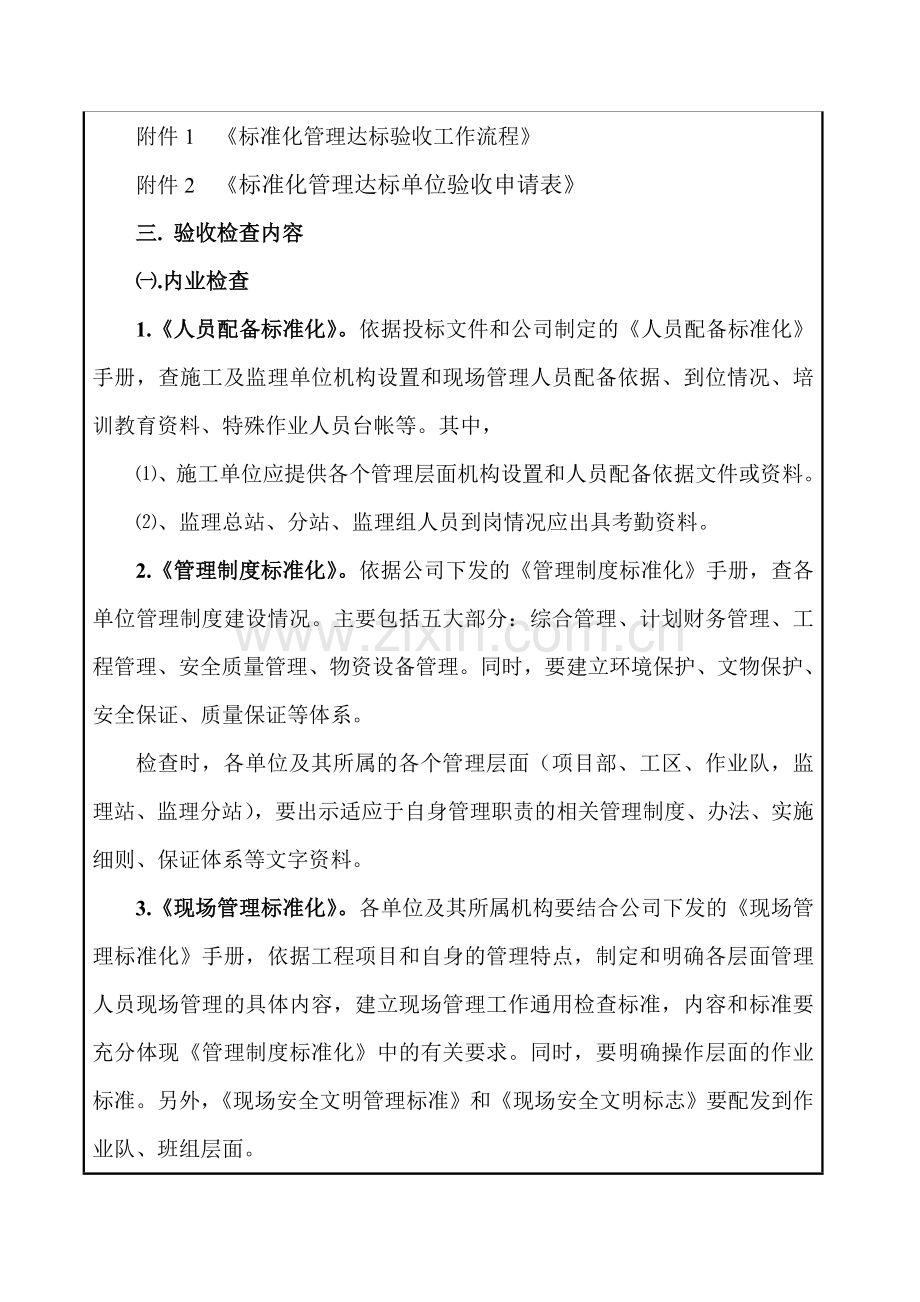

二、验收工作流程及申请表
附件1 《标准化管理达标验收工作流程》
附件2 《标准化管理达标单位验收申请表》
三. 验收检查内容
㈠.内业检查
1.《人员配备标准化》。依据投标文件和公司制定的《人员配备标准化》手册,查施工及监理单位机构设置和现场管理人员配备依据、到位情况、培训教育资料、特殊作业人员台帐等。其中,
⑴、施工单位应提供各个管理层面机构设置和人员配备依据文件或资料。
⑵、监理总站、分站、监理组人员到岗情况应出具考勤资料。
2.《管理制度标准化》。依据公司下发的《管理制度标准化》手册,查各单位管理制度建设情况。主要包括五大部分:综合管理、计划财务管理、工程管理、安全质量管理、物资设备管理。同时,要建立环境保护、文物保护、安全保证、质量保证等体系。
检查时,各单位及其所属的各个管理层面(项目部、工区、作业队,监理站、监理分站),要出示适应于自身管理职责的相关管理制度、办法、实施细则、保证体系等文字资料。
3.《现场管理标准化》。各单位及其所属机构要结合公司下发的《现场管理标准化》手册,依据工程项目和自身的管理特点,制定和明确各层面管理人员现场管理的具体内容,建立现场管理工作通用检查标准,内容和标准要充分体现《管理制度标准化》中的有关要求。同时,要明确操作层面的作业标准。另外,《现场安全文明管理标准》和《现场安全文明标志》要配发到作业队、班组层面。
检查时,各单位及其所属的各个管理层面,要出示适用于自身管理职责的现场管理内容和标准。作业队、班组层面要有相关的作业标准、机电设备操作规程。
4.《过程控制标准化》。各单位要结合工程和自身的管理特点,明确合同管理、投资控制、财务管理、变更设计、技术管理、安全管理、质量管理、物资管理等过程控制的工作流程,同时,明确各层面管理人员过程控制工作内容和标准、标准化检查量化指标、落实考核标准,建立过程控制闭环管理机制。规范施工单位分级施工技术交底资料和作业指导书,提高实用性和操作性。
检查时,各单位及其所属的各个管理层面要出示相关工作流程、过程控制工作内容和标准、过程控制闭环管理相关资料;分级技术交底资料和作业指导书。
㈡、外业检查
1.《人员配备标准化》。抽查现场管理、监理人员资质和人员在岗情况、现场作业人员安全质量培训情况、作业队人员组成和资质。
2.《现场管理标准化》。抽查人员佩戴、封闭管理、标示标牌、安全防护、安全标志、机电设备、施工用电、物资存放、施工日志、监理日记、监理日志、旁站记录。
3.《过程控制标准化》。抽查操作层面的技术交底、作业指导书、作业标准的执行情况、《现场检查登记薄》登记及整改情况、安全和质量专职人员职责履行记录。
四、检查评定标准
详见附表1至附表6
五、有关情况说明
1.标准化管理检查验收,得分达到80分及以上时为达标。
2.各施工单位要对照标准对拟报单位进行自验,确认达标后报监理单位初验。监理单位初验达标后,填写验收情况,由施工单位向公司或指挥部提报《标准化管理达标验收申请表》(见附件2)。
3.各监理单位对所属单位自验合格后,向公司上报《标准化管理达标验收申请表》。
4.各单位应根据实际情况,及时提报达标验收申请,以确保工程顺利开展。
5.未通过达标验收的单位,严禁进行实体工程施工。
西成、西兰客专公司安质部
二〇一三年三月五日
附件1
标准化管理达标验收工作流程
建设或问题整改
形成自验资料和结论
验
收不合格
自验合格
施工单位自验
报监理单位初验
形成初验资料和结论
初验合格
报公司或指挥部验收
验收合格
进入施工阶段
附件2
标准化管理达标单位验收申请表
申请单位
(指项目部或监理站)
申请日期
年 月 日
拟验单位
(指项目部、工区、作业队、拌合站、试验室、工地试验室、构件厂、监理站、监理分站等)
申请 单位 自验
结果
存在问题和验收结论:
1.(存在问题)
2.(验收结论)
验收负责人: 验收时间: 年 月 日
监理 单位 初验 结果
验收存在问题和评定结论:
验收负责人: 验收时间: 年 月 日
项目部(监理站)和工区(分站)检查验收标准 (附表1)
序号
检查内容和项目
评定扣分标准
检查记录
检查部门
1
各层面管理人员配备无标准
否决条件
各层面管理制度缺少五大部分内容之一
否决条件
未建立现场管理工作通用检查标准
否决条件
未明确过程控制工作内容和标准
否决条件
作业队层面缺少作业指导书、技术交底资料、有关安全操作规程
否决条件
2
人员配备标准化 (25分,扣完为止)
人员配备数量
每少一人-10分
人员上岗到位
每少一人-5分,未按规定佩戴-2分
人员岗前培训
无培训资料-10分,每少一人-2分,试卷代答每份-2分
特殊工种台帐
未建立-10分,每少一人扣1分
架子队管理
组成人员不符合规定-5分
3
管理制度标准化
(25分,扣完为止)
建立五大管理制度体系
工程管理、安全质量管理、物资设备管理中,缺少公司标准化管理基本要求的,每少一项-2分。管理制度没有体现管理层面职责特点,随意套用的,每个体系-5分,每项制度-0.5分。
建立文物、环保、安全、质量四大保护(证)体系
体系缺乏操作性、实用性-5分。没有体现管理层面职责特点,随意套用的,每个体系-5分。
管理制度执行
未认真执行管理制度,每项-2分
4
现场管理标准化
(25分,扣完为止)
制定和明确各层面管理人员现场管理通用检查标准
未制定现场管理的具体内容和标准-10分
机电和机械设备操作规程
每少一类操作规程-2分,操作规程未揭挂每少一类-1分。
安全 文明 管理 标准 执行 情况
人员佩戴
每人-0.5分
封闭管理
每处-2分
标示标牌
每个-0.5分
安全防护
每处-2分
安全标志
每个-0.5分
机电设备
每台(套)-1分
施工用电
每处-1
物资存放
每处-5
5
过程控制标准化
(25分,扣完为止)
过程控制的工作流程
无流程-10分,每少一项-2分,流程未结合管理层面特点,每项-2分。
标准化检查量化指标
未制定指标-5分。指标不符合公司要求的,每人-0.5分
落实考核标准,建立考核机制
未分级建立考核机制或制定考核标准的-10分。
建立过程控制闭环管理机制
未建立-5分
实行三级技术交底制度
三级交底资料雷同每项-2分,交底资料未按规定编号、盖章的,每项-1分,交底资料中主要人员签字不全,每少一人-0.5分,作业层面无技术交底资料的-5分。
作业指导书
作业指导书没有相关人员签字、批准的-5分,作业指导书不规范,缺少内容(10项),每缺1项-2分。
《现场检查登记薄》登记及整改情况
现场未配备《现场检查登记薄》-5分,无记录-2分,问题无整改记录-2分。
安全和质量专职人员职责履行记录
施工现场安全和质量专职人员职责履行无文字记录每天(次)-0.5分,发现问题未体现闭环管理每次-1分。
拌合站检查验收标(附表2)
序号
检查项目
检查内容
检查方法
扣分标准
检查记录
检查部门
一
人员配置10分(单项扣完为止)
1
管理人员
人员数量和职责分工
资料和现场目测检查
关键岗位人员配备数量满足要求,职责分工明确。每少一人扣5分
2
操作人员
3
试验人员
上岗证
均持证上岗。每少一个扣5分
二
原材料检验25分(单项扣完为止)
1
供应商资格
对照公布的合格生产(供应)商名单
资料检查
在合格生产(供应)商名单内。不在名单内,扣25分。
2
出厂合格证质量证明
相关证明文件
资料和现场目测检查
批号吻合,数据满足验标要求。每缺少一项,扣25分。
3
进场验收
试验报告
建立进场材料台帐及取样试验台帐,频次和结果满足规范要求。每少一次扣5分
4
不合格料处理
制度措施,真实记录
资料检查
制度措施完善,记录真实可靠,并建立不合格料处理台账。未建立扣10分。
5
监理旁站
平行、见证试验
符合监理程序要求。每少一次见证签字扣5分。
三
质量控制25分(单项扣完为止)
1
原材料存储
地材分区存放情况,存料场地是否有积水、泥泞,外加剂密封及存储条件
现场目测检查
地材严格分区存放,存料场地无积水、泥泞现象,外加剂密封及存储条件良好。材料有混放现场,扣5分,存料场有积水,扣5分,
2
配合比管理
砂、石含水量测定情况,施工配合比计算、执行情况,理论配合比对照审批情况
资料和现场目测检查
砂、石含水量测定及时,施工配合比计算、执行准确,理论配合比严格按审批执行,并建立配合比配料单台账。每少或每错一项扣25分。未建立台帐扣10分。
3
混凝土搅拌
计量设备是否定期检查,搅拌机是否定期保养,搅拌时间控制情况,试验人员对混凝土性能的检查以及试件制作情况
计量设备定期检查,搅拌机定期保养,搅拌时间严格控制,试验人员及时检查混凝土的各项性能指标并做好试件,建立计量设备检查、保养、拌合记录台帐及混凝土取样试验台帐。未建立台帐扣25分,未按照规定进行检查、保养,每少一次扣5分。
4
质量管理
基础工作
施工前技术交底工作,生产记录的质量,拌合站内各种应急预案或措施
有技术交底并做好记录,生产记录完善,拌合站内各种应急预案或措施完善并可行.每缺少一项扣5分。
四
操作规程10分(单项扣完为止)
1
搅拌机
高性能砼搅拌操作规程
资料和现场目测检查
制定了完善的操作规程并付诸实施。缺少扣5分
2
计量系统
相应的操作规程
制定了完善的操作规程并付诸实施。缺少扣5分
3
试验仪器
相应的操作规程
制定了完善的操作规程并付诸实施。缺少扣5分
五
机械设备10分(单项扣完为止)
1
管理制度
站内所有设备是否有完善的管理制度
资料和现场目测检查
有涵盖站内所有设备的完善的管理制度。每缺少一项,扣5分
2
主要硬件
拌合设备应为强制式搅拌机,并配有相应的自动计量设备,计量系统应定期检定
资料和现场目测检查
计量系统定期鉴定。未按规定鉴定扣10分。
3
备用电源
是否有备用电源
现场检查
有备用电源。备用电源有问题,扣5分。
六
技术管理10分(单项扣完为止)
1
技术标准及规范
相关的技术标准及规范配备情况
资料清单和现场实物检查
配备齐全且为最新版本。每少一种扣2分。
2
生产的追溯性记录
配料单和电脑单及内存数据
资料和现场目测检查
随意抽查一次生产任务(二个月内),能顺利提供一整套完整生产过程记录且能互相吻合。每缺少一项扣10分。
3
质量的追溯性资料
砼的工作性能和试件试验报告
随意抽查一批次混凝土,能顺利提供出厂前的质量证明资料。每缺少一项扣10分
七
出场管理5分(单项扣完为止)
1
产品交接手续
生产计划提供及产品交接签认单据
资料和现场目测
检查
计划与产品交接基本吻合,签认手续齐全、完善。每缺少一项扣5分。
八
环境保护5分(单项扣完为止)
1
粉尘控制
生产及进料过程现场情况
现场检查
无大面积扬尘现象,地面无严重积灰,车辆行走无明显扬尘现象。有问题扣5分。
2
污水排放
污水排放渠道及最终流向
污水排放渠道合理、畅通,不致对当地水源和环境造成明显污染。有问题扣5分。
合计得分:(满分100分)
试验室检查验收标准 (附表3)
检查内容
检查标准及分值
检查方法
检查记录
人员设备履约情况
(25分)
组织机构及人员配置
(12分)
1、符合合同约定且满足工作需要,办公生活自理独立得5分,否则每项扣1分;
2、人员实际在岗时间大于95%得7分;
3、少1人或在岗时间每少5%扣1分。
现场核查,按照投标文件结合试验室申请验收资料核查、查培训记录和合格证
资质持证
(5分)
1、资信证明符合合同约定,能满足工作需要得2分;
2、人员上岗资格证明齐全得3分,少1人证件扣1分。
现场核查,按照投标文件结合试验室申请验收资料核查
仪器设备
(8分)
1、试验室平面布置应得到指挥部书面认可,应有拟投入检测和试验设备一览表,符合合同约定,能满足工作需要并建立设备档案,得3分,不满足要求的每项扣1分;
2、仪器设备计量标定合格、仪器设备检定率100%,检定状态标识明显,运转正常得5分,不满足要求的每项扣1分。
现场核查,核查仪器设备台账、仪器设备标识
综合
管理
(35分)
规章制度
(5分)
1、规章制度齐全、上墙得2分,不满足要求的每项扣1分;
2、试验标准、规范、规程齐全,版本有效得3分,不满足要求的每项扣1分。
查验上墙图文,内业资料,
内业资料管理(30分)
试验人员全员培训,考试合格100%得8分,否则扣1分/人次。
查验台账,现场实作考试考核
仪器设备使用记录、台帐记录齐全得2分,否则不得分。
查看台帐,比对试验资料
仪器设备维修保养记录、台帐记录齐全得2分,否则不得分。
查看维修保养记录台帐,检查设备现状,核对试验资料
仪器设备标定(校正)周期台帐记录齐全得2分,否则不得分。
查看台帐、标定证书及仪器设备标定周期要求
试验原始记录的填写、归档、保管记录齐全得5分,否则扣1分/项。
现场查看试验原始记录
来样登记台帐记录齐全得3分,否则扣1分/项。
现场查看台账记录
检测试验报告的填写、审核、批准记录齐全得5分,否则扣1分/项。
查看检测试验报告
试验报告分发台帐齐全得得3分,否则扣1分/项。
现场查看台账记录
检测业务工作
(40分)
检测规划和细则
(6分)
1、根据合同约定按时编制、报批和实施,规划全面、措施可行得3分,不满足要求的每项扣1分;
2、有试验室房屋面积规划,仪器周检计划,人员培训计划,仪器设备购置计划。配合比设计计划,检测频率台账得3分,不满足要求的每项扣1分。
现场查看台账记录
工作进度
(10分)
1、按计划实施且满足施工单位现场工程进度要求得5分,每影响进度一次,根据影响程度酌情扣1-5分。
2、对各种原材料的取样检测、钢筋焊接试验、混凝土试件的抗压强度、路基压实检测及时,达到平行检测频率要求得5分,否则每项扣1分。
查验各类台账。
检测报告及提交
(10分)
1、 中间报告和正式报告编制规范、格式统一,内容真实得3分,不满足要求的每项扣1分;
2、 检测记录及时,签字齐全,归档有序,具有追溯性,且与现场情况一致得2分,不满足要求的每项扣1分;
3、正式报告签字应齐全,数据无误,加盖CMA章、检测专用章得5分,不满足要求的每项扣1分。
现场核查、检查记录
检测记录
(3分)
记录及时,签字手续齐全,归档有序,具有追溯性,且与现场情况一致。原始记录齐全,数据无差错,应有各种试验台账得3分,不满足要求的每项扣1分。
检查记录
问题处理
(5分)
及时发现质量问题,及时报告,并协助制定纠正方案,在相关记录中闭合消项。应有原始记录处理措施得5分,否则每项扣1分。
检查记录
责任事故
(3分)
未发生安全质量事故责任得3分,发生一起扣3分。
检查记录
廉政
(3分)
无违纪违法行为得3分,发生1人次扣3分。
检查记录
合计得分(满分100分)
梁场检查验收标准表(附表4)
序号
检查项目
检查内容
检查方法
扣分标准
检查记录
检查部门
一
人员配置10分(单项扣完为止)
1
管理人员
人员数量和职责分工
资料和现场目测检查
关键岗位人员配备数量满足要求,职责分工明确。每少一人扣5分
2
操作人员
3
试验人员
上岗证
均持证上岗。每少一个扣5分
4
作业人员
上岗前安全质量培训。特殊工种持证上岗。
未培训扣10分。未持证上岗,每少一人扣2分。
二
原材料检验25分(单项扣完为止)
1
供应商资格
对照公布的合格生产(供应)商名单
资料检查
在合格生产(供应)商名单内。不在名单内,扣25分。
2
出厂合格证质量证明
相关证明文件
资料和现场目测检查
批号吻合,数据满足验标要求。每缺少一项,扣25分。
3
进场验收
试验报告
建立进场材料台帐及取样试验台帐,频次和结果满足规范要求。每少一次扣5分
4
不合格料处理
制度措施,真实记录
资料检查
制度措施完善,记录真实可靠,并建立不合格料处理台账。未建立扣10分。
5
监理旁站
平行、见证试验
符合监理程序要求。每少一次见证签字扣5分。
三
质量控制25分(单项扣完为止)
1
原材料存储
地材分区存放情况,存料场地是否有积水、泥泞,外加剂密封及存储条件
现场目测检查
地材严格分区存放,存料场地无积水、泥泞现象,外加剂密封及存储条件良好。材料有混放现场,扣5分,存料场有积水,扣5分,
2
配合比管理
砂、石含水量测定情况,施工配合比计算、执行情况,理论配合比对照审批情况
资料和现场目测检查
砂、石含水量测定及时,施工配合比计算、执行准确,理论配合比严格按审批执行,并建立配合比配料单台账。每少或每错一项扣25分。未建立台帐扣10分。
3
混凝土搅拌
计量设备是否定期检查,搅拌机是否定期保养,搅拌时间控制情况,试验人员对混凝土性能的检查以及试件制作情况
计量设备定期检查,搅拌机定期保养,搅拌时间严格控制,试验人员及时检查混凝土的各项性能指标并做好试件,建立计量设备检查、保养、拌合记录台帐及混凝土取样试验台帐。未建立台帐扣25分,未按照规定进行检查、保养,每少一次扣5分。
4
质量管理
基础工作
施工前技术交底工作,生产记录的质量,拌合站内各种应急预案或措施
有技术交底并做好记录,生产记录完善,拌合站内各种应急预案或措施完善并可行.每缺少一项扣5分。
机械设备及试验检测设备
混凝土输送泵,龙门吊,提梁机,台座;
机械设备及试验检测设备符合施工组织设计或施工方案要求。不符合要求扣25分
机械设备及试验检测设备有合格证及年检资料,状态良好。没有资料或状态不良扣25分。
四
操作规程10分(单项扣完为止)
1
搅拌机
高性能砼搅拌操作规程
资料和现场目测检查
制定了完善的操作规程并付诸实施。缺少扣5分
2
计量系统
相应的操作规程
制定了完善的操作规程并付诸实施。缺少扣5分
3
试验仪器
相应的操作规程
制定了完善的操作规程并付诸实施。缺少扣5分
4
混凝土输送泵,龙门吊,提梁机
相应的操作规程
制定了完善的操作规程并付诸实施。缺少一项扣5分。
五
机械设备10分(单项扣完为止)
1
管理制度
站内所有设备是否有完善的管理制度
资料和现场目测检查
有涵盖站内所有设备的完善的管理制度。每缺少一项,扣5分
2
主要硬件
拌合设备应为强制式搅拌机,并配有相应的自动计量设备,计量系统应定期检定。混凝土输送泵,龙门吊,提梁机,台座;
资料和现场目测检查
计量系统定期鉴定。未按规定鉴定扣10分。
3
备用电源
是否有备用电源
现场检查
有备用电源。备用电源有问题,扣5分。
六
技术管理10分(单项扣完为止)
1
技术标准及规范
相关的技术标准及规范配备情况
资料清单和现场实物检查
配备齐全且为最新版本。每少一种扣2分。
2
生产的追溯性记录
配料单和电脑单及内存数据
资料和现场目测检查
随意抽查一次生产任务(二个月内),能顺利提供一整套完整生产过程记录且能互相吻合。每缺少一项扣10分。
3
质量的追溯性资料
砼的工作性能和试件试验报告
随意抽查一批次混凝土,能顺利提供出厂前的质量证明资料。每缺少一项扣10分
七
混凝土出场管理5分(单项扣完为止)
1
产品交接手续
生产计划提供及产品交接签认单据
资料和现场目测
检查
计划与产品交接基本吻合,签认手续齐全、完善。每缺少一项扣5分。
八
环境保护5分(单项扣完为止)
1
粉尘控制
生产及进料过程现场情况
现场检查
无大面积扬尘现象,地面无严重积灰,车辆行走无明显扬尘现象。有问题扣5分。
2
文明施工
1.场地布置合理、整洁,卫生;各类标示、警示齐全;
2.周围设置有专门的排水系统和废弃物堆放场地;
4.库房和生产车间:
① 锚具库房锚具分类存放,有专人负责,进库、发料、库存帐目清晰;出厂合格证、抽验合格证等质量证书齐全;
② 钢绞线库房钢绞线要架空存放,有专人负责,进库、发料、库存帐目清楚,出厂合格证、抽验合格证等质量证书齐全;
③ 内模液压设备车间备件用货架分类存放,库内整齐清洁,帐目清晰,有专人负责,修理间工具摆放整齐,清洁无油污,禁止抽烟。
5.工具房配备:分为钢筋工工具房、模板工工具房、混凝土工工具房、管道压浆工工具房等。工具房内干燥清洁,工具摆放整齐。
1.缺少各类标志、标示,每个扣2分。
2.排水系统不畅,有积水,每处扣2分。
3.未设专用库房,每少一个扣5分,无专人负责或建立相关台帐扣5分。
4.合格证等管理资料不齐全,每少一份扣5分。
合计得分:(满分100分)
钢构件加工厂检查验收标准(附表5)
序号
检查项目
检查内容
评定扣分标准
检查记录
检查分工
1
施工准备
施工作业指导书及技术交底
(1) 施工作业指导书安全措施完备;存在问题,-2分/每个
(2) 技术交底不规范,-10分;施工人员签认不全,-2分/每人。
2
人员
管理人员
(1)现场负责人;(2)专职安全负责人,专职质量负责人;(3)作业队长。
(1) 人员不到位,-5分/每人
(2) 人员资格不满足要求,-5分/每人
(3) 特殊工种未持证上岗,-5分/每人
(4) 主要管理人员未佩证上岗、统一着装,-1分/每人
(5) 未穿戴施工防护用品,-5分/每人
作业人员
(1)钢筋工,电气焊工,电工;(2)机械工,机管员;(3)试验员,材料员。
安全人员
专职安全员
人员
监理工程师,监理员。
3
机械设备及试验检测设备
施工设备
普通车床,汽车起重机,冷弯机,钢筋弯曲机,钢筋切断机,电焊机。
(1) 机械设备及试验检测设备不符合施工组织设计或施工方案要求;-5分/每台(件)
(2) 机械设备及试验检测设备无合格证及年检资料,-10分/每台(件)
试验检测设备
金属线板复弯曲机,钢筋锈蚀测定仪,切割机,万能试验仪。
4
施工过程
钢筋进场
(1)进场日期、材料规格,产品合格证,质量说明文件,每缺少一项-2分;
(2)监理见证取样记录,缺少一次-5分;
(3)工地试验室取样检测记录、报告,每缺少一项-5分;
钢筋存放
(1) 材料标识牌,详细的标识直径、产地、用途和检验状态。缺少一项-2分;
(2) 按型号、规格、用途分别垫方木摆放。不符合规定,每处-5分
钢筋下料
(1)钢筋使用计划、批复。缺少一项-5分。
(2)操作人员下料、编号,分类堆放、下垫上盖。不符合规定,每处-5分
钢筋焊接
(1)钢筋焊接后检查检验记录、检验资料。缺少一项-5分。
(2)下一道工序交接手续、记录。缺少资料,每次-5分。
钢筋绑扎
抽样检测绑扎质量,搭接质量。不符合规定,每处-10分。
5
满分100分
作业队标准化管理达标验收标准(附表6)
检查项目
检查标准
要求及扣分标准
分工
人员配备标准
机构设置
1.作业队是否符合架子队基本要求,建立主要施工人员的资格审查台帐。提供作业队机构组成和人员资质资料。 2.作业班组的人员构成。提供作业班组名称和主要人员组成资料。
不符合架子队要求,扣10分。班组人员构成没有在职职工,扣5分。
人员资质
专职队长
⑴中专(含)以上学历,具有初级及以上技术职称;
⑵具有4年以上相关工作经验,至少参加2个铁路、公路或水工项目的技术工作,能够胜任本岗位工作职责要求;
不达标准,每项扣2分
技术 负责人
⑴大学专科(含)以上学历,具有助理工程师及以上技术职称;
⑵参加工作3年以上,至少参加2个铁路、公路或水工项目的技术工作,能够胜任本岗位工作职责要求;
安全专职 人员
⑴中专(含)以上学历,具有员级(含)及以上职称;
⑵参加工作2年以上,至少参加1个铁路、公路或水工项目的技术工作,能够胜任本岗位工作职责要求;
质量专职 人员
⑴中专(含)以上学历,具有员级(含)及以上职称;
⑵参加工作2年以上,至少参加1个铁路、公路或水工项目的技术工作,能够胜任本岗位工作职责要求;
技术员
⑴中专(含)以上学历,具有员级及以上技术职称;
⑵参加工作2年以上,至少参加1个铁路、公路或水工项目的技术工作,能够胜任本岗位工作职责要求;
试验员
⑴中专(含)以上学历,具有员级(含)以上技术职称;
⑵取得试验岗位证书,经培训上岗;
材料员
参加工作3年以上,从事过工程材料方面工作时间至少2年以上,有相应的工作经验并能胜任本岗位工作要求;
工班长
具有4年以上相关工作经验,至少参加2个铁路、公路或水工项目的技术工作;
现场管理
人员佩戴
1.施工作业人员应佩戴与岗位工种相对应的安全防护用品。 2.施工单位的安全、技术人员,下现场应携带相应的安全、技术资料和检测检查工器具。
不按规定佩戴安全防护用品或资料、工具的,每人扣1分。
安全文明施工
标识标牌安全标志
1.重点工程施工现场要求必设的牌图为“九牌一图”:管理目标牌、工程概况牌;安全生产、环境保护、文明施工、消防保卫领导小组成员名单牌;安全生产制度牌;消防保卫制度牌;环境保护制度牌;文明施工制度牌;样板工程标示牌;施工公示牌;施工现场总平面布置图。 2.单位工程的醒目位置应设置“六牌一图”,即:工程概况牌;安全生产、环境保护、文明施工、消防保卫领导小组成员名单牌;安全生产制度牌;消防保卫制度牌;环境保护制度牌;文明施工制度牌;施工现场总平面布置图。工程概况牌应注明工程名称、参建单位、里程、工程规模及特点、开竣工时间和施工负责人、技术负责人、安全工程师、质量工程师、进度形象示意、举报电话等内容。 3.在施工现场,对可能引发不安全状态的部位,按照不安全因素的特点,设置禁止标志、警告标志、警示标志、提示标志、安全警戒线等。
1.每缺少一牌扣5分。 2.每缺少一个标志扣0.5分
安全 防护
1高空作业临边防护、悬空和攀登作业人员防护、 操作平台安全防护、重叠、交叉作业防护、固定作业区防护、 临时工点防护、电力设施防护、固定作业区防护、 基坑及泥浆池防护、孔口防护. 2.提供防护设置标准和要求等资料
1.应设而未设防护的,每处扣5分。 2.所设防护有问题的,每处扣2分
物资存放
1.易于滑滚的材料堆放必须捆绑牢固,高度不得超过2米。
2.片石堆放高度不得超过1m,条石、块石堆放高度不得超过1.5 m,砖块堆放高度不得超过2 m,并应平置堆放,互相压叠
3. 用人工堆放袋装材料时,其高度不得超过1.5 m。
4. 堆放钢板及钢杆件时,其高度不得超过1m,每层应用垫木隔开。
5.堆放钢筋时,应采用不低于20㎝高的支垫,并采用逢布遮盖
6. 模板、脚手架等周转材料,选择在装卸、取用、整理方便和靠近拟建工程地方放置。 7.施工现场的各种材料应分区存放并设置标识牌。 8.施工现场的氧气瓶、乙炔瓶,工后应在专用钢筋笼内放置;钢筋笼上面应加盖遮阳板以防暴晒。
每项扣5分,不重复扣分
场地布置
办公区、生活区和生产场(站、室),每栋房屋设置4kg干粉灭火器1具,挂(放)于通道旁,离地面不低于1.5米,并贴挂“消防责任牌”和“消防安全、人人有责”、“注意防火”警示牌
1.缺少灭火器每个扣5分2.缺少标牌每个扣0.5分
机电设备
1.空压机、发电机、混凝土输送泵、压路机、平地机、挖掘机、推土机、装载机、起重机械、钻机、提梁机、架桥机等大型施工机械,应性能良好,保持整洁,按章操作,工后有序停放在地质坚固、不受坍塌落石危害及洪水威胁的安全可靠场地。
2.电焊机、对焊机、钢筋切断机、钢筋弯曲机、圆盘锯、刨木机、手砂轮、风炮、钻床、车床等小型机电设备,应随时保持性能良好,安全防护装置齐全有效,接地接零可靠,操作规范,摆放整齐,电力线路布置规范,多余电缆圈挂,工后场地整洁。
1.停放场所不安全,每台设备扣1分2.电线布设不规范,每处扣1分;缺少操作规范每台(处)扣1分。
技术管理
技术交底
1.技术主管人员对作业队技术负责人进行技术交底,主要内容包括:总体施工组织安排、施工作业指导书、分部分项工程交底;作业场所、作业方法、操作规程及施工技术要求;采用新技术、新工艺的有关操作要求;工程质量、安全环保等施工方面的具体措施及标准;有关施工详图和加工图,包括设备加工图和拼装图、模板制作设计图、钢筋配筋图、基坑开挖图、工程结构尺寸大样图、隧道支护设计图等;试验参数及配合比;测量放样桩橛、测量控制网、监控量测等;爆破设计;重大危险源的应急救援措施;成品保护方法及措施;施工注意事项等。 2.作业队技术负责人向班组长及全体作业人员的技术交底,主要内容包括:作业标准、施工规范及验收标准,工程质量要求;施工工艺流程及施工先后顺序;施工工艺细则、操作要点及质量标准;质量问题预防及注意事项;施工技术措施和安全技术交底;出现紧急情况下的应急救援措施、紧急逃生措施等。 3.施工技术交底后应形成技术交底纪要,并附必要的图表。参加技术交底人员应签字确认,并加盖项目技术部门公章后生效。
1.技术交底程序不正确,扣5分。2.技术交底内容不全,每少一项,扣分。 3.技术交底签字不全,每少一人,扣1分。 4.技术交底未编号、未盖章,扣2分。
作业 指导书
1.作业指导书内容全作业指导书与作业项目一一对应。 2.作业指导书应发至班组。
1.作业指导书不齐全,每差一项,扣5分。2.作业指导书没有发到班组,扣5分。
人员培训教育
对所有参与施工的人员进行安全质量培训,要有培训时间、培训内容、考试成绩汇总表、试卷、培训小结等资料。建立培训台账。
1.未建立台账,扣5分。2.台账缺少内容,每少一项,扣1分。
机械设备台账
对所有施工机械设备建立台账,根据设备说明要求,注明定期保养的时间和设备管理责任人。
未建立台账扣5分。缺少保养时间和责任人,每项扣0.5分。
特殊工种台账
对所有特殊工种建立台账,记录内容包括进场时间、培训时间、证件号码、所在班组或地点等。
未建立台账扣5分。每少一人
过程 控制
控制流程
根据所承担的工程特点,找准施工过程中,每个班组、每道工序、每个作业项目中,控制安全质量的关键,把这些关键作为过程控制流程的节点,制定控制流程,同时,明确每个节点的控制标准和责任人,以确保过程控制有目标、有标准、有责任人。
没有过程控制流程,扣5分。
日班作业
1.日班作业前要对参加作业的人员进行班前安全质量教育。查教育资料。 2.日班作业要有当日
