资源描述
回填土施工方案锦都
9
资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。

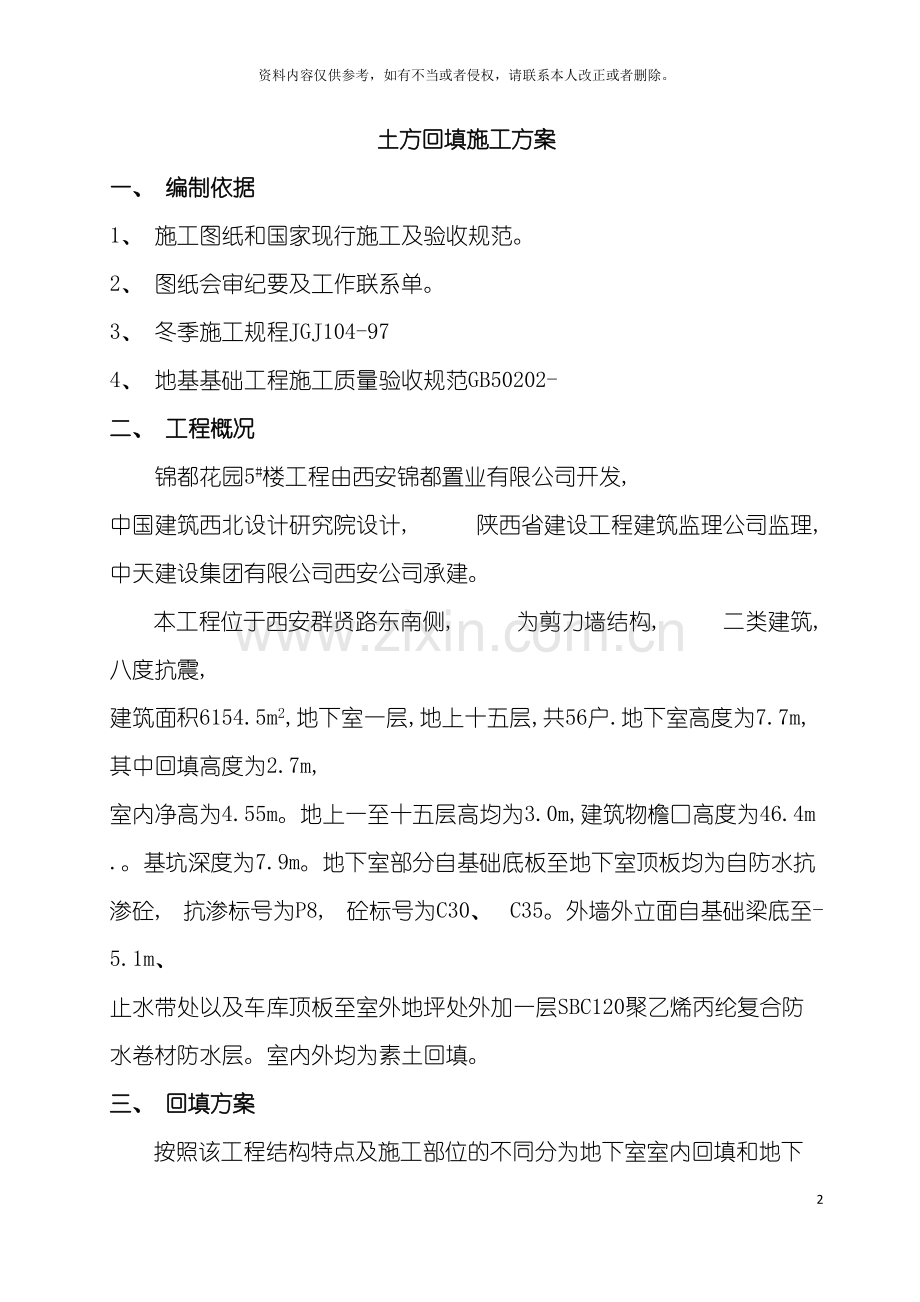

土方回填施工方案
一、 编制依据
1、 施工图纸和国家现行施工及验收规范。
2、 图纸会审纪要及工作联系单。
3、 冬季施工规程JGJ104-97
4、 地基基础工程施工质量验收规范GB50202-
二、 工程概况
锦都花园5#楼工程由西安锦都置业有限公司开发, 中国建筑西北设计研究院设计, 陕西省建设工程建筑监理公司监理, 中天建设集团有限公司西安公司承建。
本工程位于西安群贤路东南侧, 为剪力墙结构, 二类建筑, 八度抗震, 建筑面积6154.5m2,地下室一层,地上十五层,共56户.地下室高度为7.7m, 其中回填高度为2.7m, 室内净高为4.55m。地上一至十五层高均为3.0m,建筑物檐口高度为46.4m.。基坑深度为7.9m。地下室部分自基础底板至地下室顶板均为自防水抗渗砼, 抗渗标号为P8, 砼标号为C30、 C35。外墙外立面自基础梁底至-5.1m、 止水带处以及车库顶板至室外地坪处外加一层SBC120聚乙烯丙纶复合防水卷材防水层。室内外均为素土回填。
三、 回填方案
按照该工程结构特点及施工部位的不同分为地下室室内回填和地下室室外回填。为了保证各部位土方回填有计划、 有顺序、 有组织按设计及规范要求进行施工, 现根据不同部位的施工特点。制定切实可行的施工方案。
( 一) 、 回填前的准备
地下室土方回填之前, 必须做好施工前的准备工作: 一是在主体施工至二层顶面以后, 立即搭设挑架, 将基坑内的脚手架拆除, 同时将地下室的钢管、 模板拆除并清理干净; 二是做好地下室外墙面的卷材防水, 经监理公司验收达到优良标准; 三是申请省质监站、 设计院、 甲方、 监理公司对基础及地下室进行分部工程核验; 四是由施工人员安排工人进行对坑底所有腐质性垃圾及杂质的清理; 五是做好橡胶止水带的保护工作, 将橡胶止水带用塑料布包裹, 与回填土隔离, 防止橡胶止水带在回填时被损坏或长时间受水土的浸蚀而变脆; 六是选好回填土, 提前3天, 是监理人员对土料见证取样, 送实验室进行土质实验, 而且购买天平、 酒精灯、 烧锅等实验器皿, 用于检测每层夯实土的干容重, 计算回填土的压实系数是否达到设计要求; 七是准备好打夯机械, 蛙式打夯机和立式平板打夯机各一台; 八是做好上下两道工序工种交接手续。
( 二) 、 土料要求
填方土应选用无腐质性杂物的粘土, 含水率在19—23%, 最大干密度在1.58g/mm3—1.7g/mm3之间。土的含水量要适中, 过大或过小, 都直接影响到夯实质量, 含水量过小, 夯压不密实, 含水量过大, 则易形成橡皮土, 因此粘性土的含水量与最优含水量之差可控制在-4%--+2%范围内, 保证填方的强度和稳定性。
( 三) 、 土方进场
联系好土方之后, 要合理安排, 组织有序的运送至施工现场, 在指定的堆放地点堆放, 回填土应堆放于基坑入口处, 便于人力车辆的转运。现场内要有专人指挥, 注意行车及卸土安全, 及时清理现场; 保持文明整洁的施工环境。由于基坑边坡较陡, 车辆行驶不能过于靠近边坡, 以免坡土受到扰动在打夯时受振而出现滑坡或塌方现象。场内堆土不能过多, 视具体情况而定。
( 四) 、 土方回填
1、 施工布署
地下室回填分室内和室外两个部分, 均为素土回填夯实, 地下室室内在-7.7m回填至-5.0m处, 回填厚度为2.7m, 地下室室外自-8.6m回填至-0.45m处, 回填厚度为8.15m。回填时从地下室基坑入口处开始。逐步向东侧和南侧两个方向层层推进, 由于坑槽狭长, 可分段进行施工, 但每一段的高度差不能过大, 而且留踏步槎, 每层踏步槎错开1.0m, 当室外回填写至-4.8m高度处, 开始进行室内回填。室内回填的土方运送较为困难, 可采用滑槽送土的方式在建筑物四周的每一个采光井处搭设钢模滑槽, 用塔吊或人力车辆将土运送至滑槽滑入室内, 第一个房内逐层夯填压实至设计标高后向下一个房间推移, 由四周向中间逐步推进。同时从地下室入口用人力车运土回填。
2、 施工流程
坑底清理 回填土虚铺 回填土整平 回填土夯实 环刀取样现场试验 第二层回填土虚铺 整平 夯实 取样…………层层铺设至设计高度。
3、 操作要点
坑底必须清理干净, 垃圾杂物集中堆放,不允许有腐质性杂物存在。地下室室内外均为素土回填, 回填土一次虚铺厚度为25—30cm, 铺好应用铁铣整平, 然后用机械打夯机夯打密实, 每层打夯遍数不得少于3-4遍, 而且随夯随整平, 留踏步槎的部位适当增加打夯遍数, 在转角处或采光井等死角处蛙式打夯机无法夯实, 应用立式平板打夯机振打夯实, 严禁卷材防水层受损。每层夯实后要用环刀进行取样, 测定土的干容重, 计算压实系数, 达到设计及规范要求后由监理认可方可进行上一层土的回填。回填时, 若土料含水量过大, 一旦局部出现橡皮土, 应将土层翻起, 加入适量细石灰粉或碎石, 晾晒后再打。室内外墙面上要抄出标高控制线, 严格控制最上一层回填土的总高度, 严禁回填土超出设计标高。室内分14层左右回填, 室外分40层左右回填。
4、 冬季土方回填要求
(1) 冬季土方回填时, 每层铺土厚度应比常温下减少20%, 预留沉陷量应比常温施工时增加, 因此每层虚铺厚度不得大于25cm。
(2) 室外基坑可采用含有冻土块的土回填, 但冻土块粒径不得大于15cm, 含量不得超过15%, 且应均匀分布。室内不得大于15cm, 且应均匀分布。室内不得采用含有冻土块的土回填。
(3) 冬季回填土施工时应连续进行并应夯实。
(4) 室内地面垫层下回填的土方, 填方完成后至地面施工前, 应采取防冻措施。
四、 质量检测及验收
对有密度要求的填方, 在夯实之后, 要对每层回填写土的质量 进行检验, 一般采用环刀取样测定干密度, 符合高度要求后, 监理人员认可方可填筑上层。
1、 环刀取样
室外基坑和室内回填土, 每层100-500m2取样一组, 但由于该基坑狭长, 而且室内回填先由前一个房间分层夯填至一定高度后才向后一个方向推进, 客观上不能实现每个房间每一层都进行取样测试, 因此室外基坑按每50m取样一组, 室内随机抽样, 每100m2取样一次, 每个房间不少于2次。取样部位在每层压实后的下半部。
2、 密实度计算
填土压实后的干密度应有90%以是符合设计要求, 其余10%的最低值与设计值之差不得大于0.08T/m3,且不应集中。
设计要求, 当素土回填厚度大于3m时, 其压实系数不得小于0.93, 当厚度大于3m时, 其压实系数不得小于0.95, 因此室内回填土压实系数应≥0.93, 室外回填土压实系数应≥0.95。回填土的压实系数=土的干密度÷土的最大干密度。可用以下公式计算:
( 1) 、 干密度
ρd=md/v md--烧干后土的质量
v--环刀的取土体积
( 2) 、 最大干密度
ρdmax= ηρwds/(1+0.01wopds)
η---经验系数, 对于粘土取0.95, 粉土取0.97
ρw---水的密度, 1.0t/m3
ds ---土料相对密度, 由实验室试验确定
wop----土的最优含水量, 可按当地经验取值, 或实验
室确定, 粘土可取19—23%。
( 3) 、 压实系数
λc=ρd/ρdmax ρd---土的实际干密度
ρdmax---土的最大干密度
五、 安全防护措施
1、 安全员、 施工员随时查看边坡, 发现异常情况立即进行处理, 西安地区的土质属于黄粘土, 粘结力强, 基土密实, 水位很低, 基坑边坡不容易出现滑坡、 塌方等现象, 因此在土方回填时不必进行基坑支护。但在打夯时必须安排人员随时查看, 一旦有局部部位受振受冻开裂, 出现异常情况, 通知作业人员撤离, 安排人员进行坑壁支护。
2、 在采光井井壁内侧进行临时支撑, 保证结构构件的安全耐久。
3、 正确使用打夯机械, 进行安全技术交底, 不得在机械运转时进行检修可带电检修。
4、 人力车运土, 坡度较陡时, 上下要有人员接应, 避免车辆失控而碰撞下面作业人员可撞到墙面上, 破坏防水层。
5、 下雨或下雪天停止回填土施工, 雨雪后要对基坑和边坡现场及道路进行清理, 做好防滑工作。
6、 做好基坑边坡上口的围护, 防止土块或其它物体坠入基坑伤人。
中天建设集团锦都花园项目部
二00二年十一月十七日
展开阅读全文
