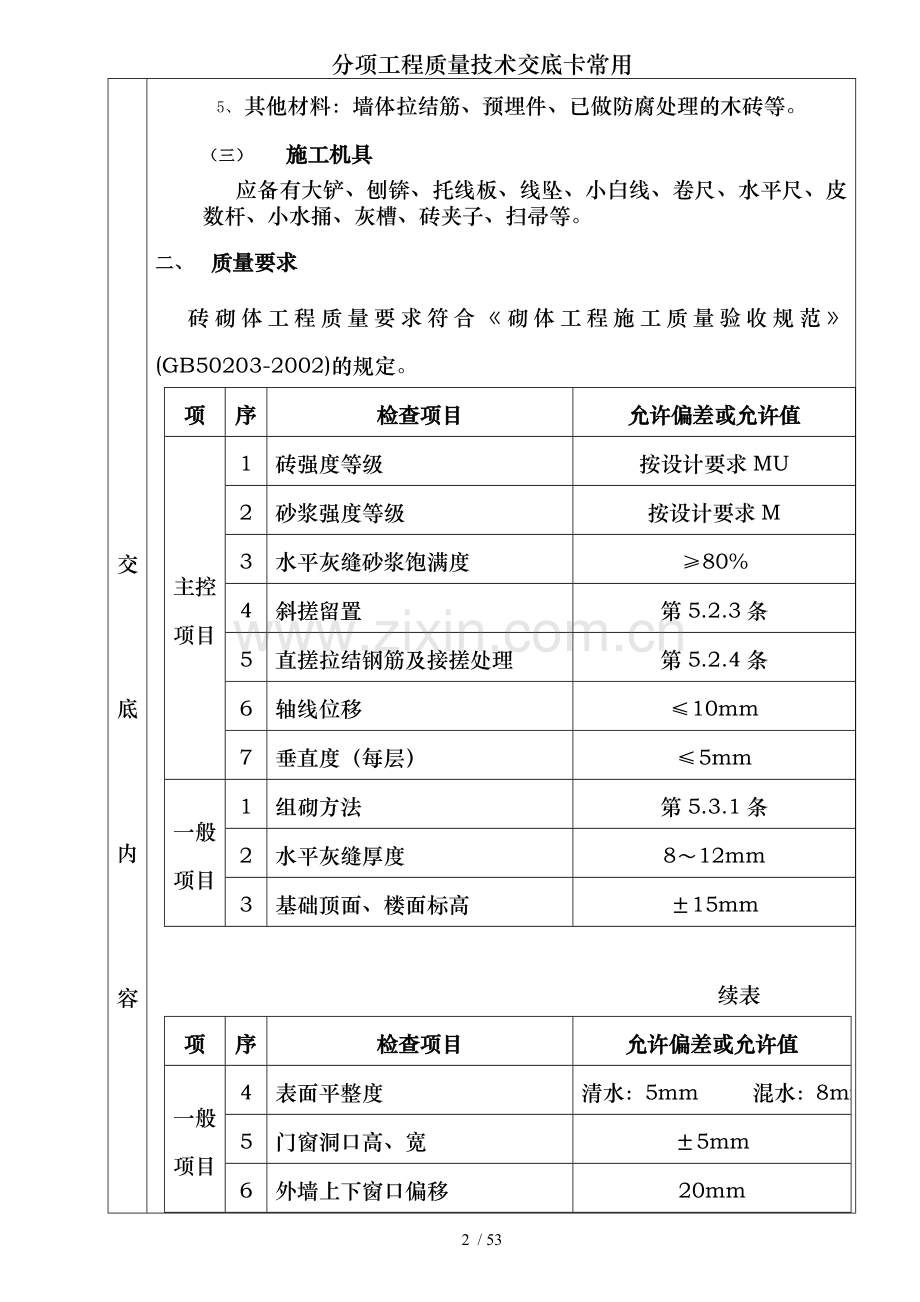

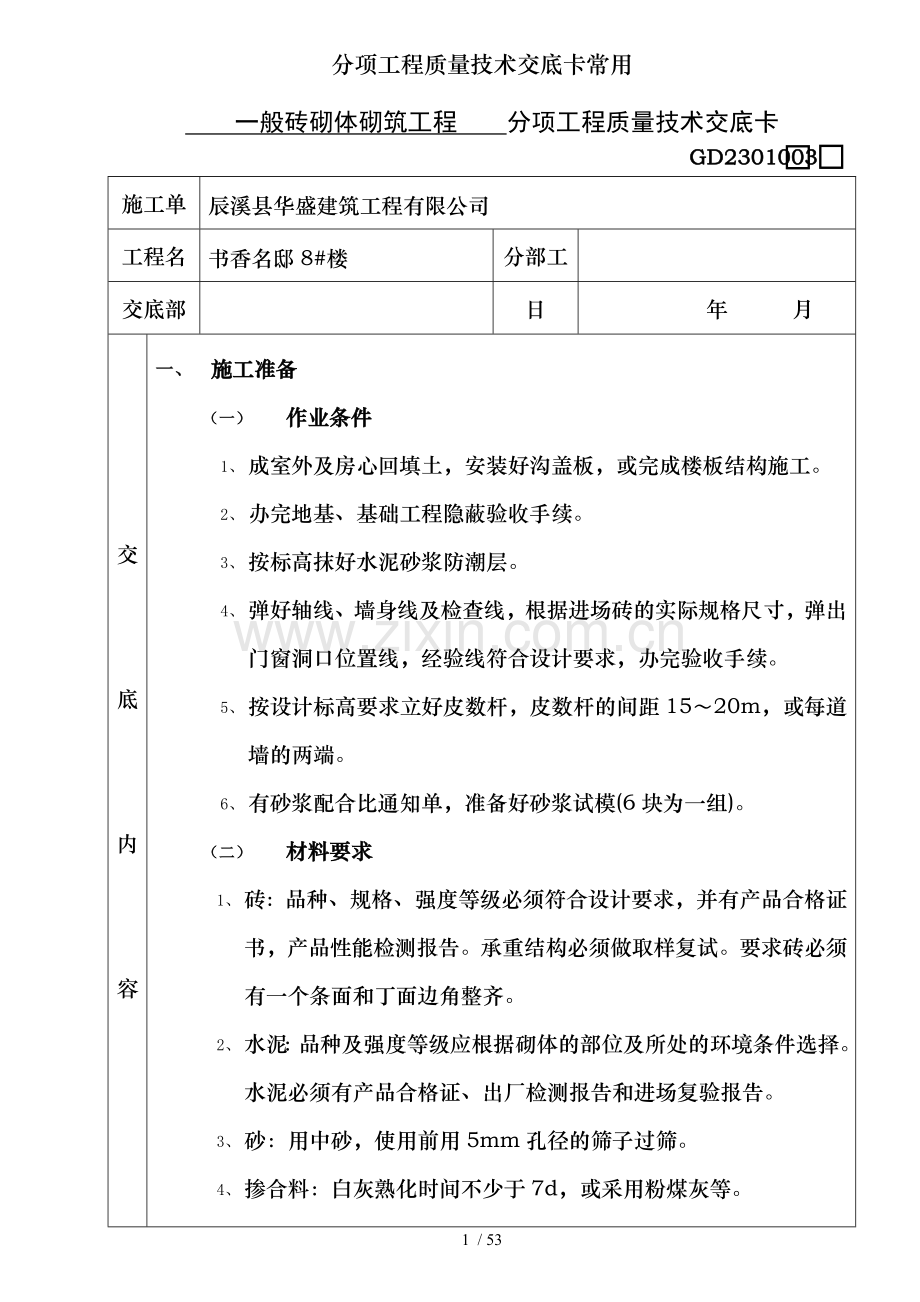

一般砖砌体砌筑工程 分项工程质量技术交底卡
GD2301003
施工单位
辰溪县华盛建筑工程有限公司
工程名称
书香名邸8#楼
分部工程
交底部位
日 期
年 月 日
交
底
内
容
交
底
内
容
交
底
内
容
一、 施工准备
(一) 作业条件
1、 成室外及房心回填土,安装好沟盖板,或完成楼板结构施工。
2、 办完地基、基础工程隐蔽验收手续。
3、 按标高抹好水泥砂浆防潮层。
4、 弹好轴线、墙身线及检查线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完验收手续。
5、 按设计标高要求立好皮数杆,皮数杆的间距15~20m,或每道墙的两端。
6、 有砂浆配合比通知单,准备好砂浆试模(6块为一组)。
(二) 材料要求
1、 砖:品种、规格、强度等级必须符合设计要求,并有产品合格证书,产品性能检测报告。承重结构必须做取样复试。要求砖必须有一个条面和丁面边角整齐。
2、 水泥:品种及强度等级应根据砌体的部位及所处的环境条件选择。水泥必须有产品合格证、出厂检测报告和进场复验报告。
3、 砂:用中砂,使用前用5mm孔径的筛子过筛。
4、 掺合料:白灰熟化时间不少于7d,或采用粉煤灰等。
5、 其他材料:墙体拉结筋、预埋件、已做防腐处理的木砖等。
(三) 施工机具
应备有大铲、刨锛、托线板、线坠、小白线、卷尺、水平尺、皮数杆、小水捅、灰槽、砖夹子、扫帚等。
二、 质量要求
砖砌体工程质量要求符合《砌体工程施工质量验收规范》(GB50203-2002)的规定。
项
序
检查项目
允许偏差或允许值
主控项目
1
砖强度等级
按设计要求MU
2
砂浆强度等级
按设计要求M
3
水平灰缝砂浆饱满度
≥80%
4
斜搓留置
第5.2.3条
5
直搓拉结钢筋及接搓处理
第5.2.4条
6
轴线位移
≤10mm
7
垂直度(每层)
≤5mm
一般项目
1
组砌方法
第5.3.1条
2
水平灰缝厚度
8~12mm
3
基础顶面、楼面标高
±15mm
续表
项
序
检查项目
允许偏差或允许值
一般项目
4
表面平整度
清水:5mm 混水:8mm
5
门窗洞口高、宽
±5mm
6
外墙上下窗口偏移
20mm
7
水平灰缝平面度
清水:7mm 混水:10mm
8
清水墙游丁走缝
20mm
三、 工艺流程
作业准备→砖浇水→砂浆搅拌→砌砖墙→验收
四、 操作工艺
(一) 砖浇水
砌体用砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨期不得使用含水率达饱和状态的砖砌墙;冬期拎不得浇水,可适当增大砂浆稠度。
(二) 砂浆搅拌
砂浆配合比采用重量比,计量精度水泥为±2%,砂、灰膏控制在±5%以内,机械搅拌时,搅拌时间不得少于2min;加入粉煤灰或外加剂,搅拌不少于3min;掺用有机塑化剂的砂浆搅拌3~5min。
(三) 砌砖墙
1、 组砌方法:砌体一般采用一顺一丁砌法。砖柱不得采用先砌四周后填心的包心砌法。
2、 排砖撂底:一般外墙第一层砖撂底时,两山墙排丁砖,前后檐纵墙排条砖。根据弹好的门窗口位置线及构造柱的尺寸,认真核对窗间墙、垛尺寸,其长度是否符合排砖模数,如不符合模数时,可将门窗口的位置左右移动。若留破活,七分头或丁砖排在窗口中间、附墙垛或其他不明显的部位。移动门窗口位置时,应注意暖卫立管及门窗开启时不受影响。另外,在排砖时还要考虑在门窗口上边的砖墙合拢时也不出现破活。所以排砖时必须全盘考虑。前后檐墙排第一皮砖时,要考虑甩窗日后砌条砖,窗角上必须是七分头才是好活。
3、 选砖:外墙砖要棱角整齐,无弯曲、裂纹,颜色均匀,规格基本一致。敲击时声音响亮、焙烧过火变色、变形的砖可用在基础或不影响外观的内墙上。
4、 盘角:砌砖前应先盘好角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠。如有偏差及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平缝均匀一致。大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。
5、 挂线:砌筑37墙必须挂双线,如果长墙几个人共使用一根通线,中间应设几个支点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌24墙时,可采用挂外手单线(视砖外观质量要求情况,如果质量好要求高也可挂双线,提高砌砖质量。)可照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础。
6、 砌砖:砌砖采用一铲灰、一块砖、一挤揉的“三一”砌砖法。砌砖时砖要放平。里手高,墙面就要张;里手低,墙面就要背。砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”,砌筑砂浆要随搅拌随使用,一般水泥砂浆必须在3h内使完,混合砂浆必须在4h内用完。
7、 留搓:砖混结构施工缝一般留在构造柱处。一般情况下,砖墙上不留直搓。如果不能留斜搓时,可留直磋,但必须砌成凸磋,并应加设拉结筋。拉结筋的数量为每120mm墙厚设一根ф6的钢筋,间距沿墙高不得超过500mm。其埋入长度从墙的留磋处算起,一般每边均不小于500mm,末端加90°弯钩。
8、 预埋木砖和墙体拉结筋:木砖预埋时应小头在外,大头在内,数量按洞口高度决定。洞口高在1.2m以内,每边放2块;高1.2~2m,每边放3块;高2~3m,每边放4块,预埋木砖的部位一般在洞日上边或下边四皮砖,中间均匀分布。木砖要提前做好防腐处理,防腐材料一般用沥青油。预埋木砖的另一种方法:按照砖的大小尺寸制作砂浆块,制作时将木砖预埋好,达到强度后,按部位要求砌在洞口。墙体拉结筋的位置、规格、数量、间距均按设计及施工规范要求留置,不得错放、漏放。
9、 安装过梁、梁垫:安装过梁、梁垫时,其标高、位置及型号必须准确,坐灰饱满。如坐灰厚度超过2cm时,要用豆石混凝土铺垫,边梁安装时,两端支座长度必须一致。
10、 构造柱做法:在构造柱连接处必须砌成马牙磋。每一个马牙搓高度方向为五皮砖,并且是先退后进。拉结筋按设计要求放置,设计无要求按构造要求放置。
11、 每层承重墙最上一皮砖,在梁或梁垫下面。挑檐应是整砖丁砌层。
五、 成品保护
1、 墙体拉结筋,抗震构造柱钢筋,及各种预埋件、暖卫、电气管线等,均应注意保护,不得任意拆改或损坏。
2、 砂浆稠度应适宜,砌墙时应防止砂浆溅脏墙面。
3、 搭设脚手架或操作平台时,要认真操作,防止碰撞刚砌好的砖墙。
4、 尚未安装楼板或面层板的墙和柱,当可能遇到大风时,应采取临时支撑等措施,保证施工中墙体的稳定性。
六、 应注意的质量问题
1、 舌头灰未刮尽,半头砖集中使用造成通缝;一砖墙非挂线面;砖墙错层造成螺丝墙。半头砖要分散在较大的墙体上,首层或楼层的第一皮砖要查对皮数杆的标高及层高,防止到顶砌成螺丝墙。
2、 构造柱砌筑不符合要求;构造柱砖墙应砌成大马牙搓,设置好拉结筋从柱脚开始两侧都必须是先退后进。
专业技术负责人: 交底人: 接受人:
砌块砌筑工程分项工程质量技术交底卡
GD2301003
施工单位
辰溪县华盛建筑工程有限公司
工程名称
书香名邸8#楼
分部工程
交底部位
日 期
年 月 日
交
底
内
容
交
底
内
容
交
底
内
容
七、 材料准备
砌块、水泥、砂、掺合料、拉结钢筋、顶埋件、木砖等。
八、 施工机具
搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等。
九、 作业条件
1、 完成室外及房心回填±,基础工程结构施工完毕,并经有关单位验收合格。
2、 弹好墙身线、轴线,根据现场砌块的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完验收手续。
3、 立皮数杆:用30×40mm木料制作,皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高。按标高立好皮数扦,皮数杆的间距15m,转角处距墙皮或墙角50mm设置皮数杆。皮数杆应垂直、牢固、标高一致,经复核,办理验收手续。
4、 砂浆由试验室做配合比试配,准备好试模。
十、 质量要求
混凝土小型空心砌块施工质量要求应符合《砌体工程施工质量验收规范》(GB50203-2002)的规定。
项
序
检查项目
允许偏差或允许值
主控项目
1
小砌块强度等级
设计要求MU
2
砂浆强度等级
设计要求M
3
砌筑留搓
第6.2.3条
4
水平灰缝饱满度
≥90%
5
竖向灰缝饱满度
≥80%
6
轴线位移
≤10mm
7
垂直度(每层)
≤5mm
一般项目
1
水平灰缝厚度竖向宽度
8~12mm
2
基础顶面和楼面标高
±15mm
3
表面平整度
清水:5mm 混水:8mm
4
门窗洞口
±5mm
5
窗口位移
20mm
6
水平灰缝平直度
清水:7mm 混水:10mm
十一、 工艺流程
墙体放线→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→砌筑镶砖→勒缝
十二、 操作工艺
墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。
1、 拌制砌筑砂浆:现场采用砂浆搅拌机拌合砂浆,严格按照配合比配制。
2、 砂浆配合比用重量比,计量精度为:水泥±2%、砂及掺合料±5%。
3、 砂浆组批原则及取样规定:
(1) 以同一砂浆强度等级,同一配合比,同种原材料每一楼层或250m3砌体(基础砌体可按一个楼层计)为一个取样单位,每取样单位标准养护试块的留置不得少于一组(每组6块)。
(2) 干拌砂浆:同强度等级每400t为一验收批,不足400t也按一批计。每批从20个以上的不同部位取等量样品。总质量不少于15kg,分成两份,一份送试,一份备用。
(3) 建筑地面用水泥砂浆,以每一层或1000m2为一检验批,不足1000m2也按一批计。每批砂浆至少取样一组。当改变配合比时也应相应地留置试块。
4、 搅拌机投料顺序:砂→水泥→掺合料→水。
5、 砌块排列:按砌块排列图在砌体线范围内分块定尺、画线、排列砌块的方法和要求如下:
6、 砌块排列上、下皮应错缝搭砌,搭砌长度为砌块的l/2,不得小于砌块高度的1/3,也不应小于90mm,如果搭错缝长度满足不了规定的搭接要求,应根据砌体构造设计规定采取压砌钢筋网片的措施。
7、 外墙转角及纵横墙交接处,应将砌块分皮咬搓,交错搭砌。
8、 砌块就位及校正:普通混凝土小型砌块不宜浇水;当天气干燥炎热时,可在砌块上稍加喷水润湿。轻集料混凝土小砌块施工前可洒水,但不宜过多。龄期不足28d及潮湿的小砌块不得进行砌筑。应采用主规格小砌块,小砌块的强度等级应符合设计要求,并应清除砌块表面的杂物后方可吊运就位。砌筑就位应先远后近、先下后上、先外后内;每层开始时,应从转角处或定位砌块处开始;应吊砌一皮、校正一皮,墙皮拉线控制砌体标高和墙面平整度。
9、 砌筑墙体要同时砌起,不得留斜磋。每天砌筑高度不超过1.8m。
10、 转角及交接处同时砌筑,不得留直磋,斜搓水平投影不应小于高度的2/3。
十三、 成品保护措施
1、 砌体材料运输、装卸过程中严禁抛掷和倾倒。进场后,要按品种、规格分别堆放整齐,作好标识,堆放高度不能超过2m。
2、 砌体墙上不得放脚手架排木,防止发生事故。
3、 砌体在墙上支撑圈梁模板时,防止撞动最上一皮砖。
4、 支完模板后,保持模内清洁,防止掉入砖头、石子、木屑等杂物。
5、 墙体的拉结钢筋、框架结构柱预留锚固筋及各种预埋件、各种预埋管线等,均要注意保护,严禁任意拆改或损坏。
6、 砂浆稠度要适宜,砌砖操作、浇筑过梁、构造柱混凝土时要防止砂浆流淌污染墙面。
7、 在吊放操作平台脚手架或安装模板、搬运材料时,防止碰撞已砌筑完成的墙体。
8、 预留有孔洞的墙面,要用及原墙相同规格和色泽的砖嵌砌严密,不留痕迹。
9、 垂宜运输的外用电梯进料口周围,用塑料纺织布或木板等遮盖、保持墙面清洁。
10、 冬期施工收工时,要覆盖砌体,以防砌体冻结。
十四、 安全注意事项
1、 墙身砌体高度超过地坪1.2m以上,必须及时搭设好脚手架,不准用不稳定的工具或物体在脚手板面上垫高工作。高处操作时要系好安全带,安全带挂靠地点牢固。
2、 垂直运输的吊笼、滑车、绳索、刹车等,必须满足荷载要求,吊运时不得超荷:使用过程中要经常检查,着发现不符合规定者,要及时修理或更换。
3、 停放搅拌机械的基础要坚实平整,防止地面下沉,造成机械倾倒。
4、 进入施工现场,要正确穿戴安全防护用品。
5、 施工现场严禁吸烟,不得酒后作业。
6、 从砖垛上取砌块时,先取高处后取低处,防止垛倒砸人。
十五、 环保措施
1、 砌筑砂浆不得遗撒,污染作业面。
2、 施工垃圾应每天清理至砌筑垃圾房(池)或堆放在指定的地点。
3、 现场的砂石料要用帆布覆盖,水泥库应维护严密,有防潮防水措施。
专业技术负责人: 交底人: 接受人:
墙面抹灰工程分项工程质量技术交底卡
GD2301003
施工单位
辰溪县华盛建筑工程有限公司
工程名称
书香名邸8#楼
分部工程
交底部位
日 期
年 月 日
交
底
内
容
交
底
内
容
十六、 施工准备
(一) 作业条件
1、 灰部位的主体结构分部工程均经过有关单位(如建设、设计、监理、施工单位等共同验收,并签认)。门窗框及需要预埋的管线已安装完毕,并经检查验收合格。
2、 抹灰用的脚手架应先搭好,架子要离开墙面200~250mm,搭好脚手板,防止落灰在地面,造成浪费。
3、 将混凝土墙等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2.5水泥砂浆分层补平,把外露钢筋头和铅丝头等清除掉。
4、 对于砖墙,应在抹灰前一天浇水湿透。对于加气混凝土砌块墙面,因其吸水速度较慢,应提前两天进行浇水,每天宜两遍以上。
(二) 材料要求
1、 水泥:32.5级及其以上普通硅酸盐水泥或矿渣硅酸盐水泥。
2、 砂:中砂,平均粒径为0.35~5mm。
(三) 施工机具
砂浆搅拌机、纸筋灰搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。
十七、 质量要求
质量要求符合《建筑装饰装修工程施工质量验收规范》(GB50210-2001)的规定。
项
序
检查项目
允许偏差或允许值
主控项目
1
基层表面
第4.2.2条
2
材料品种和性能
第4.2.3条
3
操作要求
第4.2.4条
4
层粘结及面层质量
第4.2.5条
一般项目
1
表面质量
第4.2.6条
2
细部质量
第4.2.7条
3
层及层间材料要求及层总厚度
第4.2.8条
4
分格缝
第4.2.9条
5
滴水线(槽)
第4.2.10条
6
允许偏差(mm)
立面垂直度
普通抹灰4
高级抹灰3
表面平整度
普通抹灰4
高级抹灰3
阴阳角正方
普通抹灰4
高级抹灰3
分格条(缝)直线度
普通抹灰4
高级抹灰3
墙裙、勒脚上口直线度
普通抹灰4
高级抹灰3
十八、 工艺流程
基层处理→吊直、套方、找规矩、贴灰饼→墙面冲筋(设置标筋)→做护角→抹水泥窗台板→抹底灰→抹中层灰→抹水泥砂浆罩面灰(包括水泥踢脚板、墙裙等)→抹墙面罩面灰→养护
十九、 操作工艺
1、 基层处理:吊直,套方,打墩,墙面冲筋,抹底层灰和中层灰等工序的做法及墙面抹纸筋灰浆时基本相同,但底灰和中层灰用1:2.5水泥砂浆或水泥混合砂浆涂抹,并用磨板搓平带毛面。在砂浆凝固之前,表面用扫帚扫毛或用钢抹子每隔一定距离交叉画出斜线。
2、 抹水泥砂浆面层:中层砂浆抹后第二天,用1:2.5水泥砂浆或按设计要求的水泥混合浆抹面层,厚度为5~8mm。操作时先将墙面湿润,然后用砂浆薄刮一遍使其及中层灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直待其收身后,用灰匙压实压光。为防止出现墙面花,施工过程中对于材料的配合比应注意,水灰比不能过大,要按交底控制水灰比。
3、 大面积外墙抹次施工,在施工前必须先吊线,四个大角及长度大于6m的大墙面,高低不平处先剔凿,同时水平方向也要求挂通线,在每一层楼面进行分缝,防止外墙面抹灰的收缩裂缝 (外窗框及墙体间缝隙一定要在大面积抹灰前填堵好,防止空鼓及渗水)。罩面抹灰时,用力要轻重一致,用抹子先圆弧形抹,然后上下抽拉,要求方向一致,这样不易留下抹纹。
二十、 应注意的质量问题
1、 粘结不牢、空鼓、裂缝:加气混凝土墙面抹灰,最常见通病之一就是次层及基体之间粘结不牢、空鼓、裂缝。主要原因是基层清扫不干净,用水冲刷,湿润不够,不刮素水泥浆。由于砂浆在强度增长、硬化过程,自身产生不均匀的收缩应力,形成干缩裂缝。改进措施,可采用喷洒防裂剂或涂刷掺107胶的素水泥浆,增加粘结作用,减少砂浆的收缩应力,提高砂浆早期抗拉强度,改进抹灰基层处理及砂浆配合比是解决加气混凝土墙面抹面空鼓、裂缝的关键。同时砂浆表面抗拉强度的提高,足以抗拒砂浆表面的收缩应力,待砂浆强度增长以后,就足以承受收缩应力的影响,从而阻止空鼓、干缩、裂缝的出现。
2、 抹灰层过厚:抹灰层的厚度大大超过规定,尤其是一次成活,将抹灰层坠裂。抹灰层的厚度应通过冲筋进行控制,保持15~20mm为宜。操作时应分层、间歇抹灰,每遍厚度宜为7~8mm,应在第一遍灰终凝后再抹第二遍,切忌一遍成活。
3、 门窗框边缝不塞灰或塞灰不实,预埋木砖间距大,木砖松动,反复开关振动,在窗框两侧产生空鼓、裂缝:应把门窗塞缝当作一个工序由专人负责,木砖必须预埋在混凝土砌块内,随着墙体砌筑按规定间距摆放。加气混凝土墙体的门框周边宜做成钢筋混凝土小柱,小柱内预埋木砖最为妥当。
专业技术负责人: 交底人: 接受人:
施工洞的留置及处理 分项工程质量技术交底卡
GD2301003
施工单位
辰溪县华盛建筑工程有限公司
工程名称
书香名邸8#楼
分部工程
交底部位
日 期
年 月 日
交
底
内
容
交
底
内
容
交
底
内
容
在建筑工程施工中,为了解决建筑物内施工时物料的横向运输问题,凡设计设有设通道,且工程较高不便于从下部往上运输的工程,均应在墙体上留设施工洞。
一、 施工准备
(一) 作业条件
施工洞留设的位置、宽度和高度,在施工方案中均应按不影响结构安全、保证手推车顺利通过、便于施工等原则进行综合考虑。
施工洞的设置需在施工方案中予以明确,在砌筑、浇筑墙体之前确定具体位置。
无论何种结构,施工洞均应在楼面板已施工完毕,准备砌筑或绑扎墙体筋时,予以留置。
(二) 材料要求
施工洞所涉及的墙体材料有两种:一是砌体,二是钢筋混凝土。所用材料在无设计要求时,均应及原墙体设计相同并符合有关规范要求。
(三) 施工机具
灰槽、瓦刀、小线、皮数杆、电焊机、振捣器等。
二、 质量要求
(一) 施工洞的留置必须符合结构的安全、质量要求。
(二) 施工洞填塞所用材料必须符合设计及规范要求。
(三) 施工洞必须填塞密实,和巳有结构连接良好。
(四) 施工洞处的抹面必须和原结构相同,且不得有裂缝产生。
三、 工艺流程
砌体:测量放线→砌体留磋→加设拉结筋→上过梁→砌体封堵→抹灰。
剪力墙:测量放线→钢筋留搓→支立模板→拆模→凿出钢筋→焊接或绑扎→清理→支立模板→浇筑混凝土→拆模→养护→抹面。
四、 操作工艺
(一) 施工洞大小
施工洞高度一般以1800mm为宜,净跨以1000mm为宜,以满足手推车穿行即可。
(二) 施工洞位置
1、 体结构。在砌体上留设临时施工洞口时,其侧边离交接处的墙面不宜小于50cm(混凝土空心砌块不小于60cm),洞口顶部必须设置过梁。
抗震设计烈度为9度的建筑物,临时洞口的留置应会同设计单位研究决定。
2、 钢筋混凝土结构。
3、 当设计要求建筑物的抗震等级为一、二、三级时,每层的施工洞不宜采用错洞墙。当采用错洞墙时,洞口错开距离不宜小于2m。无论有无抗震要求,均不宜采用叠合错洞墙,如条件限制非留不可时,应在洞口的四周加设暗框架,并征求设计意见加以配筋。如图2-5所示。
(三) 施工洞构造要求
1、 砌体结构。
(1) 在砌体上留施工洞时,洞口顶部必须设置过梁。洞口构造如下:
① 烧结普通粘土砖墙:洞口两侧须留成直搓,但必须做成凸搓,并加设拉结筋,拉结筋的数量为每120mm墙厚放置l根直径6mm的钢筋,间距沿墙高不得超过500mm,埋入长度从墙的留搓处算起,每边均不小于500mm,钢筋末端应有90°弯钩。
② 混凝土空心砌块墙:在洞顶部设置混凝土过梁。洞口两侧每隔600mm设2根直径6mm的拉结筋。拉结筋埋入长度,从留搓处算起,每边均不应小于600mm,钢筋外露部分不得任意弯折。
③ 加气混凝土(粉煤灰)砌块墙:施工洞口上部应放置2根直径6mm的钢筋J申过洞口两边长度每边不小于500mm。
(2) 过梁的设置。过梁的形式有:砌筑钢筋砖过梁、实心砖平拱式过梁、现浇或预制混凝土过梁。选择过梁长度时,一定要保证每边不小于250mm的支承长度。过梁的断面尺寸及配筋一定要经过计算方能确定。
2、 钢筋混凝土结构。在钢筋混凝土墙上留施工洞,在无暗框架时,洞顶必须设置过梁,其钢筋应按计算配置,并应征得设计人员同意。并不得低于下述构造要求,在八度区不少于ф12,锚固长度不少于40a和600mm。箍筋直径最小为ф6纵向钢筋端头,如下图所示。洞口两侧应设置竖向构造钢筋,每边不少于2ф10,锚固长度不少于30d。洞口处原墙体水平、竖向配筋应断开,断开长度(即外露长度)不小于40d。
(四) 施工洞填筑方法
1、 砌体墙体洞口的填筑:
填砌临时洞口时,应清除墙面粘结的砂浆、泥浆和杂物,并洒水湿润,再用及原墙相同的砖或砌块衬砌严密。
当墙体为混凝土空心砌块材料时,砌筑砂浆强度等级宜提高一级。洞口的顶部要斜砌,以保证洞口封堵的密实。
2、 现浇混凝土墙体洞口的填筑:
在堵洞之前,首先把埋设于墙体内的预留钢筋凿出,调直后按规范要求及墙体钢筋焊接或绑扎。
除非同设计商定好用砌体堵洞外,一般情况下应用同强度等级墙体混凝土浇灌。
为了防止产生裂缝,填筑混凝±应用补偿收缩混凝土。该种混凝土经7~14d的湿润养护,将其膨胀率控制在0.05~0.08%之间,可获得0.5~1.2N/mm2的自应力,使混凝土处于受压状态,以达到补偿混凝土的全部或大部分收缩,达到防止开裂的目的。其配比需通过试验确定。
(五) 施工洞缝隙处理
施工洞处理不当,就会在其周围产生裂缝。为了防止裂缝的发生,除应按上述填筑方法施工外还应遵守下列施工工艺。
1、 砌筑墙体:
(1) 砂浆配比一定要准确,灰缝要饱满、均匀一致。
(2) 砂浆强度及墙体千燥程度要和己砌墙体保持一致。
(3) 施工洞抹灰迟于墙体抹灰时,抹灰的接搓位置要避开洞口30cm。
(4) 抹完底灰后,一定要待其干燥后,再抹面层灰。如发现底灰有裂纹时,要在其上贴专用无纺布后再抹灰。
2、 混凝土墙体:
(1) 粘在钢筋上的灰浆、浮锈等清洗干净,混凝土缝要凿毛,露出石子。
(2) 混凝±配合比一定要准确,严禁用人工随意拌和。
(3) 制作施工洞模板时,要使施工洞周围50mm范围内,凹进5mm,以利于后期处理裂缝时,贴布刮胶之用。
专业技术负责人: 交底人: 接受人:
水泥砂浆地面工程分项工程质量技术交底卡
GD2301003
施工单位
辰溪县华盛建筑工程有限公司
工程名称
书香名邸8#楼
分部工程
交底部位
日 期
年 月 日
交
底
内
容
交
底
内
容
二十一、 施工准备
(四) 材料准备
水泥用32.5级硅酸盐水泥或普通硅酸盐水泥。砂采用中砂或粗砂,过8mm孔径筛子,含泥量不大于3%。
(五) 机具准备
搅拌机、手推车、木刮杠、木袜子、铁抹子、喷壶、铁锹、扫帚、钢丝刷、粉线包、锤子、小水桶等。
(六) 作业条件
5、 地面(或楼面)的垫层以及预埋在地面内各种管线已做完,穿过楼面的竖管已安完,管洞已堵塞密实。有地漏房间应找好泛水。
6、 墙面+0.5m水平控制线已弹在四周墙上。
7、 门框已立好,并在框内侧做好保护,防止手推车碰坏。
8、 墙、顶抹灰已做完。屋面防水做完。
二十二、 质量要求
质量要求符合《建筑地面工程施工质量验收规范》(GB50209-2002)的规定。
项
序
检查项目
允许偏差或允许值
主控项目
1
水泥质量
第5.3.2条
2
体积比和强度
第5.3.3条
3
层间结合
第5.3.4条
一
般
项
目
1
坡度
第5.3.5条
2
表面质量
第5.3.6条
3
踢脚线及墙面结合
第5.3.7条
4
楼梯踏步
第5.3.8条
5
表面平整度
4mm
踢脚线上口平直
4mm
缝格平直
3mm
二十三、 工艺流程
基层处理→找标高、弹线→洒水润湿→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护
二十四、 施工工艺
1、 先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷撑基层上的油污,并用清水及时将碱液冲净。
2、 根据墙上的+0.5m水平控制线,往下量测出面层标高,并弹在墙上。
3、 用喷壶将地面基层均匀洒水一遍。
4、 根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于20mm),然后拉水平线开始抹灰饼(5×5cm)横竖间距为1.5~2.0m,灰饼上平面即为地面面层标高。如果房间比较大,还须抹标筋。铺抹灰饼和标筋的砂浆材料配合比均及抹地面的砂浆相同。
5、 搅拌砂浆。应用搅拌机进行搅拌,颜色一致。
6、 在铺设水泥砂浆之前,应涂刷水泥浆一层,不要涂刷面积过大,随刷随铺面层砂浆。
7、 涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间将砂浆铺均匀。
8、 木刮杠刮平后,立即用木抹子搓平,并随时用2米靠尺检查其平整度。
9、 木抹子刮平后,立即用铁抹子压第一遍,直到出浆为止。面层砂浆初凝后,用铁抹子压第二遍,表面压平压光。在水泥砂浆终凝前进行第三遍压光,必须在终凝前完成。
10、 地面压光完工后24h,铺锯末或其他材料覆盖洒水养护,保持湿润,养护时间不少于7d,抗压强度达5MPa时才能上人。
二十五、 成品保护
1、 操作过程中注意对其他专业设备的保护。
2、 面层做完以后养护期内严禁进入。
3、 严禁在面层上拌合砂浆和储存砂浆。
4、 冬期施工的水泥砂浆地面操作环境不能低于+5℃。
二十六、 环保措施
1、 水泥砂浆随用随搅拌,不得随地乱甩。
2、 废砂浆要及时清理出现场,能进行废物利用的要进行利用。
3、 水泥要进库保存,搅拌砂浆时不能让粉尘飞扬。
专业技术负责人: 交底人: 接受人:
框架结构模板工程 分项工程质量技术交底卡
GD2301003
施工单位
辰溪县华盛建筑工程有限公司
工程名称
书香名邸8#楼
分部工程
交底部位
日 期
年 月 日
交
底
内
容
交
底
内
容
交
底
内
容
交
底
内
容
一、 施工准备
(一) 作业条件
1、 板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式和间距,梁板支撑间距,梁柱节点、主次梁节点大样。验算模板和支撑的强度、刚度及稳定性。绘制全套模板设计图(模板平面布置图、分块图、组装图、加固大样图、节点大样图、零件加工图和非定型零件的拼接加工图)。模板的数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配制数量。
2、 模板拼装:
(1) 拼装场地夯实平整,条件许可时可设拼装操作平台。
(2) 按模板设计图尺寸,采用沉头自攻螺丝将竹胶板及方木拼成整片模板,按缝处要求附加小龙骨。
(3) 竹胶板模板锯开的边及时用防水油漆封边两道,防止竹胶板模板使用过程中开裂、起皮。
3、 模板加工好后,专人认真检查模板规格尺寸,按照配模图编号,并均匀涂刷隔离剂,分规格码放,并有防雨、防潮、防砸措施。
4、 放好轴线、模板边线、水平控制标高,模板底口平整、坚实,若达不到要求的应做水泥砂浆找平层,柱子加固用的地锚己预埋好且可以使用。
5、 拄子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办理好隐蔽验收手续。
(二) 材料要求
1、 竹胶板模板:尺寸(1220×2440mm)、厚度(9、12、15、18mm)(单个工程最好选用不超过两种厚度为合理)。
2、 方木:50×100mm、100×100mm方木,要求规格统一,尺寸规矩。
3、 对拉螺栓:采用φ14以上的Ⅰ级钢筋(最好用HPB235),双边套丝扣,并且两边带好两个螺母,沾油备用。
4、 隔离剂:严禁使用油性隔离剂,必须使用水性隔离剂。
5、 模板截面支撑用料:采用钢筋支撑,两端点好防锈漆。
(三) 施工机具
1、 木工圆锯、木工平刨、压刨、手提电锯、手提压刨、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍等。
2、 支撑体系:柱箍、钢管支柱、钢管脚手架或碗扣脚手架等。
二、 质量要求
具体要求请参照本书“箱型基础工程”章节中“模板工程”相应部分。
三、 工艺流程
(一) 安装柱模板
搭设安装脚手架→沿模板边线贴密封条→立柱子片模→安装柱箍→校正柱子方正、垂直和位置→全面检查校正→群体固定→办预检
(二) 安装梁模板
弹出梁轴线及水平线并进行复核→搭设梁模板支架→安装梁底楞→安装梁底模板→梁底起拱→绑扎钢筋→安装梁侧模板→安装另一侧模板→安装上下锁品楞、斜撑楞、腰楞和对拉螺栓→复核梁模尺寸、位置→及相邻模板连接牢固→办预检
(三) 安装顶板模板
搭设支架→安装横纵大小龙骨→调整板下皮标高及起拱→铺设顶板模板→检查模板上皮标高、平整度→办预检
四、 操作工艺
(一) 安装柱模板
1、 模板组片完毕后,按照模板设计图纸的要求留设清扫口,检查模板的对角线,平整度和外形尺寸。
2、 吊装第一片模板,并临时支撑或用铅丝及柱子主筋临时绑扎固定。
3、 随即吊装第二、三、四片模板,作好临时支撑或固定。
4、 先安装上下两个柱箍,并用脚手管和架子临时固定。
5、 逐步安装其余的柱箍,校正柱模板的轴线位移、垂直偏差、截面、对角线,并做支撑。
6、 按照上述方法安装一定流水段柱子模板后,全面检查安装质量,注意在纵横荫个方向上都挂通线检查,并作好群体的水平拉(支)杆及剪力支杆的固定。
7、 将柱模内清理千净,封闭清理日,检查合格后办预检。
(二) 安装梁模板
1、 在柱子混凝土上弹出梁的轴线及水平线,并复核。
2、 安装梁模板支架前,首层为土壤地面时应平整夯实,无论是首层土壤地面或楼板地面,在专用支柱下脚要铺设通长脚手板,并且楼层间的上下支柱应在同一条直线上。
3、 搭设梁底小横木,间距符合模板设计要求。
4、 拉线安装梁底模板,控制好梁底的起拱高度符合模板设计要求。梁底模板经过验收无误后,用钢管扣件将其固定好。
5、 在底模上绑扎钢筋,经验收合格后,清除杂物,安装梁侧模板,将两侧模板及底模用脚手管和扣件固定
