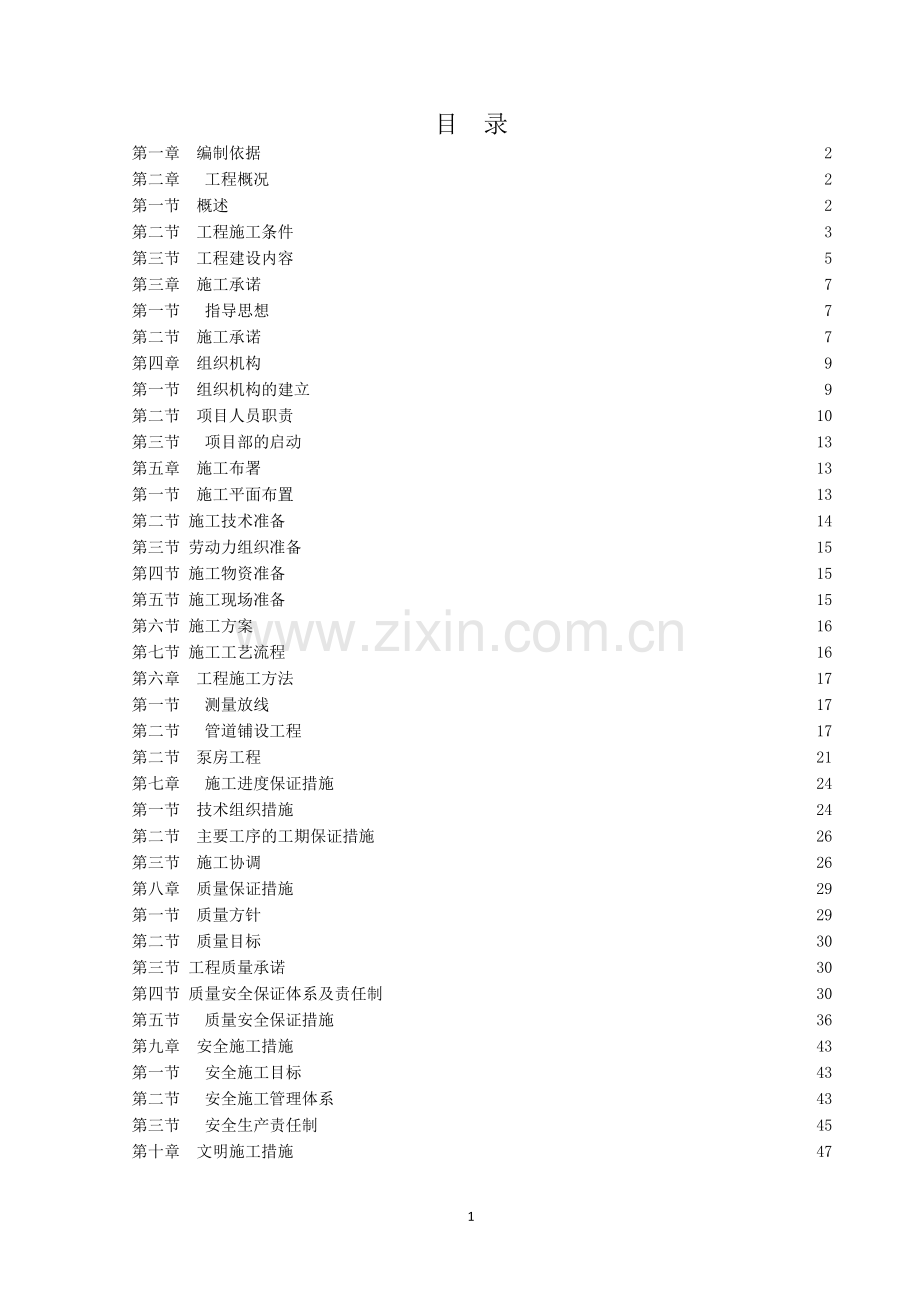

第一章 编制依据 2
第二章 工程概况 2
第一节 概述 2
第二节 工程施工条件 3
第三节 工程建设内容 5
第三章 施工承诺 7
第一节 指导思想 7
第二节 施工承诺 7
第四章 组织机构 9
第一节 组织机构的建立 9
第二节 项目人员职责 10
第三节 项目部的启动 13
第五章 施工布署 13
第一节 施工平面布置 13
第二节 施工技术准备 14
第三节 劳动力组织准备 15
第四节 施工物资准备 15
第五节 施工现场准备 15
第六节 施工方案 16
第七节 施工工艺流程 16
第六章 工程施工方法 17
第一节 测量放线 17
第二节 管道铺设工程 17
第二节 泵房工程 21
第七章 施工进度保证措施 24
第一节 技术组织措施 24
第二节 主要工序的工期保证措施 26
第三节 施工协调 26
第八章 质量保证措施 29
第一节 质量方针 29
第二节 质量目标 30
第三节 工程质量承诺 30
第四节 质量安全保证体系及责任制 30
第五节 质量安全保证措施 36
第九章 安全施工措施 43
第一节 安全施工目标 43
第二节 安全施工管理体系 43
第三节 安全生产责任制 45
第十章 文明施工措施 47
连湖农场节水(固定式喷灌)示范项目
施 工 组 织 设 计

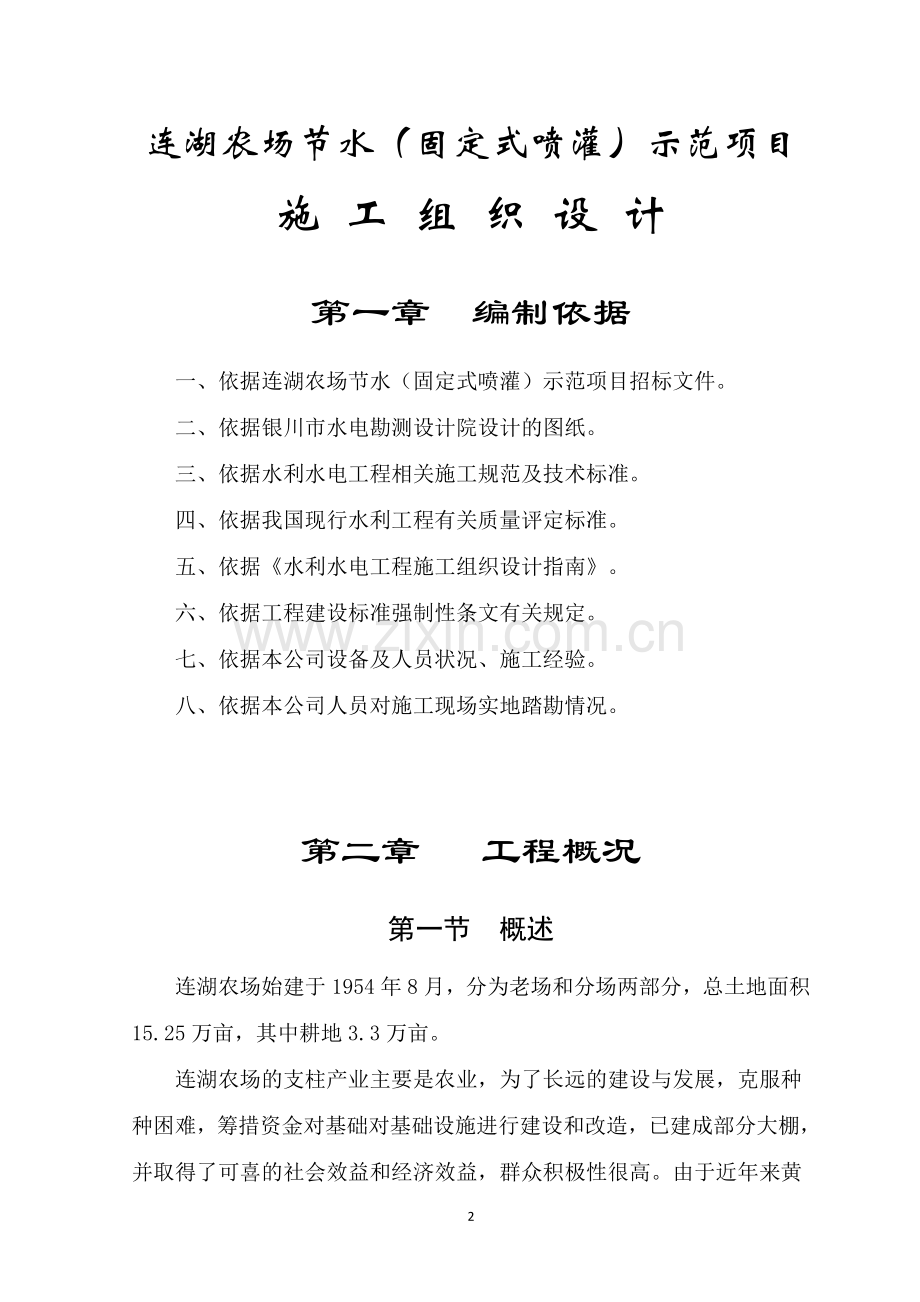

第一章 编制依据
一、依据连湖农场节水(固定式喷灌)示范项目招标文件。
二、依据银川市水电勘测设计院设计的图纸。
三、依据水利水电工程相关施工规范及技术标准。
四、依据我国现行水利工程有关质量评定标准。
五、依据《水利水电工程施工组织设计指南》。
六、依据工程建设标准强制性条文有关规定。
七、依据本公司设备及人员状况、施工经验。
八、依据本公司人员对施工现场实地踏勘情况。
第二章 工程概况
第一节 概述
连湖农场始建于1954年8月,分为老场和分场两部分,总土地面积15.25万亩,其中耕地3.3万亩。
连湖农场的支柱产业主要是农业,为了长远的建设与发展,克服种种困难,筹措资金对基础对基础设施进行建设和改造,已建成部分大棚,并取得了可喜的社会效益和经济效益,群众积极性很高。由于近年来黄河水量偏枯,需要采取加大节水灌溉的措施,调整种植结构,最大限度地减轻缺水造成的损失,走“挖潜节流”支路,充分开发利用地下水资源。
本次项目是建设固定式喷灌设施,用于种植香港及东南亚市场需求量极大的菜心、奶白菜、上海青、四季豆、豆苗等叶菜类蔬菜的灌溉,由于蔬菜需水量大、灌水次数多,换茬频繁,对灌溉要求较高,故灌溉模式选用灌水均匀、及时、管理方便的“固事实上式喷灌”工程模式。项目的实施将为连湖农场的生产、生活的改善提供良好的条件。
本次通过项目区固定式喷灌节水工程的建设,推动项目区农业产业结构调整,转变职工生产观念,积极发展露天蔬菜种植,促进农业增效、职工增收,成为西北地区高效优质节水示范项目区。采用打井和喷灌节水办法,大力推广节水技术,合理配置和开发地下水资源,提高水资源利用率,逐步实现生态环境和经济、社会效益的协调统一,促进项目区经济快速发展。
本项目工程建设固定式喷灌设施总面积5000亩,种植叶类蔬菜。规划分为23个片区,设计每一片区打一眼井,安装一套喷灌设备,铺设喷灌干支管道。
第二节 工程施工条件
一、地理位置
项目区位于青铜峡市以北17KM的老场,包括4个队:农场1300亩,农场七队1550亩,农场种子队800亩,农场六队1450亩,总面积5100亩。李连公路和叶甘公路通过项目区,交通便利。
二、地形、地貌
连湖农场总面积为15.25万亩,其地貌处于贺兰山洪积平原与河冲积平原之间的低凹地带,地势西南高,东北低,南北坡降1/3000,地形成狭长状,有黄河冲积平原和山坡地两种。黄河冲积平原地势平坦,土壤肥沃,是农场农业的精华地带和躯干部分。
三、水文气象
连湖农场地处内陆、属温带半干旱气候区。位于南温带与中温带的过渡中间,具有光照充足热量丰富,昼夜温差变化大,干燥少雨,蒸发强烈、春暖快、夏热短,秋凉早、冬寒长、风大沙多、灾害性气假多等气候特征。根据近十年气象资料统计,年平均气温9.6OC,最高气温40 OC,最低气温-20 OC,年平均日照为2974.4h,年平均降水量为200mm左右,集中于七、八、九三个月内,占全年降水量的百分之七十,年蒸发量达2000mm,为降水量的10倍,初霜期始于九月下旬,晚霜终于四月下旬,无霜期159天左右,冬春多风,以北风和西北风为主,平均风速每秒3.1m,风力达5-7级,年均大风天气26天。
老场地表水、地下水资源比较丰富,但浅层地下水不质较差,灌溉水多为黄河水自流灌溉;分场水资源相对匮乏,地下水位较低,一般在20米以下,农业灌溉主要依靠扬水灌溉。
四、土壤
连湖农场土壤主要为砂质壤土,土层内有小砾石浸入,土壤有机质含量在1.35-1.4之间。耕地土壤为灌淤土,是由于长期引用含泥沙水灌溉及耕作施肥而成的人为土,剖面上部的灌淤层厚30cm以上,甚至可达1m,耕作性能良好。
五、自然灾害
主要自然灾旱有:干旱、暴雨、干热风、沙尘暴、冰雹、霜冻、洪水等,由于自然灾害比较频繁,对农业、林业、经济作物影响较大。
六、水资源
地表水、地下水资源比较丰富,但浅层地下水水质较差,灌溉水多为黄河水自流灌溉,该地域最大冻土深度1.04。分场水资源相对匮乏,地下水位较低,一般在20米以下,农业灌溉主要依靠扬水灌溉。项目区地下水资源丰富,属中深层型。根据农场提供资料,地下水埋深一般静水位6m,动水位29m。单井出水量60m3/h。
七、电力、交通条件
连湖农场所在地交通方便,场部有通往李俊的李连公路,场部西边有小邵公路穿过,交通四通八达,达工材料运输非常方便。
项目区农电网改造已完成,现电力供应比较充足,能满足施工各种机械设备和生活照明用电要求。
第三节 工程建设内容
一、工程建设内容
拟将项目区划分为23片,打井23眼。每眼井利用潜水泵将水送入主干管,主干管控分干管。分干管东西向铺设,与支管垂直。支管的长度一般为100m左右。每4条支管设置1个阀门井,末端留活口,安装堵头,用于排除多余的水和沙子。干管及分干管均埋于冻土层以下(埋深1.2m以下)。在总干管首端及各分干管进口,均设置控制阀门井。在干管末端及分干管的最低处设置排水井。共布置主干管51条,分干管137条,辅管1510条,支管3032条。每个区建泵站1座,泵房内布置过滤器、进排气阀、逆止阀、施肥罐等首部枢纽,泵房外主管处设排水阀井,以备秋冬季节排水。在管道末端和分叉处设置砼镇墩,用以镇压管道,承受各种推力,保证管道稳定与安全。在竖管伸出地面处耕地深度以下设置镇墩,承受喷头旋转和其他的推力,保证喷头稳定喷洒灌溉。
二、主要工程量
连湖农场节水(固定式喷灌)示范项目工程量清单
编号
工程或费用名称
单位
数量
备注
第一部分 建筑工程
一
建筑工程
1
房屋建筑
(1)
泵房
平方米
654
2
阀井
778
(1)
砖砌体
立方米
1556
(2)
砼
立方米
529.04
(3)
砾石垫层
立方米
264.52
(4)
M7.5水泥砂浆抹面
平方米
6613
(5)
人工挖土方
立方米
7780
(6)
铸铁井盖
套
778
二
管道工程
1
土方工程
(1)
管道土方机械开挖
立方米
529435
(2)
管道土方机械回填
立方米
529435
2
管道铺设安装
423910
(1)
φ123UPVC管(0.6MPa)
米
5451
(2)
φ1103UPVC管(0.6MPa)
米
27433
(3)
φ75UPVC管(0.6MPa)
米
30200
(4)
φ50UPVC管(0.8MPa)
米
318360
(5)
φ50UPVC管(0.8MPa)
米
42466
3
管件安装
(1)
φ125PVC正三通
个
23
(2)
φ110PVC正三通
个
46
(3)
φ75PVC正三通
个
755
(4)
φ50PVC正三通
个
1510
(5)
φ125*45O弯头
个
4
(6)
φ125*110异径管
个
46
(7)
φ75*50异径管
个
3020
(8)
φ125*110异径三通
个
46
(9)
φ110*75异径三通
个
755
(10)
φ75*50异径管
个
3020
(11)
φ75*90O弯头
个
6040
(12)
φ50*25异径管
个
35388
(13)
φ50正三通
个
35388
(14)
φ75PVC阀
个
1510
4
堵头安装
(1)
φ50堵头
个
6064
(2)
φ25堵头
个
35388
5
喷头安装
(1)
25*1.1m支管上的喷头镀锌钢管立管
个
35388
(2)
锌合金喷头(流量0.7M3/h,射程10m)
个
35388
第二部分 机电设备及安装工程
1
200QJ63-96/8潜水泵安装
台套
23
2
LBP-GM-30/1变频启动柜安装
台套
23
3
φ125钢制涡轮蝶阀安装
个
46
4
φ110钢制涡轮蝶阀安装
个
97
第三章 施工承诺
第一节 指导思想
若我公司中标,我们将按照标书规定和工程设计要求全力以赴,合理配备人力、物力、财力和施工机械设备,精心精意选派优秀的施工管理人员,组建一个强有力的项目施工组织机构,选派有丰富经验的专业施工队伍进场施工,树立“精品工程”的思想意识以确保工程质量、工期和安全生产。
第二节 施工承诺
一、工程质量总目标
48
第四章 组织机构
第一节 组织机构的建立
本工程将实行项目经理负责制施工,以项目合同和成本控制为主要内容,以科学系统管理和先进技术为手段,行使计划、组织、指挥、协调、控制、监督六项基本职能。全面履行与建设单位签订的合同。项目经理部严格运作公司质量管理体系,形成以全面质量管理为中心环节,以专业管理和辅助管理相结合的科学化管理体制。本着科学管理、优质高速、开拓敬业的原则,以塑造精品为目标,发挥企业优势,对工程施工进行综合的管理、组织、协调和控制,确保本工程实现一流的承包管理、一流的文明施工、一流的工程质量和一流的施工速度。以此出色地实现我公司的质量方针和本工程的质量目标,实现对建设单位的承诺。
项目经理受公司法人委托作为项目法人代表,履行建设单位和公司签定的合同,以签定的目标责任状对项目经理进行考核,杜绝了项目承包带来的弊端,项目员工由项目经理聘用,定期考核,竞争上岗。
项目经理部将以“建设单位、建设单位、再建设单位,质量、质量、再质量”的理念兑现对建设单位的承诺。
项目经理部为现场的指挥中心机构,统一部署全面施工,负责与各有关协作单位进行业务联系,疏通协调施工中的各种关系,对内统一指挥,全面调动各专业施工队进行施工,确保以最短的时间,最快的速度解决施工中出现的各种问题。项目经理部全面统筹和协调整个施工现场管理工作,并对各施工队的相互协调、环境保护、卫生、施工用水、用电等负起全部责任,且按合同要求保证各专业进场应达到的全部条件。密切与发包人、监理工程师及各协作单位沟通,虚心听取意见,积极改进工作,在任何情况下配合及支持各有关协作单位的工作。
参加本工程的主要管理技术人员
序号
姓名
职务
职称
备注
项目经理
项目副经理
技术负责人
质检负责人
施工员
材料员
质检员
安全员
预算员
第二节 项目人员职责
公司对项目实行目标责任管理,就是公司履行决策、监督、服务等职能,项目在授权范围内责任经营,目标管理。为强化承包管理,推广项目法施工,我公司将组建精明强干的项目管理班子,实施总承包施工管理。
各项目人员职责如下:
一、项目经理
履行合同,执行质量方针,实现工程质量目标;
组织建立和完善项目管理机构,明确项目管理人员职责,建立健全项目内各种责任制;
组织项目质量策划和质量计划的编制、实施及修改工作;
组织制定项目其他各项规划、计划,对工程项目的成本、质量、安全、工期及现场文明施工等日常管理工作全面负责;
合理配置并组织落实项目的各种资源,按局质量体系要求组织项目的施工生产活动。
协调项目经理部和建设单位之间的关系;
其他应担负的职责。
2.技术负责人
组织项目人员进行图纸会审(包括图纸收发);
编制施工组织设计;并发放至有关部门和人员;
确定施工关键过程和特殊过程,并编制质量控制要点;
组织编制作业指导书(技术交底),并逐级交底至作业班组;
负责项目技术洽商,处理设计变更有关事宜;
负责项目的技术复核工作;
参与质量事故和不合格品的处理,编制技术处理方案;
组织对工程质量进行检查评定;
负责项目竣工技术资料的收集、整理和归档;
统计技术选用;
其他应担负的职责。
3.质检负责人
严格执行国家、行业和地方政府主管部门颁发的质量检验评定标准和规范,行使监督检查职能;
巡回检查,随时掌握辖区内的工程质量情况,对不符合质量标准的情况有现场处置权;
负责分部分项工程的检查验收与评定,对发现的不合格品应及时报告工程负责人,参加制定处理方案,并验证方案的实施效果;
行使现场质量处罚权。
4、施工员
主要负责工程施工安排、带领人员实施工程施工计划,按计划完成每天的施工任务和民工的管理以及施工安全;施工放线,采用先进、科学的施工工艺、施工措施降低施工成本来取得最大的经济效益。
5.预算员
学习和掌握的施工图纸、施工方案,编制施工预算;
按时办理分段、分部位的结算及竣工决算;
根据现场签证做补充预算;
负责审查施工队的预算和用料计划;
按时上报有关报表及资料,建立预算台帐;
统计各种经济技术资料,做好成本核算;
向项目其他部门提供所需的有关资料和数据;
协助项目经理签订各种经济合同;
积累结算资料,并分类整理存档。
6.材料员
根据施工进度及材料数量编制材料供应计划,整理材料计划报;
充分了解工程进度,工程需用材料,督促专业施工队及时报需用计划,实现有预见性的管理,确保材料供应满足施工生产的需要;
建立材料台帐,办理各种材料进出场手续;
进场材料的检查检验工作;
周转材料的管理工作。
7.安全员
坚持对施工人员进行经常性安全教育,针对施工的实际情况,制定安全技术交底,并组织实施;
负责安全生产的检查和落实,发现安全隐患或问题及时组织整改,并做好记录。
各部门负责人在项目经理的统一领导下,各行其责,互相协作,以追求过程精品、创造名牌为己任。为建设单位提供满意的服务;为本单位创效益、争荣誉;为社会留下时代的艺术品。
第三节 项目部的启动
项目经理部组建后,人员一旦经双方确认后,全班人员将处于启动状态,进场之前可根据设计要求积极为本工程做好开工前的准备工作(材料、机械、技术等准备工作与策划工作),尽可能的满足本工程的需要。
根据项目经理部的需要具体明确每个项目管理人员的责权利使全体管理人员有条不紊、忙而有序的展开工作,从而较大幅度提高项目部的工作效率,有效加强管理整体实力。
用各项管理制度来指导、督促、规范每个管理人员的工作质量、效率,以工作质量保证工程质量。
第五章 施工布署
第一节 施工平面布置
一、布置原则
1、施工总平面布置遵循因地制宜、因材制宜、有利生产、方便生活、易于管理、运输方便通畅、安全可靠、经济合理的原则。
2、施工总平面布置应紧凑合理,节约用地,尽量少占耕地。
3、根据本工程特点,施工布置以料场规划,砼、砂浆搅拌点、项目部设置及便利畅通的场内施工道路为重点。
二、施工区布置
项目部设在施工区附近租用房屋。民工住房就近在租用,临时工棚、砂石料场、水泥棚均设在施工段内较为宽阔的地带平整使用,完工后恢复原状,。工程所用石料拟堆放在施工区周围,随用随拉,但始终料场内存量不少于一天的用量。
第二节 施工技术准备
一、 编制施工进度控制实施细则
由项目部按总体进度计划分解工程进度控制目标,编制施工作业计划,落实施工资源供应计划,做好组织协调工作,采取有效控制措施,以施工网络计划为主导,合理、有序的组织施工,以确保工程进度控制目标的实现。
二、编制施工质量控制实施细则
按质量计划对分部分项工程提出质量要求,并对分项工程质量目标进行分解,确定分项工程关键工序,并严格加以控制,制定相应的质量控制措施及实施办法,保证工程质量控制目标。
三、 编制施工成本控制实施细则
项目部核算员负责分解施工成本控制目标,确定分项工程施工成本控制标准,制定成本控制措施,跟踪监控施工成本,做到全面履行合同,按时结算工程价款,加快工程资金周转,收集工程施工成本控制信息,保证施工成本控制目标。
四、做好工程技术交底
技质科对项目部有关施工技术人员进行质量计划讲解和交底,项目部各专业工长、技术负责人、质量员以书面形式和现场示范的方式对作业班组进行施工技术标准和实施细则交底。
第三节 劳动力组织准备
项目部根据施工方案和施工进度计划提出劳动力需求计划,由公司协调确定工作队伍,组织劳动力进场,项目部安排好工人进场后生活,由技术负责人进行上岗前培训(规章制度、安全注意事项、操作技术和精神文明)。劳动力选派必须对人员素质、工作业绩考核后确定,以确保操作层达到高水准要求,为创优质工程奠定坚实基础。
第四节 施工物资准备
1. 建筑材料准备:由材料站、项目部一起确定。
2. 模板加工制作准备:由专业工长、技术负责人根据技术方案确定细部作法并组织加工。
3. 施工机具准备:根据技术方案确定施工用各种机械。
第五节 施工现场准备
1.项目部协助建设单位实现现场“三通一平”。达到进场施工条件
2.项目部布置好测量控制桩。并由分公司技术部门进行复核。
3.项目部搭建施工临时设施,布置施工现场,安装施工机械,组织施工物资进场。
第六节 施工方案
考虑本工程施工区域较大,施工任务重,主要包括管道和泵房的施工。根据工程施工内容,配备两个施工队分别投入管道和泵房的施工,开工后,再根据区域,将两个施工队划分为若干个施工小组,各施工小组平行投入施工,确保工程按期保质完工。
第七节 施工工艺流程
一、管道工程
熟悉图纸和有关技术资料→管网施工放线→机械开挖管沟土方→人工清理平整管沟→人工安装PVC管及给水阀门→砌筑支墩、镇墩、闸阀井→管道冲洗与试压→人工和机械回填土方→人工安装地面PE管→人工安装地面滴灌设施→试运行与竣工验收。
二、泵房
测量放线→基础开挖砌筑→墙体砌筑→屋面板安装→室内地坪→墙面工程→机电设备安装
第六章 工程施工方法
第一节 测量放线
一、根据设计单位提供的勘测资料及设计图纸,对控制数据进行复核,按施工需要补设加密控制点,做好标志妥善保护,测量放样的数据、图表需经两人独立完成。测量定位时,按照建设单位提供的坐标控制点及设计坐标值,以及本工程轴线的相互关系,建立平面直角坐标控制网,布设永久性控制桩并加以保护。
二、永久性控制桩埋设预先制成的混凝土梯形短桩,其上表面埋设钢板并画出十字线。
三、测量定位完毕后,将建设单位提供的水准控制点引测到定位控制桩上,以备方便使用。测量定位和水准控制点测设完毕后,及时填写测量定位成果记录,并由监理单位签字认可后存档纳入工程技术资料。
四、测量定位结束后,根据设计单位提供的水准点将其引测至测量定位控制桩上或者引测至永久性定位点上,引测时,一般根据水准点与建筑物的距离,采用往返测试后形成一个水准闭合圈,通过这两种方法将测得的闭合差均匀分配至各个水准点中相对精度较高的水准控制点作为建筑物的水准控制点。
第二节 管道铺设工程
一、管槽开挖
1、断面形式的确定
根据现场土质、地下水位、管材种类和规格、最大冻土层深度以及施工方法确定。
2、管槽开挖的浓度宽度
根据地埋管道管径大小,管槽挖深至管顶面距地表1.3m深度处。管槽开挖宽度依据设计要求而定。管槽开挖后应清除管槽底部石块杂物,并一次整平。管槽遇到岩石卵石区容易损坏管道,应将槽底至少在挖深15cm,并回填至设计标高。
固定墩、阀门井土方开挖与管槽开挖同时进行。
二、管道铺设与安装
安装前,依据招标文件中的有关要求检查外观尺寸和质量偏差。
管路安装按干、支、毛管顺序进行,保证UPVC管不抛摔、拖拉和曝晒,管内不得进入土粒、碎石,柴草等杂物,塑料管道与道路交叉处深不小于150cm,并要加保护管。
UPVC管橡胶密封圈连接程序:
材 料 准 备
清 理 工 作 面
上 胶 圈
刷 润 滑 剂
对 口 插 入
验 收
操作方法及要求
准备:检查管材管件及橡胶圈的质量。当连接的管子需要切断时,须在插口端另行倒角,并应划出插入长度标线,然后在进行连接。
清理:将承口内的橡胶圈沟槽插入端工作面及橡胶圈清理干净不得有土或其他杂物。
上胶圈:将橡胶圈正确安装在橡胶圈沟槽中,不得装反或挚友曲。为了安装方便可用水浸湿胶圈,但不得在橡胶圈上涂润滑剂安装。
刷润滑剂:用手刷将润滑剂均匀地涂在装橡胶圈和管子插口端外表面上,但不得将润滑剂涂到承口的橡胶圈的沟槽内;润滑剂可采用肥皂液,禁止用黄油或其他油类作润滑剂。
对口插入:将连接管道的插口对准承口,保持插入管端平直,用管道拉力器或其他拉力机械将管一次插入止标线。若插入阻力过大,且勿强行插入,以防橡胶圈扭曲。
检查:用塞尺顺承插口间隙插入,
沿管圆周检查橡胶圈的安装是否正常。
(三)冲洗与试压
不低于2.5级,接头、阀门等处应尽露,能进行漏水情况的观察和测量。
管道冲洗由上到下逐级进行,支管和毛管按轮灌组冲洗。具体步骤:
先打开枢纽总控制阀和待冲洗管道的阀门,关闭其他阀门,然后启动水泵(或开启进水闸阀),对干管进行冲洗,直到干管末端流出清水为止。
先打开一个轮灌组的各支管进口和末端阀门,关闭干管末端阀门,进行支管冲洗,直到支管末端出水清洁。然后进行下一个轮灌组的冲洗。
冲洗过程中应随时检查管道情况,并做好冲洗记录。
注意:管道的渗水量应小于管道允许的最大渗水量。(允许的最大渗水量的计算方法见招标文件中的系统试运行)
(四)管槽回填
清除填土中大于2.5cm的石块及直径大于5cm的土块,UPVC管在地面和地下温度接近回填。
管及管件安装完毕,应填土定位,经试压合格后应尽快填土。
填土前将沟槽内一切杂物清除干净,积水排净。
回填在管道两侧同时进行,分层夯实。
(五)试运行
试运行过程中重点检查水源、水泵、施肥罐、施肥阀、过滤器、输配水管网和滴灌带,以及闸阀、进排气阀、安全阀、调压阀、减压阀、计量设备的工作状况是否符合要求,并进行必要的调整。运行调试应在设计流量下分组进行。
第二节 泵房工程
一、浆砌石施工
(一)浆砌石施工采用座浆法,严格要求,确保砌石平整、稳固、密实、错缝。砂浆在施工现场采用搅拌机拌和。
(二)浆砌石勾缝采用勾平缝,严格控制勾缝工序到位(剔槽、冲洗、勾缝、养护),养护期间使其表面保持足够的温度和适当的湿度。
二、砼浇筑工程
(一)钢筋工程
①钢筋进场时,首先检查了其出厂合格证及试验报告单,其种类、钢号、直径均符合施工详图规定,并现场取样送检。
②钢筋及所用金属支撑及预埋件须洁净,使用前将表面油渍、漆污、锈皮、鳞锈等清除干净。钢筋平直,无局部弯曲。成盘的钢筋或弯曲的钢筋均调直后,才允许使用。
③加工成型的钢筋允许偏差在有关规定的标准之内。
④钢筋的安装就位后其位置、间距、保护层及大小尺寸均符合施工详图的规定,其偏差不得超过有关规定。
⑤为保证混凝土保护层的必要厚度,在钢筋与模板之间设置强度不低于结构物设计强度的砂浆垫块。垫块埋设铁丝与钢筋扎紧,垫块相互错开,分散布置。
⑥钢筋混凝土结构中受力钢筋的保护层厚度,要以设计图为准。
⑦钢筋架设完毕,按照施工详图和规范的标准进行详细对照检查,并作出检查记录,检查合格的钢筋,如因故长期暴露须注意防锈蚀,否则要进行除锈,合格后才能浇筑混凝土。
⑧钢筋的接头采用电弧焊搭接焊,采用双面焊接,搭接长度不小于5D,直径小于25mm的钢筋接头可用绑扎接头。
(二)模板工程
①模板采用组合式钢模板扣件钢管加固,模板质量必须符合要求,表面平整、清洁,浇筑前均匀涂刷脱模剂。
②模板要具有足够的强度,能承受混凝土浇筑和捣固的侧压力和振动力,以及施工过程中所产生的荷载。
③保证混凝土浇筑后的设计形状、尺寸以及相互间位置的正确。
④模板表面要光洁、平整,接缝严密,不漏浆且制作简单,装拆方便,以便多次周转使用。
⑤模板安装须有专门技术人员指导进行支撑、架立、校核、定位,按照技术规范进行施工,并且要与钢筋绑扎结合起来,防止浇筑时脱模、变形、沉陷、移动等现象的发生,如果发生则立即停止浇筑。
⑥混凝土达到一定强度后,按照拆模要求期限进行拆除。要严格按照工序进行,并及时清理、维修变形或翘曲的模板部件,做到分类堆放,妥善保管。
(三)砼浇筑
在浇筑前,先对基础高程进行校验,检验准确后再进行现场钢筋绑扎。钢筋绑扎完毕后,按施工图对钢筋进行检验,检验合格后,进行模板支立、加固。以上各工序经监理签字认可后进行混凝土浇筑施工。
三、配电箱、柜安装
(一)配电柜安装
1、开箱检查:按照设备清单、施工图纸以及设备技术资料,核对设备本体及附件的规格等应符合设计要求,附件、备件、产品合格证件、技术资料、使用说明书齐全,外观无损伤及变形,油漆完整,柜内电器装置及元件齐全,无损伤,并做好检查记录。
2、基础型钢安装
按图纸要求预制加工基础型钢支架,并刷好防锈漆,用膨胀螺栓固定在所安装位置的混凝土上,用水平尺找平找正,在基础型钢内预留出接地扁钢端子。配电柜安装后,用接地线与柜内接地排连接好。
3、柜盘稳装
按施工图纸的布置,按顺序将柜放在基础槽钢上,找平、找正。柜体与基础槽钢、柜体与柜体,柜体与测挡板用镀锌螺丝连接。
进入箱、柜的二次线或电缆,应固定牢固,排列整齐,留有余量,避免交叉,屏蔽电缆的屏蔽层要与接地线连接,接线时必须按图施工,无论插接或螺栓连接,应牢固可靠。一般一个端子压一根线,最多不能超过两根,多股线应刷锡,不准有断股。
4、试验调整
将所有的接线端子螺丝再紧一次,用500V摇表在端子处测试各回路绝缘电阻,其阻值必须大于0.5兆欧。按图纸要求,分别模拟试验控制、连锁操作、继电保护和信号动作,正确无误,可靠灵敏后接入正式电源。
5、送电运行验收
在安装作业全部完毕,经质量检查部门检查全部合格后,按程序送电,测量三相电压是否正常,空载运行24h ,若无异常现象后,办理验收手续。
(二)配电箱安装
在主体施工时,按设计留置孔洞,主体完后将配电箱固定在预留洞中,并找好标高和水平尺寸,然后用水泥砂浆填实周边,待水泥砂浆凝固后再安装盘面和贴脸。安装盘面要求平整,周边间隙均匀对称箱门平正,螺丝上齐不歪斜,垂直受力均匀。
配电箱开孔时应用开孔器,严禁用电气焊开孔,应一管一孔,管径与配电管相一致,不能开长孔。开孔大时应采取措施补平齐,管入箱应与孔口平齐,最多不能超过5mm。
接线前应对进出线进行加工整理,多股导线应加线鼻子,多股线用顶丝压接时应先刷锡处理。 2.5平方的导线入开关时应将导线回头后再用顶丝压接,盘面布线应整齐有序,按支路绑扎成束并固定。
第七章 施工进度保证措施
第一节 技术组织措施
能否给业主如期兑现合同工期,关系到本公司的经济利益和企业信誉。工程中标后,本工程将列为我公司重点工程,按项目法组织施工,成立高效运行的项目经理部,并为之提供充裕的人力、物资、设备保证、资金等,确保工期。项目经理部相应成立工期组织管理机构,制定内部工期管理办法,奖罚措施,以从管理制度上保证按计划竣工。
工程开工后,根据合同内容及合同工期,编制谨慎严密的网络计划,抓关键路线,严格按网络计划组织安排施工,实行动态管理。编制计划要留有余地,以便当各种因素可能对工期造成延误时有回旋余地,进度作业指标要留有余地,以便当各种延误发生时采取补救措施。
根据网络图计划编制“月、旬、周”的作业计划,并根据实施过程中的完成情况,及时与计划对比,并采取措施修正调整,实行动态管理。对实际过程中出现的进度滞后及时分析查找原因,做到“以日保周、以周保旬、以旬保月”,确保网络计划的实现。
严格执行工地计划会制度,工地每天由工程技术部召开各作业班组计划会,落实当日计划完成情况及确定第二天工作计划。每周组织召开周进度计划会,项目经理参加,落实当周计划完成情况及确定下周工作计划,重大问题及时报我公司组织协调实施。
根据总体目标和实施进度、施工难度、外部因素等特点,提前预测有可能发生的工序间交叉配合不到位的现象,采取有效措施,抓住重点,攻克难点,优化资源组合,合理调配劳动力及机械设备等生产因素。
精心组织、周密安排,保证材料设备提前到位,避免施工待料,保证施工机械机具完好率。并设专人对机械设备进行维修保养,成立机修班。
全面落实经济承包责任制与分阶段保工期奖,将职工的经济收入与生产质量、进度、安全直接挂钩,调动职工的劳动积极性与创造性。
主动加强与业主、监理、设计单位的联系,并征求意见,确保质量和工期。为此,成立由一名项目副经理为组长的协调领导小组,与各相关部门签订确保施工进度和施工安全的协议书。同时,加强与政府及有关部门的联系与协调,为施工创造良好的外部环境。
第二节 主要工序的工期保证措施
详细了解现场实际情况与设计方案、意图,反复研究论证,制定能确保工期的最佳方案,并严格按照其执行,如遇特殊情况,及时研究论证调整。
施工前对施工方案进行理论计算,施工过程中跟踪验算,对施工过程可能出现的问题进行预测分析,及时采取预防措施,确保施工安全可靠。
主体施工分段流水,合理组织安排是施工进度得以保证的关键,在施工组织安排时,相互协调、各自负责,减少相互之间的干扰。
主体施工是本工程的关键线路,增强人力、物力及机械设备的投入,特别是要配备足够的脚手架、模板等周转材料,确保计划工期的完成。
施工组织安排时充分考虑均衡生产,使劳动力、机械、材料、资金等资源配置最优化。
施工过程中加强施工监测,采取有效措施确保施工安全,以稳求进度。
第三节 施工协调
施工总承包管理在整个工程的施工过程中,对工程内部施工的各单位及周边的相关部门协调管理是确保整个施工过程能否顺利进行的关键,也是确保工程既定目标实现的关键。
一、与业主的工作协调
我们将认真作好与业主之间的关系,尊重业主,通过良好的合作确保本工程承包合同的全面履行,主要表现:定期参加与业主的工程例会,讨论施工过程中所出现的各种矛盾和问题,理顺每一个阶段的关系,从施工角度及以往的施工经验为业主当一个好的参谋,为业主以最少的投资,产生最好的效果,并在施工中为业主着想,满足业主提出的合理要求,从而建立融洽的关系。
二、与设计单位间的工作协调
在施工中作好与设计单位的联系,进一步了解设计意图及工程设计要求,根据设计意图提出我们的实施方案。在施工过程中,针对出现的情况,除按驻地监理要求处理外,还应积极修正可能出现的设计错误,参与设计的深化工作,协助业主会同监理工程师,完善设计内容和设备物资选型。
此外,还应协调好经业主同意的施工分包单位在施工中需要与设计工程师协商解决的问题,协助建筑师解决诸如标高、几何尺寸的平衡协调工作。
三、与监理工程师的工作协调
1、在施工全过程中,严格按照经业主及监理认可批准的“实施性施工组织设计”组织施工及对施工过程进行质量监督管理。在“自检”和“复检”的基础上,接受监理工程师的验收和检查。
2、主动向监理工程师提交所有进入现场的成品、半成品、设备、原材料产品合格证或及时按相关检验程序办理质保书,对按规定在使用前需要进行物理、化学试验的材料,在监理工程师的见证下取样送检,主动递交检测报告,保证工程所使用的各种材料的质量符合国家有关标准的要求。
3、按部位或分项、分工序检验工程质量,严格执行“上道工序不合格,下道工序不施工”的准则,使监理工程师能顺利开展工作,对可能出现的工作意见不统一的情况,遵循“先执行监理的指导后予以磋商统一”的原则,在现场质量管理工作中,维护监理工程师的权威性。
四、内部协调
认真作好管道铺设和泵房的施工协调,各工种、工序之间的协调,物资、机械等的协调是工程能否顺利进行的关键。
1、监督、检查计划和工程合同的执行情况,负责人力物力的综合平衡,促进生产活动正常进行。
2、定期组织召开各专业管理人员会议,分析整个工程的进度、成本、计划、质量、安全、文明施工执行情况,调度会延伸到作业班组长,使项目领导的精神贯彻到现场每个施工员的行动中去。
3、指派专人负责,协调各专业工长的工作,组织好各分部分项工程的施工衔接,协调穿叉作业,保证施工流水作业的条理化、程序化。
4、定期召开由项目经理和财务、预算及现场管理人员参加的成本分析会,优化人力、物力、财力的使用,使成本得到有效的控制。
5、施工组织协调建立在计划和目标管理基础之上,根据施工组织设计与工程有关的经济技术文件进行,指挥调度必须准确、及时、果断。
第八章 质量保证措施
第一节 质量方针
科学技术先行,保证工程质量;提供优质服务,保证用户满意。
1、“科学技术先行”。“科学技术是第一生产力,企业发展必须狠抓科技进步,用科学的管理,优化运行机制,优化资源配备,优化整体素质,优化施工控制。大力开展技术革新、推广新技术、新工艺、新材料。重视科技人才,加速人才开发。用科学技术促进企业的振兴与发展。
b.“保证工程质量”是公司坚持“质量兴企”方针,狠抓质量管理。按照国家颁布标准、规范,精心组织、精心施工,实行标准化作业,从每道工序抓起,保证分项、分部工程质量,最终确保单位工程质量,实现创优目标。
c.“提供优质服务”是指公司与业主签订合同之时起,向业主提供全过程的优质服务和售后服务。集团公司信守合同,以优良的工作质量满足业主的需求。
d.“保证用户满意”。是公司质量承诺的最终目的。用户满意是公司质量工作的落脚点,是公司信誉的关键所在。我们要通过科学的管理、优良的工程、优质的服务,使用户满意。以此提高公司社会信誉,提高市场占有份额,提高企业的经济效益,创造不断发展的条件。
第二节 质量目标
质量目标:达到优良工程标准。具体质量目标指标为:单元工程合格率100%,优良率达70%以上;分部工程优良率达70%以上;单位工程优良率100%。
第三节 工程质量承诺
按设计要求和国家现场施工验收规范,精心组织施工,执行国家现行建筑工程质量检验标准,工程竣工验收时,质量达到下述目标:
