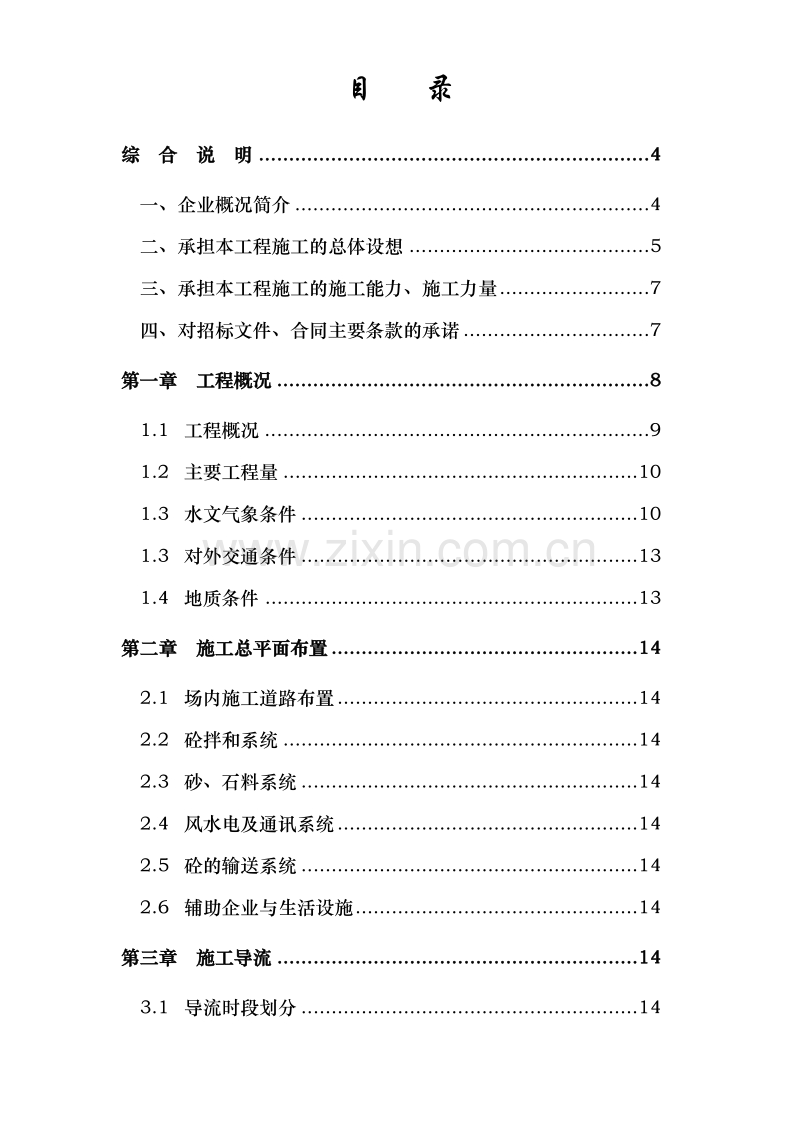

1、目 录 综综 合合 说说 明明 .4 4 一、企业概况简介 .4 二、承担本工程施工的总体设想 .5 三、承担本工程施工的施工能力、施工力量.7 四、对招标文件、合同主要条款的承诺.7 第一章第一章 工程概况工程概况 .8 8 1.1 工程概况 .9 1.2 主要工程量 .10 1.3 水文气象条件 .10 1.3 对外交通条件 .13 1.4 地质条件 .13 第二章第二章 施工总平面布置施工总平面布置.1414 2.1 场内施工道路布置.14 2.2 砼拌和系统 .14 2.3 砂、石料系统 .14 2.4 风水电及通讯系统.14 2.5 砼的输送系统 .14 2.6 辅助企业与生活设施.

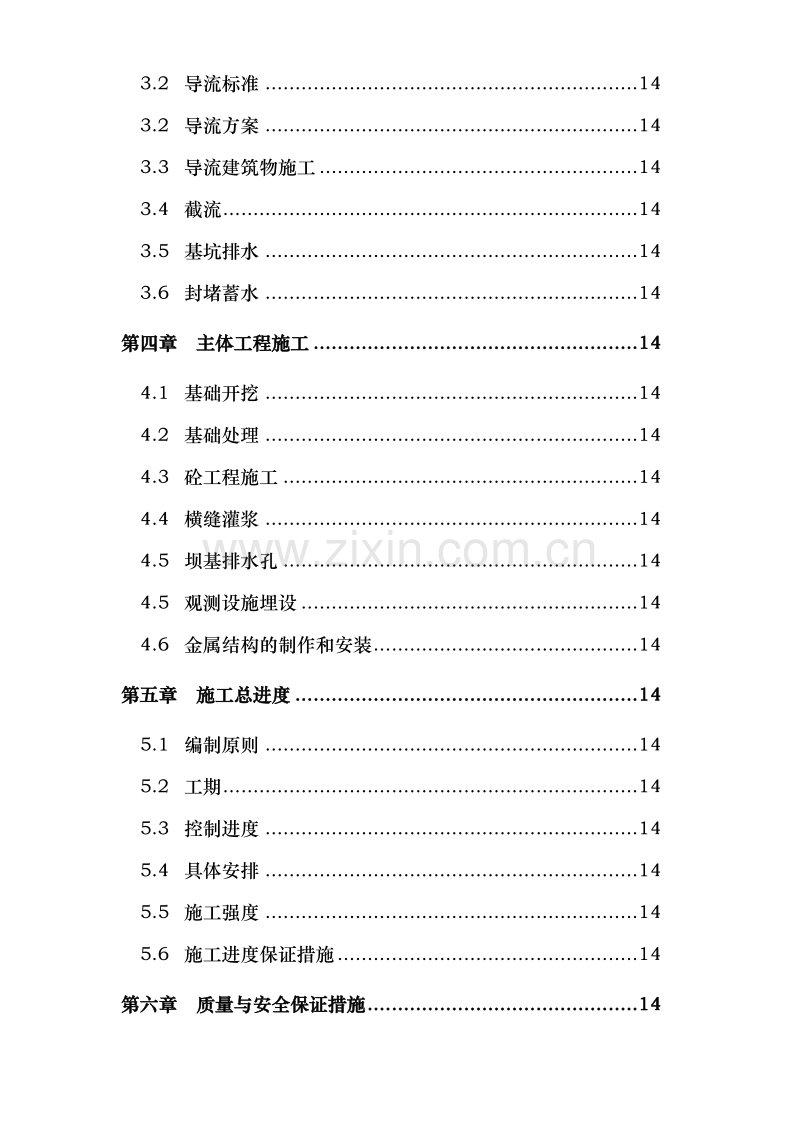

2、14 第三章第三章 施工导流施工导流 .1414 3.1 导流时段划分 .14 3.2 导流标准 .14 3.2 导流方案 .14 3.3 导流建筑物施工.14 3.4 截流.14 3.5 基坑排水 .14 3.6 封堵蓄水 .14 第四章第四章 主体工程施工主体工程施工 .1414 4.1 基础开挖 .14 4.2 基础处理 .14 4.3 砼工程施工 .14 4.4 横缝灌浆 .14 4.5 坝基排水孔 .14 4.5 观测设施埋设 .14 4.6 金属结构的制作和安装.14 第五章第五章 施工总进度施工总进度 .1414 5.1 编制原则 .14 5.2 工期.14 5.3 控制进度 .
3、14 5.4 具体安排 .14 5.5 施工强度 .14 5.6 施工进度保证措施.14 第六章第六章 质量与安全保证措施质量与安全保证措施.1414 6.1 质量保证措施 .14 6.2 安全保证措施.14 第七章第七章 施工现场标准化管理施工现场标准化管理.1414 第八章第八章 文明施工与环境保护文明施工与环境保护.1414 8.1 组织管理 .14 8.2 文明施工 .14 8.3 环境保护 .14 第九章第九章 施工组织施工组织 .1414 9.1 组织机构 .14 9.2 投入的主要人员及劳动力计划.14 9.3 投入的主要施工设备计划 .14 第十章第十章 附图附图.1414 施
4、工总进度计划表(一).14 施工总进度计划表(二).14 施工计划网络图 .14 洪二投标01:施工总平面布置图.14 洪二投标02:砼拌和系统布置图.14 洪二投标03:人工砂石料加工工艺图 .14 洪二投标04:溢流面倒坡立模图.14 洪二投标05:砼灌区分区图.14 综 合 说 明 综综 合合 说说 明明 我公司为能参加泰顺县洪溪二级水电站拦河坝工程的投标而感到荣幸,同 时也感谢贵方给予我公司参与竞争的机会。通过认真学习和研究招标文件及有 关图纸资料,分析了各种影响施工的因素和工程的特点,我公司有充分的信心 保证优质、如期、安全完成本工程招标文件规定的承包范围内的施工承包任务, 为此,我
5、公司将以积极的态度,齐心协力,全力以赴,抓住机遇,迎接挑战。 一、企一、企业业概况概况简简介介 公司为国家一级施工资质的省属水利水电施工企业,技术力量雄厚, 设备先进,各类专业技术管理人员占全职工的 40%以上,拥有包括国家特殊津 贴专家在内的高中级职称人员 300 余人,国内外各类先进施工设备两千余台, 总功率达 4 万余千瓦。年施工生产能力土石方挖填 400 万 m3,砼浇筑 120 万 m3。公司先后在国内外承建了水利、电力、路桥、码头、市政、地基基础、 工民建等各类工程 200 多项,其中包括奉化亭下水库、奉化横山水库、江山碗 窑水库、仙居下岸水库等国家、省的重点和大型水利枢纽工程 2
6、0 余项。公司 实施技术兴企战略,具有鲜明的技术先导特色,技术开发和应用项目达 50 余 项,包括堆石坝喷砼面板施工技术、钢丝网水泥砂浆垂直高频振捣工艺在内的 行业领先、填补国内空白的 16 项新工艺、新技术获部省科技成果奖。公司实 行管理和创新相结合的质量管理方法,近几年有 18 个 QC 小组获全国、部省 级优秀 QC 小组称号,1998 年获水利部质量管理优秀企事业单位称号。承建 工程的优良品率达 85%以上,其中奉化亭下水库以质量优、投资省、进度快, 被选入中华人民共和国 40 周年优秀工程选 ,奉化横山水库扩建工程获得浙 江省最高建筑荣誉奖“钱江杯” ,1997 年又被水利部评为十大
7、优质工程,同年 东阳南江水库又荣获“钱江杯” ,1998 年有二项省重点工程通过初验并被评为 优良工程。近几年来效益显著,连续五年被建行评定为(AAA)特级资信企业。 同时我公司也施工过多个大坝工程(包括拱坝) ,如奉化横山水库扩建工程、东 阳南江水库安全加固工程、奉化舍网水库、鄞县榧树潭水库(浆砌块石双曲拱 坝) 、仙居下岸水库(砼双曲拱坝) 、临安青山殿土建一标、重庆甘宁水库、江 山碗窑水库、象山隔溪张水库等,具有丰富的大坝工程施工经验。 二、承担本工程施工的二、承担本工程施工的总总体体设设想想 针对本工程特点,我们将认真组织施工,并充分发挥一级施工企业的管理 力量和技术装备优势,中标签订
8、合同后,迅速进场做准备工作,在建设单位完 成前期准备工作的基础上,争取提前开工。 1、组织形式和施工队伍 该工程中标后,我公司将安排长期承担大坝工程施工,具有丰富水利施工 经验的二分公司承担本工程施工任务。项目经理为主具体负责,公司下 属二分公司承建过奉化横山水库扩建工程、临安青山殿土建一标、重庆甘宁水 库、鄞县榧树潭水库(浆砌块石双曲拱坝) 、仙居下岸水库(砼双曲拱坝)等, 具有丰富的工程施工经验,能够保质保量的完成工程,多次获省市有关部门的 高度赞扬。项目经理部拟投入一支 203 人左右的施工队伍,拟投入管理人员 19 人,技术工人约 94 人。并且在全公司范围内抽调其他骨干力量参加本工程
9、 的施工,加强工程现场施工管理,层层落实经济承包责任制,从各个方面保证 工程建设顺利、高效、优质完成。 2、质量目标:确保优良 坚持质量第一、信誉至上的方针。推行全面质量管理,严格按施工图纸、 技术文件和国家颁发的有关规范、规程精心施工,认真落实质量岗位责任制, 诚恳接受有关方面的质量检查和监督,积极配合现场施工监理人员的工作,确 保工程质量优良。若未达到优良工程,我公司愿意承担壹拾万元的罚款。 3、工期目标 接到中标通知书后,计划于 2001 年 8 月 15 日开工(以开工令为准) ,施 工中按施工进度计划随时控制和调整进度,并于 2003 年 2 月 12 日竣工,施 工总工期为 545
10、 个日历开,具备竣工验收条件,比计划工期提前 31 天完成。 4、安全目标:本工程安全目标为确保无重大伤亡事故,无等级火警事故。 加强安全教育和安全管理,严格执行关于安全生产的有关规定和制度,按 照安全生产保证措施,层层设置专职和兼职安全员;认真落实安全生产岗位责 任制,有效开展安全月(日)活动,确保安全文明施工,避免一般事故,杜绝 重大人身和设备事故。 加强治安保卫工作,建立治安保卫工作机构,配足保卫值班人员,加强安 全保卫教育,贯彻现场保卫责任制,接受指挥部和地方政府及有关部门对安全 生产、保卫工作的指导帮助,督促检查,确保工程施工安全。 5、文明施工目标:严格按文明施工有关条款施工,争创
11、文明施工样板工 程。 三、承担本工程施工的施工能力、施工力量三、承担本工程施工的施工能力、施工力量 根据投标的总设想,我公司安排的施工人员和设备见施工组织设计第九章。 四、四、对对招招标标文件、合同主要条款的承文件、合同主要条款的承诺诺 我公司全面认真地阅读和研究了泰顺县洪溪二级水电站拦河坝工程的招标 文件及设计图纸,参加了现场踏勘、澄清疑问等活动。现向贵方表示:愿以文 件所列的施工范围、工程内容、进度、质量要求承担该工程施工任务。 求实、信誉是企业发展之本,也是我公司一贯遵循的守则,一旦我公司中 标,我们将全面履行招标文件的各项规定及我公司投标书中的各项承诺,确保 本工程项目经理与技术负责人
12、在工地时间每月不少于 22 天。在实际施工过程 中严格按照水利施工规范要求,文明施工,同贵方密切配合,确保该工程保质 保量按期完工。 敬礼 投标单位:公司 日期:2001 年 7 月 8 日 第一章工程概况 第一章第一章 工程概况工程概况 1.1 工程概况工程概况 洪溪二级水电站位于浙江省泰顺县洪口溪支流洪溪上,坝址距泰顺县城 20km,距下洪乡 5km,大坝位于大坟坑交汇口下游 50m,厂房位于仙居溪 与洪溪交汇处上游 300m 处。坝址集雨面积 77.5km2。枢纽主要由拦河坝, 发电引水隧洞,调压井,压力斜洞,发电厂房,升压站等建筑物组成。本电站 是单目标发电工程,装机容量 24000k
13、w,水库正常库容 741 万 m3。 本标为第一标,其合同名称:洪溪二级水电站拦河大坝施工合同;合同编 号:HXED/C-1;合同内容如下: 1 、挡水建筑物 拦河坝采用砼混合线型拱坝,坝体材料为 C15W6 砼。坝顶高程 277.3m,坝底高程 210m,最大坝高 67.3m。拱冠梁顶厚 3.02m,拱冠梁底 厚 8.47m,厚高比 0.126,坝顶中心线弧长 181m. 水库泄洪采用坝顶表孔溢流,最大泄量 1141m3/s。 坝顶表孔净宽 40m。堰面采用 WES 型曲线,堰顶高程 271m,不设闸 门。坝后消能采用挑流消能,挑射角 15,表孔反弧半径 4.0m,挑流鼻坎高程 266.17
14、m。 坝后设两层人行交通便桥,高程分别为 257m 和 238m。坝体设有一套 800mm 的放水冲砂管、锥形阀及检修闸阀,中心高程为 235.50m,放水管 闸阀室与坝后桥相连接。上坝公路设在左岸,与发电引水系统相连接。 大坝倒垂孔观测室布置于坝顶表孔左侧。 大坝共设 9 个坝段,中间二个坝段为溢流坝段,段长 20m。坝段间进行 封拱灌浆。 二道坝置于距大坝 80m 的狭谷地带,坝型为砼单曲拱坝,材料采用 C15 砼,底宽 4.6m,最大坝高 19.5m。 拱坝坝基开挖到微风化基岩,河床底部设 C15 砼垫座,垫座顶高程 210m。 坝基需进行全坝基固结灌浆和帷幕灌浆,固结灌浆孔深 510m
15、,孔排间 距 3m,梅花型布置;帷幕孔深入相对隔水层(q3Lu)5m,间距 3m,平 均孔深 45m,并与两岸帷幕形成完整的防渗体系。 坝头右岸设灌浆平洞,平洞尺寸为 2m2.5m 的城门洞型,长度为 10m。 坝基范围内的断层及破碎带进行深挖回填砼及固结灌浆处理,边坡陡坡倾 角节理进行锚固处理。 2、导流隧洞 导流隧洞布置在大坝左岸,进口距坝约 60m,出口距坝约 70m,进口底 高程 219.00m,出口底高程 213.00m,纵坡 3。导流洞全长 171.30m, 其中设一个弯段,桩号为 0+63.4m0+101.1m 段,转弯半径为 48m,转角 45,导流隧洞断面为 55.6m(宽高
16、)的城门洞型,出口设有 5m 长的衬 砌段,衬砌厚度为 35cm。在进口前段设封堵闸门,供导流洞封堵时用。 1.2 主要工程量主要工程量 本标段主要工程量本标段主要工程量 项目 土石方 明挖 砼浇筑 (m3) 固结灌 浆 帷幕灌 浆(m) 回填灌 浆(m2) 石方 洞挖 钢筋 制安 封拱 灌浆 工程量 工程名称 (m3)(m)(m3)(t)(m2) 大坝工程 2251746720194235767763681886 导流工程 180360/160 430 0 18/ 1.3 水文气象条件水文气象条件 据泰顺气象站实测资料统计,本流域多年平均气温 16.1,极端最高气 温 37.0(1967 年
17、 7 月 17 日) ,极端最低气温-10.5(1983 年 12 月 31 日) ;多年平均水汽压 16.4hpa,相对湿度 83;多年平均降水量 2006.8mm,多年平均风速 1.4m/s,实测最大风速 12 m/s,相对风向为 NNW 等。泰顺气象站地面气候特征值统计成果见表 1-1。 本流域属亚热带季风气候区,温暖湿润,四季分明,光照充足,降水丰沛。 流域多年平均降水量 1865mm,降水量年际变化较大,年内分配不均,最丰 年降水量 2500mm 以上,最枯年降水量 1300mm 以下。年内降水主要为春 雨、梅雨和台风暴雨等。春季,南北气候交替加剧,低气压及锋面活动频繁, 天气阴晴不
18、定,常有绵绵春雨;初夏,因北方冷空气与南方来的暖湿气流交馁, 形成大面积锋面雨,俗称“梅雨” ;夏秋季受太平洋副热带高压控制,天气晴热, 有局部雷阵雨发生,由于沿海台风的热带风暴活动频繁,受其影响, 发生大暴 雨较多。本流域的大洪水主要由台风暴雨所形成。 工程区域气象特征值、设计频率洪峰流量、水库水位与库容关系、坝址下 游水位与流量关系分别见下表 1-1、表 1-2、表 1-3 和表 1-4。 泰顺站地面气候特征值统计成果表泰顺站地面气候特征值统计成果表 表 1-1 月份 项目 123456789101112全年 平均气温()5.76.810.816.119.823.025.925.222.3
19、17.412.47.716.1 平均最高气温()11.512.16.221.324.627.431.330.527.222.717.613.421.3 平均最低气温()1.63.16.712.116.219.622.021.418.613.38.43.512.2 极端最高气温()27.527.429.032.635.335.637.035.834.632.030.726.237.0 极端最低气温()-8.5-8.1-4.1-0.86.010.916.214.57.1-0.1-4.0-10.5-10.5 平均水汽压( hpa)7.58.510.815.019.223.326.626.222.51
20、6.312.18.816.4 平均相对湿度(080838382838481838482828182 平均蒸发量(mm)46.446.268.188.898.91191 6 5 . 11 3 9 . 41 0 7 . 986.256.846.31 0 6 9 . 1 平均风速( m/s)1.31.31.51.61.51.71.81.51.41.31.11.11.4 最大风速( m/s)96.310 8 (2次 )8 9 ( 2次 )911.3 1 2 ( 2次 ) 12 (2次 )8.37.3 12 (4次 ) 相对风向WNNNNEWWNEWW S WW W N W N N E N N W N
21、N W W S W WNNE N N W 2 N N E 1 W S W 1 洪溪一级坝址设计洪水成果表洪溪一级坝址设计洪水成果表 表 1-2 各频率设计值分 期 项目 0.2%0.33%0.5%1%2%3.3%5%33.3% 洪峰(m3/s) 13451259118511201030913817 年 最 大 模数 (m3/s.km2) 17.416.215.314.513.311.810.5 洪峰(m3/s) 83 非 汛 期 洪量(万 m3) 1.1 水库水位、面积、库容关系表水库水位、面积、库容关系表 表 1-3 水位 (m) 面积 (万 m2) 库容 (万 m2) 水位 (m) 面积
22、(万 m2) 库容 (万 m2) 2100024611.25147.2 2150.370.925013.2196.1 2200.743.725619.48294.1 2252.3511.426023.67380.4 2303.9627.126629.8734.05 2356.1452.4270541.0700 2408.3288.5 坝址水位流量关系表坝址水位流量关系表 表 1-4 坝 址备 注 水位(m)流量(m3/s)水位(m)流量(m3/s) 2190 22051.01 221267.19 222480 223791.87 2241180.35 2251451.46 水位为黄海基面 1.
23、3 对对外交通条件外交通条件 本工程坝址及厂址原无公路通过,目前公路需从泰顺至文成公路陈坑坳接 入,陈坑坳至坝址公路长为 4.5km,坝址至厂址公路长 3.8km,设计宽度为 4.5m,该公路业主已着手建设并在 2001 年 5 月底通车。建筑材料和机电设备的 运输,凡本省购置的材料和机电设备均由公路运抵工地或铁路运至温州或丽水, 再由公路运至工地。 1.4 地地质质条件条件 1、建筑物工程地质条件 1) 、坝址 坝址区河谷显不对称“V”字型,左岸平均坡度约 42,谷底狭窄,高 程 217m 左右宽度约 20m,以下为狭谷深潭,水面高程约 207m,水深约 5m,狭谷平均宽度约 12m。两岸山
24、体可利用相对高度约 75m。坝址两岸山坡 坡下部基岩裸露,左岸高程约 230m 以上,右岸高程 250m 以上覆盖层较以育。 坝址区地层单一,岩性简单,主要为侏罗系上统 Z 段,岩性为晶屑熔结 凝灰岩。岩石致密坚硬,抗风化能力强。坝址两岸下部出露的基岩以弱风化为 主,局部强风化,上部覆盖层以下基岩风化程度较深。 坝区未见较大断层通过 迹象,小断层亦不发育,只在 Zk3钻孔深 34.6035.40m 处发现一小断层。 坝区内主要构造形迹为节理裂隙。无明显的不利结构面组合和严重夹泥及软弱 夹层。对工程较为不利的北东走向倾北西的缓倾角张开节理。 坝址区地下水主要为基岩裂隙水,由大气降水及河水补给,相
25、对隔水层 (q3Lu)埋深在地表以下较深。两坝肩的绕坝渗漏及坝基浅层渗漏问题存在, 需进行防渗处理。 2) 、导流隧洞 导流洞进口处河床高程 219.0m,出口处河床高程 213.0mm,洞长 171.3m 左右,洞径为 55.6m 的城门洞型,进出口各 5m 钢筋砼衬砌,衬 砌厚度 35cm。围岩岩性都为晶屑熔结凝灰岩,岩石致密坚硬,未见断层切断 通过,洞室围岩稳定;导流洞进、出口基岩裸露,基本呈弱风化微风化状, 洞脸极易形成,工程地质条件良好。 2、天然建筑材料 1) 、块石料:本枢纽区广泛分布流纹质晶屑凝灰岩,石质良好,储量丰 富,可满足工程要求。 2) 、砂砾料 工程区附近河床大多基岩
26、裸露,在局部堆积的也基本是大块石,没有天然 的砂砾料料场。工程所需砂石料采用人工轧制。 第二章施工总平面布置 第二章第二章 施工总平面布置施工总平面布置 本工程现场山陡、地形狭,施工布置难度较大,针对此特点,结合施工条 件,考虑充分利用左岸高程 297m 左右开挖平台,对施工区内的临时工程设施 及生活设施进行施工总平面布置,详见附图:洪二投标-01 施工总平面布置图 及以下具体说明。 2.1 场场内施工道路布置内施工道路布置 本工程已有上坝公路至左坝头,从左坝头到坝脚的施工道路正在修建,根 据现场踏勘,在左岸坝址上游高程 240m 处修建一条坡比 6%-8%路基宽 4.5m,长 0.3km 碎
27、石路面的施工道路至坝址,供开挖出碴及运输辅助材料上 坝;另外从导流洞进口沿河床至导流洞出口修建一条宽 4.5m,长约 0.4km 的 施工道路,供导流洞出口开挖出碴及运输砼的通道。 从上游围堰至坝址下游修筑一长 0.1km,路基宽 3M 的施工道路,作为 坝基开挖的出渣道路。 场内临时施工道路修建总长为 0.8km。 2.2 砼砼拌和系拌和系统统 1 布置在坝体左岸上游 277.0M 高程开挖平台处,设 2 台 0.75 立方米 拌和机,搭建简易拌和站,由皮带机上料,根据地形特点和有利的高差,由人 工砂石料系统加工后的成品砂石料用皮带机输送到储料仓内,经地垄自动称量 由皮带机输送砂石料至拌和站
28、。设 4 个储料隔仓,共可储料 1600m3,隔仓的 河床一侧用钢结构档板封堵,储料仓底程 277M,隔墙为砼结构,隔墙与岩石 接触处设锚筋加固。拌和平台出料位置向缆机覆盖面内铺设轻轨,吊罐由轨运 至缆机下起吊,轻轨设在 277.0M 高程。详见洪二投标-02 图。 2 砼拌和系统工程量: 名称单位工程量备注 开挖 M32000 浆砌石 M3500 地垄及拌和平台 C15砼 M3200 隔墙及台面 木材 M310 钢材 T15 隔仓挡板及其它 砼生产强度 KnQ砼 Qh= =18m3/h 2025 式中:Qh砼生产强度 m3/h Q砼砼浇筑高峰月强度 5900m3/月 Kh小时不均匀系数,取
29、1.5 本工程充分考虑设备检修、正常停工、交接班、变换级配等因素造成 的强度不均匀性,拟采用 20.75m3拌和站一座,生产能力可以满足 18m3/h 的砼浇筑强度。另外要前期在导流洞进口及左坝头各设置一台 0.4m3 移动式拌和机,供前期临时工程中砼浇筑。 2.3 砂、石料系砂、石料系统统 本工程砼浇筑总量为 47080m3,砼浇筑高峰期叠加强度为 5900m3/月。 根据概算定额,本工程约需成品骨料 4.95 万 m3,成品砂料 1.75 万 m3。 1、料场选择 根据工程的总体规划及浙江省浙南综合工程勘察院试验室提供的石材试验 报告,考虑石料的强度及制砂获得率,本工程的砂石料场选择坝址上
30、游距坝址 约 1.2km 的 2石料场。总储量能满足本工程的施工需要。 2、砂石料开采 采运能力: Q=(Q砼A+Q0)Ks=16225T 其中: Q月采运能力,T/月。 Q砼砼月浇筑高峰期强度,5900m3/月。 A每立方米砼中的砂、石含量,取 2.2T/m3 Q0工程其它砂砾料日需用量 Ks损耗补偿系数 取 1.25 以每天两班计算,折算为每小时的采运能力为:Qh=Q/350=46T/h。 3、砂石料加工 加工工艺流程: 人工砂石料加工系统布置在左坝头 287.0m 高程处,与砼拌和系统布置在 一起,根据砂石料采运能力,在加工系统处布置两台 PE250400 颚式破碎机 二台,制砂棒磨机一
31、台。人工砂石料工艺流程见洪二投标03 图。 2.4 风风水水电电及通及通讯讯系系统统 1、供风 在坝区左岸上坝公路边布置 1空压站,内设 2 台 10m3/min 电动空压 机,主要作为坝基开挖、导流洞开挖和砼系统施工用风,另在导流洞进口上游 侧配 1 台 6m3/min 移动式柴动空压机,作为前期施工便道的开挖。 在石料场布置 2空压站,内设 2 台 10m3/min 电动空压机,主要供砂 石料系统用风。 铺设 50m4钢管至左坝头处,然后用 3管送至各开挖工作面,具体安排 为:沿左岸坡铺设 150m,铺设 250m 至右岸坡。 2、供水 由于坝区施工及生活区较高,水泵房布置在导流洞进口上游
32、约 20m 附近, 高程 217m 左右处,内装二台 IS100-65-315 型水泵(其中一台备用) ,电机 功率 75KW,设计流量 100m3/h,扬程 125m,水池布置在左岸高程 295m 的山坡上,为 75#浆砌石水池,容量为 200m3,通水至左坝头,转而进入坝面 及各施工辅助企业和生活区,共铺设 4钢管 200M,3钢管 200M,2钢管 150M,共 550M。 水池浆砌石方量 80m3。 3、供电 工程建设中所需施工供电的 10KV 供电线路及变压器由发包方负责架设与 安装,业主已在大坝左岸上游山坡上安装一台 400KVA 变压器及在距上游约 1.2km 处的 2料场安装一
33、台 160KVA 变压器。本工程施工用电直接从业主 提供的变压器引线接至各施工点及生活区。同时配备一台 90KVA 柴油发电机 组作为备用电源,铺设低压动力线 600m。 4、通讯 安装一门程控电话,用于对外联系。施工场内通讯采用对讲机,配对讲机安装一门程控电话,用于对外联系。施工场内通讯采用对讲机,配对讲机 4 4 套。套。 2.5 砼砼的的输输送系送系统统 根据地形特点及施工条件,基础垫座砼采用机动翻斗车直接入仓的方式浇 筑,坝体砼采用缆机运输砼,根据坝体布置特点及地形条件,本工程布置两台 固定式缆机,其中 1缆机为主缆机,跨度为 210m,右岸固定端高程为 295M,左岸固定端高程为 2
34、90M;2缆机为辅缆机,跨度为 210m,右岸固 定端高程为 295M,左岸固定端高程为 290M;左岸设 5M 高的增高塔。两台 缆机基本上可以覆盖 90以上的坝体,对坝体难以直接用缆机吊运入仓部位结 合搭仓面输送砼入仓。详见洪二投标01 图。 砼水平运输采用“752”窄轨配平板车装 3m3及 1m3吊罐运输。 缆机起重量 1缆机为 10 吨,2缆机为 4 吨,产量 150m3/台班; 缆机平台开挖 100m3;浇筑 C25砼:50m3。 2.6 辅辅助企助企业业与生活与生活设设施施 辅助企业与生活设施布置在坝区施工公路侧边,由于均布置于坡面上,必 要时做护坡加固措施,并做好排水沟,防止雨后
35、滑坡,具体详见洪二投标01 图,房建面积 2150m3。详见房建表。 临时房建面积表临时房建面积表 水泵房 20 竹瓦结构 试验室 60 砖瓦结构 二、仓库 450 水泥仓库 200 竹瓦结构 油库 80 砖瓦结构 炸药库 60 砖瓦结构 雷管库 10 砖瓦结构 综合仓库 100 竹瓦结构 三、生活设施 830 办公室 80 钢结构活动房 宿舍 600 钢结构活动房 食堂 150 钢结构活动房 四、其它棚建 400 合计 2150 临时设施用地表临时设施用地表 编号土地计划用途所需面积位置需用时间 1 生产设施用地 1500 左岸坝头及 施工道路旁 2001.8.15 2003.2.15 2
36、生活设施用地 1100 施工道路旁 2001.8.15 2003.2.15 3 施工临时道路用地 1500 库区左侧 2001.8.15 2003.2.15 4 其它临时设施用地 600 施工道路旁 2001.8.15 2003.2.15 合 计 4700 第三章施工导流 第三章第三章 施工导流施工导流 3.1 导导流流时时段划分段划分 根据招标文件水文条件分析,本地区可划分为汛期和非汛期两个导流时段, 自 4 月 15 日到 10 月 15 日为汛期,10 月 16 日到次年 4 月 14 日为非汛期,各 期不同设计频率洪水的洪峰流量见表 3-1,坝址处汛期洪枯流量相差较大,结合 本工程施工进度安排,本工程采用非汛期围堰挡水,汛期坝体挡水。 洪溪一级坝址设计洪水成果表洪溪一级坝址设计洪水成果表 表 3-1 各频率设计值分 期 项目 0.2%0.33%0.5%1%2%3.3%5%33.3% 年洪峰(m3/s) 13
