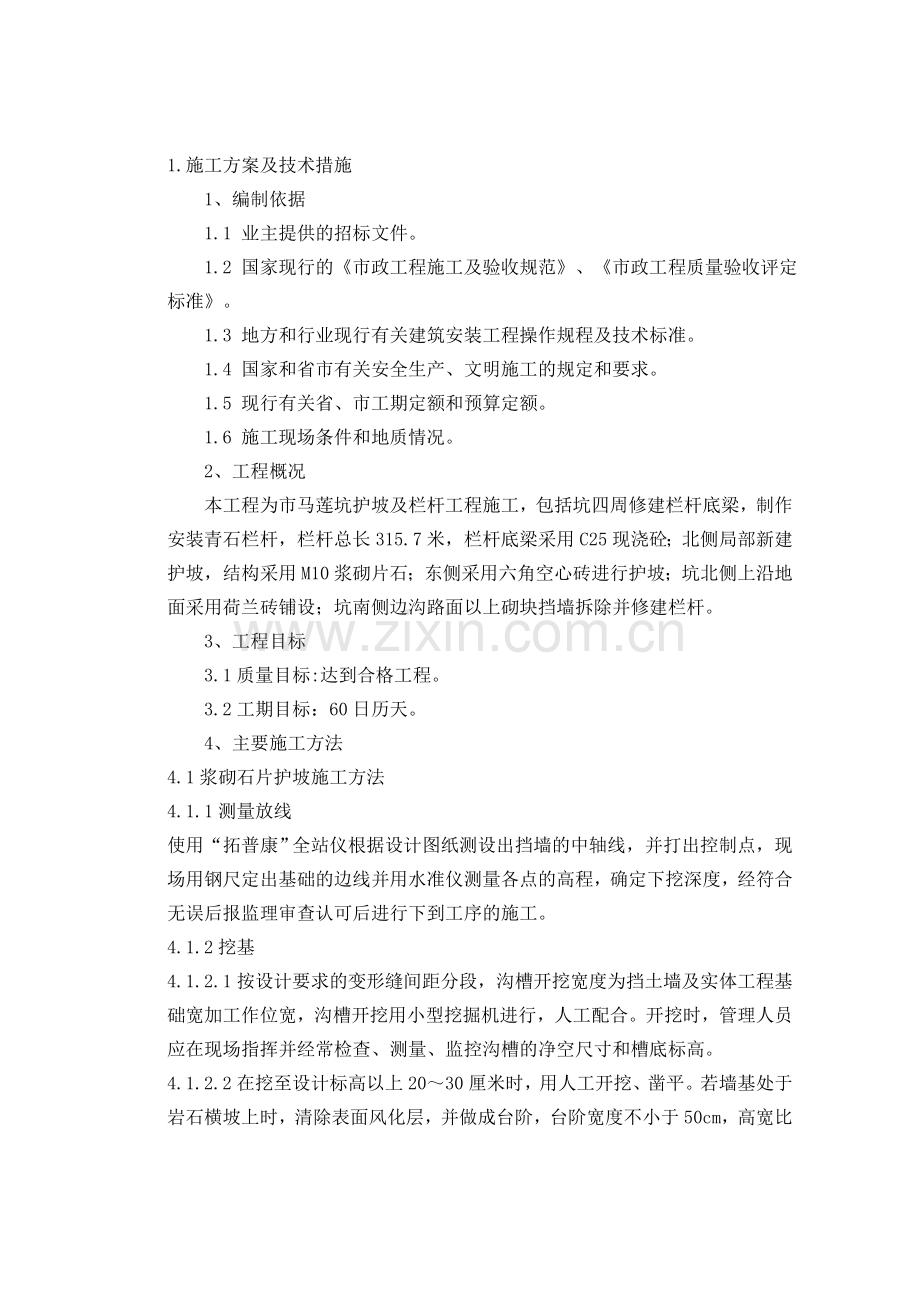

1. 施工方案及技术措施
2. 质量保证措施
3. 施工总进度计划及保证措施
4. 施工安全措施计划
5. 文明施工措施计划
6. 施工场地治安保卫管理计划
7. 冬季和雨季施工方案
8. 施工现场总平面布置
9. 任何可能的紧急情况的处理措施、预案以及抵抗风险(包括工程施工过程中可能遇到的各种风险)的措施
1.施工方案及技术措施
1、编制依据
1.1 业主提供的招标文件。
1.2 国家现行的《市政工程施工及验收规范》、《市政工程质量验收评定标准》。
1.3 地方和行业现行有关建筑安装工程操作规程及技术标准。
1.4 国家和省市有关安全生产、文明施工的规定和要求。
1.5 现行有关省、市工期定额和预算定额。
1.6 施工现场条件和地质情况。
2、工程概况
本工程为市马莲坑护坡及栏杆工程施工,包括坑四周修建栏杆底梁,制作安装青石栏杆,栏杆总长315.7米,栏杆底梁采用C25现浇砼;北侧局部新建护坡,结构采用M10浆砌片石;东侧采用六角空心砖进行护坡;坑北侧上沿地面采用荷兰砖铺设;坑南侧边沟路面以上砌块挡墙拆除并修建栏杆。
3、工程目标
3.1质量目标:达到合格工程。
3.2工期目标:60日历天。
4、主要施工方法
4.1浆砌石片护坡施工方法
4.1.1测量放线
使用“拓普康”全站仪根据设计图纸测设出挡墙的中轴线,并打出控制点,现场用钢尺定出基础的边线并用水准仪测量各点的高程,确定下挖深度,经符合无误后报监理审查认可后进行下到工序的施工。
4.1.2挖基
4.1.2.1按设计要求的变形缝间距分段,沟槽开挖宽度为挡土墙及实体工程基础宽加工作位宽,沟槽开挖用小型挖掘机进行,人工配合。开挖时,管理人员应在现场指挥并经常检查、测量、监控沟槽的净空尺寸和槽底标高。
4.1.2.2在挖至设计标高以上20~30厘米时,用人工开挖、凿平。若墙基处于岩石横坡上时,清除表面风化层,并做成台阶,台阶宽度不小于50cm,高宽比不大于2:1,在纵向上按设计图要求做成台阶。槽底标高达到设计标高和几何尺寸满足图纸要求后,通知试验室和监理工程师进行平面、高程复测并用动力触探仪作地基基槽承载力检验,检查是否满足设计要求,若基槽承载力不能满足设计要求,应与驻地监理工程师协商处理方案,直至符合设计要求为止。
4.1.2.3对基槽深度超过2m地段,开挖时为确保开挖作业的安全,首先设置1:1的槽壁坡度,再在基槽四周打入木桩,设立挡土板,防止基槽四周坍塌。另外,基槽开挖过程中,防止雨水流入或地下水渗出,必须在基础尺寸外侧开挖排水沟和积水坑,配一台潜水泵,以便把积水立即抽排出积水坑外,保证挖基工作在无水情况下安全进行。
4.1.2.4基槽底标高、几何尺寸、地基承载力、基槽密实度等都符合要求后报监理工程师检验,并且得到监理工程师的认可后方可进行垫层的施工。
4.1.3垫层的施工
购买成品的砂砾石垫层,人工摊铺,整平,平板振动器碾压,按照地基填方施工规范施工,并层层报验,确保工程质量。
4.1.4浆砌片石基础
4.1.4.1砌筑前,首先将片石中的风化石,杂质等清理干净,砂、石必须是经过试验合格的,砂浆拌合采用搅拌机拌合。砂浆加水量采用搅拌机自动计量器控制水的需用量,砂用磅秤计量。
4.1.4.2砌筑前,再次复核各部尺寸,另外测量组将基础顶标高控制桩打在基槽四周,以便砌筑基础时拉线控制基础顶标高。砌筑前先开挖凸榫基槽,砌筑凸榫,经验收合格后进行基础的砌筑。
4.1.4.3砌筑基础根据厚度的不同分五层或六层砌筑,每层砌筑的厚度30-35cm,但分层不找平,使基础上下交错连成一体。保证基础最小埋深180cm。
4.1.4.4砌筑时用砖刀和捣浆棒一起将缝密实,不出现空洞和砂浆不饱满现象。
4.1.4.5每个段落施工基础时,首先按图纸的要求每隔10m设置一道变形缝,变形缝宽度为20㎜,缝内沿墙的内、外、顶三边填塞沥青麻丝,将变形缝位置确定且固定好,当砌筑到此时,用沥青麻丝将此隔开。
4.1.4.6基础砌筑完毕后,用3:7灰土将基槽四周回填压实,回填夯实用震动打夯机,用灌砂法作密实度试验,密实度必须达到90%以上。
4.1.5片石墙身
4.1.5.1基础砌筑完毕后,必须与设计图纸核对,检查几何尺寸与基础顶设计标高是否有偏差,经自检确认符合要求后报监理工程师签证认可后才开始墙身砌筑。
4.1.5.2砌筑前,先将基础表面清理、冲洗干净。
4.1.5.3为保证墙身位置及断面尺寸的准确,当底面尺寸放好样后,用木板制成墙身断面挂线样板,将挂线样板固定在变形缝位置,在墙端转角点挂控制墙身的砌筑。在施工过程中,经常检查挂线样板位置、基础变形缝与墙身变形缝位置是否一致、墙身平面位置及外侧坡度,随时纠正不合要求之处。
4.1.5.4墙体砌筑均采用坐浆、挤浆法分段、分层砌筑。砌筑时必须两面立杆挂线或样板挂线,外面线应顺直整齐,逐层收坡,内面线可大致适顺,在砌筑过程中应经常校正线杆,以保证砌体各部尺寸符合图纸要求。浸水或近路基的挡土墙基础的设置深度,应符合图纸规定,且不小于冲刷线以下0.5m。
4.1.5.5砌体应分层坐浆砌筑,砌筑上层时,不应振动下层。不得在已砌好的砌体上抛掷、滚动、翻转和敲击石块
4.1.5.6工作段的分段位置宜在伸缩缝和沉降缝之处,各段水平缝应一致,分段砌筑时,相邻段的高差不宜超过1.2m。
4.1.5.7片石墙毛石强度等级MU40,采用M10水泥砂浆砌筑且严格采用挤浆法进行施工,保证砂浆饱满,技术要求满足规范,并借助瓦刀和捣浆棒将各部位捣固密实,不出现空洞和砂浆不饱满现象。
4.1.5.8工作段墙身超过2米,在砌筑时,必须搭设安全可靠的脚手架,使砌筑时减轻工作负担和保证砌筑安全,在砌筑时,绝对禁止在已砌好的墙体上抛掷、滚动、翻转和敲击石块,避免振动给下层作业带来不安全因素,另外,墙身砌筑到2m左右高度时,在高填方段,应在墙身内侧回填土,以降低作业的高度,保证作业安全。
4.1.6墙顶用1:2水泥砂浆抹平,厚度20㎜,墙外露面用M10水泥砂浆勾缝,对山体放台后,放台面应采用3:7灰土垫层压实处理,防止雨、雪等大量渗入墙后土体。
4.1.7泄水孔
泄水孔的尺寸是10×10,为保证泄水孔以后畅通,在砌筑时除按2~3米间隔按梅花形布置并向外坡度为5%,还要将泄水孔用封头封起来,避免施工时砂浆进入孔内,同时孔眼进口处设置直径2.5cm~7cm的粒料堆石且最低一排高出地面不小于200㎜。墙体砌筑完后,将封头拔掉,保持畅通无阻,利于排水。截水沟、排水沟采用M10水泥砂浆抹面。
4.1.8变形缝
4.1.8.1变形缝施工:先将施工时遗留在原缝内的水泥砂浆或小石块等清理干净,然后用沥青麻丝塞入。
4.1.8.2砌筑的墙身和勾缝的砂浆一定保持湿润,达到养护效果。
4.1.8.3墙体勾缝:将需勾缝处的原砌筑缝凿进2cm左右,以便勾缝砂浆不脱落。勾缝采用凸缝,线条要平顺、圆滑。
4.1.9养护
砌筑好的基础、墙身等用草袋将其覆盖好,并及时洒水养护。
4.2六角块护坡施工方法
4.2.1施工测量放样
首先布设施工控制网,进行施工放样,埋设分段开挖桩号和开挖轮廓线标志,测量开挖前后断面。根据施工控制网测量放样,确定护坡范围线,削坡前应对滩地地形进行实地测量,确定削坡范围。利用指定的轴线交点作控制点,采用极坐标进行加密控制,并据此进行细部放样,打定位桩,桩位方向距离误差小于5mm。利用s3型水准仪测定标高,误差不大于1cm。
4.2.2坡面清基
根据设计图纸的要求和监理工程师批示要求保留外,在工程实施范围内所有草皮、树木、树根和杂物清除运走,原地面的表土、草皮,应按图纸所示和监理工程师要求的深度来清除,并运到指定地点废弃,当表层土清除后,仍发现井窑、墓穴、树桩、坑塘及动物巢穴时,要进行处理,回填土料的质量应得到监理工程师同意,按堤身填筑要求进行回填处理,清基使用1m3反铲式挖掘机进行,由74kw推土机推运至弃土区摊平。
4.2.3整坡
清基结束后,即可进行护坡土方开挖及修整,首先按设计要求坡度放线,多余土方用1m3反铲式挖掘机挖去,用74kw推土机就近运至堤外滩堆铺平整,堆土高度不超过2m。在进行机械削坡时,建基面以上预留10cm厚的保护层,该保护层在上部干砌石护坡施工前用人工进行开挖,1t机动翻斗车运至弃土区。
4.2.4脚槽土方开挖
脚槽、排水沟槽、封顶沟槽断面尺寸较小,采用人工进行开挖,1t机动翻斗车运至指定弃土区,断面尺寸要满足设计要求,不能出现欠挖现象,如局部地方超挖,处理方案要经监理工程师同意。如有坍塌现象,应缩小开挖长度,及时验收铺砌。
4.2.5脚槽砼基座施工
在脚槽开挖成型经监理工程师验收合格后,立即进行砼基座浇注。
4.2.6砼预制块护坡
坡面修整验收合格后,即可进行砂砾垫层和砼预制块坡面施工,先进行施工测量放样,顺堤线方向,每隔20米布置一个控制断面,在每个断面的坡脚、中部、坡顶部位分别打桩,并标出垫层和砼预制块护坡厚度及坡脚、坡顶角的位置,用尼龙线拉紧,检查坡面厚度,上下方脚位置及深度,符合设计要求后,即可铺设卵石垫层和砌筑砼预制块护坡。
垫层和砼预制块面层都由人工进行施工,砌筑砼预制块砌筑采用一个大工(石工)配二个壮工的人员组合。
垫层按设计厚度由下而上进行铺筑。人工带线修整,石蛾夯实,接头处用木枋档,保证厚度,垫层要表面平整密实。
护坡砼预制块砌筑自下而上进行,砌筑应先砌外围行列,后砌里层,外围行列与里圈砌体应纵横交错,连成一体,砌体间咬扣紧密,错缝无通缝,不得叠砌和浮塞,块石表面应保持平整、美观。
4.3青石栏杆施工
4.3.1施工准备:
①青石栏杆构件进场验收
加工好的青石栏杆构件不得有裂缝、隐残、污点、红白线、石瑕、石铁等缺陷。可用铁锤仔细敲打,如有噹噹作响之声,即为无裂缝隐残之石栏杆构件,如用叭啦之声,则表明青石栏杆构件有隐残。
石纹的走向应符合构件的受力要求,地栿石应为水平走向,柱子,角柱等应为垂直走向。
青石栏杆构件品种、质量、加工标准、规格尺寸、标号、色泽应符合设计要求,具有出厂合格证和试验报告。
检查青石栏杆构件的榫长是否达到设计要求(若设计无具体要求,一般榫长不少于60mm);检查楼梯段、转角、弧型或其它异型构件是否根据图纸要求放样下料,异型构件的图案加工及角度控制是否准确。
核对构件上的编号标记,如编号不齐全、不明显的,应加以补编,以免装错。
4.3.2青石栏杆安装前应做好技术交底工作。
4.3.3根据设计要求,结合现场情况制定施工方案。
4.3.4拉线检查,复核基础垫层表面标高是否符合设计要求,如有高低不平,应用细石混凝土填平。
4.3.5青石栏杆安装前,应按照设计图纸绘出青石栏杆的地栿石、栏板石、望柱等构件的排列图,在施工部位放出石构件的中心线及边线。
4.3.6青石栏杆安装前,应清除石构件表面的泥垢,水锈等杂质,必要时用水清洗。
4.3.7青石栏杆地栿石的铺设
1)、地栿石铺设前,先将基础垫层上的泥土、杂物等清除干净。
2)、拉通线确定中心线及边线,并弹出墨线,然后按线稳好地栿。地栿稳好后,检查地栿上望柱和栏板的位置。
3)、地栿石铺设时应先座浆,即先在基槽底摊铺水泥砂浆,按线用撬棍将地栿石点撬找平、找正,垫稳。然后用大麻刀灰勾缝。
4)、最后将石面冲刷打点干净
4.3.8望柱的安装
1)、拉线安装,在柱座面上弹出柱身边线,在柱座侧面弹出柱身中心线,安装时柱顶石上的十字线应与柱中线重合。
2)、石柱安装时,应将望柱榫头和地栿石的榫槽、榫窝清理干净,先在
管理和控制。若我方中标本合同段工程,我们将严格按照设计图纸、合同规范和有关的规程、规范、标准等要求,确定施工工艺和方法,编制工程施工程序及作业指导书,制定详细的保证措施和实施计划。
“质量第一,客户至上”是我方多年来的立足之本,“以质量求生存,以质量求发展”是我方一切活动的宗旨,“信守合同、倡导科学、崇尚效率、追求完善”是我方的承诺。
若我方中标承建本工程,将继续发扬“重质量、守信用”的传统,统筹安排,周密组织,配备先进的器材设备,进一步强化科学管理,高质量、高标准地完成本工程的施工任务,为此,我们将采取以下质量保证措施:
1、内部质量监理是我单位上级质管部门直接指派的人员,有权独立于项目之外直接管理本项目的质量,不受项目约束。对本项目实行内部质量监理监察制。
2、质检人员配备
质安部配备专职质量检查员,对各项目进行质量监督、检查和验收工作,负责对施工过程中出现的不符合项提出纠正、返工、停工等处理意见并强令执行。
各施工作业队设置专职和兼职质检员,归属质安部领导。负责本施工队施工质量的检验,做好每天的施工质量记录。
3、质量保证具体措施
(1)管理措施
①、管理原则
项目经理是项目质量计划和质量控制体系落实的责任人。通过选择、培训、交流实践获得每个人所在岗位所必需的知识和能力。项目经理用行动承诺把质量置于优先考虑地位,并且要求质量目标被每个人所接受。
通过引导,确立质量目标,实施奖惩制度等手段,使每个人对质量问题有持久的积极性。项目经理对质量有关的工作经常进行监督和检查,对人们的积极性和主动精神及时作出响应。
通过正式委派,明确分工,使每个人对各自的责任清楚地了解。
②、人力物力资源分配
每个岗位配备足够的有经验的职工,并辅以必要的顾问和指导,把有能力的人员及时提拔到关键岗位上去。安排必要的培训,提供足够的经费。
为所有工作人员在从事与质量有关的工作时,配备必要的设备、装置和各种技术手段。
③、监督检查措施
建立项目部内部评审制度,项目经理组织项目相关人员每月进行自检,检查结果将在项目经理办公会上公布。
B建立严格的质量保证措施
确保工程质量是施工的最基本前提,也是施工企业的生命,因此施工企业确保工程质量不仅是对业主的负责,也是对企业本身的自律。为了确保工程质量,我方将在开工之前,根据工程建设的需要,建立起系统完善的质量管理制度,并在施工过程中严格执行。
建立开工前的技术、质量交底制度。技术、质量的交底工作,是施工过程基础管理中一项不可缺少的重要工作内容,交底必须采用书面签证确认形式。每项工程开工前,必须由主管工程师向全体施工人员进行技术交底,讲清该项工程的设计要求、技术标准、定位方法、几何尺寸、功能作用及与其他项目的关系、施工方法和注意事项等。加强质量教育及技术培训本投标人接到中标通知书后,立即组织投入本标段的人员,针对性地认真学习《技术规范》,并认真做好质量教育工作,开展群众性QC活动,提高质量意识,使全体人员树立质量第一、用户至上、预防为主的观点。
建立质量计划制度。每一单项工程开工前,各施工队均要按施工计划和设计要求制定相应的质量计划,明确技术难度,材料计划、检验、标识,工程试验,质检重点及注意事项等问题,经项目总工程师批准后实施。
坚持技术复核、隐藏工程验收签证制度。技术复核应在施工组织设计中编制技术复核计划,明确复核内容、部位、复核人员及复核方法。凡属隐蔽工程项目,首先由班、队、项目部逐级进行自检,自检合格后,应会同监理工程师一起复检,检查结果填入验收及质量评定表格,由双方签字,并由监理工程师签发隐蔽工程验收证明。
建立严格的原材料、成品和半成品进场验收制度。对采购进场原材料及成品、半成品要由质检部组织进行验收。参加验收的人员包括质量、技术、物资及使用单位的有关人员。
建立原材料采购制度。原材料采购需制定采购计划。采购计划应按施工部门提出的施工总进度计划、施工计划、施工图纸和技术要求制定。
工程材料(包括施工用料)和设施的采购文件包括以下内容:(1)项目名称、工程使用部位、规格、数量、时间及价格要求;(2)施工合同规定的质量保证规范、标准;(3)工程招标技术说明书的要求;(4)运输和交货条件;(5)质量鉴定和检查方法。
建立完善的试验检测体系,全面熟悉工程招标文件和施工技术规范,编制工程项目的主体试验工作计划和分部实施计划,经甲方监理工程师审批后实施。开工前35天,完成对工程所用主材、地方材料等进行的可行性调查、取样、检验工作,不合格的坚决拒购。负责各类型配合比设计、初步试验、验收试验(拌和)等,确保所有试验项目的试验结果能满足规范要求,并经监理审查批准后方可正式用于工程。狠抓岗位责任制的落实,使整个施工过程始终处于受控状态。
为确保施工工程达到设计要求和规范标准,测量组要严把检测关,并加强对测量人员的管理和业务培训工作。为保证测量工作的连续、稳定性,测量人员必须保持相对稳定。
设立专职质检工程师岗位,加强内部质检工作,严格控制施工各工序质量,确保工程质量一次成优。加强项目施工全过程的控制和各工序环节的监督与检查,严格施工过程中的经常检查、工序衔接或交接中的专职检查、工程质量评定及定期的工程质量大检查工作。
本工程将按照我公司质量保证体系正常运转的要求,依据分工负责,互相协调的管理原则,层层落实职能、责任、风险和利益,做到各司其职,各负其责,保证在整个工程施工生产过程中,质量保证体系正常运作和发挥保障作用。
施工前,组织技术人员认真会审设计文件和图纸,切实了解和掌握工程的要求和施工的技术标准,理解业主的需要和要求,如有不清楚或不明确之处,及时向业主或设计单位提出书面报告。
根据工程的要求和特点,组织专业技术人员编写具体施工组织设计,严格按照公司质量体系程序的内容要求,编制施工计划,确定适用的实施设备并落实配备,施工过程中着重控制手段、检验设备、辅助装置、资源(包括人力)以达到规定的质量要求,并根据施工的技术要求,对本工程重要的施工工序,要分部分项地制定详尽的施工方案,编写施工工艺,以保证该工程的质量达到要求。
若工程施工时因客观原因发生变化,要及时对己制定的施工方案和有关程序进行修订和变更,并严格按照质量体系控制程序的要求,报送有关部门论证审批后,方可实施,确保程序的科学性和可行性,并做好变更后的标识和记录工作。
开工前要做好各部位、工序的技术交底工作,严格按照公司质量体系规定的内容做好技术交底,按照四级技术交底的要求,使各级施工人员清楚地掌握对将要进行施工的部位、工序的施工、施工工艺、技术规范要求,对特殊和重点部位要做到心中有数,确保施工操作的准确性和规范性。
配齐满足工程施工需要的人力资源。有针对性地组织各类施工人员学习,进行必要的施工前岗位培训,以保证工程施工的技术要求,特殊工种作业人员须持证上岗,技术人员、组织管理人员必须熟悉本工程的技术,工艺要求,了解工程的特点和现场情况,以确保工程施工能正常运转。
配齐满足工程施工需要的各类设备。自有设备必须经检修、试机、检验合格后,方能进场施工。若需外租设备,外租设备在进场前,要进行检验和认可,证明能满足工程施工需要后,方可进行施工。并严格执行“设备维修保养管理规定”及“施工机械操作规程”,保证各类设备在施工中的作用,满足整个工程施工的需要。
工程施工实行现场标牌管理,标示牌上注明分项工程作业内容、简要工艺和质量要求、施工及质量负责人姓名等。
组织强有力的测量人员进行测量控制。测量是整个工程的基础,是推进工程的指挥棒,我们将严格按照质量管理体系中对测量质量控制的要求,实行从放线到竣工“一条龙”质量控制程序,严格执行复核制度、交底签认制度、向工程师报批制度以“放准;勤复;点;线、面通盘控制”的方法,确保测量工作准确无误,并做好测量原始记录的保存归档工作。
对已经认可适宜施工方案、方法、工艺技术参数和指标进行严密的监视和控制,保证在具体施工操作过程中,能够实现承建商和业主的期望,尤其是对工程的特殊重点部位和工序,则要专门制定施工方案,并加强监督的力度和控制的手段,使工程的每个部位、工序均达到优良标准。
通过严把过程检验关,试验关,保证工程施工的每一段、每个部位的质量在施工的过程中受到控制。严格按照“过程检验和试验控制程序”的内容和要求保证四级验收制度的效能,及时组织质检员、施工人员和有关技术人员对各工序进行自检,并按检验点分类和按有关规程规范进行检验、试验、标识和记录,对出现的问题及时组织有关人员进行研究分析,订出纠正和预防措施,以确保达到其实施效果。并及时通知业主和监理单位,经现场认可后,才能进行下一工序的施工。
合理的施工进度也是保证工程质量的必要手段之一,我们将对施工进度进行合理的计划和实施,通过网络计划、节点控制、工期中间排序法等现代施工管理方法,在业主要求的工期内,将施工进度控制在最合理、最便于质量控制的节奏上,确保实现优质、高效、低成本的目标。
除业主提供的材料外,自行采购的材料,必须在供货质量、信誉、供货能力等方面进行评价,在有保证持续供货能力的分承包方处采购。
做好材料进货的检验和标识工作。按质量体系标准和要求,在进货、检验、试验、进仓、登记、标识、使用等全过程中,都必须严格执行“进货检验和试验控制程序”文件要求,从采购的第一程序开始,层层把关,确保材料质量。
对于业主提供的材料,我公司将采用必要的检验和试验手段,确保材料质量能时时处于控制之中。
做好各种材料的质量记录和资料的整理与保存工作,做到各种证明、合格证(单)、验收、试验单据齐全,确保其可追溯和完整性。
确保各种实验的有效性和准确性,在加强公司试验室对本工程中各种试件的测试工作的基础上,还现场设立专(兼)职试验人员,配合试验室工作,并严格按照规范要求做好各类原材料、半成品预构件、混凝土、砂浆等抽检和复检工作,认真把好质量关,用数据和分析图表配合和指导现场施工质量。
对于各类测量仪器,经纬仪、水准仪、全站仪、激光导向仪等,以及试验设备,须按规定做好计量检定工作,在使用过程中要随时发现掌握可能出现的偏差,以保证计量设备的准确。
在工期紧时的质量保证措施:做好各项计划,合理配置人、机、材料,人、机不能因赶工期而疲劳施工,避免导致质量事故;在各项工序施工前,组织技术人员和施工工人做好技术交底工作;定期组织职工进行质量安全学习,使其树立“质量第一”的思想,根据不同工种的作业内容,学习有关的施工质量措施,使其认识到质量的重要性。
5、各单位工程质量控制要点
搞好图纸会审,坚持按图施工,进行技术交底落实质量管理计划,开展工前检查,做好技术复核,做好材料试(检)验工作,做好隐蔽工程和分项工程的检查验收工作搞好交工和质量评定工作,掌握工程质量动态,防止质量事故发。
施工中全面控制工序质量坚持十四有:
质量预控有对策;施工项目有方案;技术措施有交底,图纸会审有记录;材料有试验;隐蔽工程有验收;计量器具校正有复核;设计变更有手续;主材变换有设计变更;质量处理有复查;成品保护有措施;行使质控有否决;质量文件有档案。前面各个工序要求的施工质量要点已经讲述,但还要遵守下列要点。
1)挖方
本工程土方应事先搞好测量,确定土方外运量,进行综合调配。存土堆放应有合理的位置,整个工程应在大量土方挖至设计基槽高程上20—30cm处调配,然后再做排水工程施工。
2)基层面层施工
每个结构层施工前要按照设计图纸进行放样,并对下层的表面进行清除杂物,处理局面的松散、凹凸不平、坑槽等现象。
加强试验检查工作,一切工序严格按照操作规程验收评定标准进行。凡出现超规范的坚决予以纠正,严重超规范的返工重来。
加强施工中各项管理工作,做好各工序的施工、试验、原始记录的整理完善工作,杜绝使用不合格无三证的材料及产品,从源头上杜绝不合格品的出现和发生。
对已施工过的工程,要加强后期管理,做好养生工作,保证质量的稳定性。
建立健全岗位质量责任追究制,严格落实质量奖惩办法,在员工的思想上、意识上树立重视工程质量、杜绝偷工减料,反对弄虚作假,坚持实事求是的工作作风。
3.施工总进度计划及保证措施
3.1施工进度计划
3.1.1编制依据及原则
(1)响应合同文件工期要求。
(2)以本工程内容、工程量大小、工艺、工法难易程度为依据;类似工程施工经验为参考。
(3)合理安排施工工序。
(4)根据现场的实际情况,进行分区组织流水施工。
(5)充分考虑合同文件中与其它施工单位的配合,最大限度减少施工作业的相互干扰。
(6)体现我单位专业施工技术水平,是资源配置合理利用。
3.1.2施工总工期
3.1.2.1总工期要求
总工期控制在60天内。
3.1.2.2总工期计划
结合我单位能力制定,施工中我单位将在保证质量、安全、环境、文明施工的前提下,尽量提前。若有不可控力因素致使阶段工期滞后,将增加人力、物力投入,调整施工方案,加快后续工程进度以保证总工期。
3.1.3施工进度计划横道图
3.2工期总体保证措施
3.2.1组织管理措施
我公司设立力量最强的项目指挥协调班子,负责对该项目的组织领导和重大问题协调,并迅速组建本合同现场项目经理部,按项目法组织施工。
(1)项目部配备强有力的项目管理力量,选配懂管理、业务精、能力强、有才能、敢负责的干部担任项目部的项目经理,由项目经理挑选各专业骨干参加项目部的管理。
(2)集中公司优势兵力,调集技术业务精、素质好的施工队伍,配备足够的各专业施工劳动力,加强分包管理、外协劳动力管理。
(3)抓好施工中的统筹、控制和协调工作,把做好工序衔接和抓好各关键工序的进展作为施工管理的中心。
(4)加强相关单位的配合和协调,处理好与周边单位和居民的关系,为施工创造良好的外部环境,减少外部因素对施工的影响,确保工期目标的顺利实现。
(5)切实做好施工后期服务并兑现各种奖励政策,调动施工人员的积极性。
3.2.2资源保证措施
劳、材、机等资源配备充足、按期进场是工程按期开工的关键。对本工程所需各种资源我单位将积极进行调配和准备,及时落实。
(1)材料供应落实
开工前,组织专业人员编制各类物资和半成品计划,专人负责落实采购验收工作,做到材料、半成品按时按质供应,杜绝由于物资供应而影响施工进度现象发生。主要材料储备量保证满足施工要求。
(2)劳动力落实
安排技术能力高、有基坑施工经验的工人、管理人员投入施工,施工人员使用我单位的基本力量,全公司范围内统一调配,在专业工种和劳动力数量等方面,满足现场施工需要。
按施工进度计划和现场实际进度,控制劳动力进退场工作。现场工人安排作业要连续,工序搭接合理,并组织工人队组之间进行劳动竞赛。
(3)机械设备落实
优先安排本工程需要的一切施工机械,力求提高施工机械化水平,减少劳动强度,加速施工进度。做好现场设备维修、保养,确保机械完好率和正常运转,拟在现场设一个维修车间,重要机械配备整机或配件备用,以保证设备正常运转。
3.2.3进度计划控制措施
施工进度控制以项目施工工期的总目标为据确定分目标,将目标层层分解、落实,从技术管理等方面采取措施,以保证分目标的实现来确保总目标。
(1)现场技术控制
组织有丰富类似工程施工的技术骨干编制实施性施组及施工技术方案,施工方案应充分利用现有成熟工法,结合工程实际适时调整施工工艺和技术,不断提高生产效率;实施标准化管理,在施工中,做好技术交底、现场检测,确保正常施工,杜绝返工。
(2)进度计划动态管理
采用信息化施工技术、计算机辅助管理技术等方法进行进度控制。利用软件进行施工进度计划的编排、调整,以关键工序为纲,点面结合,优化施工程序,合理确定并控制好关键线路。
做好冬雨季施工的安排和管理,提前做好抵御灾害性天气的各种准备,抢晴天,战雨天,最大限度的减小天气变化对工期的影响。
积极做好节假日期间的工作安排,力保节假日其间施工正常进行。
4.施工安全措施计划
安全生产目标
本项目的安全生产目标是:“四无、二控、三消灭”。
健全施工安全制度
为严格遵循“安全第一,预防为主”的安全工作方针,落实施工安全计划,拟订以下制度:
(1)安全生产责任制和安全施工合同
项目部所有职员均须明确自己的安全职责,职、权、利三者结合;项目部与施工队必须签订安全施工合同书,不签订该项合同不得参与工程施工,用安全施工合同来规范安全工作。
(2)安全训练制度
所有参加工程的施工人员均应在施工前进行安全训练培训,合格者方能上岗作业,安全训练组须将所有参与工程的施工人员的培训活动及时记录,定期上报每月各类培训班和培训人员数量,以供业主和监理工程师机构查验。
(3)安全技术交底制度
分项分部工程在开工前必须由技术负责人向参加施工的员工介绍工程概况、施工方法和安全技术措施。安全执行组、安全督察员和安全代表应对各项工作安全技术措施的执行情况进行检查。
(4)安全检查制度
开展对施工全过程的安全检查管理,包括对开工前的安全措施准备工作进行检查,对施工过程中的安全落实进行检查,对生活区的安全用电、用火进行检查等。
(5)安全设施及其管理制度
凡用于本工程合同的施工工具、装备、设施等物品,均应按照法律或本合同条款的要求,领有牌照或配有使用时所需的准许证;有关方须定期进行安全设备和设施的检查测试和保养,及时清除及替换不合格标准或难以修理的设备,并做好资料记载,以备检查。
(6)安全奖惩制度
在工程实施过程中,定期对在实施安全计划和法定条例方面表现良好的施工队、施工班组、施工人员进行奖励,对在此方面有违反和忽视行为的施工队、施工人员进行惩罚,如批评、罚款、解雇。
B)安全措施
安全是为质量服务的,质量要以安全保证,在质量控制的同时,必须加强安全控制。安全管理机构中,项目经理任安全生产领导小组组长、技术负责人任副组长、各专业施工队负责人任小组成员,每个作业面配备足够的专职安全员,具体履行监督、检查、管理各专业施工队的安全工作。
在施工过程中,具体的安全生产措施如下:
1) 贯彻“安全生产,人人有责”的方针,组织施工人员进行安全教育与训练,增强全员安全意识,提高安全知识水平。
2) 建立安全保证体系,制定适合本工程的各项安全生产管理制度及各工种、各工序安全生产操作规程。施工中采用新技术、新工艺、新设备、新材料时,均制定出相应的安全技术措施。
3) 坚持安全第一,预防为主的原则。有组织、有领导地开展安全管理活动。安全领导小组成员及时深入施工现场解决施工过程中的安全技术问题,及时纠正施工中违反安全操作规程的作业。
4) 在必要的地方设置安全标志,在关键的地方设专人指挥,确保安全。
5) 根据工地实际情况,配备医务人员和健康卫生设施、设备,并进行卫生医疗教。
C)安全职责
(1)经理安全职责
对经理部安全生产、劳动保护,自然灾害防御工作负第一责任,贯彻执行国家有关安全生产、劳动保护、防洪的方针、政策和公司有关安全生产规章制度,做到“五同时”。负责健全和领导经理部安全生产保证体系,制定年度安全生产工作目标和措施,定期组织安全生产大检查和主持安全生产会议,研究解决经理部安全生产问题,督促并检查副经理、施工队和职能部门安全生产工作落实情况。
(2)生产副经理安全职责
协助经理认真贯彻落实国家有关安全生产、劳动保护、防洪方针、政策、法规和公司有关安全生产规章制度,主持或参加本部生产调度、安全生产会议,坚持“安全第一”,确保安全生产。组织对职工遵章守纪教育和培训,提高职工素质,强化职工安全生产意识。在经理外出期间,承担和行使经理的安全职责,检查、督促项目安全执行情况,协调各职能部门之间的安全生产关系。
(3)总工程师安全职责
在经理的直接领导下,从技术上对经理部的安全生产工作负责。主持召开经理部安全技术业务会,组织技术人员学习贯彻各种安全法规、标准和编制安全操作规程,制定生产安全措施,督促并指导职工严格按照工艺、工序、安全操作规程进行施工。对施工中违反安全操作规程的人员,责令其改正或停止作业。
(4)经理部属下施工队长职责
施工队长对该项目的安全生产负第一责任,确保项目职工的生命和国家财产不受损失。贯彻执行国家有关安全生产、劳动保护、防洪的方针、政策、法规和公司及经理部有关安全生产规章制度,主持召开该项目安全生产会,研究解决本项目安全生产问题。组织项目职工进行安全培训,落实项目安全生产责任制,推广现代科学管理方法,提高安全生产管理水平。
(5)专职安全员的职责
在管理好劳动安全、施工区通道安全及“三防”等工作的同时,协助搞好机械设备、消防安全工作,贯彻上级有关安全生产方针、政策和法规,协助经理部领导班子推动项目安全生产工作。经常深入施工现场进行检查,发现危及职工人身安全的隐患,有权停止作业,有权制止违章指挥和违章作业。对查出的隐患应责成班组立即整改,班组整改有困难时,应立即报告经理部领导,采取措施并督促整改。负责项目安全生产宣传教育工作,对新上岗人员进行岗前安全教育培训,协同公司安全技术部门搞好本部的特种作业人员的安全技术培训工作,做到特种作业人员100%持证上岗。负责施工现场、重要危险部位的警示安全标语的制作、宣传工作,参加项目的工伤事故调查、分析和处理,协助机械、火灾事故的查处。参加安全生产和技术交底会议,定期或随时向经理部领导汇报安全生产工作,提出安全管理、安全教育培训、安全技术的建议和要求。按时上报安全生产各类报表,建立健全安全生产工作制度与台帐。负责做好每年洪水的信息收集或对外联系,为防洪提供可靠信息。努力学习安全管理、安全技术等业务知识;当好项目领导安全生产的参谋和助手。
(6)项目班组长(班组兼职安全员)安全职责
对班组工人在生产中的安全负责,认真执行本经理部安全生产规章制度、安全操作规程及施工艺,检查督促本班组成员正确使用各种劳动防护用品。班组需坚持班前安全生产讲话。作业中检查、班后小结及换班安全交底,经常对班组工人进行遵章守纪教育,严格执行劳动安全操作规程。全面了解本班组人员的思想动态,施工中做到“三不伤害”。当生产与安全发生矛盾时,坚持“安全第一”。班组发生各类事故,要详细记录,立即上报。积极参加事故的调查,并组织本班成员分析原因,吸取教训。提出防范措施,坚持“三不放过”的事故处理原则,不得隐瞒事故。在施工过程中发现设备、作业环境存在严重隐患,应停止作业,并迅速组织人员撤离危险岗位,立即组织排险或向领导报告。及时表彰本班组安全生产中的好人好事,将安全生产情况填人原始记录,作为工人考核、评优选模、晋级奖励的条件之一。
D)安全教育与培训
(1)经理部要利用各种会议和宣传工具,对职工进行安全生产教育,提高全员安全素质。对全员的专门安全知识、法规教育,一年不少于2次,一次不少于2学时。
(2)凡新参加施工的人员(包括临时工、实习生、学徒工、民工等)必须进行上岗前的安全教育,并由公司统一命题进行考核,经考核合格取得“岗前教育合格证”后,方可安排上岗作业。岗前安全教育由人事劳动、安全人员协同组织实施,时间一般为3天。
(3)电工、电焊工、起重工、爆破工、机动车辆等特殊工种作业人员,必须进行本工种专业安全技术培训,经市一级主管部门考核合格,持有特殊作业人员操作证后,方能独立操作。特种作业人员的培训、复审工作,由处主管部门组织实施。
(4)施工现场必须做到危险场所有警示、行人必经处有醒目的安全生产标语和防护设施。
E)安全检查
(1)经理部每月15日组织一次全面的安全大检查。安全检查由经理、副经理或支部书记亲自带头,组织工会及有关职能部门负责人共同进行,并积极配合公司组织的专项和全面安全检查。经理部属下项目每月10日、25日组织安全自检,由施工队长主持。
(2)安全检查的内容重点以上级颁发的“安全评价检查表”为准。特别要把易发‘高处坠落’‘物体打击’‘淹溺’‘触电’‘机械伤害’‘火灾’事故的场所作为检查重点。
(3)安全检查
