永龙隧道及道路及道路市政配套工程(永龙隧道北出入口至广汕路)二标 临时用水用电施工方案

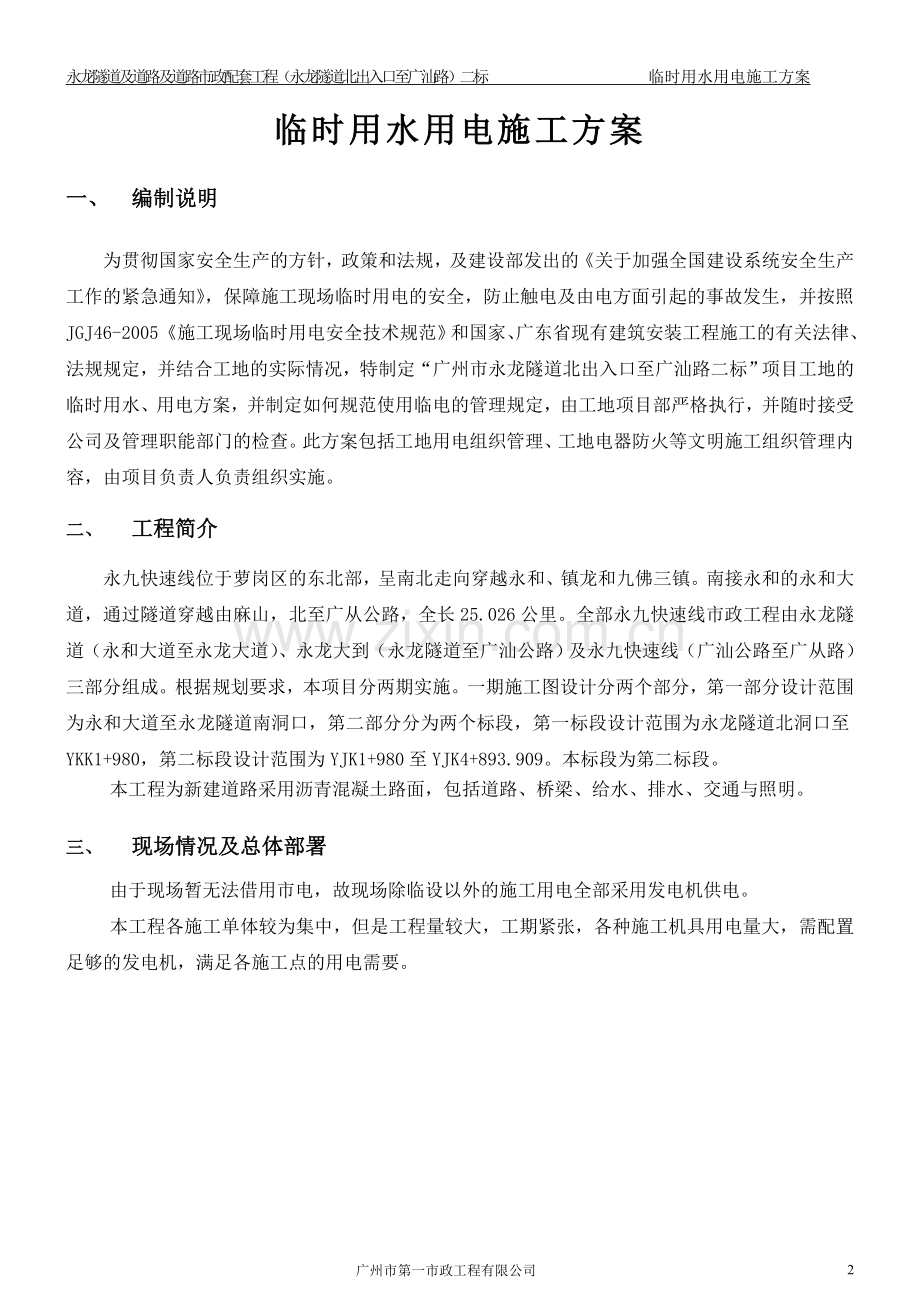

施工临时用水用电施工方案

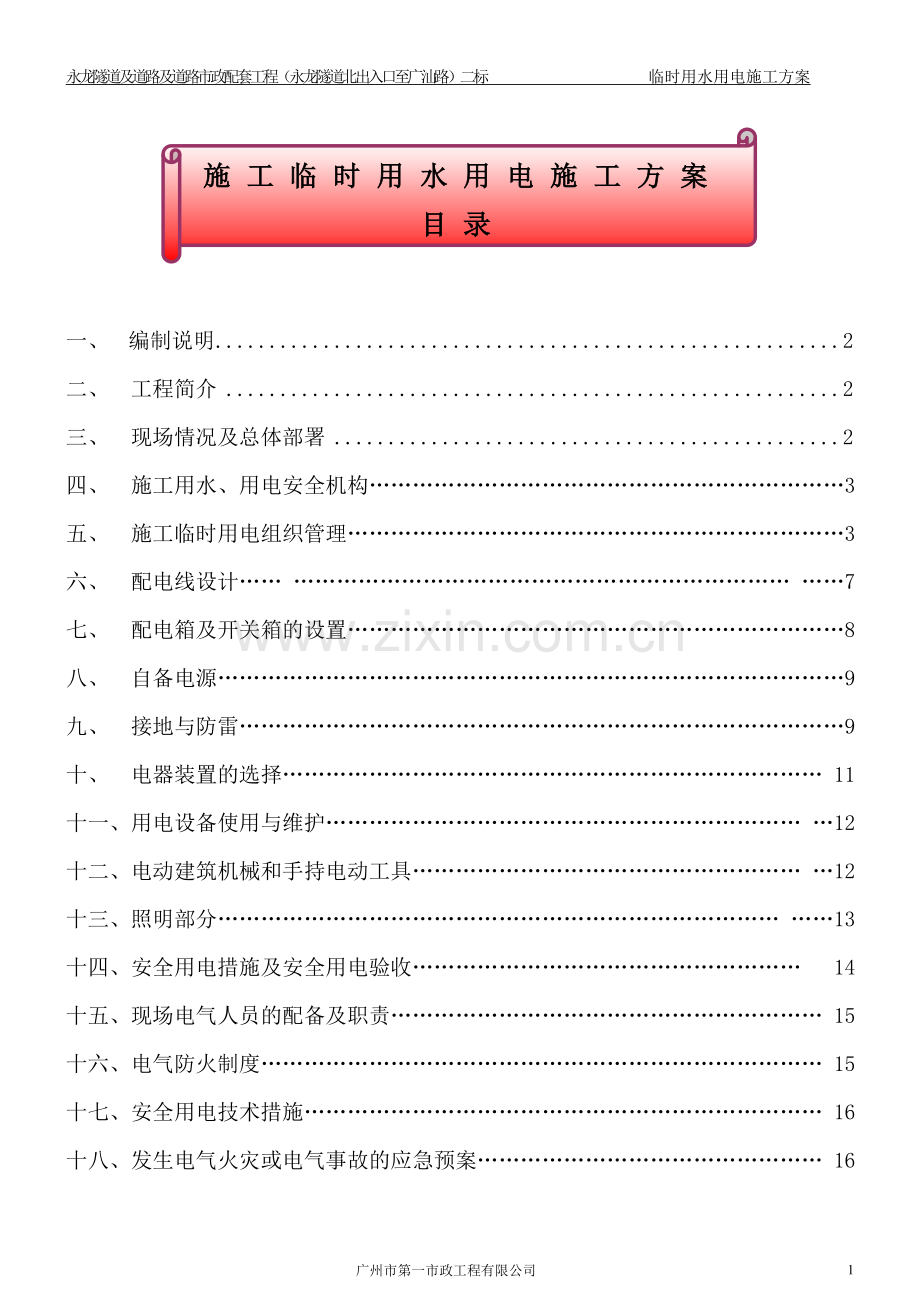

目录
一、 编制说明 2
二、 工程简介 2
三、 现场情况及总体部署 2
四、 施工用水、用电安全机构…………………………………………………………3
五、 施工临时用电组织管理……………………………………………………………3
六、 配电线设计…… …………………………………………………………… ……7
七、 配电箱及开关箱的设置……………………………………………………………8
八、 自备电源……………………………………………………………………………9
九、 接地与防雷…………………………………………………………………………9
十、 电器装置的选择………………………………………………………………… 11
十一、用电设备使用与维护………………………………………………………… …12
十二、电动建筑机械和手持电动工具……………………………………………… …12
十三、照明部分…………………………………………………………………… ……13
十四、安全用电措施及安全用电验收……………………………………………… 14
十五、现场电气人员的配备及职责…………………………………………………… 15
十六、电气防火制度…………………………………………………………………… 15
十七、安全用电技术措施……………………………………………………………… 16
十八、发生电气火灾或电气事故的应急预案………………………………………… 16
临时用水用电施工方案
一、 编制说明
为贯彻国家安全生产的方针,政策和法规,及建设部发出的《关于加强全国建设系统安全生产工作的紧急通知》,保障施工现场临时用电的安全,防止触电及由电方面引起的事故发生,并按照JGJ46-2005《施工现场临时用电安全技术规范》和国家、广东省现有建筑安装工程施工的有关法律、法规规定,并结合工地的实际情况,特制定“广州市永龙隧道北出入口至广汕路二标”项目工地的临时用水、用电方案,并制定如何规范使用临电的管理规定,由工地项目部严格执行,并随时接受公司及管理职能部门的检查。此方案包括工地用电组织管理、工地电器防火等文明施工组织管理内容,由项目负责人负责组织实施。
二、 工程简介
永九快速线位于萝岗区的东北部,呈南北走向穿越永和、镇龙和九佛三镇。南接永和的永和大道,通过隧道穿越由麻山,北至广从公路,全长25.026公里。全部永九快速线市政工程由永龙隧道(永和大道至永龙大道)、永龙大到(永龙隧道至广汕公路)及永九快速线(广汕公路至广从路)三部分组成。根据规划要求,本项目分两期实施。一期施工图设计分两个部分,第一部分设计范围为永和大道至永龙隧道南洞口,第二部分分为两个标段,第一标段设计范围为永龙隧道北洞口至YKK1+980,第二标段设计范围为YJK1+980至YJK4+893.909。本标段为第二标段。
本工程为新建道路采用沥青混凝土路面,包括道路、桥梁、给水、排水、交通与照明。
三、 现场情况及总体部署
由于现场暂无法借用市电,故现场除临设以外的施工用电全部采用发电机供电。
本工程各施工单体较为集中,但是工程量较大,工期紧张,各种施工机具用电量大,需配置足够的发电机,满足各施工点的用电需要。
四、 施工用水、用电安全机构
项目经理:任克
项目副经理:郑可义、邝伟文
安全员:吴捷
质安部:吴捷
电工组:郑志坚
施工部:郑作兴
技术部:王玉
五、 施工临时用电组织管理
A、施工现场临时用电安装管理
为贯彻国家安全生产的方针,政策和法规,保障施工现场用电安全,防止触电及由用电方面引起的事故发生,按照国家安全用电技术规范规定,并结合工地的实际情况,特制定“广州市永龙隧道北出入口至广汕路二标”工地临时用水、用电施工及管理计划、并制定如何规范使用临时电和管理规定,由工地项目部严格执行,并随时接受公司及政府职能部门的检查;
B、用电安排
1、现场施工采用三相五线制(TN-S系统),实行“三级控制”,“两级保护”,配电箱采用铁箱,箱顶制成屋顶形式,并分别编号以便控制。
2、我司将根据用电情况及设备情况配置发电机组,发电机组采取分散布置的方式,搅拌桩机配备6台200KW的发电机组。桩基础配备5台200KW的发电机组,另外配备2台120kw发电机组,用于焊接、抽水、照明等现场需要的调配。
发电机组采取分片区供电原则,各台发电机负责不同区域的用电设备。
C、负荷计算
场内市电供电主要设备用电功率一览表
线路1、
序号
设备名称
功率
数量
总功率
1
桩基
50
10
500
2
砼振动器
1.5
15
22.5
3
抽水泵
2.2
10
22
4
电焊机
15
8
120
5
照明
2
20
40
6
钢筋调直机
3
1
3
7
钢筋弯曲机
4
2
8
8
钢筋切断机
5.5
2
11
小计
376.5KW
线路2、
2号加工场
序号
设备名称
功率
数量
总功率
1
钢筋调直机
3
3
9
2
钢筋弯曲机
4
6
24
3
钢筋切断机
5.5
6
33
4
照明
2
10
20
5
电焊机
15
6
90
6
木工机械
3
6
18
小计
194KW
线路3、 发电机供电机械用电功率一览表
序号
设备名称
功率
数量
总功率
1
搅拌桩机
45
20
900
2
泥浆泵
2.2
20
44
4
照明
2
10
964
小计
1647KW
办公设施及生活区用电计划表:
用电设备
规格
单位
数量
单位功率
小计
电脑
液晶显示屏、主机
台
12
0.4KW
4.8 KW
分体空调
1.5P
台
12
1.5 KW
18 KW
分体空调
3P
台
2
3 KW
6 KW
办公室照明、厨房照明
项
1
10 KW
10 KW
厨房蒸饭机、电饭煲、冰柜
项
1
40 KW
40 KW
合计
78.8 KW
(一)施工用电最大用电量计算:
1、线路1用电额定功率总和
∑Pe1=∑Pe2=50*10+1.5*15+2.2*10+15*8+2*20+3*1+4*2+5.5*2=726.5KW
由于采用发电机,每台发电机功率为200KW,故现场需采用5台发电机满足施工要求,平均每台供电取最大值150KW。
计算公式:
I1、I2—计算电流
S30 —视在计算负荷
UN—用电设备组定额电压380
COS—功率因数0.7
K—设备需要系数取1
计算电流I1=I2=== =325A
查表选用BVV3×240+2×120mm2绝缘电线
总箱选用480A总开关。
2、线路2用电额定功率总和
∑Pe1=∑Pe2=3*3+4*6+5.5*6+2*10+15*6+3*6=194KW,需2台200KW的发电机,平均一台100KW。
UN—用电设备组定额电压380
COS—功率因数0.7
K—设备需要系数取1
计算电流I1=I2=== =221A
查表选用BVV3×240+2×120mm2绝缘电线
总箱选用300A总开关。
3、线路3用电额定功率总和964KW
采用6台200KW的发电机,满足施工要求,平均每台供电160KW。
UN—用电设备组定额电压380
COS—功率因数0.7
K—设备需要系数取1
计算电流I1=I2=== =354A
查表选用BVV3×240+2×120mm2绝缘电线
总箱选用480A总开关。
4、办公设施及生活区用电计算
∑Pe1=∑Pe2=12*0.4+12*1.5+2*3+1*10+1*40=78.8KW
有功功率:Pjs=Kx*∑Pe=0.7*78.8=55.2KW
无功功率:Qjs=Pjs*tg=55.2*1.02=56.3kVar
视在功率:Sjs=(Pjs2+ Qjs2)1/2=79KVA
计算公式:
I1、I2—计算电流
S30 —视在计算负荷
UN—用电设备组定额电压380
COS—功率因数0.7
K—设备需要系数取1
计算电流I1=I2=== =171A
查表选用BVV3×70+2×35mm2绝缘电线
总箱选用200A总开关。
其他支路及机械用电负荷计算相同,根据规范选配电线和开关。
D、现场临时用水主管道的选择
现场施工用水
∑Q1 N1 K2
q1 =K1× –––––––––––
8×3600
施工中主要考虑浇筑砼的用水,包括模板冲洗和砼养护用水等,由于采用商品砼,取浇筑砼的全部用水定额N1 =600(l/m3),每台班浇筑砼量约为200m3 ,故取:Q1 =200m3 ,取K1 =1.05,K2 =1.5
则 200×600×1.5
q1 =1.05× ––––––––––––––––––– =6.56(L/s)
8×3600
施工现场生活用水
P1 N3 K3 P2 N4 K4
q2 = –––––––––––––– +–––––––––––––
2×8×3600 24×3600
P1–––––– 高峰期施工人数, P1 =1106人
P2–––––– 施工现场居住人数, P2 =1146人
N3–––––– 施工现场施工人员用水定额 N3 =60(L/人.天)
N4–––––– 施工现场居住人员生活定额 N4 =120(L/人.天)
K3 ×K4 用水不均衡系数, K3 =1.5, K4 =2.5
1106×60×1.5 1146×2.5×120
q2 =––––––––––––––– + ––––––––––––––––– =5.71(L/s)
2×8×3600 24×3600
消防用水
q3 =11L/s
q1 +q2 =6.56+5.71=12.27 (L/s) > q3 =11(L/s)
所以总用水量取Q==12.27(L/s)
供水管径计算
4Q
D= –––––––––––––
π.V.1000
取V=1.5m/s 则
4×12.27
D= ––––––––––––––––– =0.010m
3.14×1.5×1000
故现场需提供的D100mm供水管方可满足要求。
施工用水支管选用D50mm镀锌水管;生活区用水支管选用D25mm镀锌水管。
E、现场用水的保证措施
1、为了施工用水的可靠性和保障性,使施工生产顺利进行,项目机械队应组织专门的管理机构,加强管理。
2、生活用水采用办公室内的原自来水,施工用水采用就近的河水或池塘水。
3、对进入施工现场的施工人员进行开源节流教育,阐述节约用水的重要性和必要性,使每位员工对节约能源创造效益有正确的理解和认识。
4、现场供用水管的安装维修由专业电工进行,加强巡回检查监护,出现故障及时处理,确保生产、生活用水畅通。
F、施工现场用电的管理规定
1.依照用电安全规定,凡临时用电设备在5台及5台以上或设备总容量在50KW及以上者的临时用电编制相应的用电施工组织设计;
2.施工现场临时用电,并由持证的专业电工架设和管理,应符合国家安全用电技术规范规定要求;
3.施工现场电气设备和线路必须绝缘良好,电线不得与金属物等导体扎在一起,严禁电源线拖地,乱拉乱接;
4.推行“三相五线” 制,做好接地接零保护,在“三相五线”制电路中,各种电动机具和铁壳电箱必须按规定接地接零,严禁用接地线作载流零线;
5.实行“一机、一闸、一漏、一箱”的方式进行配电。严禁多机一闸,并选用相匹配的保险丝,不得用铜线作保险丝使用;
6.生产、生活用电都要使用设置防漏电跳闸装置(30米内有效)并要经常检查,发现失灵的要立即更换;
7.检修设备或装接电线电气时,应拉闸停电,不准带电作业,实行挂牌警示“有人操作,禁止合闸”制度,配电房应有专人监管,不得随便离开岗位;
8.施工现场一切机具设备必须接地,接地电阻不得大于4欧姆;
9.任何情况下严禁任何人用手、脚摸试有无电流或漏电,一切线路架设必须按安全技术规程进行,应有足够的安全距离,不足时应采取停电办法或用隔离防护措施;
10.施工现场临时用电要定期检查,工地要每周检查一次,公司每月检查一次,并应复测接地电阻;对不安全因素,必须及时整改和处理;
11.检查过程应记录入档案。
六、 配电线路设计
1.瓷绝缘子敷设固定在6m混凝土电杆上。横跨汽车通道或工地出入口使用8m电杆。架空线路使用的横担角钢及其它配件,应视导线的截面,杆的类型具体选用。杆的埋设,拉线的设置均应符合有关施工规范。
2.电缆中必须包含全部工作芯线和用作保护零线或保护线的芯线。需要三相五线制配电的电缆线路必须采用五芯电缆。
五芯电缆必须包含淡蓝、绿/黄二种颜色绝缘芯线。淡蓝色芯线必须用作N线;绿/黄双色芯线必须用作PE线,严禁混用。
3.电缆截面的选择应符合本方案,根据其长期连续负荷允许载流量和允许电压偏移确定。
4. 电缆线路应避免机械损伤和介质腐蚀。
5. 架空电缆应沿电杆、支架或墙壁敷设,并采用绝缘子固定,绑扎线必须采用绝缘线,固定点间距应保证电缆能承受自重所带来的荷载。 架空电缆严禁沿脚手架、树木或其他设施敷设。
6. 在建工程内的电缆线路必须采用电缆埋地引入,严禁穿越脚手架引入。电缆垂直敷设应充分利用在建工程的竖井、垂直孔洞等,并宜靠近用电负荷中心,固定点每层不得少于一处。电缆水平敷设宜沿墙或门口固定,最大垂距不得小于2.0m。
7、线路必须有短路保护和过载保护。
七、 配电箱及开关箱的设置
1.配电箱类型
施工现场用电采用“三级配电”,由总配电箱—分配电箱—开关箱,分配电箱分1~3个层次,开关箱总是由最未级分配电箱配电。
总配电箱、分配电箱,开关箱均采用防雨设施,出线配线均经过漏电开关。
1号线路总配电箱(屏)主开关采用DZ-1000A的空气自动开关,2号线路总配电箱(屏)主开关采用DZ-480A的空气自动开关,3号线路总配电箱(屏)主开关采用DZ-200A的空气自动开关。
各配电箱均设保护接地接线端。
2. 总配电箱以下可设若干分配电箱;分配电箱以下可设若干开关箱。
总配电箱应设在靠近电源的区域,分配电箱应设在用电设备或负荷相对集中的区域。分配电箱与开关箱的距离不得超过30m。开关箱与其控制的固定式用电设备的水平距离不宜超过3m。
3. 每台用电设备必须有各自专用的开关箱,严禁用同一个开关箱直接控制2台及2台以上用电设备(含插座)。
4 . 动力配电箱与照明配电箱宜分别设置,当合并设置为同一配电箱时,动力和照明应分路配电;动力开关箱与照明开关箱必须分设。
5. 配电箱、开关箱应装设在干燥、通风及常温场所;不得装设在有严重损伤作用的烟气、潮气及其他有害介质中,亦不得装设在易受外来固体物撞击、强烈振动,液体侵溅及热源烘烤场所。否则,应做特殊防护处理。
6. 配电箱、开关箱周围应有足够2人同时工作的空间和通道。不得堆放任何妨碍操作、维修的物品;不得有灌木、杂草。
7. 配电箱、开关箱应采用冷轧钢板或阻燃绝缘材料制作,钢板厚度应为1.2~2.0mm,其中开关箱箱体钢板厚度不得小于1.2mm,配电箱箱体钢板厚度不得小于1.5mm,箱体表面应做防腐处理。
8. 配电箱、开关箱应装设端正、牢固。固定式配电箱、开关箱的中心点与地面的垂直距离应为1.4~1.6m。移动式配电箱、开关箱应装设在坚固的支架上。其中心点与地面的垂直距离宜为0.8~1.6m。
9. 配电箱、开关箱内的电器(含插座)应先安装在金属或非木质阻燃绝缘电器安装板上,然后方可整体紧固在配电箱、开关箱箱体内。
金属电器安装板与金属箱体应做电气连接。
10. 配电箱、开关箱内的电器(含插座)应按其规定的位置紧固在电器安装板上,不得歪斜和松动。
11. 配电箱的电器安装板上必须设N线端子和PE线端子板。N线端子板必须与金属电器安装板绝缘;PE线端子板必须与金属电器安装板做电器连接。
进出线中的N线必须通过N线端子板连接;PE线必须通过PE线端子板连接。
12. 配电箱、开关箱内的连接线必须采用铜芯绝缘导线。导线绝缘的颜色标志应按要求配置并排列整齐;导线分支接头不得采用螺栓压接,应采用焊接并做好绝缘包扎,不得有外露带电部分。
13. 配电箱和开关箱的金属箱体、金属电器安装板以及电器正常不带电的金属底座、外壳等必须通过PE线端子板与PE线做电气连接,金属箱门与金属箱体必须通过采用编织软铜线做电气连接。
14.配电箱、开关箱的箱体尺寸应与箱内电器的数量和尺寸相适应。配电箱、开关箱中导线的进线口和出线口应设在箱体的下底面。
15 . 配电箱、开关箱的进、出线口应配置固定线卡,进出线应加绝缘护套并成束卡固在箱体上,不得与箱体直接接触。移动式配电箱、开关箱的进、出线应采用橡皮护套绝缘电缆,不得有接头。
16 . 配电箱、开关箱外形结构应能防雨、防尘。
八、 自备电源
自备电源必须符合JGJ46-2005内容要求,如有不符合,应作适当的防护改进,直到符合安全要求;
1.发电机组及其控制室,配电、修理室等,在保证电气安全距离和满足防火要求的情况下可合并设置,也可分开设置;
2.发电机组旁及其控制配电室内严禁存放贮油桶;
3.发电机组电源应与外电连锁,严禁并列运行;
4.发电机组应采用三相四线制,中性点直接接地系统,并须独立设置,其接地电阻值不得大于4欧姆;
5.发电机应设短路保护和超负荷保护;
6.发电机并列运行时,必须在机组同期后再向负荷供电。
九、 接地与防雷
1、在施工现场专用变压器的供电的TN—S接零保护系统中,电气设备的金属外壳必须与专用保护零线连接。保护零线应由工作接地线、配电室(总配电箱)电源侧零线或总漏电保护器电源侧零线处引出;
2、当施工现场与外电线路共用同一供电系统时,电气设备的接地、接零保护与原系统保持一致。不得一部分设备作保护接零,另一部分设备作保护接地。采用TN-S系统做保护接零时,工作零线(N线)必须通过总漏电保护器,保护零线(PE线)必须由电源进线零线重复接地处或总漏电保护器电源侧零线处,引出形成局部TN-S接零保护系统。
3、在TN接零保护系统中,通过总漏电保护器的工作零线与保护零线之间不得再做电气连接。
4、在TN接零保护系统中,PE零线应单独敷设。重复接地线必须与PE线相连接,严禁与N线相连接。
5、使用一次侧由50V以上电压的接零保护系统供电,二次侧为50V及以下电压的安全隔离变压器,二次侧不得接地,并应将二次线路用绝缘管保护或者采用橡皮护套软线。
当采用普通隔离变压器时,其二次侧一端应接地,且变压器正常不带电的外露可导电部分应与一次回路保护零线相连接。变压器尚应采取防直接接触带电体的保护措施。
6、施工现场的临时用电电力系统严禁利用大地做相线或零线。
7 、接地装置的设置应考虑季节变化的影响,防雷装置的冲击接地电阻只考虑在雷雨季节中土壤干燥状态的影响。
8、PE线所用材质与相线、工作零线(N线)相同时,其最小截面应符合规范规定。
9、保护零线必须采用绝缘导线。配电装置和电动机械相连接的PE线应为截面不小于2.5 mm2的绝缘多股铜线。手持式电动工具的PE线应为截面不小于1.5mm2的绝缘多股铜线。
10 、PE线上严禁装设开关或熔断器,严禁通过工作电流,且严禁断线。
11、相线、N线、PE线的颜色标记必须符合以下规定:相线L1(A)、L2(B)、L3(C)相序的绝缘颜色依次为黄、绿、红色;N线的绝缘颜色为淡蓝色;PE线的绝缘颜色为绿/黄双色。任何情况下上述颜色标记严禁混用和互相代用。
(一) 保护接零
1、在TN系统中,下列电气设备不带电的外露可导电部分应做保护接零:
①电机、变压器、电器、照明器具、手持电动工具的金属外壳;
②电气设备传动装置的金属部件;
③配电柜与控制柜的金属框架;
④配电装置的金属箱体、框架及靠近带电部分的金属围栏和金属门;
⑤电力线路的金属保护管、敷线的钢索、起重机底座和轨道、滑升模板金属操作平台等;
⑥安装在电力线路杆(塔)上的开关、电容器等电气装置的金属外壳及支架。
2 、在TN系统中,下列电气设备不带电的外露可导电部分,可不作保护接零:
①在木质、沥青等不良导电地坪的干燥房间内,交流电压380v及其以下的电气装置金属外壳(当维修人员可能同时触及电气设备金属外壳和接地金属物件时除外);
②安装在配电柜,控制柜金属框架和配电箱的金属箱体上,且与其可靠电气连接的电气测量仪表、电流互感器、电器外壳。
(二) 接地与接地电阻
1、 TN系统中的保护零线除必须在配电室或总配电箱处做重复接地外,还必须在配电系统的中间处和末端处做重复接地,即二级配电箱及机械设备都必须重复接地,接地电阻不得大于4Ω,配电箱设备外壳的接地线采用直径不小于6mm2的多股铜芯线(绿、黄双色线)。
在TN系统中,保护零线每一重复接地装置的接地电阻值应不大于10Ω。在工作接地电阻允许达到10Ω的电力系统中,所有重复接地的等效电阻值不应大于10Ω。
2 、在TN系统中,严禁将单独敷设的工作零线再做重复接地。
3、每一接地装置的接地线应采用2根以上导体,在不同点与接地体做电气连接。
4、接地可利用自然接地体,但应保证其电气连接和热稳定。
5、移动式发电机供电的用电设备,其金属外壳或底座应与发电机电源的接地装置有可靠的电气连接。
6、移动式发电机系统接地应符合电力变压器系统接地的要求。下列情况可不另做保护接零:
①移动式发电机和用电设备固定在同一金属支架上,且不供给其他设备用电时;
②不超过2台的用电设备由专用的移动式发电机供电,供、用电设备间距不超过50m,且供、用电设备的金属外壳之间有可靠的电气连接时。
7、 在有静电的施工现场内,对集聚在机械设备上的静电应采取接地泄漏措施。每组专设的静电接地体的接地电阻不应大于100Ω,高土壤电阻率地区不应大于1000Ω。
(三) 防雷
1、在土壤电阻率低于200Ω·m区域的电杆可不另设防雷接地装置。但在配电室的架空进线或出线处应将绝缘子铁脚与配电室的接地装置相连接。
2、施工现场内的起重机、塔吊、桩机等机械设备,以及钢脚手架和正在施工的在建工程等的金属结构,当在相邻建筑物、构筑物等设施的防雷装置接闪器的保护范围以外时,应按规范规定安装防雷装置。
当最高机械设备上的避雷针(接闪器)的保护范围能覆盖其他设备,且又最后退出现场,则其它设备可不设防雷装置。
4、机械设备或设施的防雷引下线可利用该设备或设施的金属结构体,但应保证电气连接。
5、机械设备上的避雷针(接闪器)长度应为1~2m。塔式起重机可不另设避雷针(接闪器)。
6、安装避雷针(接闪器)的机械设备,所用固定的动力、控制、照明、信号及通信路线,宜采用钢管敷设。钢管与该机械设备的金属结构体做电气连接。
7、施工现场内所有防雷装置的冲击接地电阻不得大于30Ω。
8、做防雷接地机械上的电气设备,所连接的PE线必须同时做重复接地,同一台机械电气设备的重复接地和机械的防雷接地可共用同一接地体,但接地电阻应符合重复接地电阻值的要求。
十、 电器装置的选择
1 . 配电器、开关箱内的电器必须可靠、完好,严禁使用破损、不合格的电器。
2 . 总配电箱的电器具备电源隔离,正常接通与分断电路,以及短路、过载、漏电保护功能。电器设置应符合下列原则:
① 当总路设置总漏电保护器时,还应装设总隔离开关、分路隔离开关以及总断路器、分路断路器或总熔断器、分路熔断器。当所设总漏电保护器同时具备短路、过载、漏电保护功能的漏电断路器时,可不设总断路器或总熔断器。
② 当各分路设置分路漏电保护器时,还应装设总隔离开关、分路隔离开关以及总断路器、分路断路器或总熔断器、分路熔断器。当分路所设漏电保护器是同时具备短路、过载、漏电保护功能的漏电断路器时,可不设分路断路器或分路熔断器。
③ 隔离开关应设置于电源进线端,应采用分断时具有可见分断点,并能同时断开电源所有极的隔离电器。如采用分断时具有可见分断点的断路器,可不另设隔离开关。
④ 熔断器应选用具有可靠灭弧分断功能的产品。
⑤ 总开关电器的额定值、动作整定值应与分路开关电器的额定值、动作整定值相适应。
3 .总配电箱应装设电压表,总电流表,电度表及其他需要的仪表。专用电能计量仪表的装设应符合当地供用电管理部门的要求。装设电流互感器时,其二次回路必须与保护零线有一个连接点,且严禁断开电路。
4. 分配电箱应装设总隔离开关、分路隔离开关以及总断路器、分路断路器或总熔断器、分路熔断器。
5 .开关箱必须装设隔离开关、断路器或熔断器,以及漏电保护器。当漏电保护器是同时具有短路、过载、漏电保护功能的漏电断路器时,可不装设断路器或熔断器。隔离开关应采用分断时具有可见分断点,能同时断开电源所有极的隔离电器,并应设置于电源进线端。当断路器是具有可见分断点时,可不另设置隔离开关。
6. 开关箱中的隔离开关只可直接控制照明电路和容量不大于3.0KW的动力电路,但不应频繁操作。容量大于3.0KW的动力电路应采用断路器控制,操作频繁时还应附设接触器或其他启动控制装置。
7. 开关箱中各种开关电器的额定值和动作整定值应与其控制用电设备的额定值和特性相适应。通用电动机开关箱中电器的规格可按规范选配。
8. 漏电保护器应装设在配电箱、开关箱靠近负荷的一侧,且不得用于启动电气设备的操作。
9. 漏电保护器的选择应符合现行国家标准《剩余电流动作保护器的一般要求》GB6829和《漏电保护器安装和运行的要求》GB13955的规定。
10. 开关箱中漏电保护器的额定漏电动作电流不应大于30mA,额定漏电动作时间不应大于0.1S。使用于潮湿和有腐蚀介质场所的漏电保护器应采用防溅型产品,其额定漏电动作电流不应大于15mA,额定漏电动作时间不应大于0.1S。
11. 总配电箱中漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1S,但其额定漏电动作电流与额定漏电动作时间的乘积不应大于30mA·s。
12. 总配电箱和开关箱中漏电保护器的极数和线数必须与其负荷侧负荷的相数和线数一致。
13 . 配电箱、开关箱中的漏电保护器宜选用无辅助电源型(电磁式)产品,或选用辅助电源故障时能自动断开的辅助电源型(电子式)产品。当选用辅助电源故障时不能自动断开的辅助电源型(电子式)产品,应同时设置缺相保护。
14 . 漏电保护器必须按产品说明书安装、使用。对搁置已久重新使用和连续使用的漏电保护器应逐月检测其特性,发现问题应及时修理或更换。
15. 配电箱、开关箱的电源进线端严禁采用插头和插座活动连接。
十一、 用电设备使用与维护
1. 配电箱、开关箱应有名称、用途、分路标记及系统接线图。
2. 配电箱、开关箱箱门应配锁、并应由专人负责。
3 . 配电箱、开关箱应定期检查、维修。检查、维修人员必须是专业电工。检查、维修时必须按规定穿、戴绝缘鞋、手套,必须使用电工绝缘工具,并应做检查、维修工作记录。
4 . 对配电箱,开关箱进行定期检查、维修时,必须将其前一级相应的电源隔离开关分闸断电,并悬挂“禁止合闸、有人工作”停电标志牌,严禁带电作业。
5. 配电箱、开关箱必须按照下述顺序操作。
①送电操作顺序为:总配电箱——分配电箱——开关箱;
②停电操作顺序为:开关箱——分配电箱——总配电箱;
出现电气故障的紧急情况可除外。
6 . 施工现场停止作业1小时以上时,应将动力开关箱断电上锁。
7 .配电箱、开关箱内不得放置任何杂物,并应保持整洁。
8 . 配电箱、开关箱内不得随意挂接其它用电设备。
9.配电箱、开关箱内的电器配置和接线严禁随意改动。
熔断器的熔体更换时,严禁采用不符合原规格的熔体代替。漏电保护器每天使用前应启动漏电试验按钮试跳一次,试跳不正常时严禁继续使用。
10.配电箱、开关箱的进线和出线严禁承受外力。严禁与金属尖锐断口、强腐蚀介质和易燃易爆物接触。
十二、 电动建筑机械和手持电动工具
1. 施工现场中电动建筑机械和手持电动工具的选购、使用、检查和维修应遵守下列规定:
①选购的电动建筑机械、手持电动工具以及用电安全装置符合相应的国家现行有关强制性标准标准的规定,且具有产品合格证和使用说明书;
②建立和执行专人专机负责制,并定期检查和维修保养;
③接地符合规范要求,运行时产生振动的设备的金属底座、外壳与PE线的连接点不少于2处;
④漏电保护符合规范要求。
⑤按使用说明书使用、检查、维修。
2.电缆芯线数应根据负荷及其控制电器的相数和线数确定:三相五线时,应选用五芯电缆;当三相用电设备中配置有单相用电器具时,应选用五芯电缆。电缆芯线应符合规范规定,其中PE线应采用绿/黄双色绝缘导线。
3. 每一台电动建筑机械或手持式电动工具的开关箱内,除应装设过载、短路、漏电保护器外,还应按规范要求装设隔离开关或具有可见分断点的断路器,以及按照要求装设控制装置。正、反向运转控制装置中的控制电器应采用接触器。
(一) 夯土机械
1. 夯土机械开关箱中的漏电保护器必须符合潮湿场所选用漏电保护器的要求。
2. 夯土机械PE线的连接点不得少于2处。
3. 夯土机械的负荷线应采用耐气候型橡皮护套铜芯软电缆。
4. 使用夯土机械必须按规定穿戴绝缘用品,使用过程中应有专人调整电缆。电缆长度不应大于50m。电缆严禁缠绕、扭结和被夯土机械跨越。
5. 多台夯土机械并列工作时,其间距不得小于5m;前后工作时,其间距不得小于10m。
6. 夯土机械的操作扶手必须绝缘。
(二) 焊接机械
1. 电焊机械应放置在防雨、干燥和通风良好的地方。焊接现场不得有易燃、易爆物品。
2. 交流弧焊机变压器的一次侧电源线长度不应大于5m,其电源进线处必须设置防护罩。发电机式支流电焊机的换向器应经常检查和维修,应消除可能产生的异常电火花。
3. 电焊机械开关箱中的漏电保护器必须符合规范要求。交流电焊机械应配装防二次侧触电保护器。
4. 电焊机械的二次线应采用防水橡皮护套铜芯软电缆。电缆的长度不应大于30m,不得采用金属构件或结构钢筋代替二次线的地线。
5. 使用电焊机械时必须穿戴防护用品。严禁露天冒雨从事电焊作业。
(三) 手持式电动工具
1. 空气湿度小于75%的一般场所可选用Ⅰ类或Ⅱ类手持式电动工具,其金属外壳与PE线的连接点不得少于2处;除塑料外壳Ⅱ类工具外,相关开关箱中漏电保护器的额定漏电动作电流不应大于15mA,额定漏电动作时间不应大于0.1s,其负荷线插头应具备专用的保护触头。所用插座和插头在结构上应保持一致,避免导电触头和保护触头混用。
2. 在潮湿场所或金属构架上操作时,必须选用Ⅱ类或由安全隔离变压器供电的Ⅲ类手持式电动工具。金属外壳Ⅱ类手持式电动工具使用时,必须符合规范要求;其开关箱和控制箱应设置在作业场所外面。在潮湿场所或金属构架上严禁使用Ⅰ类手持式电动工具。
3. 狭窄场所必须选用由安全隔离变压器供电的Ⅲ类手持式电动工具,其开关箱和安全隔离变压器均应设置在狭窄场所外面,并连接PE线。漏电保护器的选择应符合规范使用于潮湿或有腐蚀介质场所漏电保护器的要求。操作过程中,应有人在外面监护。
4. 手持式电动工具的负荷线应采用耐气候型的橡皮护套铜芯软电缆,并不得有接头。
5. 手持式电动工具的外壳、手柄、插头、开关、负荷线等必须完好无损,使用前必须做好绝缘检查和空载检查,在绝缘合格、空载运转正常后方可使用。绝缘电阻不应小于规定的数值。
6. 使用手持式电动工具时,必须按规定穿、戴绝缘防护用品。
(四) 其它电动建筑机械
1. 插入式振动器、钢筋加工机械、木工机械、水泵等设备的漏电保护应符合规范要求。
2. 混凝土搅拌机、插入式振动机、平板振动器、地面抹光机、水磨石机、钢筋加工机械、木工机械的负荷线必须采用耐气候型的橡皮护套铜芯软电缆。并不得有任何破损和接头。
水泵的负荷线必须采用防水橡皮护套铜芯软电缆、严禁有任何破损和接头,并不得承受任何外力。
3 . 对钢筋加工机械、木工机械等设备进行清理、检查、维修时,必须首先将其开关箱分闸断电,呈现可见电源断点,并关门上锁。
十三、 照明部分
1 . 夜间施工、办公室、食堂、宿舍、料具堆放场及自然采光差的场所,应设一般照明、局部照明或混合照明。在一个工作场所内,不得只装设局部照明。停电后,操作人员需及时撤离的施工现场,必须装设自备电源的应急照明。
2. 现场照明应采用高光效、长寿命的照明光源。对需大面积照明的场所,应采用高压汞灯、高压钠灯或混光用的卤钨灯等。
3. 照明器的选择必须按下列环境条件确定:
①正常湿度一般场所,选用密闭型防水照明器;
②潮湿或特别潮湿的场所,选用密闭型防水照明器或配有防水灯头的开启式照明器;
③含有大量尘埃但无爆炸和火灾危险的场所,选用防尘型照明器;
④有爆炸和火灾危险的场所,按危险场所等级选用防爆型照明器;
⑤存在较强振动的场所,选用防振型照明器;
⑥有酸碱等强腐蚀介质的场所,采用耐酸碱型照明器。
4. 照明器具和器材的质量应符合国家现行有关强制性标准的规定,不得使用绝缘老化或破损的器具和器材。
(一) 照明供电
1. 一般场所宜选用额定电压为220V的照明器。
2. 下列特殊场所应使用安全特低电压照明器:
①隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5m等场所的照明,电源电压不应大于36V;
②潮湿和易触及带电体场所的照明,电源电压不得大于24V。
③特别潮湿的场所、导电良好的地面的照明,电源电压不得大于12V。
3. 使用照明灯应符合下列要求:
①电源电压不大于220V;
②电线绝缘良好并耐热耐潮湿;
③灯头与灯体结合牢固,灯头无开关;
④灯泡外部有金属保护网;
⑤金属网、反光罩、悬吊挂钩固定在灯具的绝缘部位上。
4. 远离电源的小面积工作场地、道路照明、警卫照明或额定电压为12~36V照明的场所,其电压允许偏移值为额定电压值的-10%~5%;其余场所电压允许偏移值为额定电压值的±5%。
5. 照明变压器必须使用双绕组型安全隔离变压器,严禁使用自耦变压器。
6. 照明系统宜使三相负荷平衡,其中每一个单相回路上,灯具和插座数量不宜超过25个,负荷电流不宜超过15A。
7. 携带式变压器的一次侧电源线应采用橡皮护套或塑料护套软电缆,中间不得有接头,长度不宜超过3m,其中绿/黄双色线只可作PE线使
