资源描述

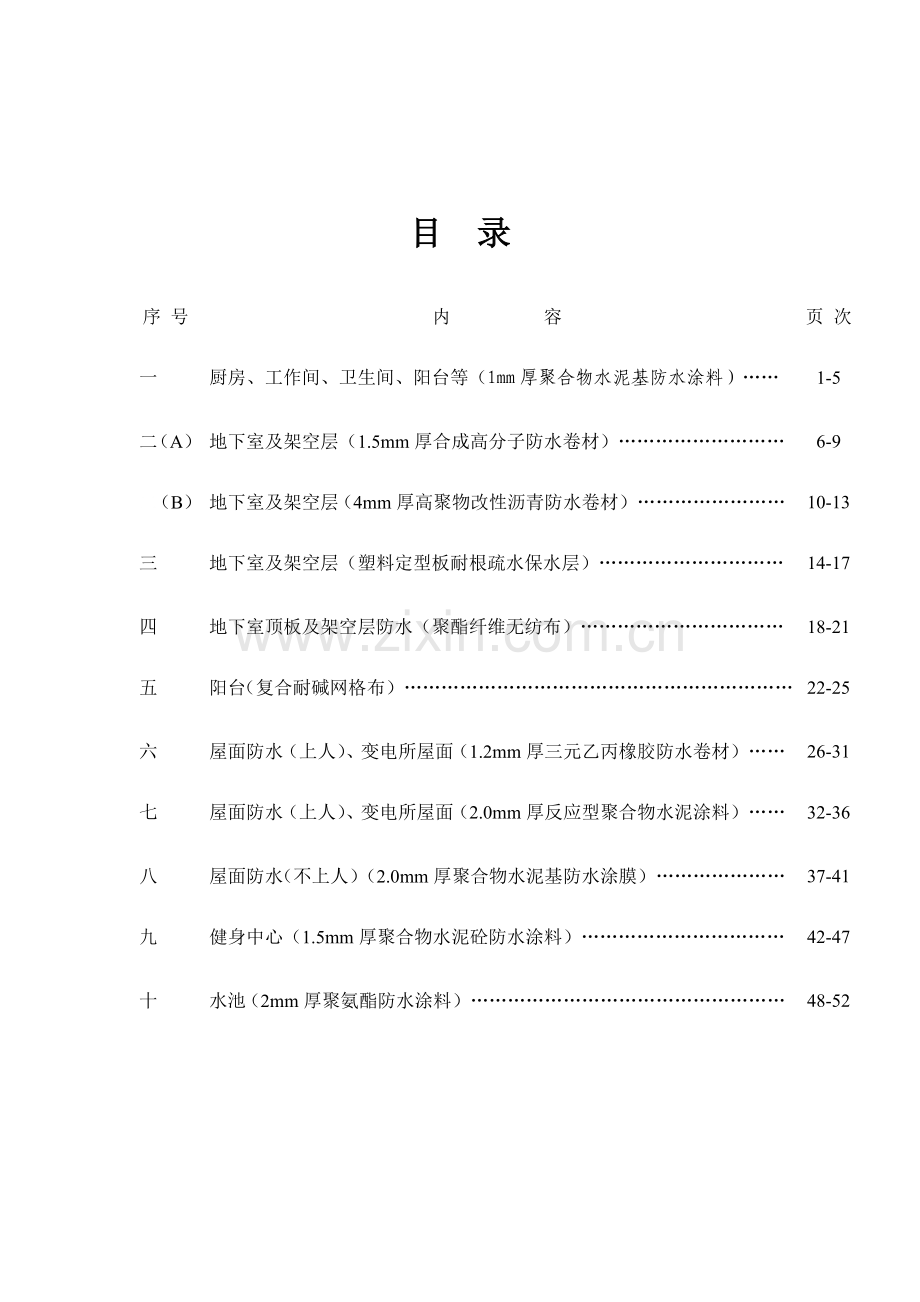

目 录
序 号
内 容
页 次
一
厨房、工作间、卫生间、阳台等(1mm厚聚合物水泥基防水涂料)……
1-5
二(A)
地下室及架空层(1.5mm厚合成高分子防水卷材)………………………
6-9
二(B)
地下室及架空层(4mm厚高聚物改性沥青防水卷材)……………………
10-13
三
地下室及架空层(塑料定型板耐根疏水保水层)…………………………
14-17
四
地下室顶板及架空层防水(聚酯纤维无纺布)……………………………
18-21
五
阳台(复合耐碱网格布)………………………………………………………
22-25
六
屋面防水(上人)、变电所屋面(1.2mm厚三元乙丙橡胶防水卷材)……
26-31
七
屋面防水(上人)、变电所屋面(2.0mm厚反应型聚合物水泥涂料)……
32-36
八
屋面防水(不上人)(2.0mm厚聚合物水泥基防水涂膜)…………………
37-41
九
健身中心(1.5mm厚聚合物水泥砼防水涂料)……………………………
42-47
十
水池(2mm厚聚氨酯防水涂料)……………………………………………
48-52
一、编制依据
根据国家标准GB50207-2002《屋面防水工程技术规范》和国家标准GB50209-2002《建筑地面工程质量验收规范》及本工程施工组织设计进行编制。
二、工程概况
地下室防水工程,面积约 ㎡,材料用 厚JS聚合物水泥基防水涂料。
三、施工进度
根据甲方要求跟随土建混凝土墙面施工进度进行,确保按期按质完成施工任务。
四、施工准备
1.施工技术准备:
组织操作班组学习设计图纸,熟悉构造、细部节点要求、使用材料的性能及施工工艺、技术及注意事项。
2.施工用具准备:
a.清理基层工具:铲刀、凿子、锤子、钢丝刷、扫帚、抹布;
b.称料配料工具:水桶、秤、搅拌器;
c.涂抹涂料工具:刮板、刷子、滚桶。
3.劳动力准备:总计工程量约 ㎡, 班施工,拟用 名熟练操作工人完成防水施工,随土建施工进度进行。
五、材料准备
材料选用 厚聚合物水泥基防水涂料,应带有出厂合格证、防伪标识和随料出厂质检单。材料进场后由甲方、乙方和监理三方共同抽样,甲方复测,保证材料符合要求。
六、施工工艺及其方法:
1.基层处理:
基层必须平整、压实、收光;表面须牢固、干净、无明水、无渗漏。阴阳角处应做成圆弧角。
2.配料:
根据施工操作要求,如不便施工可适量加水。加水方法先在料中加水后,再用搅拌器边搅拌边缓缓加入粉料之,后充分搅拌直至料中不含团粉(搅拌时间不少于5分钟)。打底层涂料的重量比为:液料:粉料:水=10:10:1.4,底涂完工干燥后再涂刮防水层,其重量比为:液料:粉料:水:10:10:0~2;加水量应在规定的范围内,在斜面、顶面或立面上施工,为了能挂住足够的料应不加或少加水;平面为涂膜平整可以适当多增加些水。
3.涂覆:
用滚筒及刮板涂覆,该工程施工方法选定为P4工法,按照打底层—下层—叫呻层—面层的次序逐层完成,各层之间的时间间隔以前一层涂膜干涸不粘手为准,确保厚度在1mm左右。涂覆时应注意以下事项:
a.若液料有沉淀应随时搅拌均匀;
b.涂覆应尽量均匀,不能有局部沉积,不能过厚或过薄,涂料与基层之间不留有汽泡,粘结严实。
c.每层涂覆必须按照规定用量取料,最薄处不低于0.8mm。
4.清洗:
在施工间隙或施工结束时,应尽快用清水清洗所有粘有涂料的工具和工作胶。否则,等涂料干涸后很难洗净。
七、成品保护
防水工程施工完成后,在甲方做防水保护层时,乙方应派专人在现场协助监督,防止土建施工工具等尖锐物损坏防水层。一旦发现防水层被破坏,应及时修补,杜绝隐患。
墙柱面防水施工结束后,应及时回填,严防架子管、施工工具等抛落造成防水损坏。
八、质量要求
防水层施工完毕后,应认真检查整个工程的各个部分,特别是薄弱环节,发现问题,及时修复,涂层不应有裂纹、翘边、鼓泡、分层等现象。
1.严格执行GB50108-2001标准进行施工。
2.材料进入现场前必须拥有全套的相关质量保证资料。
3.所有材料到达施工现场,及时邀请监理的公司、业主单位现场抽检,封样,送检合格方可使用。
4.严格按照施工工序进行施工,工程完工后先由公司自检,然后再报监理、业主单位、主体施工单位共同验收,并做好记录。
九、注意事项:
1.细部涂覆:
转角处、穿墙管、施工缝等均为防水中的薄弱环节,在防水大面施工之前应在其细部用玻璃网格布加强处理,平面与立面接茬处按标准接茬,首先将涂料涂在永久保护墙上,并甩出茬,作为接头。
2.施工条件:
该种材料不宜在雨中施工,不要在特别潮湿而且不通风的环境中施工,影响防水效果。
3.材料存放:
液体材料应放在5℃以上阴凉处,粉料应放在干燥处,避免受潮。
4,可用时间:
在液料:粉料:水=10:10:0~2,环境温度为20℃的条件下,涂料可用时间约3h。现场环境温度低,可用时间长些;反之短些。料过时稠硬后,不可再加水再与之拌和使用。
5.产品保护:
a.施工完毕后不准在防水层上打洞,要做好产品保护,以免破坏防水层。
b.非施工现场操作人员严禁进入施工现场,以免影响施工。
c.施工操作人员不准穿带钉子鞋或高跟鞋进入现场,以免破坏已做好的防水层;防水层未干,严禁人员在工作面上乱踩。
d.施工操作人员在施工现场项遵章守纪。
十、安全保证措施:
1.严格执行《建筑安装技术规程》规定进行施工。
2.实行安全生产责任制,明确各级人员的安全责任。坚持开展安全例会。增强安全意识。把“安全生产,警钟长鸣”常记心中。
3.禁止施工现场乱拉电线,乱接水管。
4.施工时必须穿平底鞋,戴安全帽进入现场,由专人检查。
十一、文明施工措施:
1.严格执行建设部关于《建筑施工企业现场业绩综合评定办法》中有关规定,成立文明施工小组,负责对文明现场施工状况检查,整改并及时记录。
2.施工中,细心操作,做好产品保护,不相互污染。
3.加强职业道德、职业纪律教育,做一个合格的施工技术人员。
高分子聚乙烯丙纶防水卷材施工方案
一、编制依据
根据国家标准GB50207-2002《屋面防水工程技术规范》和国家标准GB50209-2002《建筑地面工程质量验收规范》及本工程施工组织设计进行编制。
二、工程概况
1.施工单位:河南省恒昌防水防腐有限公司扬州分公司
2.建筑结构类型:砖混结构
3.防水等级:二级
4.执行标准:GB50207—2002、GB50209—2002、GB50208—2002
5.地理位置:盐阜路
6.卫生间防水工程,面积约 2500 ㎡,材料贴 1.0 mm 厚高分子聚乙烯丙纶防水卷材。
三、施工进度
根据甲方要求跟随土建混凝土墙面施工进度进行,确保按期按质完成施工任务。
四、施工准备
1.施工技术准备:
组织操作班组学习设计图纸,熟悉构造、细部节点要求、使用材料的性能及施工工艺、技术及注意事项。
2.施工用具准备:
电动搅拌器、高压吹风机. 铁辊、手持压滚、压子、小平铲、铁桶、 剪刀、钢卷尺、笤帚、小线、彩色粉、粉笔。
3.劳动力准备:总计工程量约 2500 ㎡ 2 班施工,拟用 8 名熟练操作工人完成防水施工,随土建施工进度进行。
五、材料准备
材料选用 1.0mm 厚高分子聚乙烯丙纶防水卷材,应带有出厂合格证、防伪标识和随料出厂质检单。材料进场后由甲方、乙方和监理三方共同抽样,甲方复测,保证材料符合要求。
六、施工工艺及其方法:
高分子聚乙烯丙纶防水卷材应用操作程序:验收并清扫基层(找平层) → 配制胶粘剂(随用随配制) →处理复杂部位(阴阳角、檐口、落水口、管道孔等部位)附加层→施工防水层→防水层检验→保护层施工验收。
(1)将铺贴防水卷材的基层面(找平层)清扫干净,并洒水保基层湿润。(注:防水找平层应符合GB50207-2002 《屋面工程技术规范》规定,地下防水找平层应符合GB50208-2002 《地下防水工程施工及验收规范》规定。)
(2)用含水泥量10%~15%的聚乙烯醇胶液制备水泥素浆粘结剂, 搅拌均匀,无沉淀,无凝块,无离析现象即可使用。
(3)主防水层施工前,应先对排水集中及结构复杂的车部节点进行密封处理和附加层粘贴,附加层使用的卷材与主防水层的卷材材料相同。
(4)本工程密封材料采用M-110型聚乙烯丙纶专用胶。
(5)转角处均应加铺附加层,阴阳角等处均做成R=20mm圆弧形。
(6)防水卷材铺贴应采用满铺法,胶粘剂涂刷在基层面上应均匀,不露底,不露底、不堆积;胶粘剂涂刷后应随即铺贴卷材,防止时间过长影响粘结质量。
(7)铺贴防水卷材不得起皱折,不得用力拉伸卷材,边铺贴边排除卷材下面的空气和多余的胶粘剂,保证卷材与基层面以及各层卷材之间粘结密实。
(8)本工程铺贴卷材的搭接宽度按120mm 施工; 厨厕铺贴卷材的搭接宽度按150mm施工。
(9)上下两层和相邻两幅卷材接缝应错开三分之一幅宽。
(10) 防水层蓄水试验:卷材防水层施工后,经隐蔽工程验收,确认做法符合设计要求,应做蓄水试验,确认不渗漏水,方可施工防水层保护层。
(11) 保护层施工:在卷材铺贴完毕,经隐检、蓄水试验,确认无渗漏的情况下,非上人屋面用长把滚刷均匀涂刷着色保护涂料;上人屋面根据设计要求做块材等刚性保护层。
七、质量要求
防水层施工完毕后,应认真检查整个工程的各个部分,特别是薄弱环节,发现问题,及时修复,卷材不应有翘边、鼓泡等现象。
1.严格执行GB50108-2001标准进行施工。
2.材料进入现场前必须拥有全套的相关质量保证资料。
3.所有材料到达施工现场,及时邀请监理的公司、业主单位现场抽检,封样,送检合格方可使用。
4.严格按照施工工序进行施工,工程完工后先由公司自检,然后再报监理、业主单位、主体施工单位共同验收,并做好记录。
八、安全保证措施:
1.严格执行《建筑安装技术规程》规定进行施工。
2.实行安全生产责任制,明确各级人员的安全责任。坚持开展安全例会。增强安全意识。把“安全生产,警钟长鸣”常记心中。
3.禁止施工现场乱拉电线,乱接水管。
4.施工时必须穿平底鞋,戴安全帽进入现场,由专人检查。
九、文明施工措施:
1.严格执行建设部关于《建筑施工企业现场业绩综合评定办法》中有关规定,成立文明施工小组,负责对文明现场施工状况检查,整改并及时记录。
2.施工中,细心操作,做好产品保护,不相互污染。
3.加强职业道德、职业纪律教育,做一个合格的施工技术人员。
河南省恒昌防水防腐有限公司扬州分公司
二0一0年十一月七日
SBS改性沥青防水卷材
施工方案
一、编制依据
根据国家标准GB50207-2002《屋面防水工程技术规范》和国家标准GB50209-2002《建筑地面工程质量验收规范》及本工程施工组织设计进行编制。
二、工程概况
地下室及架空层顶板及楼地面防水工程,面积约 ㎡,材料贴 厚高聚物改性沥青防水卷材。
三、施工进度
根据甲方要求跟随土建混凝土墙面施工进度进行,确保按期按质完成施工任务。
四、施工准备
1.施工技术准备:
组织操作班组学习设计图纸,熟悉构造、细部节点要求、使用材料的性能及施工工艺、技术及注意事项。
2.施工用具准备:
电动搅拌器、高压吹风机. 铁辊、手持压滚、压子、小平铲、铁桶、 剪刀、钢卷尺、笤帚、小线、彩色粉、粉笔。
3.劳动力准备:总计工程量约 ㎡ 班施工,拟用 名熟练操作工人完成防水施工,随土建施工进度进行。
五、材料准备
材料选用 厚高聚物改性沥青防水卷材,应带有出厂合格证、防伪标识和随料出厂质检单。材料进场后由甲方、乙方和监理三方共同抽样,甲方复测,保证材料符合要求。
六、施工工艺及其方法:
1、涂布底胶
目的,清理基层灰尘,隔绝基层潮气,增强卷材和基层的粘结能力。
用长把刷把稀释过的氯丁胶或沥青涂料均匀的涂刷在干净和干燥的基层表面上,复杂部位用油漆刷刷涂,要求不露白,涂刷均匀。干燥4小时以上至不粘脚后方可进行下道工序。
2、卷材施工
卷材实行热熔铺贴
(1)、卷材的配置—应将卷材顺长方向进行配置,使卷材长向与流水方向垂直,卷材搭接要顺流水坡方向,不应成逆向。
(2)、先铺设高跨屋面,后铺下层的屋面,先铺设排水比较集中的部位(如排水、檐口、天沟等处)按标高由低向高的顺序铺设。
(3)、在基层上弹出基准线,把卷材试铺定位。用高压喷灯与卷材和基层的夹角处均匀加热,待卷材表面熔化后把成卷的改性卷材向前滚铺使其粘结在基层表面上。
(4)、卷材的搭接宽度为长边不小于100㎜,短边不小于150㎜,搭接缝的边缘以溢出热熔的改性沥青为宜,然后用喷灯均匀热熔卷材搭接缝用小抹子把边抹好。
(5)、铺贴平面和立面的卷材防水层。
在铺平面与立面相连的卷材,应先铺贴平面,然后由下向上铺贴,并使卷材紧贴阴角,不应空鼓。
3、附加层
底胶涂布作业完成后,先在水沟、女儿墙等重点部位铺贴一层附加层,附加层宽度为30cm。
七、质量要求
防水层施工完毕后,应认真检查整个工程的各个部分,特别是薄弱环节,发现问题,及时修复
1.严格执行GB50108-2001标准进行施工。
2.材料进入现场前必须拥有全套的相关质量保证资料。
3.所有材料到达施工现场,及时邀请监理的公司、业主单位现场抽检,封样,送检合格方可使用。
4.严格按照施工工序进行施工,工程完工后先由公司自检,然后再报监理、业主单位、主体施工单位共同验收,并做好记录。
八、安全保证措施:
1.严格执行《建筑安装技术规程》规定进行施工。
2.实行安全生产责任制,明确各级人员的安全责任。坚持开展安全例会。增强安全意识。把“安全生产,警钟长鸣”常记心中。
3.禁止施工现场乱拉电线,乱接水管。
4.施工时必须穿平底鞋,戴安全帽进入现场,由专人检查。
九、文明施工措施:
1.严格执行建设部关于《建筑施工企业现场业绩综合评定办法》中有关规定,成立文明施工小组,负责对文明现场施工状况检查,整改并及时记录。
2.施工中,细心操作,做好产品保护,不相互污染。
3.加强职业道德、职业纪律教育,做一个合格的施工技术人员。
河南省恒昌防水防腐有限公司
二00八年四月十二日
PVC防水材料
施工方案
一、编制依据
根据国家标准GB50207-2002《屋面防水工程技术规范》和国家标准GB50209-2002《建筑地面工程质量验收规范》及本工程施工组织设计进行编制。
二、工程概况
地下室及架空层顶板及楼地面防水工程,面积约 ㎡,材料用塑料定型板耐根疏水保水层(PVC卷材)。
三、施工进度
根据甲方要求跟随土建混凝土墙面施工进度进行,确保按期按质完成施工任务。
四、施工准备
1.施工技术准备:
组织操作班组学习设计图纸,熟悉构造、细部节点要求、使用材料的性能及施工工艺、技术及注意事项。
2.施工用具准备:
皮卷尺、剪子、笤帚、壁纸刀、手持式焊枪、行走式热风焊机、手持压辊、剪刀、钢卷尺、粉笔、划(放)线用品。
3.劳动力准备:总计工程量约 ㎡ 班施工,拟用 名熟练操作工人完成防水施工,随土建施工进度进行。
五、材料准备
材料选用塑料定型板耐根疏水保水层(PVC卷材),应带有出厂合格证、防伪标识和随料出厂质检单。材料进场后由甲方、乙方和监理三方共同抽样,甲方复测,保证材料符合要求。
六、施工工艺及其方法:
1.工艺流程:基层找平清理一弹线一卷材预铺设一卷材接缝搭接焊一特殊部位处理一固定、压边一密封材料封边一验收。
2.操作要点:
(1)基层检查
检查基层存在油污、灰浆、杂物等并及时清除处理,检查混凝土裂纹状况及宽度,区别裂纹宽度大于或小于1.0mm并做相应处理。
(2)清理基层
对混凝土表面的有机物、油漆、油污、其他粘结物进行清理。
3.施工方法:
(1)根据图纸要求,弹出标准线;
焊接时应待焊枪升温,用干布擦睁焊缝,焊枪平口深入焊缝处,将PVC卷材用热风吹至表面熔融,用压滚压实,观察焊缝边处应有亮色提浆。
(2)施工时,首先要进行预铺,把PVC卷材自然平铺于放线的基层表面,要求平整顺直,不得扭曲。
(3)卷材纵向搭接宽度50mm,并进行适当的剪裁。横向采用对接处理,其上用200~250mm宽的无复合层(N类)PVC卷材覆盖搭接施焊。;PVC卷材搭接部位焊接面应擦试干净,干燥,搭接宽度不小于100mm,上下两层卷材的接缝应错开1/3部分,卷材幅宽且上下两层卷材不得相互垂直铺贴.采用热风焊接,焊接时焊嘴与焊接方向呈45°角,压辊焊嘴平行并保持大约5mm的距离,焊接边应有呈亮色熔浆渗出,不应出现漏焊、跳焊、烧焦或焊接不牢现象,焊接时不得损害非焊接部位的卷材。
(4)铺设PVC防水卷材并焊接,对焊缝进行检测并做好记录;焊机焊接搭接宽度为100mm;手持操作焊接搭接宽度为50mm;
(5)所有焊接接头T型接点采用100×100的PVC防水卷材做焊接加强处理。需机械固定部位,用电钻钻孔,其间距不大于80cm,放入塑料胀塞,自攻螺丝加垫片用螺丝刀上紧,不得有松动现象,上面焊PVC圆盖封闭。
(6)后浇带做加强处理.采用满粘法加铺1道,两边各余出0.5m,与两边PVC卷材搭接。
(7)立面PVC卷材采用点粘法或条粘法施工。
(8)卷材收头处用金属压条固定,最大钉距不应大于900mm,用密封膏密封,水泥砂浆封实。
所使用材料的铺设应平顺,不得有下垂.绷紧和破损现象.经检查确认后方可进行下道工序的施工。
七、质量要求
防水层施工完毕后,应认真检查整个工程的各个部分,特别是薄弱环节,发现问题,及时修复。
1.严格执行GB50108-2001标准进行施工。
2.材料进入现场前必须拥有全套的相关质量保证资料。
3.所有材料到达施工现场,及时邀请监理的公司、业主单位现场抽检,封样,送检合格方可使用。
4.严格按照施工工序进行施工,工程完工后先由公司自检,然后再报监理、业主单位、主体施工单位共同验收,并做好记录。
八、安全保证措施:
1.严格执行《建筑安装技术规程》规定进行施工。
2.实行安全生产责任制,明确各级人员的安全责任。坚持开展安全例会。增强安全意识。把“安全生产,警钟长鸣”常记心中。
3.禁止施工现场乱拉电线,乱接水管。
4.施工时必须穿平底鞋,戴安全帽进入现场,由专人检查。
九、文明施工措施:
1.严格执行建设部关于《建筑施工企业现场业绩综合评定办法》中有关规定,成立文明施工小组,负责对文明现场施工状况检查,整改并及时记录。
2.施工中,细心操作,做好产品保护,不相互污染。
3.加强职业道德、职业纪律教育,做一个合格的施工技术人员。
河南省恒昌防水防腐有限公司
二00八年四月十二日
施工方案:四
地下室及架空层防水工程
一、编制依据
根据国家标准GB50207-2002《屋面防水工程技术规范》和国家标准GB50209-2002《建筑地面工程质量验收规范》及本工程施工组织设计进行编制。
二、工程概况
地下室顶板及架空层防水顶板及楼地面防水工程,面积约10209㎡,材料用聚酯纤维无纺布。
三、施工进度
根据甲方要求跟随土建混凝土墙面施工进度进行,确保按期按质完成施工任务。
四、施工准备
1.施工技术准备:
组织操作班组学习设计图纸,熟悉构造、细部节点要求、使用材料的性能及施工工艺、技术及注意事项。
2.施工用具准备:
电动搅拌器、拌料桶、漆刷、刮板、滚筒及消防器材等。
3.劳动力准备:总计工程量约10209㎡两班施工,拟用15名熟练操作工人完成防水施工,随土建施工进度进行。
五、材料准备
材料选用聚酯纤维无纺布,应带有出厂合格证、防伪标识和随料出厂质检单。材料进场后由甲方、乙方和监理三方共同抽样,甲方复测,保证材料符合要求。
六、施工工艺及其方法:
1.清扫基层,把基层表面的尘土杂物认真清扫干净。
2.涂刷基层处理剂:将聚氨酯甲、乙组分和二甲苯按1:2:2的比例(重量比)配合搅拌均匀,先用漆刷蘸满该混合料,均匀地涂刷锚杆根部、桩基四周、阴阳角等细部,再用长滚筒蘸满该混合料,均匀地涂刷在基层表面。涂刷时不得堆积或露白见底。
3.聚氨酯防水涂膜防水层施工:
(1)涂膜材料的配制:聚氨酯涂膜防水材料随用随配,配制好的混合料宜在2h内用完。配制方法是将聚氨酯甲、乙组分按1:2的比例配合,注入拌料桶中,用电动搅拌器强力搅拌均匀备用。
(2)锚杆根部的小凹槽处理,清理灰尘后,注入聚氨酯涂膜,厚度为10mm,锚杆根部上反30mm。
(3)桩基四周阴角内均匀注入聚氨酯涂膜,厚度为10mm,桩顶及桩侧面均匀涂刷2mm厚聚氨酯,桩基伸出的锚固钢筋根部处理同锚杆。
(4)外墙和顶板施工缝处增加附加层,附加层的宽度为500mm,施工缝两侧每边250mm。附加层施工方法同阴阳角处理方法。
(5)砖胎模、柱基阴阳角设置附加层,涂刷第一层涂膜立即表面粘贴200mm宽的聚酯纤维无纺布,阴阳角每边各100mm,使无纺布平坦地粘在涂膜上,在无纺布表面再刮混合料,滚压密实,不允许有皱折或空鼓现象存在,经过5h以上固化后,方可涂刷第三遍涂膜。
(6)用刮板刮涂配制好的混合料,顺序均匀的涂刷在基层处理剂已干燥的基层上,涂刷时要求厚薄均匀一致,对平面基层以涂刷2~3遍,立面涂刷3~4遍为宜。防水总厚度以平均2mm为合格。
(7)涂完一遍涂膜后,一般固化5h以上,至指触基本不粘时,再进行下道涂刷,涂刷方向相互垂直。
(8)立面等施工完最后一道涂膜后,立即在表面均匀撒布中砂粒,增加防水层与保护层之间的粘结。
(9)防水做好以后,立即浇筑4cm的C15细石砼保护层,在底板防水保护层施工完毕后,在锚杆杆身防水保护层往上100mm处焊100*100*3的止水钢板,止水钢板与锚杆交接处满焊。
七、质量要求
防水层施工完毕后,应认真检查整个工程的各个部分,特别是薄弱环节,发现问题,及时修复。
1.严格执行GB50108-2001标准进行施工。
2.材料进入现场前必须拥有全套的相关质量保证资料。
3.所有材料到达施工现场,及时邀请监理的公司、业主单位现场抽检,封样,送检合格方可使用。
4.严格按照施工工序进行施工,工程完工后先由公司自检,然后再报监理、业主单位、主体施工单位共同验收,并做好记录。
八、安全保证措施:
1.严格执行《建筑安装技术规程》规定进行施工。
2.实行安全生产责任制,明确各级人员的安全责任。坚持开展安全例会。增强安全意识。把“安全生产,警钟长鸣”常记心中。
3.禁止施工现场乱拉电线,乱接水管。
4.施工时必须穿平底鞋,戴安全帽进入现场,由专人检查。
九、文明施工措施:
1.严格执行建设部关于《建筑施工企业现场业绩综合评定办法》中有关规定,成立文明施工小组,负责对文明现场施工状况检查,整改并及时记录。
2.施工中,细心操作,做好产品保护,不相互污染。
3.加强职业道德、职业纪律教育,做一个合格的施工技术人员。
河南省恒昌防水防腐有限公司
二00八年四月十二日
施工方案:五
阳台防水工程施工方案
一、编制依据
根据国家标准GB50207-2002《屋面防水工程技术规范》和国家标准GB50209-2002《建筑地面工程质量验收规范》及本工程施工组织设计进行编制。
二、工程概况
阳台顶棚防水工程,面积约1048㎡,材料为复合耐碱网格布。
三、施工进度
根据甲方要求跟随土建混凝土墙面施工进度进行,确保按期按质完成施工任务。
四、施工准备
1.施工技术准备:
组织操作班组学习设计图纸,熟悉构造、细部节点要求、使用材料的性能及施工工艺、技术及注意事项。
2.施工用具准备:
电动搅拌器、铁辊、手持压滚、压子、小平铲、铁桶、 剪刀、笤帚等。
3.劳动力准备:总计工程量约1048㎡两班施工,拟用10名熟练操作工人完成防水施工,随土建施工进度进行。
五、材料准备
材料选用复合耐碱网格布,应带有出厂合格证、防伪标识和随料出厂质检单。材料进场后由甲方、乙方和监理三方共同抽样,甲方复测,保证材料符合要求。
六、施工工艺及其方法:
1.基层找平与找坡:清理屋面后,采用1 : 2水泥砂浆在混凝土现浇板上找平,厚度大于20mm。若需材料找坡,则根据建筑设计要求进行找坡施工。要求表面基本平整、干净,阴阳角位置、管口处等应做成圆弧角。
2.配料:
①基层防水浆料:配比(质量比)粉料:水=1 : 0.3,按所需用量在干净的容器中加入规定量的水,然后边搅拌边加入称量好的水泥基聚合物防水砂浆粉料,充分搅拌均匀直至浆料中不含团粒。拌好的浆料静置5分钟后,稍加搅拌即可使用。
②表层滚涂防水乳液:配比(质量比)乳液:粉料:水=0.5 : 1 : 0.55,拌制方法同上,但在加粉料前应先加入共聚乳液,并用搅拌器搅匀,再加粉料拌制成品。
3.基层施工:滚涂(或披刮)第1遍防水浆料,然后立即将耐碱玻纤网格布均匀铺贴其上。待第1遍料稍干后,再滚涂(或披刮)第2遍、第3遍,至网格布完全被覆盖。滚涂(或批刮)总厚度控制在3~5mm。要求滚涂(或批刮)均匀,不得有漏底、发花、泛泡等现象;网格布铺贴要求伏贴,不得空鼓、翘角。拼接处网格布搭接长度不得小于100mm。
4.表层滚涂:待网格布基层干燥后,用滚子或刷子涂覆聚合物防水乳液1~2遍。涂覆时应注意:①防水浆料使用时应随时注意搅拌均匀,避免有沉淀;②涂覆要均匀,不能有局部沉积,并要求来回反复滚刷数次使浆料与基层间不留气泡、粘结密实;③每层涂覆必须按规定用量取料,切不能过厚或过薄。
5.屋面管口、女儿墙等部位泛水处理:防水浆料滚涂(或批刮)以及防水乳液涂覆,必须做至管口处150mm以上和女儿墙顶部,网格布铺贴至泛水部位、在泛水内部收口。
七、质量要求
防水层施工完毕后,应认真检查整个工程的各个部分,特别是薄弱环节,发现问题,及时修复。
1.严格执行GB50108-2001标准进行施工。
2.材料进入现场前必须拥有全套的相关质量保证资料。
3.所有材料到达施工现场,及时邀请监理的公司、业主单位现场抽检,封样,送检合格方可使用。
4.严格按照施工工序进行施工,工程完工后先由公司自检,然后再报监理、业主单位、主体施工单位共同验收,并做好记录。
八、注意事项
①施工环境温度应在5℃以上;
②严禁私自添加砂、水泥及其它添加剂;
③配好的浆料应在4小时内用完,已凝固硬化的浆料不得再使用;
④袋装粉料的储运要注意防潮、防雨;
⑤施工完后必须确保做好成品保护。
九、安全保证措施:
1.严格执行《建筑安装技术规程》规定进行施工。
2.实行安全生产责任制,明确各级人员的安全责任。坚持开展安全例会。增强安全意识。把“安全生产,警钟长鸣”常记心中。
3.禁止施工现场乱拉电线,乱接水管。
4.施工时必须穿平底鞋,戴安全帽进入现场,由专人检查。
十、文明施工措施:
1.严格执行建设部关于《建筑施工企业现场业绩综合评定办法》中有关规定,成立文明施工小组,负责对文明现场施工状况检查,整改并及时记录。
2.施工中,细心操作,做好产品保护,不相互污染。
3.加强职业道德、职业纪律教育,做一个合格的施工技术人员。
河南省恒昌防水防腐有限公司
二00八年四月十二日
三元乙丙橡胶防水卷材
施工方案
一、编制依据
根据国家标准GB50207-2002《屋面防水工程技术规范》和国家标准GB50209-2002《建筑地面工程质量验收规范》及本工程施工组织设计进行编制。
二、工程概况
屋面防水(上人)、变电所屋面防水工程,面积约 ㎡,材料贴 厚三元乙丙橡胶防水卷材。
三、施工进度
根据甲方要求跟随土建混凝土墙面施工进度进行,确保按期按质完成施工任务。
四、施工准备
1.施工技术准备:
组织操作班组学习设计图纸,熟悉构造、细部节点要求、使用材料的性能及施工工艺、技术及注意事项。
2.施工用具准备:
(1)基层处理用具:高压吹风机、平铲、钢丝刷、笤帚。
(2)材料容器:大小铁桶。
(3)弹线用具:量尺、小线、色粉袋。
(4)裁剪卷材用具:剪刀。
(5)涂刷用具:滚刷、油刷、压辊,刮板。
3.劳动力准备:总计工程量约 ㎡ 班施工,拟用 名熟练操作工人完成防水施工,随土建施工进度进行。
五、材料准备
材料选用 厚三元乙丙橡胶防水卷材,应带有出厂合格证、防伪标识和随料出厂质检单。材料进场后由甲方、乙方和监理三方共同抽样,甲方复测,保证材料符合要求。
六、施工工艺及其方法:
1、 基层清理→聚氨酯底胶配制→涂刷聚氯酯底胶→特殊部位进行增补处理 (附加层)→卷材粘贴面涂胶层表面涂胶→铺贴防水卷材做保护层;
2、基层清理:施工前将验收不合格的基层上杂物、尘土清扫干净。
3、聚氨酯底胶配制:聚氨酯材料按甲∶乙=1∶3(重量比)的比例配合,搅拌均匀即可进行涂刷施工。
4、涂刷聚氨酯底胶:在大面积涂刷施工前,先在阴角、管根等复杂部位均匀涂刷一遍;然后用长把滚刷大面积顺序涂刷,涂刷底胶厚度要均匀一致,不得有露底现象。涂刷的底胶经4h干燥,手摸不粘时,即可进行下道工序。
5、特殊部位增补处理:
A、增补剂涂膜:聚氨酯涂膜防水材料分甲、乙两组份,按甲∶乙=1∶1.5的重量比配合搅拌均匀,即可在地面、墙体的管根、伸缩缝、阴阳角部位,均匀涂刷一层聚氨酯涂膜,做为特殊防水薄弱部位的附加层,涂膜固化后即可进行下一工序。
B、附加层施工:设计要求特殊部位,如阴阳角、管根,可用三元乙丙卷材铺贴一层处理。
6、铺贴三元乙丙卷材防水层
A、铺贴前在基层面上排尺弹线,作为掌握铺贴的标准线,使其铺设平直。
B、卷材粘贴面涂胶:将卷材铺展在干净的基层上,用长把滚刷蘸CX-404胶涂匀,应留出搭接部位不涂胶。晾胶至胶基本干燥不粘手。
C、基层表面涂胶:底胶干燥后,在清理干净的基层面上,用长把滚刷蘸CX-404胶均匀涂刷,涂刷面不宜过大,然后晾胶。
D、卷材粘贴:在基层面及卷材粘贴面已涂刷好CX-404胶的前提下,将卷材用 30mm、长1.5m的圆心棒(圆木、或塑料管)卷好,由二人抬至铺设端头,注意用线控制,位置要正确,粘结固定端头,然后沿弹好的标准线向另一端铺贴,操作时卷材不要拉太紧,并注意方向沿标准线进行,以保证卷材搭接宽度。
①卷材不得在阴阳角处接头,接头处应间隔错开。
②操作中排气:每铺完一张卷材,应立即用干净的滚刷从卷材的一端开始横向用力滚压一遍,以便将空气排出。
③滚压:排除空气后,为使卷材粘结牢固,应用外包橡皮的铁辊滚压一遍。
④接头处理:卷材搭接的长边与端头的短边100mm范围,用丁基胶粘剂粘结;将甲、乙组份料,按1∶1重量比配合搅拌均匀,用毛刷蘸丁基胶粘剂,涂于搭接卷材的两个面,待其干燥15~30min即可进行压合,挤出空气,不许有皱折,然后用铁辊滚压一遍。
凡遇有卷材重叠三层的部位,必须用聚氯酯嵌缝膏填密封严。
⑤收头处理:防水层周边用聚氨酯嵌缝,并在其上涂刷一层聚氨酯涂膜。
7、保护层:防水层做完后,应按设计要求做好保护层,一般平面为水泥砂浆或细石混凝土保护层;立面为砌筑保护墙或抹水泥砂浆保护层,外做防水层的出可贴有一定厚度的板块保护层。
抹砂浆的保护层应在卷材铺贴时,表面涂刷聚氨酯涂膜稀撒石碴,以利保护砂浆层粘结。
防水层施工不得在雨、风天气进行,施工的环境温度不得低于5℃。
七、质量要求
1.严格执行GB50108-2001标准进行施工。
2.材料进入现场前必须拥有全套的相关质量保证资料。
3.所有材料到达施工现场,及时邀请监理的公司、业主单位现场抽检,封样,送检合格方可使用。
4.严格按照施工工序进行施工,工程完工后先由公司自检,然后再报监理、业主单位、主体施工单位共同验收,并做好记录。
八、其他注意事项:
1.接头处卷材搭接不良:接头搭接形式以及长边、短边的搭接宽度偏小,接头处的粘结不密实、空鼓、接槎损坏;操作应按程序、弹标准线,使与卷材规格相符,施工中齐线铺贴,使卷材搭接长边不小于100mm,短边不小于150mm。
2.空鼓:铺贴卷材的基层潮湿,不平整、不洁净,易产生基层与卷材间空鼓;卷材铺设空气排除不彻底,也可使卷材间空鼓。注意施工时基层应充分干燥,卷材铺设层间不能窝住空气。
刮大风时不宜施工,因在凉胶时易粘上砂尘而造成空鼓。
3.管根处防水层粘贴不良:在这种部位施工应仔细操作、清理应干净,铺贴卷材不得有张嘴、翘边、折皱等问题。
4.转角处渗漏水:转角处不易操作,面积较大。施工时注意留槎位置,保护好留槎卷材,使搭接满足规定的宽度。
九、安全保证措施:
1.严格执行《建筑安装技术规程》规定进行施工。
2.实行安全生产责任制,明确各级人员的安全责任。坚持开展安全例会。增强安全意识。把“安全生产,警钟长鸣”常记心中。
3.禁止施工现场乱拉电线,乱接水管。
4.施工时必须穿平底鞋,戴安全帽进入现场,由专人检查。
十、文明施工措施:
1.严格执行建设部关于《建筑施工企业现场业绩综合评定办法》中有关规定,成立文明施工小组,负责对文明现场施工状况检查,整改并及时记录。
2.施工中,细心操作,做好产品保护,不相互污染。
3.加强职业道德、职业纪律教育,做一个合格的施工技术人员。
河南省恒昌防水防腐有限公司
二00八年四月十二日
施工方案:七
屋面防水(上人)、变电所屋面防水工程
一、编制依据
根据国家标准GB50207-2002《屋面防水工程技术规范》和国家标准GB50209-2002《建筑地面工程质量验收规范》及本工程施工组织设计进行编制。
二、工程概况
屋面防水(上人)、变电所屋面防水工程,面积约1802㎡,材料贴2.0mm厚反应型聚合物水泥涂料。
三、施工进度
根据甲方要求跟随土建混凝土墙面施工进度进行,确保按期按质完成施工任务。
四、施工准备
1.施工技术准备:
组织操作班组学习设计图纸,熟悉构造、细部节点要求、使用材料的性能及施工工艺、技术及注意事项。
2.施工用具准备:
(1)基层处理用具:高压吹风机、平铲、钢丝刷、笤帚。
(2)材料容器:大小铁桶。
(3)弹线用具:量尺、小线、色粉袋。
(4)裁剪卷材用具:剪刀。
(5)涂刷用具:滚刷、油刷、压辊,刮板。
3.劳动力准备:总计工程量约1802㎡两班施工,拟用4名熟练操作工人完成防水施工,随土建施工进度进行。
五、材料准备
材料选用2.0mm厚反应型聚合物水泥涂料,应带有出厂合格证、防伪标识和随料出厂质检单。材料进场后由甲方、乙方和监理三方共同抽样,甲方复测,保证材料符合要求。
六、施工工艺及其方法:
1.基层处理:
基层必须平整、压实、收光;表面须牢固、干净、无明水、无渗漏。阴阳角处应做成圆弧角。
2.配料:
根据施工操作要求,如不便施工可适量加水。加水方法先在料中加水后,再用搅拌器边搅拌边缓缓加入粉料之,后充分搅拌直至料中不含团粉(搅拌时间不少于5分钟)。打底层涂料的重量比为:液料:粉料:水=10:20:14,底涂完工干燥后再涂刮防水层,其重量比为:液料:粉料:水:10:20:0~2;加水量应在规定的范围内,在斜面、顶面或立面上施工,为了能挂住足够的料应不加或少加水;平面为涂膜平整可以适当多增加些水。
3.涂覆:
用滚筒
展开阅读全文
