型钢悬挑式扣件钢管脚手架使用规定
一、型钢悬挑式钢管脚手架方案设计要求
1、 型钢悬挑梁应采用工字钢,工字钢梁截面高度不应小于 160mm。
2、 悬挑钢梁悬挑长度应按设计确定,固定段长度不应小于悬挑段长度1.25 倍,且不宜小于2米。
3、悬挑梁尾端应在两处及以上固定于钢筋混凝土梁板构造上。锚固型钢悬挑梁 U 型钢筋拉环或锚固螺栓应采用冷弯成型〔HPB235或HPB300未经冷拉处理钢筋〕,直径不宜小于16 mm。
4、当型钢悬挑梁与建筑构造采用螺栓钢压板连接固定时,钢压板尺寸不应小于 100mm×10mm〔宽×厚〕;当采用螺栓角钢压板连接时,角钢规格不应小 于 63mm×63mm×6mm,双螺母固定,螺杆露出螺母应不少于3扣。

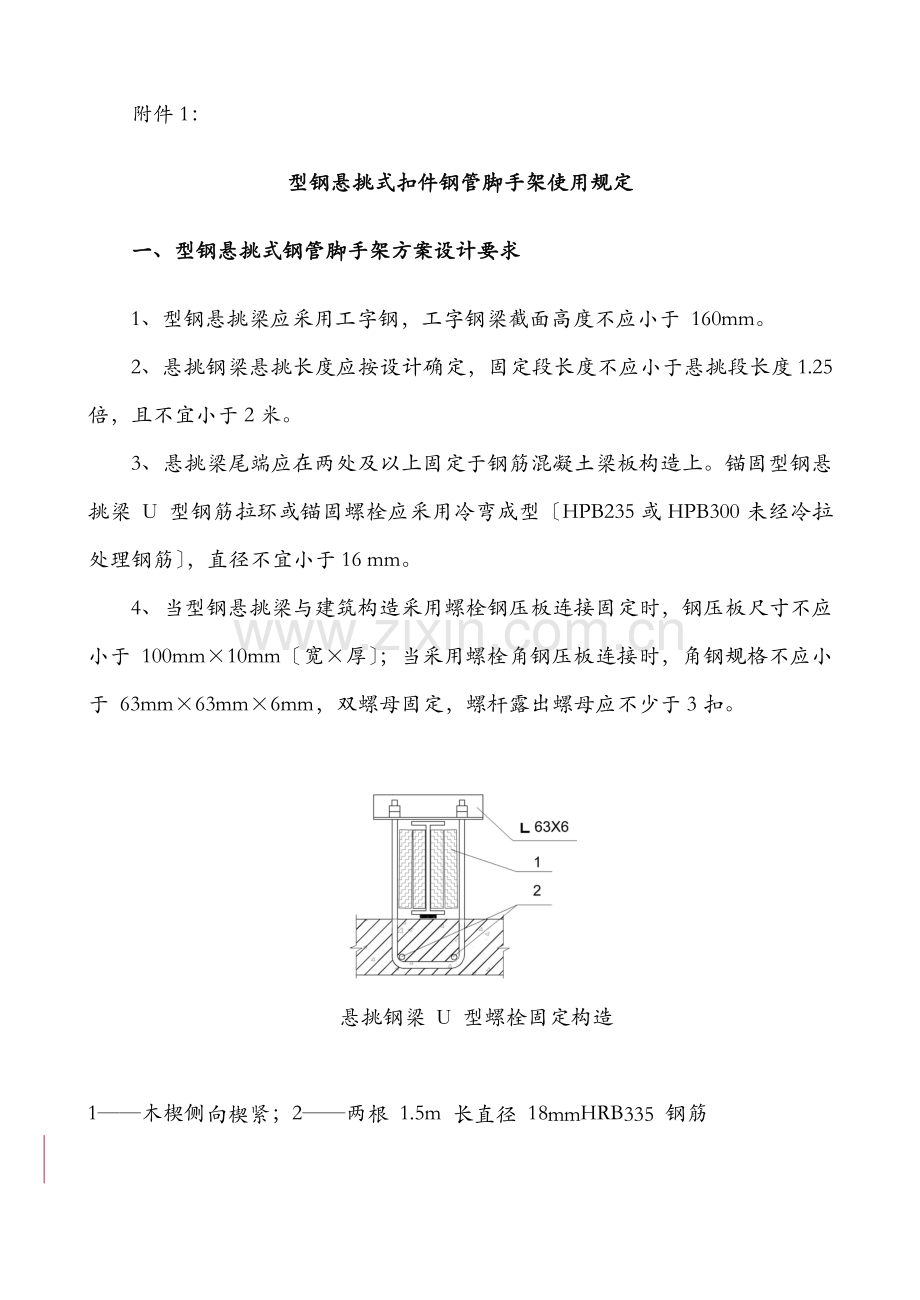

悬挑钢梁 U 型螺栓固定构造
1——木楔侧向楔紧;2——两根 1.5m 长直径 18mmHRB335 钢筋

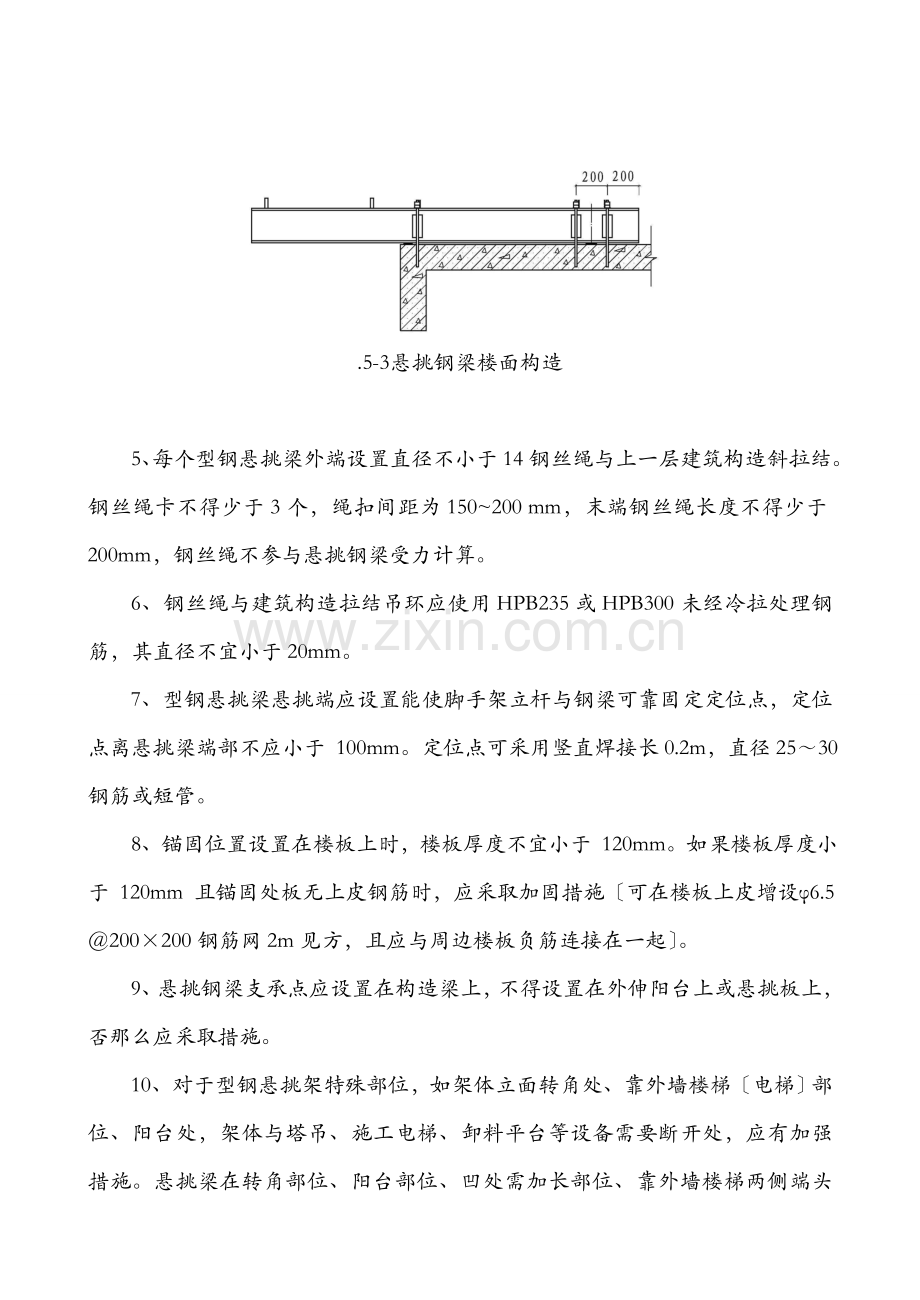

.5-3 悬挑钢梁楼面构造
5、每个型钢悬挑梁外端设置直径不小于14钢丝绳与上一层建筑构造斜拉结。 钢丝绳卡不得少于3个,绳扣间距为150~200 mm,末端钢丝绳长度不得少于200mm,钢丝绳不参与悬挑钢梁受力计算。
6、钢丝绳与建筑构造拉结吊环应使用HPB235或HPB300未经冷拉处理钢筋,其直径不宜小于20mm。
7、型钢悬挑梁悬挑端应设置能使脚手架立杆与钢梁可靠固定定位点,定位点离悬挑梁端部不应小于 100mm。定位点可采用竖直焊接长0.2m,直径25~30钢筋或短管。
8、锚固位置设置在楼板上时,楼板厚度不宜小于 120mm。如果楼板厚度小于 120mm 且锚固处板无上皮钢筋时,应采取加固措施〔可在楼板上皮增设φ6.5@200×200钢筋网2m见方,且应与周边楼板负筋连接在一起〕。
9、悬挑钢梁支承点应设置在构造梁上,不得设置在外伸阳台上或悬挑板上,否那么应采取措施。
10、对于型钢悬挑架特殊部位,如架体立面转角处、靠外墙楼梯〔电梯〕部位、阳台处,架体与塔吊、施工电梯、卸料平台等设备需要断开处,应有加强措施。悬挑梁在转角部位、阳台部位、凹处需加长部位、靠外墙楼梯两侧端头所加设钢丝绳直径,要经计算确定〔此处钢丝绳受力〕。
11、型钢悬挑式脚手架施工均布荷载,按构造用取3KN/m2.
12、脚手架应为独立系统,制止卸料平台、模板支撑体系、施工电梯等与其有力传递。
13、型钢悬挑式扣件钢管脚手架应分段搭设,每段悬挑搭设高度限定在20米内,超过20米必须经专家论证。
二、型钢悬挑式脚手架专项方案主要内容
1、编制说明及依据:相关法律、法规、标准性文件、标准、 标准及图纸〔国标图集〕、施工组织设计等。
2、工程概况:要说明工程长、宽、高、各层层高、楼板厚度级砼强度。
3、脚手架技术参数:立杆间距、排距、大横杆间距、小横杆间距、剪刀撑布置、脚手板种类、设计荷载、脚手架根底处理。
4、型钢梁平面布置图:要与实际相符,注明各处悬挑及锚固尺寸。
5、 施工平安保证措施:组织措施、技术措施、应急预案、监测监控等。
6、计算书及相关节点构造附图。
三、型钢悬挑式脚手架专项方案施工管理
1、型钢悬挑脚手架施工前必须编制平安专项施工方案,型钢悬挑脚手架专项方案应根据相关标准并结合工程具体特点进展编制。
2、悬挑式脚手架专项施工方案和平安技术措施必须经企业技术负责人审核批准前方可组织实施。
3、技术员要在脚手架搭设前对作业班组进展技术交底。在锚固件埋设期间,重点检查锚固件平面位置、构造设置是否平安可靠。
4、悬挑式脚手架搭设〔撤除〕过程中,应保证搭设人员有平安作业位置,平安设施及措施应齐全,对应地面位置应设置临时围护和戒备标志,并应有专人监护。
5、施工单位工程经理、方案编制人员、平安管理人员应对脚手架分阶段验收〔主要有:脚手架根底完工后、每搭设完6~8m高度、到达设计高度后、作业层上施加荷载前〕。
6、在脚手架上进展电、气焊作业时,必须有防火措施和平安监护。
7、脚手架撤除工作必须按专项施工方案及平安操作规程要求进展。撤除前应对作业人员进展平安技术交底,拆卸时应有可靠平安作业条件与防止物料坠落措施,严禁抛掷物料。
