技术、质量交底记录
C2-03
工程
名称
东宁边防检查站办公楼
编
5-1
交底
工程
钢筋工程
交底日
2011年 8月18日
交底
内容
技术、质量交底
内容:
一、工程概况
本工程钢筋用量大钢筋规格比拟多。为了便于施工所有钢筋全部在施工现场提早加工制作确保钢筋及时供给保证工程顺利进展。
二、材料准备
1、钢筋:所有进场钢筋必须具备出场合格证方能进场。钢筋进场后必须经检验合格后才能使用。材料组应按照材料供给方案准备货源及时供货钢筋进场后应分类挂牌堆放。核对半成品钢筋的规格、尺寸和数量等是否与料单相符。
2、垫块:按各部位保护层的厚度选用不同厚度大理石垫块悬挑构造用通长钢筋马镫。钢筋保护层厚度见后表。
3、绑扎丝:选用20~22镀锌铁丝。
三、钢筋成型过程
钢筋加工时应按施工顺序:承台、地梁钢筋→根底柱→地圈梁→构造柱→一层柱、梁、板→二层柱、梁、板→三层柱、梁、板→四层柱、梁、板→五层柱、梁、板→儿墙并分部位分规格挂牌分类堆放整齐。
四、钢筋加工
1、受力钢筋的弯钩和弯折应符合以下规定:
a、Ⅰ级钢筋末端应作180°弯钩其弯弧内直径不应小于钢筋直径的2.5倍弯钩的弯后平直局部长度不应、小于钢筋直径的3倍。
b、钢筋作不大于90°的弯折时弯折处的弯弧内直径不应小于钢筋直径的5倍。
c、钢筋保护层厚度指主筋〔非箍筋〕外边缘距混凝土外边缘间隔 。
2、箍筋的末端弯钩形式应符合设计要求。
3、钢筋加工的允许偏向如下:
工程
允许偏向〔mm〕
受力钢筋顺长度方向全长的净尺寸
±10
弯起钢筋的弯折位置
±20
箍筋内净尺寸
±5
交底人: 承受人:
技术、质量交底记录
C2-03
工程
名称
东宁边防检查站办公楼
编
5-2
交底
工程
钢筋工程
交底日
2011年 8月18日
交底
内容
技术、质量交底
内容:

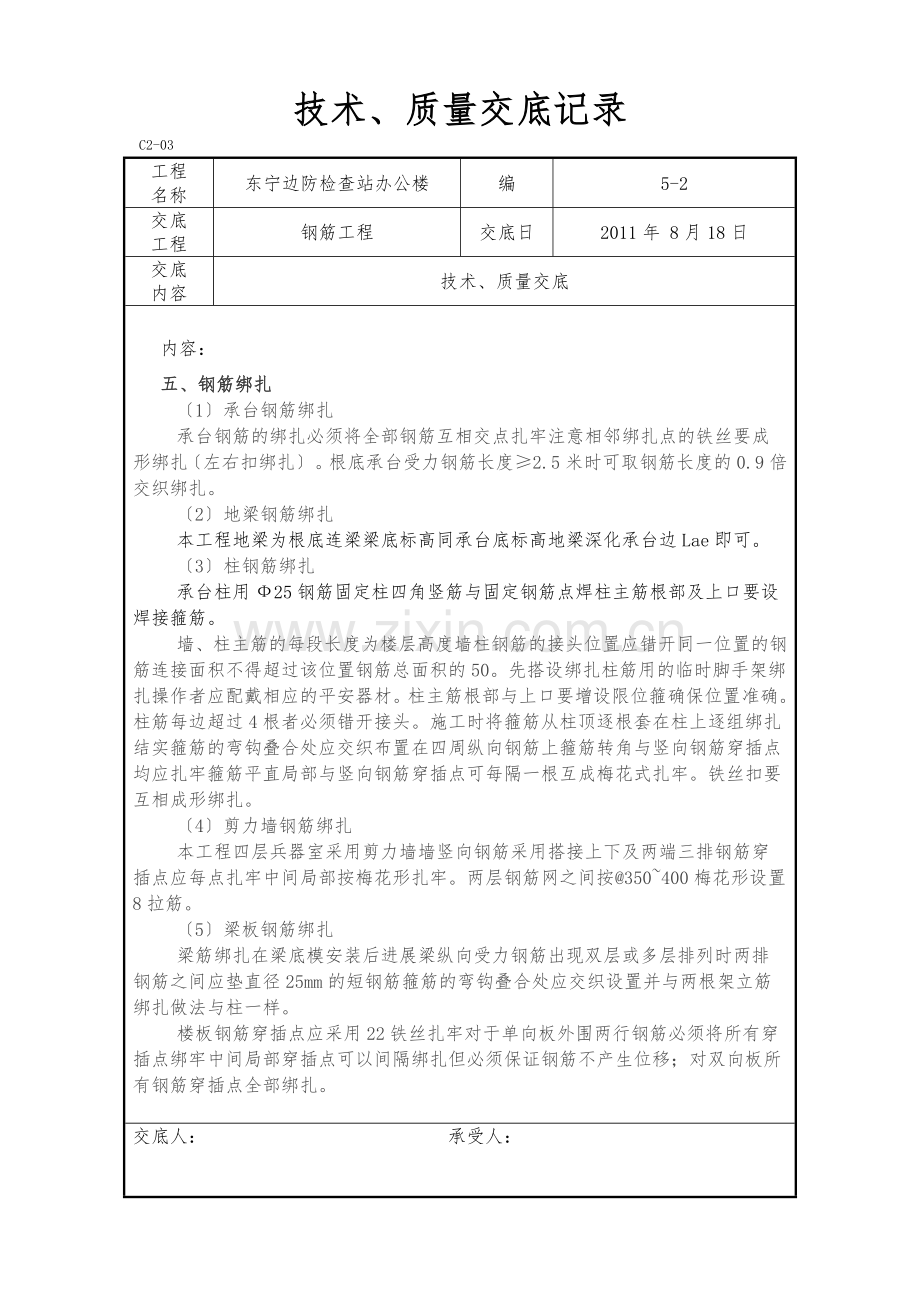

五、钢筋绑扎
〔1〕承台钢筋绑扎
承台钢筋的绑扎必须将全部钢筋互相交点扎牢注意相邻绑扎点的铁丝要成形绑扎〔左右扣绑扎〕。根底承台受力钢筋长度≥2.5米时可取钢筋长度的0.9倍交织绑扎。
〔2〕地梁钢筋绑扎
本工程地梁为根底连梁梁底标高同承台底标高地梁深化承台边Lae即可。
〔3〕柱钢筋绑扎
承台柱用Ф25钢筋固定柱四角竖筋与固定钢筋点焊柱主筋根部及上口要设焊接箍筋。
墙、柱主筋的每段长度为楼层高度墙柱钢筋的接头位置应错开同一位置的钢筋连接面积不得超过该位置钢筋总面积的50。先搭设绑扎柱筋用的临时脚手架绑扎操作者应配戴相应的平安器材。柱主筋根部与上口要增设限位箍确保位置准确。柱筋每边超过4根者必须错开接头。施工时将箍筋从柱顶逐根套在柱上逐组绑扎结实箍筋的弯钩叠合处应交织布置在四周纵向钢筋上箍筋转角与竖向钢筋穿插点均应扎牢箍筋平直局部与竖向钢筋穿插点可每隔一根互成梅花式扎牢。铁丝扣要互相成形绑扎。
〔4〕剪力墙钢筋绑扎
本工程四层兵器室采用剪力墙墙竖向钢筋采用搭接上下及两端三排钢筋穿插点应每点扎牢中间局部按梅花形扎牢。两层钢筋网之间按@350~400梅花形设置8拉筋。
〔5〕梁板钢筋绑扎
梁筋绑扎在梁底模安装后进展梁纵向受力钢筋出现双层或多层排列时两排钢筋之间应垫直径25mm的短钢筋箍筋的弯钩叠合处应交织设置并与两根架立筋绑扎做法与柱一样。
楼板钢筋穿插点应采用22铁丝扎牢对于单向板外围两行钢筋必须将所有穿插点绑牢中间局部穿插点可以间隔绑扎但必须保证钢筋不产生位移;对双向板所有钢筋穿插点全部绑扎。
交底人: 承受人:
技术、质量交底记录
C2-03
工程
名称
东宁边防检查站办公楼
编
5-3
交底
工程
钢筋工程
交底日
2011年 8月18日
交底
内容
技术、质量交底
内容:
上层钢筋网片必须垫以足够的撑脚间距1000mm梅花形布置以保证钢筋网标高的准确钢筋网片绑扎前必须弹好线以保证钢筋顺直间距均匀。
楼板钢筋绑扎时配置的钢筋级别、直径、根数和间距应符合设计要求绑扎的钢筋网不得有变形松脱现象。
楼板钢筋的绑扎接头必须符合以下规定:
搭接长度的未端距钢筋弯折处不得小于钢筋直径的10倍接头位置不应位于楼板弯矩处。钢筋搭接处应在中心和两端用铁丝绑扎牢。钢筋的搭接长度必须严格按设计要求施工。
楼板上部的负钢筋要防止被踩下特别是悬臂板要严格控制负筋位置。板、次梁与主梁穿插处板的钢筋在上次梁的钢筋在中层主梁的钢筋在下。框架梁节点处钢筋穿插非常稠时应注意梁顶面主筋间的净间距要留有30mm以利灌筑砼之需要。
浇筑砼时必须经专人值班发现钢筋位移或松脱及时纠正。
〔6〕钢筋的连接
梁、板钢筋连接采用绑扎搭接柱钢筋采用电渣压力焊。
钢筋的接头均要按标准要求分批进展质量检查和验收所有接头应分批抽取试件进展力学试验经历收合格后方可进展下一道工序施工。钢筋搭接长度见下表工程为抗震设计。
搭接长度LlE、ll
1、 当不同直径钢筋搭接时LlE、ll按较小直径计算。
2、 任何情况下Ll不得小于30cm
3、 式中ζ为搭接修正系数。
抗震
非抗震
llE=ζLaE
ll=ζLa
修正系数ζ
搭接接头百分率
≤25
50
100
ζ
1.2
1.4
1.6
交底人: 承受人:
技术、质量交底记录
C2-03
工程
名称
东宁边防检查站办公楼
编
5-4
交底
工程
钢筋工程
交底日
2011年 8月18日
交底
内容
技术、质量交底
内容:
〔7〕钢筋的锚固
本工程设计为三级抗震等级混凝土强度等级为C25、C30钢筋直径≤25根据03G101-1纵向受拉钢筋的抗震锚固长度LaE见下表其中d为钢筋直径:
钢筋种类
钢筋型
砼强度等级Lae
C25
C30
HPB235
28d
25d
HRB335
35d
31d
六、质量要求
1、钢筋的加工、绑扎必须按设计要求及标准规定严格执行。
2、所有钢筋必须在加工场地内按下料单加工好前方能进展安装严禁在施工现场烧烤钢筋和用电焊烧断钢筋。
3、保护层大理石垫块厚度应准确垫块间距应适宜。
4、对于板筋绑扎大理石垫块一定要垫够垫块间距不超过700mm梅花形设置。
5、钢筋、骨架绑扎缺扣、松扣数量不得超过绑扎数量的10且不应集中。骨架未绑扎前要检查钢筋接头数量如超出标准要求要作调整才可绑扎成型。
6、为保证钢筋位置的准确要在墙、柱外边一米处设检查线在浇筑砼时发现钢筋位移应及时调整。
7、钢筋保护层厚度取一类环境。板15mm梁25mm柱30mm根底40mm。
交底人: 承受人:
技术、质量交底记录
C2-03
工程
名称
东宁边防检查站办公楼
编
5-5
交底
工程
钢筋工程
交底日
2011年 8月18日
交底
内容
技术、质量交底
内容:
8、允许偏向如下所示:
钢筋安装位置的允许偏向和检验
项 目
允许偏向〔mm〕
检验
绑扎钢筋网
长、宽
±10
钢尺检查
网眼尺寸
±20
钢尺量连续三档取值
绑扎钢筋骨架
长
±10
钢尺检查
宽、高
±5
钢尺检查
受力钢筋
间距
±10
钢尺量两端、中间各一点取值
排距
±5
保护层
厚度
根底
±10
钢尺检查
柱、梁
±5
钢尺检查
板、墙、壳
±3
钢尺检查
绑扎箍筋、横向钢筋间距
±20
钢尺量连续三档取值
钢筋弯起点位置
20
钢尺检查
预埋件
中心线位置
5
钢尺检查
程度高差
+30
钢尺和塞尺检查
交底人: 承受人:
