青岛啤酒第三新增40万千升/年啤酒扩建工程
监 理 月 报
年度:2021年
月份:05月
总监理工程师:耿希海
青岛惠中建立监理
青岛啤酒第三工程监理部

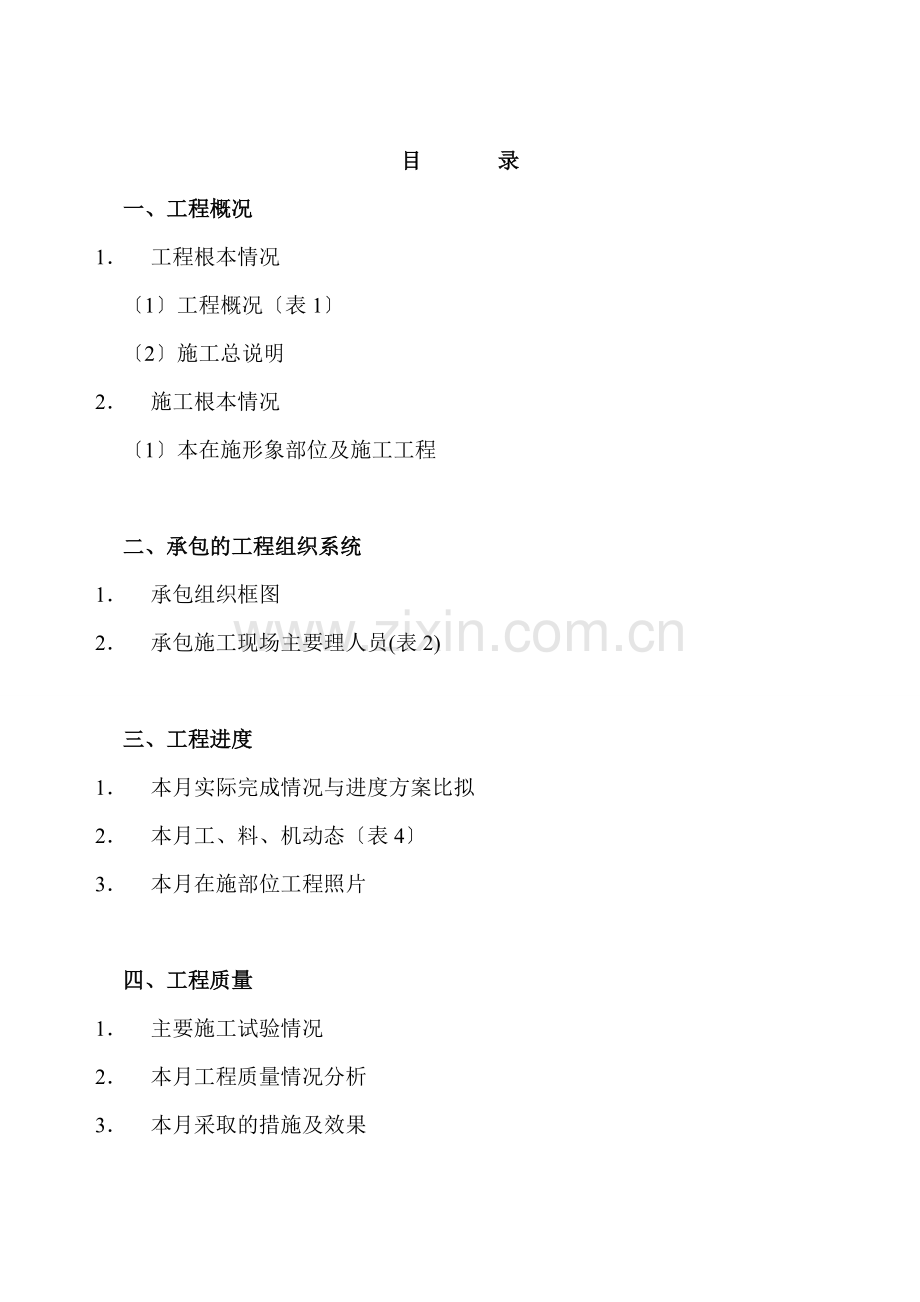

目 录
一、工程概况
1. 工程根本情况
〔1〕工程概况〔表1〕
〔2〕施工总说明
2. 施工根本情况
〔1〕本在施形象部位及施工工程
二、承包的工程组织系统
1. 承包组织框图
2. 承包施工现场主要理人员(表2)
三、工程进度
1. 本月实际完成情况与进度方案比拟
2. 本月工、料、机动态〔表4〕
3. 本月在施部位工程照片
四、工程质量
1. 主要施工试验情况
2. 本月工程质量情况分析
3. 本月采取的措施及效果
五、工程计量与工程款支付
1. 工程量审批情况
2. 本月采取的措施及效果
六、材料、构配件与设备
1. 工程材料、构配件及设备质量情况〔表6〕
七、合同其他事项的处理情况
1. 工程洽商、设计变更及三方签证情况一览表〔表7〕
八、天气对施工影响的情况〔表8〕
九、工程监理部机构与工作统计
1.工程监理部机构框图
2. 工程监理部监理人员〔表9〕
3. 监理工作统计〔表10〕
十、本月监理工作小结
1. 质量
2. 进度
3.
4. 本月监理工作情况
5. 有关本工程的和建议
6. 下月监理工作重点
一、 工程概况
1. 工程根本情况
(1) 工程概况
工程名称
青岛啤酒第三新增40万千升/年啤酒扩建工程
工程地点
平度经济技术开发区
工程性质
结合车间
建立
青岛啤酒第三
设计
中轻国际工程
监理
青岛惠中建立监理
勘探
青岛雍达建筑设计
承包
青岛平建建筑安装股份
开工日
2010-12-13
开工日
2011-3-30
工天数
110天
质量目的
合格
合同价款
万元
承包方式
工程施工总承包
二、承包的工程组织系统
1. 承包组织框图
(1) 平建建筑安装股份:
工程经理:王伟杰
瓦工:彭志汉
钢筋工:李京功
架子工:王正兴
技术员:葛 杰
木 工:李京森
电 工:林洪涛
施工作业人员
三、工程进度
1. 本月进度概述:
罐区工地完成90
包装车间工地完成90。
污水处理厂工地完成30
2.
本月工、料、机、动态
污水处理厂工地:
承包
青岛净源海盛环保工程
主要机械
型
功率〔KW〕
数量〔台〕
钢筋弯曲机
GW-40
3
1
钢筋弯曲机
GF-20
2.2
1
钢筋切断机
GQ-5013
4
2
钢筋调直机
0545
4+5
1
切割机
J3G
2.2
1
木工锯
MJ-104
3
2
调直机
6-12
4+5.5
1
对焊机
VN-100
1
电焊机
BX-315
3
塔吊
QTZ-40
2
振动棒
CD
4
平板振捣器
BX
2
电焊机
BX6-260
1
灌装车间工地:
承包
平建建筑安装股份
主要机械
型
功率〔KW〕
数量〔台〕
钢筋弯曲机
GW-40
3
1
钢筋切断机
GQ-5013
4
2
钢筋调直机
0545
4+5
1
切割机
J3G
2.2
1
木工锯
MJ-104
3
2
调直机
6-12
4+5.5
1
对焊机
VN-100
1
电焊机
BX-315
3
汽车吊
40
1
振动棒
CD
4
平板振捣器
BX
2
电焊机
BX6-260
1
此项数据由承包提供;
3.本月在施部位工程照片见附件
四、工程质量:
:
1、 主要施工材料见证试验情况:
现场施工所使用材料都与建立共同进展见证取样送检送检材料有:
灌区工地钢筋检测合格。根底柱混凝土试块检测合格。
灌装车间工地砂、水泥、砖原材料检测合格;钢筋检测合格。
2.质量问题:1、污水处理厂工地
1) 2021年5月9日监理工程师欧海涛、王炳坤、崔百洪旁检查钢筋间距、规格、型符合要求。检查混凝土配合比塌落度符合标准要求。
2) 2021年5月15日监理工程师尹克松进展旁站监理。检查地面厚度发现部分厚度达不到设计要求。要求施工立即整改。
3) 2021年5月18日监理工程师周长晓、尹克松进展旁站监理。检查钢筋间距、规格、型符合要求
2、灌装车间工地
1) 2021年5月2日监理工程师尹克松进展旁站监理。检查发现工地使用砂浆王要求施工立即清场严禁使用。
2) 2021年5月3日监理工程师尹克松进展旁站监理。检查发现混凝土浇筑过程中部分模板有鼓模现象要求木匠立即加固。。
3) 2021年5月4日监理工程师周长晓、尹克松旁站监理发现脚手架拉结点设置不合理目网有破损要求工人立即整改并对工人进展技术交底。
4) 2021年5月5日监理工程师周长晓、尹克松进展旁站监理。发现组砌不正确要求工人立即整改并对工人进展技术交底。
5) 2021年5月6日监理工程师尹克松进展旁站监理。检查钢筋间距、规格、型符合要求检查砂浆饱满度、皮数杆设置、双面挂线符合标准要求。检查发现拉结筋长度不符合标准要求要求钢筋工立即整改。
6) 2021年5月8日监理工程师周长晓、尹克松进展旁站监理。检查发现没有设置皮数杆责施工立即整改
7) 2021年5月11监理工程师周长晓、尹克松进展旁站监理。发现钢筋搭接长度不符合标准要求要求工人立即整改并对工人进展技术交底。
8) 2021年5月17日监理工程师周长晓、尹克松进展旁站监理。发现外墙抹灰存在空鼓现象要求工人立即返工并对工人进展技术交底。
9) 2021年5月18日监理工程师周长晓、尹克松进展旁站监理。检查发现抹灰垂直度不符合标准要求责施工立即整改。
10) 2021年5月19日监理工程师周长晓、尹克松进展旁站监理。检查发现抹灰平整度不符合标准要求责施工立即整改。
11) 2021年5月23日监理工程师周长晓、尹克松进展旁站监理。检查发现有两人未带平安帽对其进展批评教育。
4、采取的措施及效果:
〔1〕质量方面:
a) 加派专业监理人员加强对工地重点施工部位的旁站和巡视工作安排专人在间施工时全过程的旁站监理。
b) 抢工阶段各个工种人员大量进场人员程度参差不起组织专业人员对进场工人进展屡次质量和平安技术交底。
c) 要求各个施工合理安排组织本施工技术理人员加强现场自检工作。
〔2〕平安文明方面:
a) 各种大型设备进出厂区频繁为了尽量减少对厂区的污染要求施工在施工现场安装洗车槽对进出车辆进展清洗安排专人对厂区道路及时清扫。
b) 对各个设备安装平安施工方案进展严格审批并对方案进展评审。
c) 检查各种特种设备操作人员的上岗证件要求人证相符。
d) 做好每周的监理例会把平安监理控制工作做为一项首要的议事内容加强对施工平安理工作协调对现场平安技术存在的问题进展分析总结制定有效对策。
〔3〕进度方面:
a) 要求各个设备施工根据实际情况编制详细的总施工进度方案月进度方案周进度方案并定召开监理例会协调核施行工的实际施工进展情况与方案相比滞后的要求查找总结原因解决问题并要求施工创造条件加班赶上;
b) 对日常施工工序进展巡视检查做好事前控制提早与施工多沟通尽量减少返工;
五、工程计量:
1. 工程量审批情况 〔详见审核后的?工程款支付证书?〕;
2. 本月采取的措施及效果
对已完工程工程必须经现场监理人员检查验收质量合格后工程量才予以确认。相关工程量测量要求甲方、监理、施工三方共同见证测量。
六、气象对施工影响的情况:
气温逐步上升工程逐渐进入最正确的时间阶段施工合理安排人员掀起大干热潮抢赶工。
日
天气〔最低~气温〕
影响程度
2021-5-2
晴〔8℃~19℃〕
2021-5-3
晴〔9℃~21℃〕
2021-5-4
晴〔10℃~20℃〕
2021-5-5
晴〔7℃~17℃〕
2021-5-6
晴〔9℃~20℃〕
2011-5-7
晴〔9℃~21℃〕
2011-5-8
雨〔7℃~17℃〕
停工
2011-5-9
雨〔8℃~19℃〕
停工
2011-5-10
雨〔9℃~17℃〕
停工
2011-5-11
晴〔9℃~23℃〕
2011-5-12
晴〔10℃~20℃〕
2011-5-13
晴〔9℃~25℃〕
2021-5-14
晴〔14℃~26℃〕
2021-5-15
晴〔13℃~24℃〕
2021-5-16
晴〔16℃~23℃〕
2021-5-17
晴〔10℃~20℃〕
2021-5-18
晴〔15℃~25℃〕
2021-5-19
晴〔16℃~23℃〕
2021-5-20
晴〔15℃~24℃〕
2021-5-21
晴〔14℃~26℃〕
2021-5-22
晴〔13℃~29℃〕
2021-5-23
晴〔16℃~27℃〕
2021-5-24
晴〔10℃~26℃〕
2021-5-25
晴〔15℃~25℃〕
2021-5-26
晴〔16℃~29℃〕
2021-5-27
晴〔15℃~27℃〕
2021-5-28
晴〔15℃~29℃〕
2021-5-29
晴〔16℃~29℃〕
七、工程监理机构与工作统计
1. 工程监理部机构框图
总监理工程师
建筑构造组
水
暖 组
合 信
同 息
报
理 表
及 组
设备安装组
电
气
组
注:各专业组详细负责质量控制及进度控制;
1. 工程监理部监理人员: 表9-1
姓 名
岗位职务
专 业
技术职称
耿希海
总监理工程师
土建
高级工程师
周长晓
监理工程师
土建
工程师
崔金英
监理工程师
暖通
工程师
丛仁堂
监理工程师
电气
工程师
尹克松
监理工程师
土建
工程師
欧海涛
监理工程师
土建、信息理
助理工程师
崔百洪
监理工程师
平安
工程师
王明坤
监理工程师
设备
工程师
注:各专业监理人员根据实际工程施工进度增加;
2. 监理工作统计: 表9-2
序
工程名称
本月
1
工地监理例会
次
8
2
审批施工组织设计〔方案〕
份
2
3
审核施工图纸
份
2
4
审核施工进度方案
份
2
5
审核施工进度款
份
1
6
监理发文至施工
份
11
7
原材料审批
项
5
8
分项工程质量验评
项
46
八、本月监理工作小结
本月是繁忙的一个月先后对工程进展越冬检查没有发现冻害。对工程做好三控、两、一协调。
根据工程进度加派专业监理人员加强对工地重点施工部位的旁站和巡视工作安排专人在间施工时全过程的旁站监理。
九、下月监理工作重点:
各个设备安装陆续进场穿插作业需要协调的工作很多我们坚持每周五下午召开监理例会总结上周的工作情况及各方所提问题的落实情况监理人员坚持每天在现场巡视、检查、发现问题及时解决不能解决的问题向建立汇报并争取尽快答复;并协助安排下周工作进度方案;
解决需要协调的有关事项;
工程照片:灌区工地贴大理石地面
污水处理厂工地挖基
包装车间处理地面
包装车间安装不锈钢地面
灌区工地
包装车间钢构造吊装
啤酒大罐吊装
污水处理厂钢筋绑扎
2011年5月11日罐区工地平度质监站、惠中监理、设计院、平建集团共同进展主体验收验收合格同意进展下一步工序。
包装车间设备安装
2021年5月24日总监耿希海在包装车间召开进度协调会帮助施工出谋划策想在保证质量的情况下使设备安装与土建在施工时尽量减少冲突加快施工进度。
监理、建立、施工共同对啤酒大罐进展检查
