新福城市劳务合同课件资料
柳州市新福城市广场项目
建设工程施工劳务分包合同
合同编号:
发包单位:
承包单位:
签订日期:
签订地点:

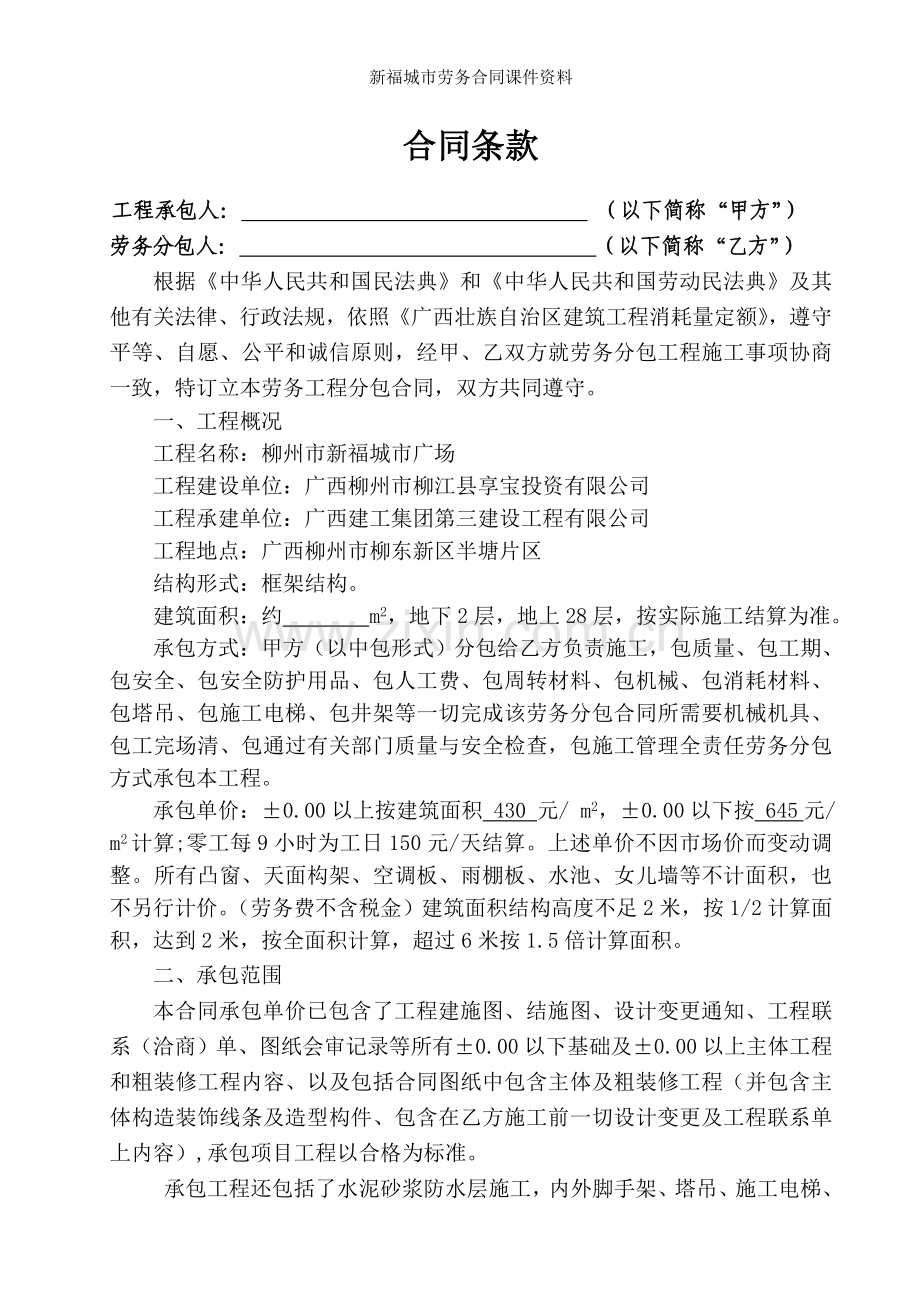

合同条款
工程承包人: (以下简称“甲方”)
劳务分包人: (以下简称“乙方”)
根据《中华人民共和国民法典》和《中华人民共和国劳动民法典》及其他有关法律、行政法规,依照《广西壮族自治区建筑工程消耗量定额》,遵守平等、自愿、公平和诚信原则,经甲、乙双方就劳务分包工程施工事项协商一致,特订立本劳务工程分包合同,双方共同遵守。
一、工程概况
工程名称:柳州市新福城市广场
工程建设单位:广西柳州市柳江县享宝投资有限公司
工程承建单位:广西建工集团第三建设工程有限公司
工程地点:广西柳州市柳东新区半塘片区
结构形式:框架结构。
建筑面积:约 m2,地下2层,地上28层,按实际施工结算为准。
承包方式:甲方(以中包形式)分包给乙方负责施工,包质量、包工期、包安全、包安全防护用品、包人工费、包周转材料、包机械、包消耗材料、包塔吊、包施工电梯、包井架等一切完成该劳务分包合同所需要机械机具、包工完场清、包通过有关部门质量与安全检查,包施工管理全责任劳务分包方式承包本工程。
承包单价:±0.00以上按建筑面积 430 元/ m2,±0.00以下按 645元/ m2计算;零工每9小时为工日150元/天结算。上述单价不因市场价而变动调整。所有凸窗、天面构架、空调板、雨棚板、水池、女儿墙等不计面积,也不另行计价。(劳务费不含税金)建筑面积结构高度不足2米,按1/2计算面积,达到2米,按全面积计算,超过6米按1.5倍计算面积。
二、承包范围
本合同承包单价已包含了工程建施图、结施图、设计变更通知、工程联系(洽商)单、图纸会审记录等所有±0.00以下基础及±0.00以上主体工程和粗装修工程内容、以及包括合同图纸中包含主体及粗装修工程(并包含主体构造装饰线条及造型构件、包含在乙方施工前一切设计变更及工程联系单上内容),承包项目工程以合格为标准。
承包工程还包括了水泥砂浆防水层施工,内外脚手架、塔吊、施工电梯、隔墙等施工洞、伸缩缝、后浇带修补(施工),承包范围包括但不仅限于:从开工至竣工验收完毕期间土建(基础、主体、总平与初装修)工程施工图纸、图纸会审记录、设计变更、技术核定(联系单、确认单)、签证单(与本工程无关签证除外)、施工组织设计(施工方案)、施工进度进化安排(含进度调整)、国家现行建筑施工验收规范和建筑安装工程质量评定标准、现行施工规范、安全文明管理规范及区市有关文件、迎接各种检查、甲方公司和项目部各种管理规章制度、奖罚规定等范围一切劳务及所需材料。
主体工程,含模板、钢筋(含砌体拉结筋及圈梁构造柱筋、天面刚性防水层筋及保护预埋线管钢筋网安装)、混凝土工程。包括:墙、柱(含砌体中构造柱浇捣主体砼前,必须按有关规定预埋构造柱插筋及柱拉结筋)、梁(含砌体中构造梁)、板、车道楼板、楼梯、电梯井、垃圾道、走廊、阳台、栏板、压顶、腰线、雨篷、挑檐、水池、水箱、屋顶构架、女儿墙、遮阳板、装饰物、设备设施、防水沙将面、散水水沟、等所有现浇砼部位模板、钢筋、混凝土、砌体工程施工。钢管外脚手架搭设及拆除、及所有主体工程工作内容(施工时按有关文明施工规范规定及甲方相关通知定时清理、保持干净无杂物)。
施工洞完善及处理。刚性防水屋面钢筋网制作安装及砼(或是水泥砂浆找平层及面层)浇捣。板负筋悬挂架制作、安装及拆除。各种内外脚手架搭设及运输道搭设。各施工工序定位放线。各楼层垃圾、外架上垃圾及散水(外架基础)处垃圾清理(注:外架、散水砼面要定期或不定期进行清理,必须保证达到文明施工要求,乙方必须配合无偿执行。否则甲方有权另安排人员清理,费用均由乙方负责)。各种乙方使用施工机械正确安装就位、清理、维护及完工后负责搬到本项目内甲方指定位置。
特别约定:
水电安装、外墙涂料等工程非乙方工作范围但其他为完成本工程其他施工队所需垂直运输及脚手架等配合费亦已包括在乙方工程范围,乙方须无条件配合;乙方外墙完成垂直运输及脚手架延长提供使用时间。此延长使用时间为一个月,超期费用由甲方负责;甲方必须在一个月内完成外墙涂料工作,以方便乙方开始折除外架。时间超期按每平方米0.5元/天计算给乙方,塔吊每天800元,,施工电梯每天600元,搅拌机每天200元计给乙方。
三、项目负责人
工程承包人委派担任工地履行本合同项目负责人为: ,联系电话: 。
劳务分包人委派担任工地履行本合同项目负责人为: ,联系电话: 。
四、主要承包工作内容
模板工程
熟悉施工图纸,布置操作地点,领退料具,队组自检并配合受检,整个施工现场内一切所需材料、设备在整个施工过程中装卸和运输(含人力运输、人力传递或机械配合运输,含超远距离运输及超高运输,含反复多次转运)。
木模板制作:
包括新模板(散板或胶合板)涂抹保护剂,选料、配料、 划线、弹线、截料、砍边、平口对缝、钉木带、拼模(含制作不规则模和圆形模),制作穿膨胀螺杆用套管,分类堆放半成品。
模板按清水砼天棚要求制作、实施,模板制作割取要合理,并做好分类标识编号(用黑色油漆标识编号)。木方料过刨并按厚度分级使用,不允许使用斜楔,要求统一过刨,保证同一级别尺寸大小一致。
木模板安装:
立模板,立支撑,安装穿墙螺杆和套管(含制作), 锯钉木带、拉杆、斜撑,垫楞,垫板,钻眼,穿绑铁丝,上螺栓,安木箍,钉卡子,吊正找平,填模板缝隙,清理木屑及模板内杂物,搭拆支模架子及操作架子(均含超高)。
木模板拆除:
拆除回收支撑、模板、垫楞、卡子、铁丝、 螺栓、缝隙垫、穿墙螺杆及搭拆架子(含超高),并将模板、方木、支撑、钢管、扣件、卡具等材料搬运到地面本项目内(乙方承包栋号外墙外30米范围内)甲方指定地点分类堆放。
再次安拆:
除包含以上内容以外, 均还包括——清理模板方木钢管上粘结干结水泥及砼浆,模板修理,拔除模板方木上铁钉,模板刷隔离剂,乙方自购扣件、卡具上油。
乙方应协助工长及测量工定位放线,乙方根据甲方提供控制轴线(每栋每层楼外围四条主控制线)进行放样弹线。 捣制砼时派人跟班看模并随时加固,拆模后如有胀模砼或不对位凸砼要及时凿除,并按甲方要求特殊处理,拆模后要彻底清理干净干结砼、碎模、缝隙垫、铁钉等,建筑垃圾用水泥袋装好搬运至自然地面甲方指定地点堆放,周转材料全部搬运至自然地面甲方指定地点分类归堆整齐。
除上述内容外,还包括以上未列出而预算定额和劳动定额模板工程应包含其他工作内容。
钢筋工程
熟悉施工图纸、按图下料,布置操作地点,领退料具,队组自检并配合受检,整个施工现场内一切所需材料、设备在整个施工过程中装卸和运输(含人力运输、人力传递或机械配合运输,含超远距离运输及超高运输,含反复多次转运);以及保护层垫块预制与安装。
钢筋制作:
包括取料,解捆,开冷拉机,冷拉调直线材,钢筋配料,划线,标号,切断,放样,弯曲(含制圆箍),捆扎,挂标志牌,垫楞,覆盖,搬运到指定地点分类堆放。制取扎丝。短钢筋充分利用,余料整理归堆。清理制作场地。
对于钢筋制作,乙方保证按如下要求:
1、先做好钢筋下料单→经审查后试下料→试成型→检验合格→批量下料→批量制作
2、听从甲方安排长度1.0米以上钢筋头原则上用完,否则由此造成钢筋浪费由乙方负责赔偿。
钢筋绑扎:
包括配合塔吊吊运钢筋上下楼或人力从外架传递钢筋上下楼,清理模板内杂物,钢筋半成品分类、选取,钢筋绑扎位置定位、划线,安放绑扎钢筋,制作并安装保护层垫块,板负筋悬挂架安装拆除,安放预埋铁件,埋设墙体拉结筋,搭拆钢筋操作架子,配合测量工定位放线,捣制砼时派人跟班整理加固变形负筋和松动钢筋绑点。
负责钢筋焊接(包括绑扎搭接、焊接、机械连接、闪光对焊、电渣压力焊等)、钢筋试件焊接。
负责拉结筋加工和预埋(如种植,甲方除提供钢筋以外,所有材料和工具是由乙方负责就负责);
板负筋悬挂架制作安装。
配合试验人员做钢筋取样。
对钢筋较大柱筋,先校准垂直度后再安装柱模。
除上述内容外,还包括以上未列出而预算定额和劳动定额钢筋工程应包含其他工作内容。
混凝土工程
熟悉施工图纸,布置操作地点,领退料具, 清理保养机具,队组自检并配合受检,整个施工现场内一切所需材料、设备及建筑垃圾在整个施工过程中装卸和运输(含人力运输、人力传递或机械配合运输,含超远距离运输及超高运输,含反复多次转运)。
砼施工前清除模板内杂物,补模板缝隙,淋水湿润模板,检查整理保护层垫块,整理变形负筋。混凝土工程大部分使用商品混凝土(框架主体小部分和框架主体以外部分使用自拌混凝土)。商品混凝土包括搭拆泵送管和运输道,后台配合泵机输送口进料,前台泵送管混凝土装拆、移动。塔吊吊运混凝土包括吊斗装卸混凝土,自拌混凝土包括后台原材料运输、放料、搅拌,混凝土前台装卸、 运输,搭、移、拆运输道,安放移动溜槽。混凝土捣实,按标高拉线找平,铝合金刮尺和木批刮平搓平,砼初凝前进行混凝土面收光或拉毛。配合试验人员做试块及坍落度试验,清理撒落在模板外混凝土,及时清铲干净在输送和运输过程中溅落混凝土,并清铲干净漏到楼面混凝土浆(清理干净程度以到打地台时不用再清凿为合格),及时清凿施工缝混凝土,砼再次浇捣前,新捣砼与前次砼面施工缝必须清理干静经凿毛刷浆处理,松散混凝土必须凿除(特别是柱子)。
按甲方项目部要求,给凝结后混凝土加盖麻袋保护膜等覆盖物,按规定间隔时间拉胶管取水淋水养护混凝土(每天淋水不少于4次,一般为连续7天,屋面为连续14天),至混凝土达到规定强度后,将覆盖物和胶管运回工地材料仓库并整理归堆。
浇捣砼由他方原因时间担负2小内甲方按乙方实际上工人员,每人每小时补助工资28元。
除上述内容外,还包括以上未列出而预算定额和劳动定额混凝土工程应包含其他工作内容。
砖砌体工程
熟悉施工图纸,布置操作地点,领退料具, 队组自检并配合受检,运输道搭拆,整个施工现场内一切所需材料在整个施工过程中装卸和运输(含人力运输、人力传递或机械配合运输,含超远距离运输及超高运输,含反复多次转运)。
清理基层,拉线,弹线,吊线,立皮数杆,筛砂, 调制砂浆,配合做砂浆试块,搭拆所有砌体架子(含超高),砌体外架翻板,淋砖、选砖,铺浆,砌砖,勾缝,安放木砖、拉结筋、预埋件,圈梁构造柱和门窗过梁以及卫生间反边制捣(包括模板制作、安装和拆除、还包括自拌混凝土捣制)、隔板、垫块、砼预制构件,预留水电空暖孔洞凹槽,门边及规定部位空心砖灌砼或灌浆,落地灰回收重新使用,清理碎砖及其它建筑垃圾并装袋运至地面指定地点堆放等。同时做好砖缝灰浆养护工作。
除上述内容外,还包括以上未列出而预算定额和劳动定额砌体工程应包含其他工作内容。
钢管脚手架及主体模板支撑钢管架工程
按照项目部编制施工方案进行外架搭设施工,并要求达到现行国家规范《建筑施工扣件式钢管脚手架安全技术规范》GBJ130-2001(2002年版)、梧州市建设工程质量安全管理标准化图集里相关规范规定以及相关规范要求,质量优良,外形美观,如果各相关规定有差异,则按高要求执行安装。
施工所需要所有钢管外脚手架、内脚手架(包材料)、安全防护棚、安全通道、塔吊附墙平台、接料平台、安全围护、外架楼梯、人货梯处地下室钢管加固、安全文明工地施工等涉及钢管及其配件所有材料、人工,主要包括:
1、钢管外架(包括钢架、扣件、顶托、安全网、工字钢架、钢丝绳、脚手板、钢管架底座及垫木等外脚手架及模板满堂架所需一切材料)。
2、模板承重扣件式钢管支撑内架(包括所有剪力墙材料)。对于汽车坡道等弧形构件需要将钢管弯曲变形,乙方必须提供足够材料给本项目施工所需使用,且施工完成后由乙方负责钢管恢复原形。提供标准层内架材料、塔吊、施工电梯施工预留洞以及后浇带处拆模后加固用材料。
3、“四口、五临边”防护栏杆、卸料平台、塔吊平台、安全通道、施工电梯防护等(必须及时按施工要求搭设)。
乙方搭设材料拆除后材料搬运,乙方必须按甲方指定本项目场内地点集中堆放。
根据本工程设计图纸、现场施工实际需要,按照现行《建筑施工扣件式钢管脚手架安全技术规范》(如规范更新按新规范)及项目部编制脚手架施工方案进行施工,按最高技术要求进行安装和拆除外架(含施工上人楼梯)等所有涉及架子工作。熟悉施工图纸,布置操作地点,领退料具, 自检并配合受检,整个施工现场内一切所需材料、设备在整个施工过程中装卸和运输(承包单价已含在本项目工地范围内人工传递、人力运输或机械配合运输,含超远距离运输及超高运输,含反复多次转运、材料进退场运输和装卸费用)。施工过程随做随清理,工完场清。工作结束前,将建筑垃圾、周转材料和用剩材料运输至工地围墙范围内指定地点分类堆放。乙方承包包干单价内施工还包括如下:
1、双排外脚手架安装和拆除,安全网安装和拆除,破、旧安全网更换,挂分色带,挂安全标语及横幅等。
2、脚手板安装和拆除。
3、负责人货梯处平台及其防护安装和拆除(含安全网),安装人货梯后维护加固。
4、各分期施工阶段所有使用施工上人楼梯(或安全通道)搭设安装和拆除(含扶手及顶棚防护)。
5、提供外墙双排钢管脚手架钢管、扣件、安全网(含固定人工及铺材),安全网必须是市场上合格产品(进场时提供样板,以样板为准)。钢性拉结用材、工字钢、钢丝绳等材料(圆钢预埋件材料由甲方负责提供,乙方负责预埋件安装、固定;刚性拉结安装与拆除人工费及所需刚性拉结材料费用均由乙方负责,含在承包单价内)。
6、负责卸料平台、施工电梯平台、塔吊、施工电梯安装而引起外架二次搭拆,以及包含卸料平台材料及预埋材料和预埋安装。
7、配合综合治理大检查,确保本项工作在检查评比中达到优良,必须达到梧州市安全文明工地要求。
8、承包单价已含以下内容人工费:外架、楼梯口、通道口、电梯口、预留洞口、阳台周边、屋面周边、框架楼层周边、楼梯上下跑道及斜道侧边、卸料平台侧边、人工楼梯层出入通道等、防护栏杆、安全网由乙方负责人工费、材料费及日常维护和反复多次搭拆人工费。
9、乙方负责外架施工层脚手板铺设、拆除、固定用铁丝及维护,负责每挑工字钢一次固定满铺脚手板。技术具体要求:脚手板铺设至梁边为满铺,施工层竹夹板满铺(同时不能超过10米满铺一层),内离墙边或梁边120-150mm,不能出现探头板搭设,外立杆边要设踢脚板180毫米高,踢脚板由乙方负责,局部尼龙平网拉设由乙方负责。
10、大横杆与立杆交叉连接节点处,必须设一条小横杆,小横杆距节点处不大于150毫米,距离节点越近越好。
11、外架上人楼梯(上楼安全通道)、加固混凝土输送管道、采光井、变压器防护搭设。
12、乙方进场钢管、扣件、安全网等材料,必须按甲方及有关规范要求现场取样送检,检验费用由乙方负责,检验合格后方可用于本工程。
13、当乙方拆除外架时,必须将所拆除材料当日拆除当日清理归堆,禁止遗留安全网挂在外架上,如发现没将当日拆除安全网清理完,甲方有权罚款每日每次¥500元。
14、如检查发现乙方搭设外架没按合同约定施工质量要求搭设,则甲方有权对乙方处罚每次¥1000元。经甲方下发整改通知到期时再次检查都没整改完善,则甲方可再次进行处罚每次每处¥3000元,并有权另派人按相关规范进行整改,由此产生一切费用均由乙方承担,整改所派施工工人数量每人每天¥300元计算人工费。
本项目所有脚手架及临时设施等所需要使用一切钢管或双色花杆(钢管)由乙方提供给甲方使用,并由乙方根据甲方及有关规定要求进行分色油漆(费用已含在包干单价内)。
现场施工甲方提供一级电箱、二级电箱。后三级电箱及劳务队组使用一切电缆及机械,钢筋切断机、弯曲机、弯箍机、闪光对焊机、电渣压力焊机、交流电焊机、钢筋调直机(可调直三级钢筋)。各种钢筋钩、粉笔、插入式振动器、平板振动器、振动棒、切割机、切割片、台锯、锯片、施工用搅拌机、斗车、模板制作安装所用手提小电钻、手提小电锯、铁钉、铁线、扎丝、铁锤、铁铲、扳手、木批、钢批、水平尺、刮尺、木压条、水平胶管、养护砼用胶管、照明灯具及电缆线、卷尺、锄头、灰桶、灰刀、撬棍、吊托、墨斗、棉线、红蓝笔、安全带、水泵水管、安全帽、手套、雨衣、水靴、清理楼层用扫把、生活用具锅头和餐具等等劳务承包人员为完成本项目所需一切工具及设备。
本合同未注明各项具体费用项目,劳务管理人员工资、应上缴政府部门经费、加班费(含节假日)、甲方要求赶进度抢工费、夜餐费、误工费(包括停电、停水、机械故障、气候因素影响等)、工人进退场费、劳务工人暂住证费、施工现场以外房费、水电费、交通费等均包含在包干单价当中,由乙方自行解决;
承包工作内容以外工程量,如果按计件计算,双方协商单价并签字确认;如乙方不及时安排时工,甲方有权另安排时工,时工单价按双倍价格扣除乙方。
乙方必须按照甲方编制施工进度计划按时完成任务,服从项目部管理及工作安排,达到项目部下达形象进度要求。每层楼面施工前,外架必须搭设到规范要求高度。如乙方确实无法根据甲方进度通知按时完成装、拆进度,则甲方有权另行安排其他队组进行该部分工作(乙方不得借故阻挠),所发生费用按市场价双倍从乙方工程款内扣除。
装饰装修承包工作内容
工作内容及范围:内外墙抹灰、天棚抹灰、排烟道抹灰、坡屋顶屋脊砼反梁抹灰、屋面水泥砂浆找平层及防水卷材保护层、檐口反边、檐口边雨蓬、挑檐板底面抹灰和所有需盖瓦、卫生间防水砂浆、卫生间凹坑炉渣填充、卫生间砼地板、楼梯踏步及台阶抹灰、勒脚、分隔条安装、露台防水卷材底基层(找平层)和保护面层、露台面层、泛水、露台上栏杆柱、压顶、栏杆脚、梁、柱及所有洞口边、线条、滴水线、楼地面、阳台找平层及拉毛、露台找坡压光、砼散水坡(到水沟边)。所有砼柱、梁与砖墙交接处挂网以及所有砼表面喷素水泥浆,包括室内抹灰用脚手架搭设及拆除。包括砂浆拌和、水平和垂直运输。包括清理施工中掉落灰浆及剩余砂浆等,以及清理乙方在施工中使用各种周转材料,以及包括以上没述及但图纸上设计有其它内、外墙面抹灰或者所有装饰装修内容、、楼地面所有工序内容和施工员施工技术交底等(不包括二次装修内容)。
如在签订合同后有设计变更增加抹灰等装饰装修工程量,由双方洽谈商定分项单价后甲方应按所增加分项工程量计价给乙方。
乙方承包各分项工作内容必须按广西2005颁布《广西壮族自治区装饰装修工程消耗量定额》中有关工序所述及工作内容和有关施工规范标准规定要求进行操作施工。
装饰装修施工质量与验收
1、按合格抹灰工程标准执行。乙方必须严格按照国家施工规范进行施工,工程质量经过实测实量均要符合质量验评标准,以国家现行质量验评标准评分为依据,实测合格率达到100%。
2、乙方保证工程质量达到合格抹灰标准,否则按违约论处,并由乙方无偿将其返工达到合格抹灰工程标准,返工材料费用由乙方全部承担,返工人工费用乙方自负。乙方不因返工顺延工期。
3、按乙方所施工样板房抹灰墙面质量进行验收,后面展开施工抹灰面平整度等各种质量均不能比所施工样板房抹灰面质量差。
4、乙方要有相应劳务资质,并报甲方备案,以确保工程质量。
五、付款方式及结算
本合同付款方式与甲方和业主签订主合同付款方式同步,即乙方垫资到所承包工程主体框架±0.00以上二层楼板砼浇制完成后 十 天内甲方按主体框架 320 元/ m2、地下室按 520 元/ m2支付工程进度款,以后下月15日前支付上月完成工程量 80 %工程进度款,工程验收合格后三十天内结至总完成工程量 90 %,工程竣工后三十天内一次性结清剩余工程款,同时乙方同等享受甲方与业主签订主合同中抵押权权利。
若验收质量达不到质量合格等级,或乙方违章操作造成重大质量事故造成返工者,所有费用由乙方负责,并赔偿甲方损失,甲方对乙方处以本合同总价款10%罚款。如乙方中途停工或提高承包价,甲方有权单方终止合同,并通知乙方3天内无条件退场,退场后按已完成工程量50%结算,余下50%款项作为其它队组进场施工补偿及赔偿甲方经济损失和信誉损失。
中途不得变价、不得停止施工,如停止施工,甲方只结算付款给乙方所完成总工程量50%计算,甲方有权另找劳务队。乙方不得以任何理由阻挠、闹事。
因不可抗拒原因造成停工、自然灾害、雨天(大到暴雨持续4小时以上且必需有监理签字认可)工期相应顺延(必需及时办理手续)。
六、合同履约保证金及退还
经双方协商,乙方在签订合同三天内交纳合同履约保证金 元给甲方(在签订合同当天交纳合同履约保证金 元,正式进场施工交纳 元),当乙方完成到±0.00时后十个工作日内甲方退回 万元(无息)合同履约保证金给乙方;若合同签字生效后三个月本工程未达到乙方进场施工条件,甲方则无条件退回乙方所交全部合同履约金给乙方。并按3‰/天资金占用费,计给乙方。合同继续生效。
特别约定:乙方不得将本合同约定工程转包或变相转包给第三方,否则甲方一经发现即终止合同,同时履约保证金不予退还;
七、其他约定
甲方管理人员要严格对乙方劳务工人进行安全和技术交底,乙方必须提供合格劳务工人进场,必须严格按照国家施工规范进行施工,确保主体混凝土面观感(平整、光滑),确保工程质量经过实测实量均要符合国家施工质量验收标准,以国家现行施工质量验收统一标准评分为依据,实测合格率达到100%。达不到合格要求乙方无偿返修到合格为止,并赔偿甲方材料损失,每次视轻重另给予¥200~1000元罚款。返修必须在甲方要求时间内完成,未完成甲方有权安排其他人员进行返修,所发生费用按合同中各分项包干单价相应分项单价2倍从乙方劳务费中扣支,所需返修材料费均由乙方承担(在乙方劳务费中扣除)。
甲方按政策规定购买施工人员人身意外伤害保险;
乙方必须严格按照国家安全规范进行施工,做到文明施工,在安全措施没有保证条件下不能进行施工,做到不违章指挥,不违章作业,杜绝安全事故发生;在施工中若发生安全事故、伤亡事故,由责任方负责。
若因甲方原因材料不到位三天以上甲方应赔偿乙方民工工资,现场管理费,一切机械费用,内外钢管架费用。
若因甲方原因造成工地停工、停建,甲方应及时结清乙方所有工程款,同时赔偿乙方周转材料、机械等费用,内外钢管架按每平方0.5元每天计算。机械进退场费、民工进退场费用。
八、施工工期及进度
施工工期与甲方和建设单位签订施工合同和补充协议工期同步;
具体工期:主体框架(平台以上)工期 日历天,开工日期:暂定2015年 月 日,实际开工日期以业主通知为准。
乙方必须保证在施工期间每天有足够劳动力正常上班,确保工程进度,否则甲方有权安排其他队组进场施工,乙方须无条件接受,同时按甲方要求乙方退出部分工作面给其他队组施工,乙方不能以其他理由给予阻挠,乙方所完成工作量按合同约定予以结算;
乙方必须按照甲方编制进度计划按时完成,服从项目部管理及工作安排。施工进度因乙方原因(施工工具或劳务工人)拖延超过10天,甲方有权终止合同并责令乙方退场,甲方按乙方完成工程量50%结算给乙方。如业主原因造成进度影响而给予甲方顺延工期签证,则甲方同步给予乙方签证,否则不予顺延。如乙方达不到甲方进度要求,甲方视所造成损失大小对乙方进行经济处罚。如乙方中途以任何借口退场,乙方所完成工作量按已完成工程量50%结算。
八、劳务工人管理
乙方组织劳务工人进场时,须提供劳务工人花名册、委托书复印件(队组劳务工人委托队组长领取工资)、身份证(户口本)复印件或身份证明、特殊工种上岗证复印件。队组劳务工人年龄应在18-55岁之间,严禁使用孕妇和童工。
劳务工人进场后,乙方必须组织劳务人员接受三级安全教育并由受教育者签字确认,不得代签。
乙方劳务工人要遵纪守法,遵守甲方各项规章制度,服从工作安排;
乙方劳务工人进入施工场地必须正确佩带安全帽,高空作业必须系好安全带,不得穿拖鞋或高跟鞋进入施工场地;
违反安全操作规程及有关规定者处理办法:
1、进入施工现场不戴安全帽或没有正确配戴安全帽、高空作业没有系好安全带,发现一次扣罚当事人¥50元;同一个人被发现二次扣罚当事人¥100元,扣罚班长(组长)¥50元,并对乙方队长 处以¥50元罚款;
2、高空作业不按规定配戴好安全带,发现一次扣罚当事人¥100元,扣罚班长(组长)¥100元;同一个人被发现二次扣罚当事人¥200元,扣罚班(组长)¥200元,并对乙方队长 处以¥300元罚款;
3、酒后进入施工现场人员,发现一次扣罚当事人¥50元;同一个人被发现二次,扣罚当事人¥100元,扣罚班(组长)¥100元,并对乙方队长 处以¥200元罚款;
4、在高处将物料直接往下扔,扣罚当事人¥100元/每次,扣罚班组长¥100元/每次;
5、进入施工现场穿拖鞋者,每次罚款¥50元,被发现二次罚¥100元;
甲方人员以现场检查记录或拍照办法取证,所有罚款乙方必须在当月交清;
乙方人员自己备配安全帽(统一为 色);
乙方协助甲方做好工地材料管理,做到合理使用,按定额领用。水泥按施工配合比领用不超支,水泥袋要绑扎成捆,堆放整齐。砌筑砂浆不得留隔夜灰,否则每次罚款¥100元;
乙方借用甲方工具,凡造成损坏或丢失,一律按照原价赔偿;
乙方进场后必须做好现场文明施工,做到边做边清,工完场清,确保现场整齐。配合甲方做好迎接各项检查。在有关部门和公司综合治理检查评比中,如有由于乙方原因导致甲方被罚款由乙方负责;
由于乙方原因造成工程质量达不到要求需要返工返修,需要费用由乙方负责,并每次视轻重给予处罚;
乙方必须根据甲方进度计划组织足够劳动力。根据工作需要,凡甲方通知到乙方增加人员加班加点赶工,乙方都必须尽力配合。如果因劳动力不足又不及时补充而影响施工进度及质量,甲方可以另外组织劳动力补足,甲方按补足人员实际发生费用两倍从乙方承包工程款中扣出支付和处罚;
乙方必须维护好机械设备,坚持每天下班后将所有机械设备清理干净,做好维护保养工作;
材料堆放和使用:乙方保证做到对拆卸和已经不再使用材料,按甲方要求分类整齐堆放在指定位置,如不按规定堆放材料,乙方愿意承担一切责任,甲方可在乙方完全按规定堆放好材料后,才给予办理结算工程款所有手续。
乙方施工现场负责人( )在本项目工作时间不得少于每周六天,并配备至少一名施工员、一名安全员、一名电工及相应完成该项目所需要管理人员在现场协调各工种衔接工作。
乙方劳务人员不得在工地和宿舍内酗酒、闹事、打架,严禁男女混居、赌博、偷盗,禁止使用明火炉具(电炉、煤油炉、煤气罐)、热得快电阻等,若有违反,每人次罚款¥200元,情况严重者,送公安机关处理;
乙方必须严格管理好劳务人员,不论何种原因均不得在工地或项目部聚众闹事,若因乙方劳务人员在工地或项目部闹事所造成损失由乙方承担;
劳务工人须搞好住宿区卫生,不得随意大小便,违者每发现一次罚¥50元;生活区内每天安排人员打扫卫生,生活垃圾归堆到指定地方堆放;
乙方劳务人员不得在宿舍内生火煮东西,不得使用电饭煲、电磁炉、热得快等大功率电器,不得乱搭乱接电线,如违反每次罚款300元;
乙方要积极配合项目部搞好项目后勤管理工作,施工场地和临时设施均不得逗留外来人员以及未成年人和违反计划生育人员;
属乙方现场从事饮食卫生工作人员,必须提供健康证;。
甲方提供乙方施工人员住宿用房水电并且免费(每间房水电费每月限量各20度)供给使用;超过用电用水费用均由乙方承担。
甲方提供给乙方住宿用房等生活设施,由乙方负责保管,如有损坏由乙方负责按原价赔偿;
乙方施工队组长 必须长驻本工地,参加每次项目部例会,以加强施工管理力度,不得随意离开工地及不参加例会,如有特殊情况,必须征得甲方同意后方可离开,否则按违约处理并处罚每次500元。
如在施工过程中甲方发现乙方无能力按期完成工程,且乙方没有相应补救措施,甲方有权终止本合同,由此造成一切经济损失由乙方全部负责。
九、伤亡事故处理
乙方须遵守工程建设安全生产有关法规,严格按安全标准进行施工,安全验收标准按国家现行验收标准和工程所在地政府部门相关文件执行。出现安全责任事故时乙方应及时将伤者送往就近医院就医,采取积极有效措施防止事态扩大,并垫支医药费并在3小时内报告甲方。乙方伤亡事故发生向保险公司索赔,甲方提供必要协助,保险赔偿不足部分20000元以下由乙方负责,20000元以上由甲方负责;
在施工中,由于乙方施工人员无证操作、打架斗殴而发生安全责任事故,由乙方负全责;
治疗应在建设工程所在地公立医院就医,特别情况时,事故当事人出具医院证明后,由事故当事人与乙方协商接解决,甲方可提供必要协助和便利。
当发生安全责任事故时,乙方逃避事故处理,不积极主动解决问题,纵容家属聚众闹事或采取拖延时间等不负责情况时,甲方有权单方采取措施,按甲方与受伤当事人达成协议或按有关部门处理意见强制执行,由此引起一切经济损失及其他后果,乙方必须无条件承担。
十、合同争议
双方在履行合同时发生争议,应采取以下办法解决:
双方友好协商和解或要求有关主管部门调解。
任何一方不愿和解、调解或和解、调解不成,双方约定可以采用向当地劳动仲裁委员会申请仲裁或向当地人民法院起诉方式解决争议。
争议未解决时,双方不得采取过激行为影响正常施工生产和危害社会稳定。如有违反,利益受损者可依法维护自身利益,提出索赔。
本合同壹式贰份,甲方壹份,乙方壹份;本合同经双方签字、合同履约保证金到帐后开始生效,合同解除后或合同条款履行完毕后自行失效。
甲方: 乙方:
代表: 代表:
电话: 电话:
身份证号码: 身份证号码:
2015年 月 日
