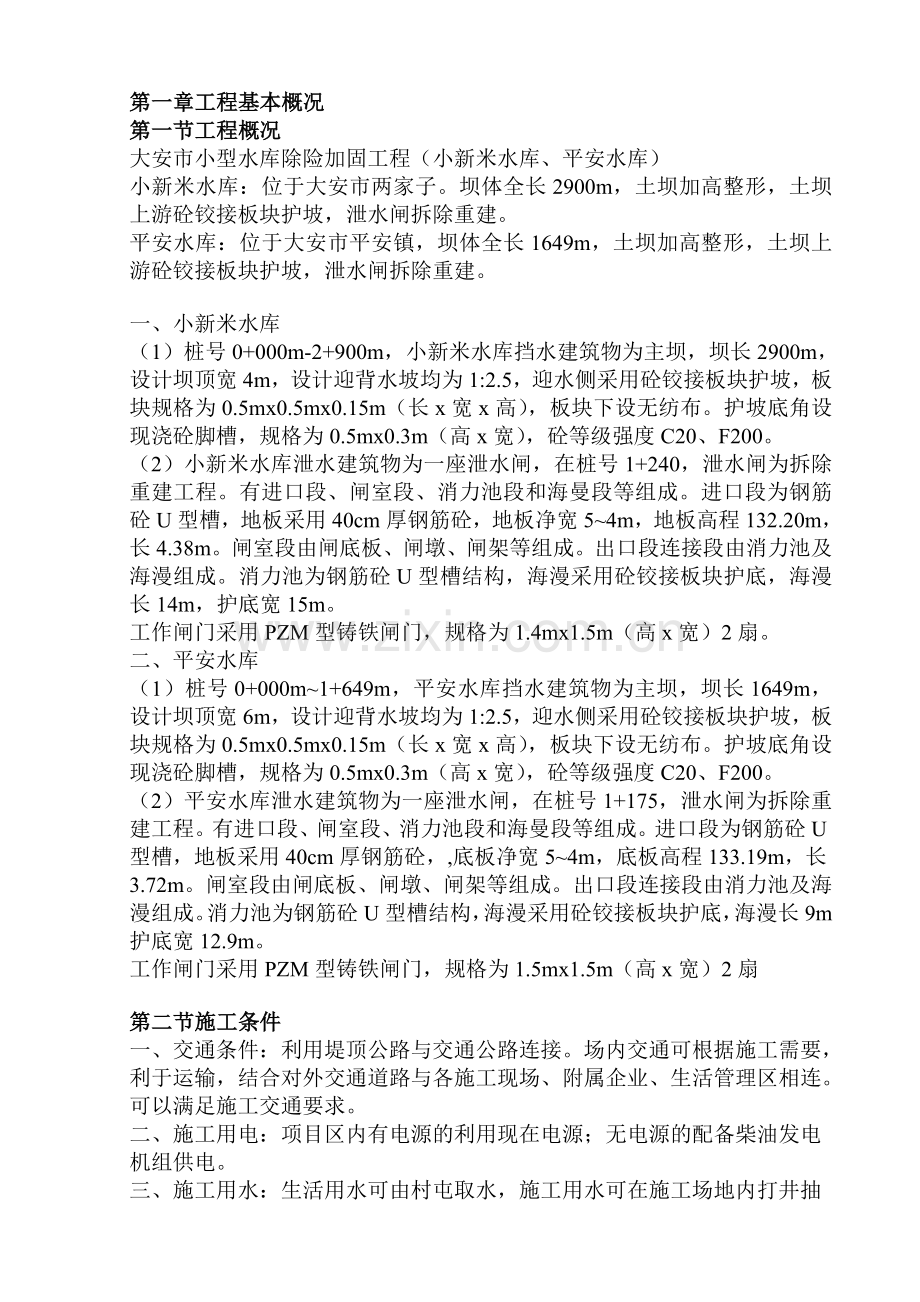

第一章工程基本概况
第一节工程概况
大安市小型水库除险加固工程(小新米水库、平安水库)
小新米水库:位于大安市两家子。坝体全长2900m,土坝加高整形,土坝上游砼铰接板块护坡,泄水闸拆除重建。
平安水库:位于大安市平安镇,坝体全长1649m,土坝加高整形,土坝上游砼铰接板块护坡,泄水闸拆除重建。
一、小新米水库
(1)桩号0+000m-2+900m,小新米水库挡水建筑物为主坝,坝长2900m,设计坝顶宽4m,设计迎背水坡均为1:2.5,迎水侧采用砼铰接板块护坡,板块规格为0.5mx0.5mx0.15m(长x宽x高),板块下设无纺布。护坡底角设现浇砼脚槽,规格为0.5mx0.3m(高x宽),砼等级强度C20、F200。
(2)小新米水库泄水建筑物为一座泄水闸,在桩号1+240,泄水闸为拆除重建工程。有进口段、闸室段、消力池段和海曼段等组成。进口段为钢筋砼U型槽,地板采用40cm厚钢筋砼,地板净宽5~4m,地板高程132.20m,长4.38m。闸室段由闸底板、闸墩、闸架等组成。出口段连接段由消力池及海漫组成。消力池为钢筋砼U型槽结构,海漫采用砼铰接板块护底,海漫长14m,护底宽15m。
工作闸门采用PZM型铸铁闸门,规格为1.4mx1.5m(高x宽)2扇。
二、平安水库
(1)桩号0+000m~1+649m,平安水库挡水建筑物为主坝,坝长1649m,设计坝顶宽6m,设计迎背水坡均为1:2.5,迎水侧采用砼铰接板块护坡,板块规格为0.5mx0.5mx0.15m(长x宽x高),板块下设无纺布。护坡底角设现浇砼脚槽,规格为0.5mx0.3m(高x宽),砼等级强度C20、F200。
(2)平安水库泄水建筑物为一座泄水闸,在桩号1+175,泄水闸为拆除重建工程。有进口段、闸室段、消力池段和海曼段等组成。进口段为钢筋砼U型槽,地板采用40cm厚钢筋砼,,底板净宽5~4m,底板高程133.19m,长3.72m。闸室段由闸底板、闸墩、闸架等组成。出口段连接段由消力池及海漫组成。消力池为钢筋砼U型槽结构,海漫采用砼铰接板块护底,海漫长9m护底宽12.9m。
工作闸门采用PZM型铸铁闸门,规格为1.5mx1.5m(高x宽)2扇
第二节施工条件
一、交通条件:利用堤顶公路与交通公路连接。场内交通可根据施工需要,利于运输,结合对外交通道路与各施工现场、附属企业、生活管理区相连。可以满足施工交通要求。
二、施工用电:项目区内有电源的利用现在电源;无电源的配备柴油发电机组供电。
三、施工用水:生活用水可由村屯取水,施工用水可在施工场地内打井抽取地下水使用。
第二章安全生产措施
安全生产、文明施工是项目施工中的一项重要工作,必须从技术上、组织上采取一系列必要的措施。
第一节健全安全生产责任制
一、安全生产责任保证体系
工作环境变化使状态有特殊性(安全负责人)
重新接受安全技术交底(安全负责人)
下达工作任务(项目经理)
学习施工组织设计、安全生产接受特殊指导(项目经理)
提供信息与培训
(技术负责人)
是否已按指示进行安全交底(安全负责人)
不安排工作
(项目经理)
接受安全技术交底(安全负责人)
提供监督
(安全员)
开始工作
(班组)
监督至工作完成
(安全员)
二、项目负责人(项目经理)安全生产责任制
项目经理(项目安全生产第一责任人)安全生产职责如下:
(一)负责贯彻执行国家及上级有关安全生产的方针、政策、法律、法规、批示和决定。
(二)督促本项目工程技术人员、工长及班组长在各项目的职责范围内做好安全工作,不违章指挥。
(三)组织制定或修订项目安全管理制度和安全技术规程,编制项目安全技术措施计划并组织实施。
(四)组织落实施工组织设计中安全技术措施,组织并监督项目工程施工中安全技术交底制度和设备、设施验收制度的实施。
(五)领导、组织施工现场定期的安全生产、文明施工检查,发现施工生产中不安全问题组织制定措施,及时解决。对上级提出的生产与管理方面的问题要定时、定人、定措施予以解决。
(六)不打折扣地提取和用好安全防护措施费,落实各项安全防护措施,实现工地安全达标。
(七)每天亲临现场巡查工地,发现问题通过整改指令向工长或组长交待。
(八)定期召开工地安全工作会,当进度与安全发生矛盾时,必须服从安全。
(九)发生事故,要做好现场保护与抢救工作,及时上报,组织配合事故的调查,认真落实制定的防范措施,吸取事故教训。
(十)认真执行本企业的领导和安全部门在安全生产方面的指示和规定,对本项目的职工在生产中的安全健康负全面责任。
(十一)在计划、布置、检查、总结和评比安全生产工作的同时计划、布置、检查、总结和评比安全生产工作。
(十二)经常检查生产现场和建筑物、机械设备及其安全装置、钢管架、工具夹、原材料、成品、工作地点以及生活设施等是否符合安全卫生要求。
(十三)按时提出本项目安全技术措施计划项目,经上级批准后负责对该措施项目的实施。
(十四)制定和修订本项目的安全和文明施工管理制度,企业主管领导或安委会批准后负责执行。
(十五)经常对本项目职工进行安全思想和技术教育,对新调入项目的工人进行安全生产现场教育,对特种作业的工人,必须严格训练,经考试合格,并持有操作合格证,方可独立操作。
(十六)发生事故时,应及时向主管领导和安全部门报告,并协助企业领导和安全部门进行事故的调查、登记和分析处理工作。
三、项目经理部其他管理人员安全生产责任制
(一)项目技术负责人安全生产责任制
1.对项目工程生产中的安全生产负责任。
2.贯彻落实安全生产方针、政策、严格执行安全技术规程、规范、标准。结合项目工程特点,主持项目工程的安全技术交底。
3.参加或组织编制施工组织设计,编制、审查施工方案时,要制定、审查安全技术措施,保证其可行性与针对性,并随时检查、监督、落实。
4.主持控制技术措施,制定季节性施工方案,同时制定相应的安全技术措施并监督执行,及时解决执行中出现的问题。
5.项目工程应用的新技术、新工艺、新材料要及时上报,经批准后方可实施,同时要组织上岗人员的安全技术培训、教育,认真执行相应的安全技术措施与安全操作工艺要求,预防施工中因化学物品引起的火灾、中毒或其工艺实施中可能造成的事故。
6.主持安全防护设施和设备的验收。发现不正常情况应及时采取措施,严格控制不合标准要求的防护设备、设施投入使用。
7.参加安全生产检查,对施工中存在的不安全因素从技术方面提出整改意见和办法予以消除。
8.参加、配合工伤及重大未遂事故的调查,从技术上分析事故原因,提出防范措施意见。
(二)专职安全员安全生产责任制
1.认真执行国家有关安全生产方针、政策和企业各项规章制度。
2.督促项目财务提足安全技术措施费,做到专款专用。
3.每天对各施工作业点进行安全检查,掌握安全生产情况,查出安全隐患及时提出整改意见和措施,制止违章指挥和违章作业,遇有严重险情,有权暂停生产,并报领导处理。
4.参加项目组织的定期安全检查,做好检查记录,及时填写隐患整改通知书,督促其进行认真整改。
5.配合队长开展好安全宣传教育活动,特别是要坚持每周一次的安全活动制度,组织班组认真学习安全技术操作规程。
6.对劳动保护用品、保健食品和清凉饮料的发放使用情况进行监督检查。
7.发生因工伤亡及未遂事故要保护现场,应立即上报,并如实向事故调查组反映事故情况。
8.提出安全事故处理意见,并报主管部门。
(三)施工员安全生产责任制
1.认真执行上级有关安全生产规定,对所管范围内的安全生产负直接领导责任。
2.检查所管班组作业环境及各种设备、设施的安全状况,发现问题及时解决纠正,尤其对施工中的重点、特殊部位更要强化检查、落实措施。
3.定期或不定期组织所有管理班组人员学习有关安全操作规程,并开展安全教育活动,接受安全部门人员的监督检查。
4.发生工伤事故要保护好现场,并立即向有关领导报告。
5.接受上级及安全监督员的监督检查,对上级及安全监督员提出的安全隐患及时安排整改,并监督整改的落实情况。
6.定期对工人进行安全技术教育,防患于未然。
7.领取和发放使用好班组的劳动保护用品、保健食品和清凉饮料等。
(四)各班组长安全生产责任制
1.认真执行安全生产规章制度及安全操作规程,合理安排班组人员工作,对本班组人员在生产中的安全和健康负责。
2.经常组织班组人员学习安全操作规程,监督班组人员正确使用个人防护用品,不断提高防护意识和自保能力。
3.认真落实安全技术交底,开好班前、班后会,做到不违章指挥、不蛮干。
4.经常检查班组作业现场安全生产状况,特别是班前班后检查,发现问题要及时解决,并上报有关领导、部门。
5.认真做好新工人的上岗安全教育,杜绝不满年龄的童工和特殊作业人员无证作业上岗。
6.发生工伤事故要保护好现场,并立即报告有关领导。
(五)工人安全生产责任制
1.认真学习各项安全生产规章制度,努力提高安全生产知识和技术水平,自觉遵守安全操作规程及施工措施,不违章作业。
2.保管好所使用的工具及防护用品,坚持班前进行检查,不动用他人的机械、工器具。
3.对不熟悉的机械、工器具未经操作训练不得操作和使用。
4.施工前及施工过程中,对施工场所要进行检查,做好安全防范措施,设有安全警告标志的区域切勿进入或特别小心。
5.坚持文明施工,下班前一定要做好现场清理,做好工完料尽场地清。
6.师傅对徒弟、老工人对新工人要进行安全教育,特别是对危险性工作要交待安全施工方法,并在施工中照料他们的安全。
7.爱护现场安全设施,不得乱拆、乱动,不得将设备、材料等堆放在施工通道上,保持施工通道畅通。
8.积极参加安全活动,提出安全工作建议,揭发不安全因素,为安全多做工作。
9.有权制止他人违章作业行为,有权越级反映施工中的不安全问题,发现险情时,有权先进行处理后,再向领导报告。
10.本人发生事故或发现他人造成事故,应立即报告班长或有关部门,并积极抢救伤者,防止扩大事故,并提供事故责任。
第二节安全生产机构设置和人员配备
一、建立安全生产组织机构
项目经理部成立以项目经理为组长,技术负责人和专职安全员为副组长,其他技术人员和各施工队队长的成员为施工现场安全生产领导小组,在项目形成纵横图网络管理体制。
二、安全管理体系的建立
为了适应现代职业健康安全的需要,按照GB/T28001《职业健康安全管理体系—规范》的系统理论管理与安全有关的相关事务,以达到预防和减少生产事故和劳动疾病的目的。
三、人员配备
根据本工程的实际需要,确保工程安全生产,项目经理部设专职安全员1名,各施工队设专职或兼职安全员1名。
第三节拟投入的安全措施经费
为了使本项目经理部在本工程施工中,确保具备安全生产条件,本单位的决策机构按照中华人民共和国安全生产法有关规定,决定在本工程施工中投入安全生产所必需的投入资金为不低于工程合同价的5%;确保安全生产投入资金专款专用,任何人不得随意挪用。
第四节制定专项安全施工方案
本工程中抛石、抛砂袋因涉及水上作业,为危险性较大工程,施工时对其进行重点控制,并严格按本方案控制实施,并应进行安全验算,其验算结果经施工单位技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督。
结合本工程的施工特点,特制定如下专项施工方案:
一、抛填作业
在砂袋、块石抛填作业中,施工人员必须穿救生衣,船只未停稳时,机械设备及人员不得进行施工工作,避免因振动等原因造成意外伤害。
进行抛填时,严格按设计抛填位置及抛填工程量在指定位置进行抛填。
第五节制定安全施工技术措施,并向施工作业班组、作业人员交底
一、安全生产目标
安全管理目标是全施工期实现“五无”,即无死亡、无重伤、无火灾、无中毒、无坍塌;工伤事故发生率控制在3‰以内,实现重大伤亡事故为零的目标。文明施工目标是加强施工现场管理、确保达省级安全文明达标工地。
二、安全生产技术措施应严格遵循的法律法规及标准
(一)引用的法律法规
《水利工程建设安全生产管理规定》;
《中华人民共和国道路交通安全法》;
《中华人民共和国安全生产法》;
《中华人民共和国消防法》;
《中华人民共和国传染病防治法实施办法》;
《中华人民共和国劳动法》。
(二)引用标准
《安全标志及其使用导则》(GB 2894—2008);
《水利水电工程施工通用安全技术规程》(SL 398—2007);
《水工建筑物地下开挖工程施工规范》(SL 378—2007);
《职业健康安全管理体系规范》(GB/T 28001—2001)。
三、安全生产技术措施
(一).供电
(1)施工现场的配电(箱)、开关箱等安装使用应符合以下规定:
各级配电盘(箱)的外壳完整,金属外壳设有通过接线端子板连接的保护接零。
装有漏电保护器。
设置防雨设施。
开关箱高度不低于1.0m。
(二)土方工程安全技术措施
1.作业区应有足够的设备运行场地和施工人员通道。
2.悬崖、陡坡、陡坎边缘应有防护围栏或明显警告标志。
3.施工机械设备颜色鲜明,灯光、制动、作业信号、警示装置齐全可靠。
(三)中小型机具使用安全技术措施
1.气瓶
(1)各类气瓶应有明显色标和防震圈,并不得在露天曝晒。
(2)乙炔气瓶与氧气瓶距离应大于5m。
(3)乙炔气瓶在使用时必须装回火防止器。
(4)皮管应用夹头紧固。
(5)操作人员应持有效证上岗操作。
(四)工地运输安全技术措施
1.水平运输
施工场内汽车运输道路应符合以下规定:
(1)道路纵坡度不宜大于8%,个别短距离地段最大不得超过12%;道路回头曲线最小半径不得小于15m;路面宽度不得小于施工车辆宽度的1.5倍,单车道设有会车位置。
(2)在急弯、陡坡等危险路段右侧应设有相应警告标志,叉路、施工生产场所设有指标标志。
(3)高边坡路临空边缘应设有安全墩挡墙及反光警告标志。
(4)弃渣下料临边应设置高度不低于0.3m,厚度不小于0.6m的石渣作为车挡.料口下料临边应设置混凝土车挡。
(5)配有清扫、维护设备,保持路面完好、整洁、无积水。
2.机动车辆应符合以下规定:
(1)车辆制动、方向、灯光、音响等装置良好、可靠,经政府车检部门检测合格。
(2)按规定配备相应的消防器材。
(3)冰雪天气运输应配备有防滑链条、三角木等防滑器材。
(4)油罐车等特种车辆按国家规定配备安全设施,并涂有明显颜色标志。
(5)工程车外观颜色鲜明醒目、整洁。
四、安全施工技术交底
施工前向施工作业班组、作业人员进行安全施工技术交底。安全施工技术交底的目的就是让所有的安全生产从业人员都对安全生产有所了解,最大限度避免安全事故的发生。因此,建设工程施工前,施工单位负责项目管理的技术人员应当对有关安全施工的技术要求向施工作业班组、作业人员作出详细说明,并由双方签字确认。保证工程的安全生产。
第六节设立安全警示标志
一、施工现场必须有“五牌一图”,即工程概况牌、管理人员名单及监督电话牌、消防保卫(防火)牌、安全生产牌、文明施工牌和现场平面图,标牌规格统一,位置合理,字迹端正,线条清晰,表示明确,并固定在现场内进出口处;严禁将“五牌一图”挂在脚手架上。
二、施工现场应合理悬挂安全生产宣传和警示牌,标牌悬挂牢固可靠,特别是主要施工部位、作业点、区域以及主要道口都必须有针对性地悬挂目的安全警示牌,并绘有施工现场安全标志平面布置图。
第七节建立消防安全负责制
在施工现场建立消防安全责任制度,确定消防安全责任人,制定用火、用电、使用易燃易爆材料等各项消防安全管理制度和操作规程,设置消防通道、消防水源,配备消防设施和灭火器材,并在施工现场入口处设置明显标志。
一、规定安全领导小组领导机构及其责任人的消防安全职责。
二、规定消防保卫部门或安全技术部门领导以及消防安全管理人员的消防安全职责。
三、规定单位下属部门和岗位消防安全责任人以及防火安全员的职责。
四、规定单位义务消防队和专职消防队的领导以及成员的职责。
五、规定全体职工在各自工作岗位上的消防安全职责:
第八节制定现场应急救援预案
一、应急救援预案的组织措施
(一)设立应急救援指挥中心和建立相应人员单位责任
1.项目部经理任总指挥,负责现场指挥在应急救援指挥中心的领导下,全面负责实施营救遇难人员及抢险布署安排。
2.项目部技术负责人任副总指挥,协助救援指挥中心领导和项目经理处理事故,提出应急救援技术措施建议;负责紧急事态处理的内外联络,及时传达应急救援指挥中心的命令,同时做好和上级的联系与协调工作;及时了解和掌握事故现场动态。
3.项目部专(兼)职安全员,根据应急事态的性质、大小,首先报告项目经理、工程管理部;对抢救工作和进入现场人员进行有效的控制、监督,负责做好现场安全警戒和保卫工作。
4.项目部工程技术部门负责人,提供现场设备、施工机械等有关资料,根据事故性质,为指挥中心提出事故抢救建议和提供抢救所需的设备、材料,并迅速运往现场。
5.项目部综合部门负责人,负责抢救中的物资后勤服务工作,及时提供救援器材,组织事故救护车辆的使用,通知医院做好伤员的救护工作;提供抢险救护过程所需的各种车辆,负责事故救护中的有关接待工作。
6.项目部全体职工,在现场项目经理的统一指挥下,随时奔赴紧急事态现场,有序地进行项目自救和相关人员的疏散工作。
二、应急预案的技术措施
(一)紧急应对灾害事件
当工地发生伤害、火灾、爆炸、中毒等事件时,最先发现事件的人员应视发生情况的严重程度作出恰当处理。
(二)及时掌握现场情况
接到呼救信息,不论事故现场何种局面,现场应急救援办公室负责人应及时掌握事故发生时间与地点;事故的种类、程度;已知的危害方向;事故现场伤亡情况,现场人员是否已安全撤离;火灾与爆炸是否伴随,这种伴随的可能性;事故危机现场周边区域的可能性等。
(三)报告与报警
当紧急事态出现,项目部应立即向施工现场发生应急反应警报,通知项目部有关人员以及事故现场的全体人员进入应急反应状态;当灾情不能控制时,在组织救援的同时,现场应急救援办公室应根据掌握的事故基本情况,在正确判明事故的发展趋势后,立即向工程所在区域的社会公共应急救援中心、本单位应急救援指挥中心领导报告和报警。报警时,应交待清楚事故发生的详细地点、灾情规模、损伤情况、被困人员等,并留下报警人姓名、单位。急救中心电话为:120,火警电话为119。
(四)项目自救
现场应急救援办公室在报告、报警的同时,应根据事故类别,积极组织现场救援人员自行扑救。这些救护人员,要具有娴熟的现场自治技能,他们能对高处坠落、物体打击、触电、机械与起重撞击、火灾、中毒等各类事故伤害人员,进行现场脱险抢救,紧急医疗救护,达到避免、减少人员伤亡及经济损失的目的。
(五)人员紧急疏散与撤离
当灾情不能控制,并进一步扩大时,由应急救援总指挥下达应急疏散指令,现场指挥应立即组织发出所有人员按逃生路线迅速撤离的警报。
(六)交通管理
交通管制由事故现场警戒和交通管制两部分构成。
1.警戒
事故发生后,对场区周边必须警戒隔离。其任务和作用是:保护事故现场、维护现场秩序、防止外来干扰、尽力保护现场人员的安全等。
2.交通管制
事故发生后,及时通知交警部门,对事故发生地的周边道路实施有效的管制,其主要目的是为救援工作提供畅通的道路。
(七)配合社会救援组织抢救
当社会救援组织到来后,项目部人员应在本单位应急救援指挥中心的领导下,积极配合社会救援组织继续进行抢救,同时,迅速有序地组织现场人员和重要物资安全疏散、迅速撤离。
(八)紧急事态的进一步处理
紧急事态平息稳定后,及时组织事故检查,收集物证人证,清理清洁现场,防止二次事故发生,准备恢复施工生产。同时,按有关要求抢修被烧坏或被砸坏的设备和物资,对于无法恢复的,应按报废处理。
(九)保健急救
1.施工现场必须备有保健药箱(箱内配备一些常用的药品)和急救器材。
2.施工现场配备急救人员。人员必须经过卫生部门培训,掌握常用的“人工呼吸”、“止血”等急救措施,并会使用基本的急救器材。
(十)事故追查分析
事故发生后,按照事故调查、分析、处理制度的要求,坚持“四不放过”的原则,做好事故的调查、分析、处理工作,落实责任,并制定和实施相应的防范措施。
三、应急救援物资的准备与贮存
(一)水源
若发生火灾,则燃烧区域水蒸气达到35%可使燃烧窒息终止。水能冲淡有害气体的浓度,降低燃烧温度,同时,施工区域及周边水源的压力、流量必须满足消防的需要。
(二)消防系统
包括贮存、使用装有足量的干粉、二氧化碳、泡沫等便携式灭火器。
(三)内外通讯联络设备
具有优先切换功能,在紧急状态时,能迅速联络到相关人员和相关部门、单位。如:对讲机、移动电话、电话、传真机等。
(四)交通工具
充足救援物资、人员疏散的需要。如汽车等。
(五)照明设备
在没有电源的情况下,以满足紧急救援、指挥工作的需要。选择照明工具,应考虑其安全性能,如防爆型电筒等。
上述物资设备,必须用文件形式规定专人定位保管,定时检查维修。
第九节建立事故报告制度
项目部职工在生产劳动过程中,发生伤害事故和急性中毒事故,损失工作日满一日以上,都必须进行登记、分析、统计、报告和处理。各部门发生伤亡事故,应立即组织抢救伤者,保护现场。因抢救伤者和防止事故扩大需要移动现场物件时,必须做出标记。事故现场必须经事故调查组同意才能清理,以确保现场勘察,并按国务院《企业职工伤亡事故报告和处理规定》要求及时报告。
第二章文明施工技术措施要点
第一节建立文明施工组织机构及保证体系
企业良好的社会形象是企业生存的根源,而良好的社会形象除来源于它自身良好的施工专业技术水平外,亦来源于它文明的作业方式。而“文明施工意识”是本企业一贯奉行的宗旨。本单位针对本工程施工项目内容,参照国家、地区及行业的有关文明施工管理文件。结合本工程项目的实际情况,成立以项目经理为组长的现场文明施工工作小组同时建立了项目文明施工管理体系,将其制度化,争创文明工地。
文明施工管理机构体系图
项目经理
1、监督管理全过程的文明施工环保过程。
2、开展文明环保活动和培训管理人员。
3、解决文明和环保工作中的问题
各职能施工队(班组)负责人做好职责内的具体工作
技术负责人
材料管理负责人
技术管理负责人
其它有关部门
劳务后勤负责人
生产协调负责人
文明施工督导员
1、制定文明施工环保措和分项工作细则。
2、解决文明环保工作难题。
3、纠正和解决施工中出现的新问题
1、合理安排生产确保文明施工,减少环境危害。
2、组织各项文明施工和环保实施工作
1、保证进场员工的文明施工技术素质。
2、组织员工进行文明施工和环保知识培训
1、财务部门保证文明施工和环保施工经费。
2、行政部门负责文明施工和环保施工的后勤保障
1、保证材料场容堆放符合要求。
2、对有害有毒危险品的严格管理。
3、负责余料的再利用和充置工作
第二节制定施工现场清理方案
工程项目开工前由项目技术负责人组织制定现场清理方案如下:
一、场内交通选用公路运输方式,自施工现场向乡镇道路修筑一条进场道路,以此临时道路连通场内各施工现场、附属企业、生活管理区并与外部公路相连。
二、施工现场的场地清理整平,清除障碍物,无坑洼和凹凸不平,雨季不积水。
三、在施工现场应具有良好的排不系统,设置排水沟及沉淀池,现场废水不得直接排入河流。
第三节加工厂物料堆放和工器具摆放整齐有序的保证措施
一、大型工具,应当一头见齐;
二、砂砾石应堆成方,石子应当按不同粒径规格分别堆放成方。砂石等材料要做围挡,围拦高度大于0.5米。
三、各种料具应按施工平面图指定位置存放,并分格码放整齐,稳固,做到一头齐,一条线。
四、材料保管,依据材料性能采取必要的防雨、防晒、防冻、防火、防爆、防损坏等措施;贵重物品、易燃、易爆和有毒物品及时入库,专人看管,加设明显标志,并建立严格的领退料手续。
五、施工人员在操作中做到活完料净脚下清。现场设施工垃圾堆放点,及时集中分拣、回收、利用、清运。
第四节生活区卫生清洁的保证措施
一、生活卫生应纳入工地总体规划,落实卫生专(兼)职管理人员和保洁人员,落实责任制。
二、工地有男女厕所,有便溺设施,落实专人管理,保持清洁无害。
三、工地设简易浴室,保证供水,保持清洁。
四、现场落实消灭蚊蝇孳生承包措施,保证措施落实。
五、生活垃圾必须随时处理或集中加以遮挡,妥善处理,保持场容整洁。
六、办公室、职工宿舍和更衣室要保持整洁有序,生活区周围保持卫生,无污物和污水,生活垃圾应集中堆放,及时清理。
七、食堂的设置要经当地卫生防疫部门检查、批准。发放许可证,炊事人员经防疫站身体检查领取健康证。操作时要戴好工作帽,穿好工作服。
八、伙房内外要整洁,炊事用具要干净,无腐蚀变质食品,操作人员上岗必须保持个人卫生,食堂操作间,仓库均做到生熟食分开食堂内均有灭鼠防蝇措施。
第四章环境保护措施
建筑工程施工应从噪声排放、粉尘排放、有毒有害物质排放、废水排放、固体废弃物处置、潜在的油品化学本单位在本工程施工中,将坚持“保护和改善环境”的方针,坚决执行国家环境保护的三大基本政策:“预防为主”、“谁污染谁治理”、“强化环境管理”。实施“三同时”制度,注重“预防为主”的原则,推行清洁生产技术和清洁生产,成立环境保护领导与实施机构,并建立环保专项资金。
第一节建立环境保护组织机构及保证体系,落实责任制
项目经理作为该项目施工环境保护管理的第一责任人,以项目第一责任人为核心组成环境保护管理小组。组长由项目经理担任,副组长由技术负责人担任,小组人员由项目经理部各职能部门、相关队长组成。在环境保护实施和检查过程中,每一环节都确立责任人,做到抓住人、管到位,权利到人、责任到岗。
一、环境保护组织机构岗位责任制
(一)项目经理
项目经理确保执行局环保政策,遵守法例和合约对环保的规定;审批工地环保计划,安排足够资源履行环保施工计划定立的措施,对工地环保施工管理负责,保持工地文明施工;组织及领导工地环保工作小组运作,委派合适员工及施工队代表任小组成员及建立工地环保组织机构;委任符合资格人士进行指定环保检查工作;督促雇员及施工队执行局的环保政策及法例要求;推荐员工接受充分和适当的环保训练;评定员工及施工队的环保表现,同时对违反局环保政策、法例或合约要求者,予以适当处分。
(二)技术负责人
技术负责人执行局环保政策的要求,遵守法例和合约对环保的规定;编制施工方案和工作程序,并把环保措施列入施工方案当中;向员工、施工队及工人解释施工方案和工作程序;就有关环保事宜,与环保领导组长磋商;计划及保持工地整洁;组织及参加工地环保工作小组会议;协助各阶层员工参与环保培训;参加内部及外部环保审核工作。
(三)专职环保员
专职环保员执行局对专职环保员规定的职责要求,遵守法例和合约对环保的规定;规划及安排各施工队工作地点、机械安装及物料存放的位置;规划及安排地点存放废料及垃圾,并定期清理,保持工地清洁整齐;分派施工员监察工人执行有关环保措施;建产紧急应变小组;指示施工队环保施工程序及方法;采取合理措施解决工地环保问题;确保施工队清楚明了有关环保守则;参加工地环保工作小组会议。
(四)员工
工作时遵守环保法例的规定;严格遵守环保工作守则、程序、指示及规则,并在执行所有职务时,确保本身及工作地点内其他人的工作符合环保法例;提供如何改善环保的意见;参与环保训练、环保会议及其他环保活动。
(五)施工队
熟识工地环保计划和环保法例,把环保政策和守则落实到日常工作中,及时安排工人做好有关环保措施;安排员工接受环保训练;确保机械和设备符合法例要求;遵守合约条文有关要求。
二、运行控制措施
(一)工地空气污染控制措施
1.道路
(1)工地内的主要运输道路(30分钟内车辆流量4架次以上)须保持清洁;
2.工地车辆
(1)车辆于离开工地前,须清洗车轮及车身以免泥土、尘埃、垃圾或污秽物等带出工地。
(2)车辆在离开工地前,如载有易生尘埃物料如泥渣、垃圾、砂、石等,须以隔尘布完全覆盖该等物料。
(3)车辆在工地内行驶,须遵守法例及合约有关车速的限制。
(4)车辆排气口应避免指向地面。
(5)工地车辆需妥善保养,以防止产生过量浓烟或噪音。
3..挖掘及翻土
工地于挖掘及翻土工作前后与作业期间,注意保持泥土表面湿润,必要时在工作范围内洒水
4.清理工地(只适用于接收工地时)
(1)拔除树木或杆柱等的工作范围须在紧接作业之前/之后及作业期间洒水,以维持整个表面湿润。
(2)拆卸项目须于一天内以隔尘布完全覆盖,或放在顶部及三面有遮蔽的地方。
5.道路开掘或重铺工程
(1)挖掘出来的易生尘埃物料须以隔尘布完全覆盖;或洒水维持整个表面湿润并于24小时内移走或回填。
(2)易生尘埃物料的存料堆不可超越栏障。
(3)移走存料堆后须清理街道。
(二)工地噪音控制措施
1.挖掘
(1)工地在整体工和安排上应尽量将产生噪音的工作与活动安排远离噪音敏感地方,如住宅等。
(2)如不能避免在噪音敏感地方附近操作,应尽可能安排噪音活动分阶段及时间进行平衡工作项目,而产生大量噪音的工作更尽可能安排于周围背景噪音较高的时间施工以减低施工噪音造成的滋扰(如中午时或交通高峰时间等)
(3)工地应监督及检查有机机械,保证机械得到适当的保养、维修及操作以保持机械及灭音器壮态良好,机械于不使用时应尽早关掉。
(三)工地水污染控制措施
1.地面排水
(1)在地方平整或挖掘前,工地需尽量提供一套地面排水系统,包括在工地周边设置明渠收集地面水及雨水,再接驳至沉淀池及/或先进污水处理设备,去掉沙泥后才可排放。
(2)建设排水系统时需考虑建设基地面的平水变动。
(3)工地内的明渠、砂井、沉淀池、渠坑及渠筒等须定期清理,每次暴风雨前后更要清理,确保这些设施壮态良好。
(4)临时斜坡应尽量用帆布覆盖
(5)壕沟的开挖及回填应尽量分小段进行,并采取可行措施减少雨水流入壕沟。
(6)尽量在泥地的周边设置渠坑及渠筒等收集雨水,以减少泥土被雨水冲走。
2.地下水
从工地抽水井泵出的地下水应经沉淀池及/或先进行污水处理设备排放。
3.钻探水
(1)工地钻探工程中产生的污水,应尽可能经沉淀池去除沙泥后循环再用。
(2)如最后必须将污水排放,应经沉淀池及/或先进污水处理设备才排放。
4.来自试漏及消毒贮水设施和管道的废水
(1)用作试漏的水应尽可能循环再用。
(2)消毒用的水应尽可能循环再用。
5.一般工程施工污水(W12)
(1)在进行拆卸工程前应将污水渠及雨水渠的接驳处密封。
(2)一般工程施工污水须经沉淀池及/或先进污水处理设备才可排放。
(3)在可行情况下,应将处理后的污水循环再用,如作一般洒水等用途。
(四)工地废物控制措施
1.建筑废物
(1)工地应尽量减少产生废物,土石方、木材、铁料及塑料等建筑废物应分类存放,并在可行情况下物尽其用、废物利用及循环再用。
(2)惰性建筑废物应倾卸于公众卸泥区,而不宜卸于公众卸泥区的有机建筑废料,可弃置于策略性堆填区。
第三节保护环境和减缓环境影响的具体措施
一、制定环境保护措施应引用以下法律法规及标准
(一)引用的法律法规
《水利工程建设项目验收管理规定》(水利部第30号令);
《中华人民共和国水法》;
《中华人民共和国水污染防治法实施细则》;
《中华人民共和国大气污染防治法》;
《建设项目环境保护管理条例》;
《中华人民共和国环境噪声污染防治法》;
《中华人民共和国水污染防治法》;
《中华人民共和国固体废弃物污染环境防治法》;
《中华人民共和国水土保持法》;
《中华人民共和国环境保护法》。
(二)引用标准
《生活饮用水卫生标准》(GB 5749—2006);
《地表水环境质量标准》(GB 3838—2002);
《环境空气质量标准》(GB 3095—1996);
《污水综合排放标准》(GB 8978—1996);
《大气污染物综合排放标准》(GB 16297—1996);
《建筑施工场界噪声限值》(GB 12523—1990);
《水利水电工程施工通用安全技术规程》(SL 398—2007);
《水土保持监测技术规程》(SL 277—2002);
《水环境监测规范》(SL219—1998);
《生活垃圾卫生填埋技术规范》(CJJ17—2004);
《水土保持综合治理验收规范》(GB/T 15773—1995)。
二、保护环境和减缓环境影响的具体措施
(一) 生活供水及生活废水处理
1.饮用水水质应符合GB 5749—2006的规定。
2.处理后的废水水质应符合受纳水体环境功能区规划规定的排放要求,或应遵守GB8978—1996的规定,不得将未处理的生活污水直接或间接排人河流水体中,或造成生活供水系统的污染。
(二)生产废水处理
1.基坑排水的排放口位置尽可能设置在靠近河流中的流速较大处,以尽量满足水质保护要求。基坑的经常性排水,应在基坑排水末端设沉淀池,排水量视沉淀池水的浑浊程度而定,做到蓄浑排清。尽量控制水体pH值接近中性时排放。
2.废水处理系统排出的污泥需进行必要的脱水(或沉淀)处理后,运至指定的弃渣场堆存。防止污泥进人排水系统或排人河道。
(三)固体废弃物处理
1.生产垃圾中的金属类废品,应由承包人负责回收利用。
第四节水土保持
一、做好场内道路上下边坡水土流失的防治工程措施;施工场地应设置完善的排水系统,防止降雨径流对施工场地和渣场的冲刷。
二、选择不易受径流冲刷侵蚀的场地堆放开挖料和弃渣,并在其堆放场地周边修建临时排水沟引排周边汇水。
三、保护施工场地周边的林、草、田和水土保持设施,避免或减少由于施工造成的水土流失。
四、每一施工作业区施工结束后,承包人应及时拆除各种临时建筑结构和各种临时设施(包括已废弃的沉淀池和临时挡洪设施等)。
五、完工后,承包人应按计划将所有材料和设备撤离现场,工地范围内废弃的材料、设备及其它生产垃圾应按环境规划要求和(或)监理人指示的方式处理。
六、对防治范围内的排水沟道、挡护措施等永久性水土保持设施,应在撤离前进行疏通和修整。按合同要求拆除和撤离的其它设施和结构应及时清理出场。
七、占用耕地的料场,应在开采前将剥离的耕植土妥善堆存保管,完工后将其返还摊铺,还田复耕。
第一章工程基本概况
第一节工程概况
第二节施工条件
第二章安全生产措施
第一节健全安全生产责任制
第二节安全生产机构设置和人员配备
第三节拟投入的安全措施经费
第四节制定专项安全施工方案
第五节制定安全施工技术措施,并向施工作业班组、作业人员交底
第六节设立安全警示标志
第七节建立消防安全负责制
第八节制定现场应急救援预案
第九节建立事故报告制度
第二章文明施工技术措施要点
第一节建立文明施工组织机构及保证体系
第二节制定施工现场清理方案
第三节加工厂物料堆放和工器具摆放整齐有序的保证措施
第四节生活区卫生清洁的保证措施
第四章环境保护措施
第一节建立环境保护组织机构及保证体系,落实责任制
第三节保护环境和减缓环境影响的具体措施
第四节水土保持
松原市宁江区松花江下六家子老护岸
2010年水毁修复工程(0+979~1+080)
安全生产、文明施工及环境保护措施
展开阅读全文
