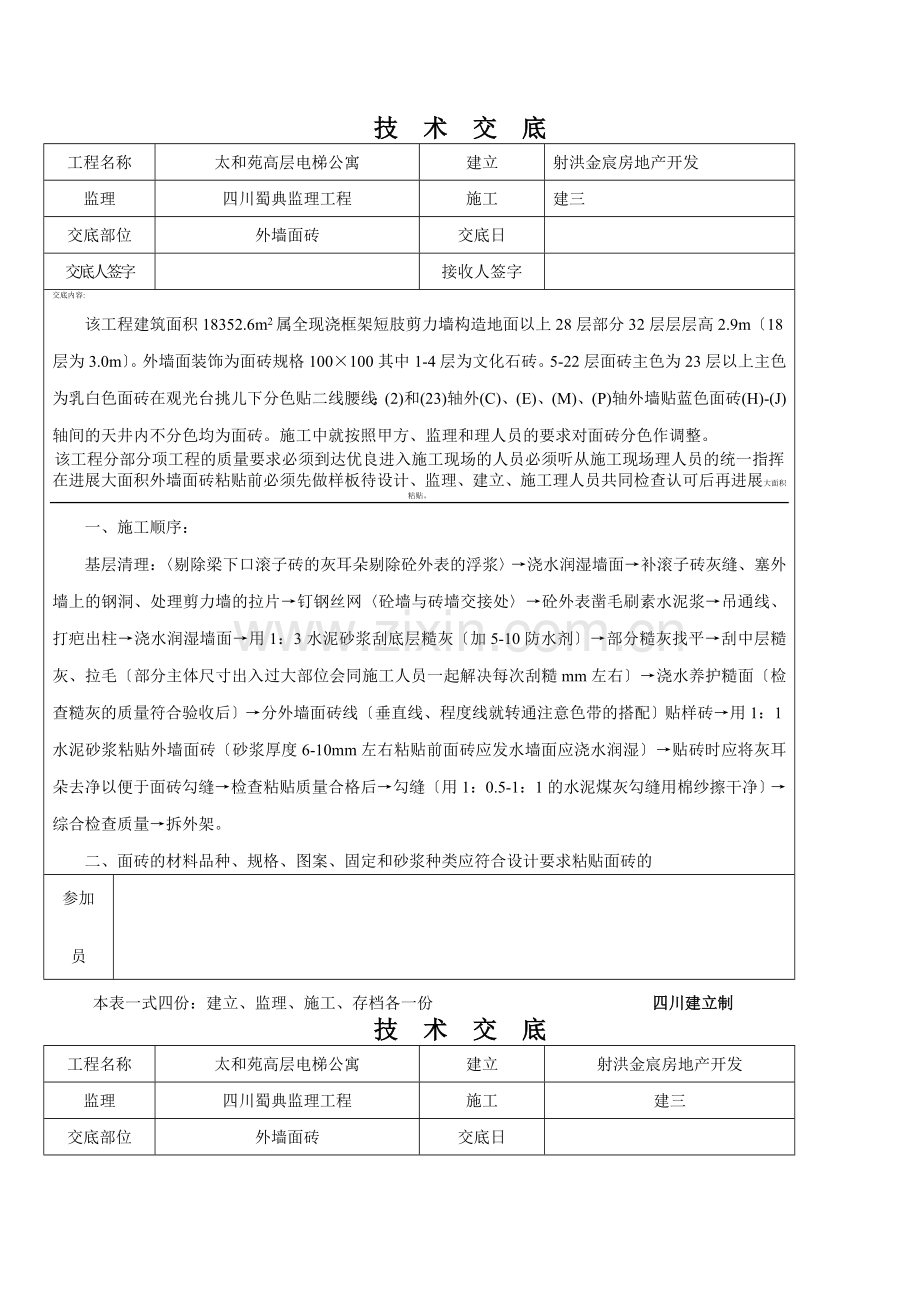

技 术 交 底
工程名称
太和苑高层电梯公寓
建立
射洪金宸房地产开发
监理
四川蜀典监理工程
施工
建三
交底部位
外墙面砖
交底日
交底人签字
接收人签字
交底内容:
该工程建筑面积18352.6m2属全现浇框架短肢剪力墙构造地面以上28层部分32层层层高2.9m〔18层为3.0m〕。外墙面装饰为面砖规格100×100其中1-4层为文化石砖。5-22层面砖主色为23层以上主色为乳白色面砖在观光台挑儿下分色贴二线腰线;(2)和(23)轴外(C)、(E)、(M)、(P)轴外墙贴蓝色面砖(H)-(J)轴间的天井内不分色均为面砖。施工中就按照甲方、监理和理人员的要求对面砖分色作调整。
该工程分部分项工程的质量要求必须到达优良进入施工现场的人员必须听从施工现场理人员的统一指挥在进展大面积外墙面砖粘贴前必须先做样板待设计、监理、建立、施工理人员共同检查认可后再进展大面积粘贴。
一、施工顺序:
基层清理:〈剔除梁下口滚子砖的灰耳朵剔除砼外表的浮浆〉→浇水润湿墙面→补滚子砖灰缝、塞外墙上的钢洞、处理剪力墙的拉片→钉钢丝网〈砼墙与砖墙交接处〉→砼外表凿毛刷素水泥浆→吊通线、打疤出柱→浇水润湿墙面→用1:3水泥砂浆刮底层糙灰〔加5-10防水剂〕→部分糙灰找平→刮中层糙灰、拉毛〔部分主体尺寸出入过大部位会同施工人员一起解决每次刮糙mm左右〕→浇水养护糙面〔检查糙灰的质量符合验收后〕→分外墙面砖线〔垂直线、程度线就转通注意色带的搭配〕贴样砖→用1:1水泥砂浆粘贴外墙面砖〔砂浆厚度6-10mm左右粘贴前面砖应发水墙面应浇水润湿〕→贴砖时应将灰耳朵去净以便于面砖勾缝→检查粘贴质量合格后→勾缝〔用1:0.5-1:1的水泥煤灰勾缝用棉纱擦干净〕→综合检查质量→拆外架。
二、面砖的材料品种、规格、图案、固定和砂浆种类应符合设计要求粘贴面砖的
参加
员
本表一式四份:建立、监理、施工、存档各一份 四川建立制
技 术 交 底
工程名称
太和苑高层电梯公寓
建立
射洪金宸房地产开发
监理
四川蜀典监理工程
施工
建三
交底部位
外墙面砖
交底日
交底人签字
接收人签字
交底内容:
基层应具有足够的强度、稳定性和刚度质量应符合现行?砖石工程施工及验收?。面砖应粘在粗糙的基层上光滑的基层外表应处理残留的砂尘土和油渍等应去除干净。面砖应粘贴平整接缝宽度均匀且符合设计要求嵌填实以心渗水。面砖粘贴在突出的檐口、腰线、窗的上下口、雨蓬等处必须有留水坡度或滴水线≮15mm。面砖与基层必须粘贴结实严禁空鼓雨蓬板上外表坡度坡向正确一致较厚处用细石砼抹平压光。
三、面砖粘贴外表应平整边缘整齐棱角不得损坏洞周边套割整齐不得用非整砖拼凑补贴。面砖外表应光洁、质地巩固尺寸和色泽一致辞不得有暗痕和裂纹。
四、面砖粘贴:对于砖墙基体将基层浇水润湿后用1:3水泥砂浆打底、木槎子搓平、隔天浇水养护;对于砼基体用1:1水泥砂浆〔内掺20的107胶〕喷或甩到砼基体上作“毛化处理〞待其凝固后用1:3水泥砂浆打底木槎子搓平隔天浇水养护〔搓灰过厚应分层处理〕。面砖粘贴前应先选砖预排以使挤缝均匀。在同一墙面上的横竖排列不宜有一行以上的排整砖非整砖应排在次要部位或阴角处。
五、面砖粘贴前必须找准标高垫好底尺确定程度位置及垂直竖向标志挂线粘贴做到外表平整不显接茬接缝平直缝宽符合设计和要求。面砖粘贴前应自上而下进展粘贴时应仔细拍实使其外表平整粘贴结实接缝宽度的调整应在水泥砂浆初凝前进展嵌缝后应及时将面层残存的水泥砂浆清洗干净。
六、质量验收:
立面垂直度≤3mm外表平整度≤4mm阴角方正≤3mm接缝直线度≤3mm接缝上下差≤1mm接缝宽度≤1mm。
参加
员
本表一式四份:建立、监理、施工、存档各一份 四川建立制
技 术 交 底
工程名称
太和苑高层电梯公寓
建立
射洪金宸房地产开发
监理
四川蜀典监理工程
施工
建三
交底部位
外墙面砖
交底日
交底人签字
接收人签字
交底内容:
七、平安文明施工:
1、进入施工现场必须戴好平安帽违者罚款10元;
2、高空作业必须栓好平安带违者罚款50元;
3、必须做到“工完场清〞违者罚款200无;
4、严禁擅自撤除一切平安防护设施违者罚款1000元。
5、非机电操作人员严禁乱动施工现场一切机电设备违者罚款100元;
6、现场严禁打架斗殴寻衅滋事违者罚款500元;
7、现场必须做到文明施工环境脏、乱、差罚款1000元。
八、工要求:
9月20日前必须完成外墙所有工作否那么每拖延一天罚款1000元。
参加
员
本表一式四份:建立、监理、施工、存档各一份 四川建立制
技 术 交 底
工程名称
建立
监理
施工
交底部位
交底日
交底人签字
接收人签字
交底内容:
1、筏板砼浇筑前必须做好砂、石、水泥的贮备工作材料人员按砂石、水泥需用方案进料砼浇筑前要保证砂石、水泥的贮备到达总需用量的70尤其是中砂。砂石进场必须干净含泥量不能过大水泥进场必须有出厂合格证。
2、砼浇前电工必须对现场临时用电进展检查做好间施工的照明工作。砼浇筑间两名电工轮换值班。
3、砼搅拌前机修工必须对搅拌机进展检查、维护保证砼浇筑过程中机械的正常运转。机修工必须坚守现场搅拌机出现故障及时维修。
4、砼筑前搭好梭槽和运输跑道现场设三台搅拌机其中两台搅拌机的出料口直接至梭槽砼沿梭槽梭至坑底人工用斗车转运到浇筑点;另一台搅拌机的砼用塔吊运输主要用于浇筑剪力墙。
5、搅拌机后台上料人员必须严格按牌上的要求投料砂石必须车车过称发现石子过脏、含泥量过大必须进展冲洗。
6、机操工在砼浇筑过程中必须严格控制水灰比和坍落度保证砼的搅拌时间防水砼的搅拌时间为3分钟。
7、砼浇筑前先用与砼标一样的水泥砂浆将梭槽光滑一遍。砼从(1)轴向(24)轴方向浇筑砼必须浇筑到允许留施工缝处才能换班、休息。
8、砼必须分层振捣实上、下层砼结合处更应加强搬起石头砸自己的脚捣每层砼浇筑的间隔时间必须小于砼的初凝时间。
9、砼浇至底板顶面后应去除外表浮浆用砂板将砼抹压砂平并在2~3小时后增加
参加
员
本表一式四份:建立、监理、施工、存档各一份 四川建立制
技 术 交 底
抹压一次。
10、砼浇过程中试验人员必须按要求做好砼的抗压、抗渗试块取样。砼取样过程中必须有旁站监理。
11、砼初凝后必须立即加盖一层塑料薄膜和一层麻袋。当砼温度稳定可以揭开覆盖物时派人进展浇水养护养护时间不得少于14天。
12、做好砼的测温工作。在浇筑砼初凝后的16个小时内每小时测一次以后可适当延长。每个测温点分别读取筏板上、中、下三个点的温度温差不超过25℃温差梯度不大于10℃直至温度稳定为止。此工作由试验人员完成作好测温记录。
13、砼浇筑过程中钢筋、木工班各派3人现场值班。
14、砼浇分两班轮换作业。
15、筏板砼浇筑过程中所有进场人员必须戴好平安帽系好平安带严禁不相关人员进入施工现场。
16、砼浇筑完毕必须立即清理现场撤除梭槽将钢、模板等周材堆码整齐剩余的砂、石转运到指定地点清理干净现场。
17、砼浇筑过程中做好后勤保障工作提供充足的开水和洗澡用的热水保证饭、菜质量做好加班饭免除工人的后顾之忧。
本表一式四份:建立、监理、施工、存档各一份 四川建立制
技 术 交 底
工程名称
太和苑高层电梯公寓
建立
射洪金宸房地产开发
监理
四川蜀典监理工程
施工
建三
交底部位
砼
交底日
交底人签字
接收人签字
交底内容:
该工程根底为筏板根底主体为短肢剪力墙构造。地下室外墙为C40/P8防水砼内墙及顶板、梁为C40普通砼砼采用现场搅拌、机械振捣人工找平砼的运输以塔吊运输为主人工运输为辅。砼的原材料、搅拌、运输、振捣、养护等必须严格按照GB50204-2002?砼构造工程施工及验收?执行。
水泥必须有出厂合格证和试验砂石必须严格控制其含泥量。砼必须严格按配合比配料砂石必须车车过秤防水砼中掺加水泥用量2.5的-B防水剂。施工中应根据骨料的含水率及时调整用水量和骨料用量。
砼应搅拌均匀防水砼的搅拌时间不应少于2分钟。
砼运输采用塔吊和人工斗车运输。砼浇筑前必须用钢搭设好施工运输跑道并满铺架板和层板料斗焊缝应严不漏浆施工中应保证卸料及输送通畅保证砼的连续浇筑。
砼浇筑前应先检查模板、钢筋、保护层厚度和预埋件等的尺寸、规格、数量和位置以及模板支撑的稳定性和接缝的合情况将钢筋上的油污清理干净模板的缝隙堵塞严模板内的杂物、烟头等去除干净并浇水润温模板。砼浇筑前应先在墙柱底部铺20~30mm厚与砼同标的水泥砂浆当墙柱高度大于3m时应采用串筒或溜槽下料。砼应分层振捣实不应有过振和漏振现象。砼应连续浇筑当确需留设施工缝时应留设在梁〔板〕跨的1/3范围内。雨天浇筑砼应有遮盖、排水措施。砼初凝后应将砼外表赶平用砂板搓平刮去浮浆。
砼浇筑完毕的12小时内对砼进展覆盖〔盖塑料薄膜或草垫等〕和浇水养护浇水养护的时间普通砼不少于7天防水砼不少于14天浇水的次数应能保持砼牌潮湿状态。
砼应按要求进展抗渗、抗压试块取样。
砼强度到达1.2N/mm2前不得在其上踩踏或安装模板及支架。
参加
员
本表一式四份:建立、监理、施工、存档各一份 四川建立制
技 术 交 底
工程名称
太和苑高层电梯公寓
建立
射洪金宸房地产开发
监理
四川蜀典监理工程
施工
建三
交底部位
砌砖
交底日
交底人签字
接收人签字
交底内容:
一、填充墙砌筑顺序:
找平→放线→立皮数杆→排砖→挂线→砌筑→勾缝→检查验收
1、找平:砌筑前将楼层清理干净浇水润湿铺一层砂浆并预埋好墙体拉接筋。
2、放线:用经纬仪将各轴线引至楼层弹出各墙边线。划出门窗位置门窗集团必须用垂球检查是否在同一垂直线上。
3、立皮数杆:在皮数杆上标出每匹砖的高度和灰缝厚度以及门窗洞口高度过梁的标高位置。墙头角砌成阶梯形作为等砌筑的控制。
4、排砖:弹好线后按空心砖的砌筑要求进展预排特别是门窗洞口及墙垛等位置要符合模数。排砖从房屋的一个大头角排到另一个大头角排好后挂通线然后把下面的三线标砖砌好作为上部砖砌体的砌筑。
5、挂线:砌砖时必须双面挂通线。
6、砌筑:砌筑采用“抹灰挤压法〞砌筑必须做到横平竖直内外搭接上下错缝灰缝饱满灰浆饮满≮80。
7、勾缝:填充墙砌筑过程中必须随砌随勾缝灰缝与砌体面须平整、实、不得有通缝、开裂和粘接不牢等缺陷。
8、砌筑完成后班组先自检自检合格后清工长检查验收。
二、施工考前须知
1、 施工时需参照西南G701“框架轻质填充墙构造图集〞及砌体的检查验收。
2、 砌筑前应提早将砖浇水润湿含水率宜为10~15即水浸入砌块外表8~10mm。
参加
员
本表一式四份:建立、监理、施工、存档各一份 四川建立制
技 术 交 底
3、转角及丁字交接处应加砌半砖使灰缝错开。转角处半砖砌在外角上丁字交接处半砖砌在横墙端头。不够整砖处可用普通页岩砖补砌。砖的孔洞应在程度方面。
4、砌筑砂浆应严格按配合比配制±0.000以下为水泥砂浆±0.000以上为混合砂浆。
5、墙体中按西南G701的要求准确留设拉接筋不得有遗漏拉接筋介入墙体的长度不得少于700且不得少于墙长的1/5。
6、墙体底部砌三线实心砖砌块到顶部间隔 梁底或板底100mm时让已砌好的墙体静置约5天待下部所砌砖沉实后用斜砌砖逐块敲紧挤实并用砂浆填满。门窗洞口两侧砌一线实心砖。
三、质量要求
① 轴线位移:≤10mm;
② 垂直度:≤5mm;
③ 砂浆饮满度:≥80;
④ 外表平整度:≤8mm;
⑤门窗洞口高宽:±5mm;
⑥外墙上、下窗口偏移:20mm
本表一式四份:建立、监理、施工、存档各一份 四川建立制
技 术 交 底
工程名称
太和苑高层电梯公寓
建立
射洪金宸房地产开发
监理
四川蜀典监理工程
施工
建三
交底部位
直螺纹钢筋连接
交底日
交底人签字
接收人签字
交底内容:
钢筋分项工程质量必须到达优良
进场人员必须进展平安技术交底丝头加工人员必须持证上岗操作人员必须熟悉图纸、图纸会审纪要、设计修改、技术核定单及现行的钢筋直螺纹连接的技术。
一、接头制作:
1、钢筋下料:钢筋切割必须用冷加工钢筋端头不准挠曲不得有马蹄形钢筋平头切口端面倾斜度不应大于2º。
2、丝头的制作:操作顺序:手动夹紧钢筋→手动滚丝向前微动→按启动按钮→手动进给剥胁→片张开后→滚丝头继续手动向前→用力导入滚丝轮内→自动滚丝→自动反转后滚丝头自动退回→手动继续后退滚丝头→片闭合→到位停车→取出滚轧后的钢筋。
3、 头加工考前须知
①加工前应检查钢筋规格与剥胁滚轧设备是否一致;
②必须在有非油性切削冷却液的情况下进展滚轧加工;
③当出现不合格丝时应予以切除后重新加工不允许对丝头进展第二次滚轧;
④丝头加工完毕自检合格后应立即戴上保护帽或拧上套筒以便保护丝头;
4、 丝头的检验:随机抽取同规格丝头数的10进展以下内容的外观质量检验:
①牙型检验:牙型饱满无断牙、秃牙缺陷且与环规牙型吻合齿面光洁;
②螺纹外径为M28同轴度<0.5
二、接头连接
1、钢筋连接前应先将套筒内的杂物去除干净;
参加
员
本表一式四份:建立、监理、施工、存档各一份 四川建立制
技 术 交 底
2、对所选用的钳或其它工具其力臂长度必须大于400mm;
3、连接时必须先对准丝扣手工旋紧后再用工具拧紧到位;
4、连接好的接头不应弯曲和倾斜外露的有效丝扣两端不得超过2个完好丝扣〔单端不允许超过1个丝扣;
5、当连接件进入现场时应开箱查验的规格、型、消费批合格证和材质、证件复印件、套筒长度应≮70;
三、接头的检验下验收
1、同等级、同型、同规格的接头以300个为一批进展检验与验收并按接头数的10进展外观质量检查。
2、该工程设计接头等级为Ⅱ级试件的抗拉强度不应小于钢筋抗拉强度实测值的0.90倍。
本表一式四份:建立、监理、施工、存档各一份 四川建立制
技 术 交 底
工程名称
太和苑高层电梯公寓
建立
射洪金宸房地产开发
监理
四川蜀典监理工程
施工
建三
交底部位
钢筋
交底日
交底人签字
接收人签字
交底内容:
钢筋分项工程质量必须到达优良
进场人员必须进展平安技术交底焊工必须持证上岗操作人员必须熟悉图纸、图纸会审纪要、设计修改、技术核定单及现行施工验收。
本工程钢筋为HPB235、HRB335钢和冷轧带胁钢筋〔楼板〕。钢筋的制作、绑扎必须符合?砼构造平面表示?〔03G101-3〕要求。
一、钢筋加工制作:
钢筋加工前应先检查钢筋要求钢筋需平直、无损伤外表不得有裂纹、油污、颗粒状或片状老
锈。
钢筋制作前应认真核对配料表中的钢筋规格、数量及使用部位防止造成浪费或遗漏保证一次完
成。观光台处的异形梁、板必须经放样控制后才能加工制作。
钢筋保护层厚度:柱为35mM梁为25mm板墙为15mm。
钢筋加工考前须知:①HPB235级钢筋末端应作180º弯钩其弯弧内直径不应小于钢筋直径的2.5倍弯钩弯后的平直部分长度不应小于钢筋直径的3倍;②钢筋作不大于90º的弯折进弯折处的弯弧内直径不应小于钢筋直径的5倍;③箍筋弯钩的弯弧内直径除应满足①②条的规定外尚应不小于受力钢筋直径;箍筋的弯钩的弯折角度应为135º弯后平直部分长度不应小于箍筋直径的10倍;④钢筋冷拉调直进HPB235级钢筋的冷拉率不宜大于4;⑤钢筋加工允许偏向:受力钢筋顺长度方向全长的净尺寸±10弯起钢筋的弯折位置±20箍筋内净尺寸±5。
钢筋连接考前须知:①墙、梁、板筋均采用绑扎接头≥Φ16的柱筋采用电渣压力焊接头<Φ16的柱筋采用绑扎接头。②钢筋接头位置应互相错开对于焊接接头同一连接区段内纵向受力钢筋的接
参加
员
本表一式四份:建立、监理、施工、存档各一份 四川建立制
技 术 交 底
头面积在受拉区不宜大于50对于绑扎搭接接头梁、板及墙类构件不宜大于25柱不宜大于50。钢筋接头范围内的箍筋应按03G101-3的要求加。③钢筋的锚固长度LGE=26d搭接长度 LLE=1.4LGE。钢筋的搭接和锚固必须符合03G101-3的要求。
二、钢筋绑扎安装
钢筋绑扎顺序:测量放线→进展钢筋位置校正→绑扎及安装柱、墙筋→梁筋安装→〔插入梁侧模〕→安装预留预埋→板底筋→安装预留预埋→板面筋→保护层垫块、板面筋支撑铁→验收
钢筋绑扎考前须知:①钢筋的数量、形状、规格、尺寸、间距、保护层厚度及钢筋的搭接和锚固长度均符合设计和要求。②钢筋应绑扎结实不得有变形和松动现象③。主、次梁相交处以主梁主筋位置为准次梁主筋穿在主梁主筋上部。④梁的双层钢筋间用Φ25楞头铁保证钢筋位置的准确。板面筋用Φ12钢筋作撑铁间距1000通长设置下焊“Λ〞撑脚。⑤板筋扎好后用50mm木板铺设通道以免踩踏变形。⑥钢筋安装位置的允许偏向:a、钢筋网:长、宽±10mM网眼尺寸±20mm;b、钢筋骨架:长±10mm宽、高±5mm;c、受力钢筋间距±10mm排距±5mm;d、受力钢筋保护层厚度:根底±10mm柱、梁±5mm板、墙±3mm;e、箍筋、横向钢筋间距:±20mm;钢筋弯起点位置:20mm;g、预埋件的中心线位置5mm程度高差+3mm、0
本表一式四份:建立、监理、施工、存档各一份 四川建立制
