护岸工程技术交底.doc

上传人:綻放 文档编号:10525041 上传时间:2025-06-01 格式:DOC 页数:7 大小:52.50KB
下载 相关 举报
护岸工程技术交底.doc_第1页
第1页 / 共7页
护岸工程技术交底.doc_第2页
第2页 / 共7页
点击查看更多>>
资源描述

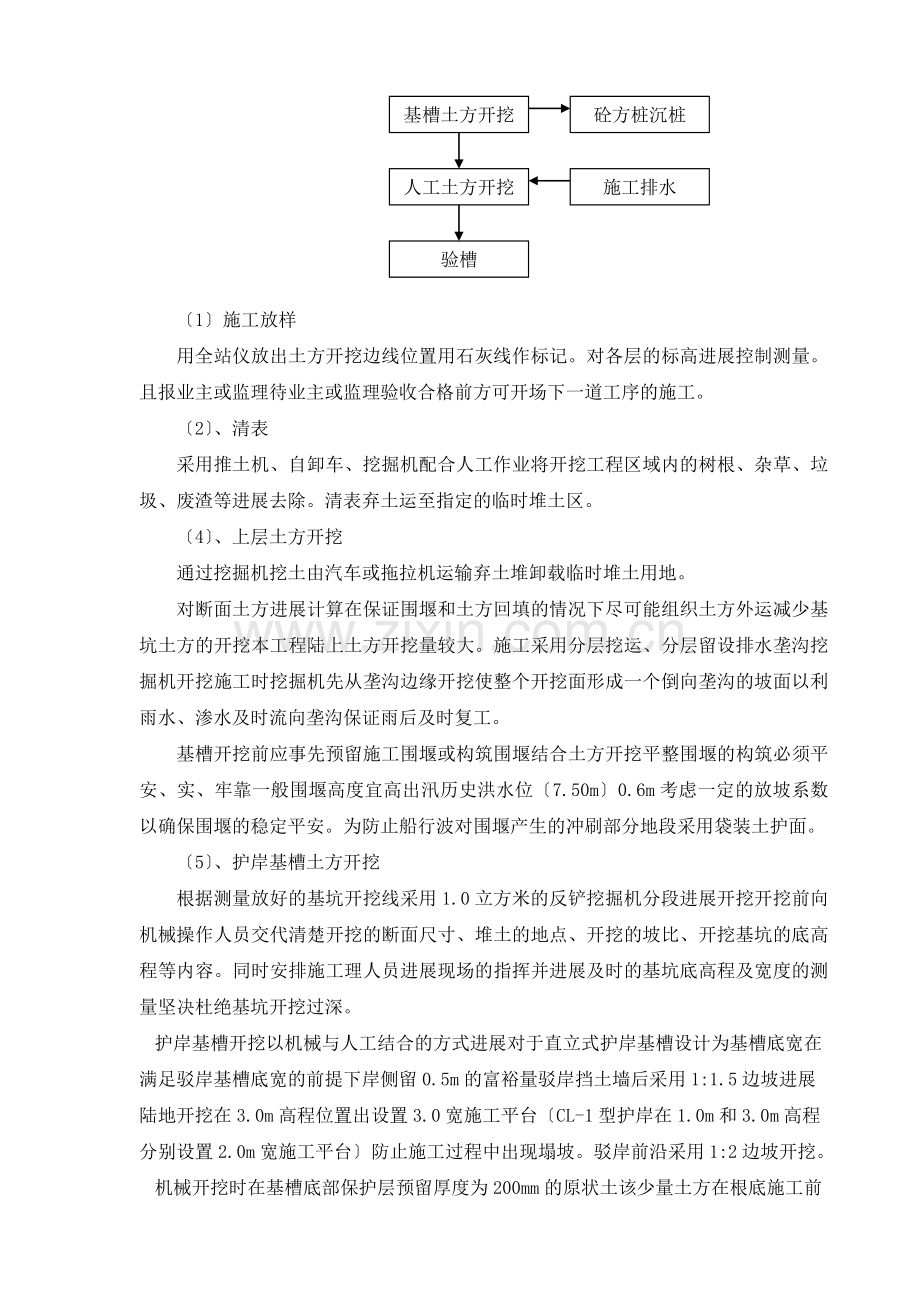

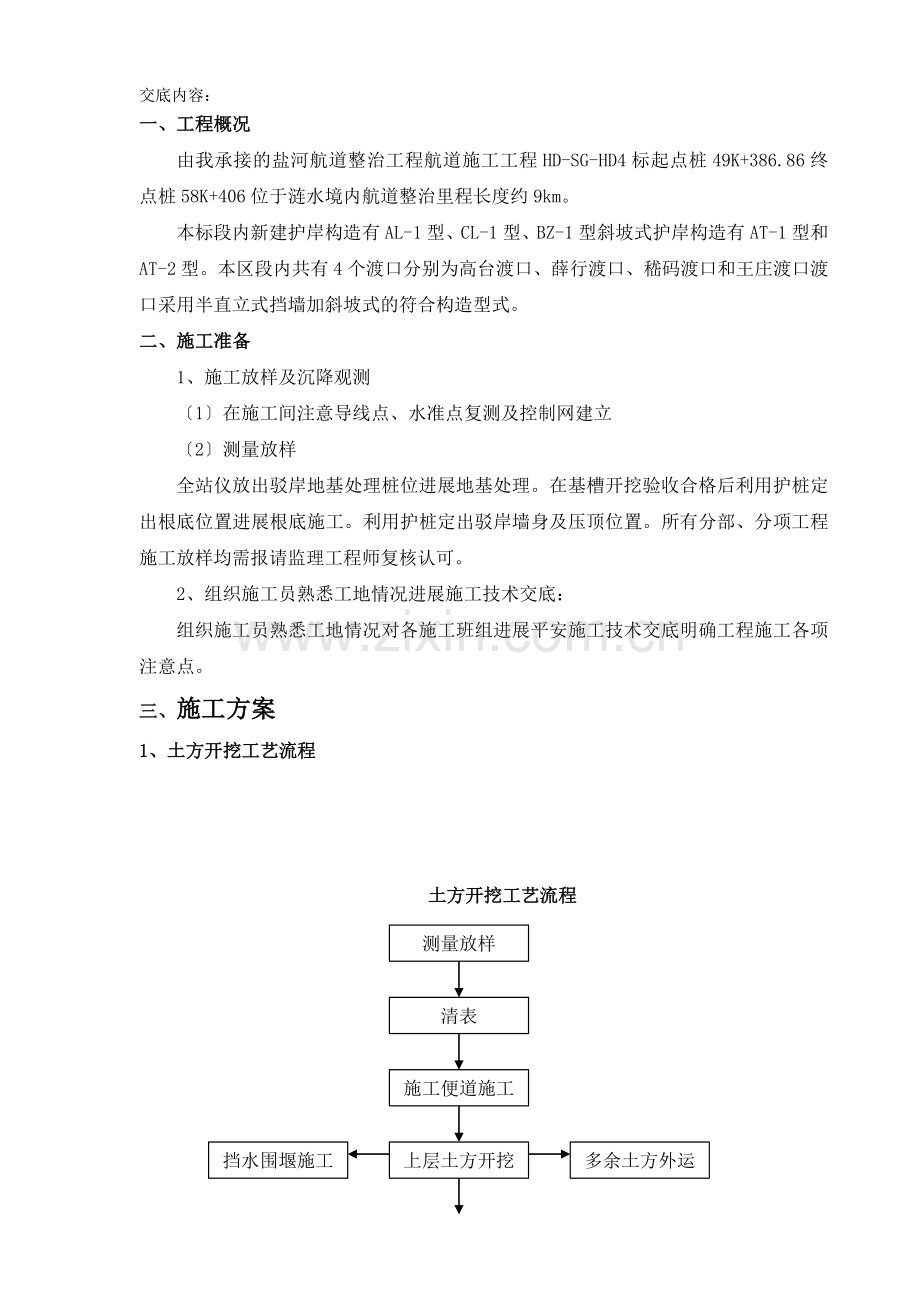

交底内容: 一、工程概况 由我承接的盐河航道整治工程航道施工工程HD-SG-HD4标起点桩49K+386.86终点桩58K+406位于涟水境内航道整治里程长度约9km。 本标段内新建护岸构造有AL-1型、CL-1型、BZ-1型斜坡式护岸构造有AT-1型和AT-2型。本区段内共有4个渡口分别为高台渡口、薛行渡口、嵇码渡口和王庄渡口渡口采用半直立式挡墙加斜坡式的符合构造型式。 二、施工准备 1、施工放样及沉降观测 〔1〕在施工间注意导线点、水准点复测及控制网建立 〔2〕测量放样 全站仪放出驳岸地基处理桩位进展地基处理。在基槽开挖验收合格后利用护桩定出根底位置进展根底施工。利用护桩定出驳岸墙身及压顶位置。所有分部、分项工程施工放样均需报请监理工程师复核认可。 2、组织施工员熟悉工地情况进展施工技术交底: 组织施工员熟悉工地情况对各施工班组进展平安施工技术交底明确工程施工各项注意点。 三、施工方案 1、土方开挖工艺流程 土方开挖工艺流程 测量放样 清表 施工便道施工 多余土方外运 挡水围堰施工 上层土方开挖 砼方桩沉桩 基槽土方开挖 施工排水 人工土方开挖 验槽 〔1〕施工放样 用全站仪放出土方开挖边线位置用石灰线作标记。对各层的标高进展控制测量。且报业主或监理待业主或监理验收合格前方可开场下一道工序的施工。 〔2〕、清表 采用推土机、自卸车、挖掘机配合人工作业将开挖工程区域内的树根、杂草、垃圾、废渣等进展去除。清表弃土运至指定的临时堆土区。 〔4〕、上层土方开挖 通过挖掘机挖土由汽车或拖拉机运输弃土堆卸载临时堆土用地。 对断面土方进展计算在保证围堰和土方回填的情况下尽可能组织土方外运减少基坑土方的开挖本工程陆上土方开挖量较大。施工采用分层挖运、分层留设排水垄沟挖掘机开挖施工时挖掘机先从垄沟边缘开挖使整个开挖面形成一个倒向垄沟的坡面以利雨水、渗水及时流向垄沟保证雨后及时复工。 基槽开挖前应事先预留施工围堰或构筑围堰结合土方开挖平整围堰的构筑必须平安、实、牢靠一般围堰高度宜高出汛历史洪水位〔7.50m〕0.6m考虑一定的放坡系数以确保围堰的稳定平安。为防止船行波对围堰产生的冲刷部分地段采用袋装土护面。 〔5〕、护岸基槽土方开挖 根据测量放好的基坑开挖线采用1.0立方米的反铲挖掘机分段进展开挖开挖前向机械操作人员交代清楚开挖的断面尺寸、堆土的地点、开挖的坡比、开挖基坑的底高程等内容。同时安排施工理人员进展现场的指挥并进展及时的基坑底高程及宽度的测量坚决杜绝基坑开挖过深。 护岸基槽开挖以机械与人工结合的方式进展对于直立式护岸基槽设计为基槽底宽在满足驳岸基槽底宽的前提下岸侧留0.5m的富裕量驳岸挡土墙后采用1:1.5边坡进展陆地开挖在3.0m高程位置出设置3.0宽施工平台〔CL-1型护岸在1.0m和3.0m高程分别设置2.0m宽施工平台〕防止施工过程中出现塌坡。驳岸前沿采用1:2边坡开挖。 机械开挖时在基槽底部保护层预留厚度为200mm的原状土该少量土方在根底施工前采用人力突击挖除。有地基处理的驳岸基底应先考虑施行地基处理方案后再进展驳岸施工。如发现基坑开挖至设计标高时有部分地区土质不良出现垃圾土、弹簧土、淤土等应及时设计到现场勘察后并进展挖除换土或采取其他处理措施确保根底的稳定性。 施工前必须做好地面排水和降低地下水位工作地下水位应降低至基坑底以下0.5~1.0m后方可开挖。降水工作应持续到回填完毕。对于基槽迎水面的临时施工围堰应进展夯实防止涌。 基槽开挖前应利用开挖土方在岸侧斜坡顶形成挡水坎防止地面雨水顺开挖斜坡流入基槽内。开挖时要结合永久性排水设施的布置好开挖区域的稳定和施工区域不积水。 〔6〕、基坑排水 本工程主要采用坑内明沟排水在坑底伴随挖方一起设置集水井并沿坑底的两侧挖排水沟使得水流入集水井内然后用水泵排出坑外。 对位于地下水位以下的基槽开挖为了能使施工的正常进展和保证基槽开挖的质量四周设置明沟和集水坑降低地下水位确保地下水位降低至最低开挖面0.5以下。施工过程中及时排出地面水以防止地下水对构造物及基槽的顶托破坏。 根据本施工段的地质情况基坑降排水方案拟采用明沟排水为主部分地段〔基坑上下为砂质粉土〕采用轻型井点+明沟降排水相结合的方案。 ①、 明沟排水 基坑开挖后如基坑有明水那么采用纵向明沟排水每个施工槽段设置集水坑集水坑深度低于槽底0.8-1m装备水泵排水。为防止水泵抽水时发生泥浆堵现象采用竹篓底内加碎石沉入集水坑将水泵放入竹篓内即可以确保护岸干地施工。 ②、 轻型井点降水 对于遇到不良地质的施工段明沟排水不能满足干地施工条件的采用轻型井点结合明沟排水进展基坑降排水。 井点安置的位置、高程、间距及安插顺序都直接影响到降水效果必须做到合理安排严格把关。根据计算结合施工经历设计了双侧单排轻型井点降水方案对部分地下水丰富地段那么设置双侧双排井点降水。 轻型井点是沿基坑四周每隔一定间隔 埋入井点〔直径38--51MM长5--7M的钢〕至蓄水层内利用抽水设备将地下水从井点内不停抽出使原有地下水降至坑底以下。在施工过程中要不断的抽水直至施工完毕。 布设轻型井点要进展测量确保井点有效高程、线型符合设计要求。井点采用冲水法施工 利用高压水在井点下端冲刷土层使井点下沉至设计深度后在井点与孔壁之间填入粗砂。有效外用白砂或绿砂包扎完好所有井与真空泵连接后确保紧固不漏气。水冲沉立时成孔不宜使滤层黄砂能沉于孔底包裹于有效外围扩大透水半径。所有井点在地面以下1.0m深度内应用粘土填实以防漏气。 井点埋设并与总和抽水设备接通后 先进展试抽水如无漏水、漏气、无淤塞现象后方可正式使用。应安装真空表并经常观测 以保证井点系统的真空度。一般应不低于0.065mPa。当真空度不够时应及时检查路或井点是否漏气离心泵叶轮有无障碍等并应及时处理。 井点使用时应保证连续抽水并应准备双电源。 如不上水或水一直较混或出现清后又混等情况应立即检查处理如井点淤塞过多严重影响降效果应逐个用高压水反冲洗井点或拔出重新埋设。轻型井点降水应经常进展检查其出水规律应“先大后小先浑后清〞。假设出现异常情况应及时进展检查。 井点的停泵时间应根据设计及施工的要求。井点撤除应在满足干地施工条件下适时进展撤除井点后按要求进展井口封堵。 50cm 50cm 有效 有效 60cm 60cm 井点布置示意图 2、航道整治工程基槽开挖质量控制 序 工程 允许偏向 检测 1 轴线位置 100 mm 用全站仪检测 2 槽底标高〔陆上〕 +50 mm-100 mm 用水准仪检测 3 宽度〔陆上〕 +300mm0mm 用钢尺检测 在垫层施工前应对基槽进展清理使基坑到达设计图纸及的要求经自检合格后及请监理工程师验收。垫层施工应及时并保证其施工质量。 4、特殊季节平安理措施 1、夏季、雨季施工保证措施 本工程跨越夏季、雨季为保证工必须利用雨季进展施工而且必须保证工程质量不受影响因此雨天应采取有效施工组织措施保证雨季施工质量。 〔1〕及时收听天气预报加强值班调度及时中、短天气情况并根据气候变化调整施工方案。 〔2〕、各施工现场应当适当调整作息时间避开高温时段防止中暑应装备必要防中暑降温物品及急救设备工地食堂要严格执行卫生防止食物中;职工宿舍要通风防蚊蝇努力改善职工住宿条件。加强对施工现场的平安检查巡查工作并做好记录严格执行事故隐患“定人、定时间、定措施〞的原那么 〔3〕夏季施工人工或机械挖土时必须严格按规定放坡坡度应比平常施工时适当放缓多备塑料布覆盖防止阵雨。 〔4〕坑内施工随时注意边坡的稳定情况发现裂缝和塌方及时组织撤离采取加固措施并确认后方可继续施工。 〔5〕、施工中取土、运土、铺填、压实等各道工序应连续进展雨前应及时压完己填土层并做成一定坡势以利排除雨水。雨停后及时翻晒碾压。 〔6〕对低洼地段、高填深挖地段及易发生滑坡、塌方、崩塌等地段的施工除加强防护外要尽可能避开雨季施工。 〔7〕对于机械设备及试验仪器设备使用后停放平安地带防止雨水侵蚀导致设备的精度不能到达要求。 〔8〕加强平安用电检查防止漏电事故发生。现场临时用电线路要保证绝缘性良好电源开关箱要有防雨设施配电箱、电缆线接头、箱、电焊机等必须有防雨措施防止水浸受潮造成漏电或设备事故。 2、间施工平安保证措施 〔1〕间施工必须装备足够的照明设施照明供电由施工现场的供电设施提供照明供电平安由值班电工负责。 〔2〕间施工各施工作业点装备专职平安值班人员。作业工人必须佩戴照明头灯身穿反光背心。 〔3〕间施工前要收听气象预报并监测施工现场状况施工作业间的气象变化施工时间。 〔4〕便道沿途设置反光标志引导车辆平安行驶。 技术交底会议签到记录 部 门 职务
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
