1. 工程范围……………………………………………………………………………………2

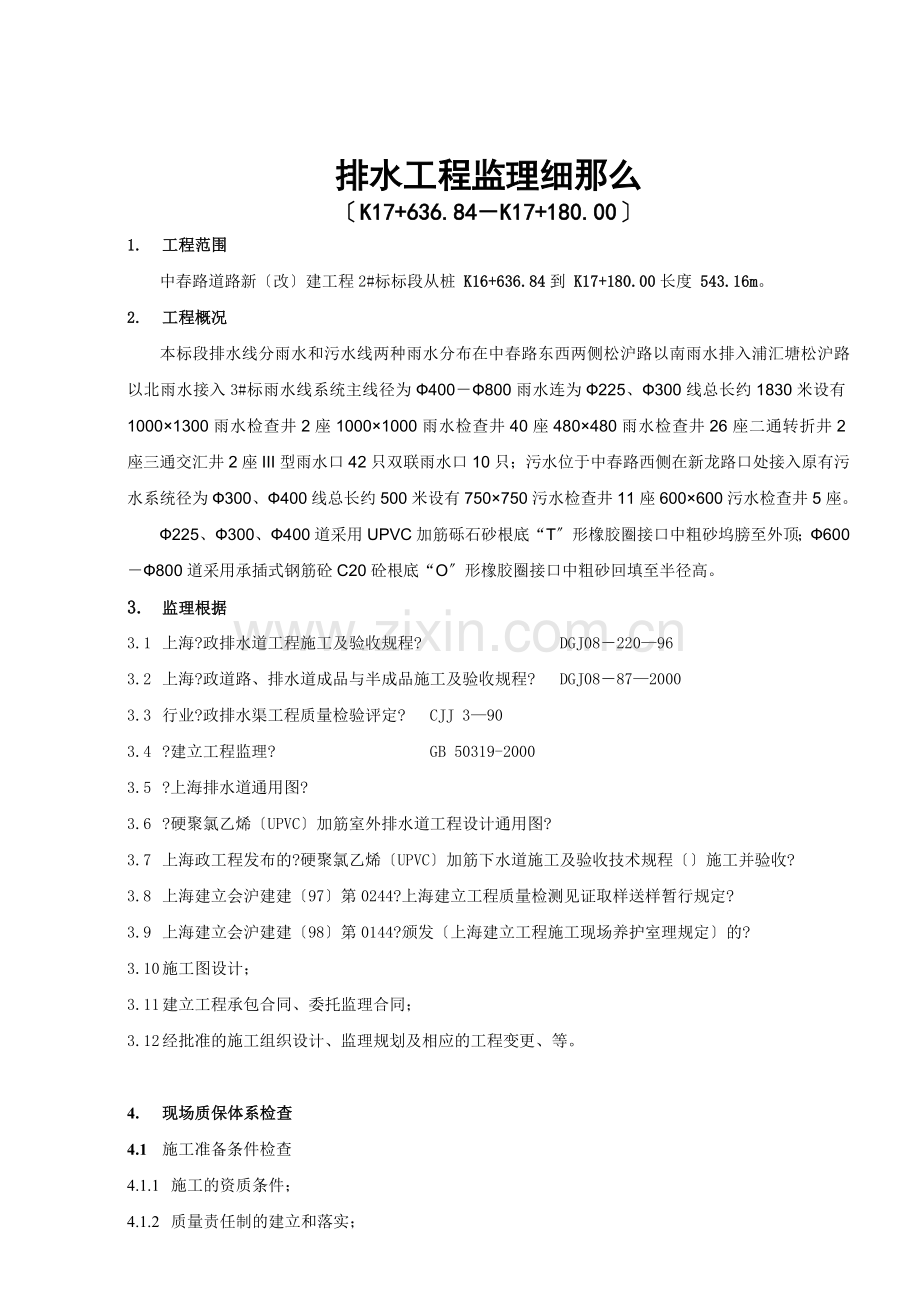

排水工程监理细那么
〔K17+636.84-K17+180.00〕
1. 工程范围
中春路道路新〔改〕建工程2#标标段从桩 K16+636.84到 K17+180.00长度 543.16m。
2. 工程概况
本标段排水线分雨水和污水线两种雨水分布在中春路东西两侧松沪路以南雨水排入浦汇塘松沪路以北雨水接入3#标雨水线系统主线径为Ф400-Ф800雨水连为Ф225、Ф300线总长约1830米设有1000×1300雨水检查井2座1000×1000雨水检查井40座480×480雨水检查井26座二通转折井2座三通交汇井2座III型雨水口42只双联雨水口10只;污水位于中春路西侧在新龙路口处接入原有污水系统径为Ф300、Ф400线总长约500米设有750×750污水检查井11座600×600污水检查井5座。
Ф225、Ф300、Ф400道采用UPVC加筋砾石砂根底“T〞形橡胶圈接口中粗砂坞膀至外顶;Ф600-Ф800道采用承插式钢筋砼C20砼根底“O〞形橡胶圈接口中粗砂回填至半径高。
3. 监理根据
3.1 上海?政排水道工程施工及验收规程? DGJ08-220—96
3.2 上海?政道路、排水道成品与半成品施工及验收规程? DGJ08-87—2000
3.3 行业?政排水渠工程质量检验评定? CJJ 3—90
3.4 ?建立工程监理? GB 50319-2000
3.5 ?上海排水道通用图?
3.6 ?硬聚氯乙烯〔UPVC〕加筋室外排水道工程设计通用图?
3.7 上海政工程发布的?硬聚氯乙烯〔UPVC〕加筋下水道施工及验收技术规程〔〕施工并验收?
3.8 上海建立会沪建建〔97〕第0244?上海建立工程质量检测见证取样送样暂行规定?
3.9 上海建立会沪建建〔98〕第0144?颁发〔上海建立工程施工现场养护室理规定〕的?
3.10 施工图设计;
3.11 建立工程承包合同、委托监理合同;
3.12 经批准的施工组织设计、监理规划及相应的工程变更、等。
4. 现场质保体系检查
4.1 施工准备条件检查
4.1.1 施工的资质条件;
4.1.2 质量责任制的建立和落实;
4.1.3 钢筋、水泥、砂石料等原材料的贮存条件;
4.1.4 测量仪器和计量器具的定鉴定情况;
4.1.5 见证取样制度执行情况;
4.1.6 试块的养护条件;
4.1.7 周边建筑物、构筑物及地下线的防护措施。
4.2 设计图纸和施工组织设计检查
详细设计图纸说明和施工组织设计明确排水道的构造形式、规模、倒虹设置及周边环境明确本次施工采用的施工工艺、施工用器具及采用的材。
4.3 质量保证资料检查
4.3.1 钢筋、水泥、粗细骨料、材、井框、井盖、橡胶圈等原材料和构件的质量证明书、准用证及进场试验;
4.3.2 预拌〔商品〕混凝土质量证明和坍落度检验记录;
4.3.3 混凝土试件抗压、抗渗强度试验和钢筋连接试验;
4.3.4 控制点、基准线、水准点的复核记录;
4.3.5 隐蔽验收记录;
4.3.6 设计变更书事故处理记录及有关;
4.3.7 污水、倒虹闭水试验记录;
4.3.8 关键部位〔工序〕验收资料。
4.4 现场实物质量检查
4.4.1 开挖埋
4.4.1.1 进场材外观质量;
4.4.1.2 基坑支护;
4.4.1.3 排标高、轴线、渗漏水情况;
4.4.2 附属构筑物
4.4.2.1 检查井的砌筑;
4.4.2.2 雨水口及连的安置;
4.4.2.3 检查井及雨水口的标高控制。
4.4.3 沟槽回填
4.4.3.1 回填前的隐蔽检查;
4.4.3.2 回填用中粗砂和素土的质量检查;
4.4.3.3 回填实度的控制。
5. 排水道工程质量监理要点
5.1 根本保证措施
5.1.1 参与建立工程的勘察、设计、施工、监理应当依法获得相应等级的资质证书并在其资质等级答应的范围内承揽工程。
5.1.2 建立工程试验检测机构应具备相应的资质。
5.1.3 排水道工程施工前应由设计进展设计交底。当施工发现施工图有错误时应及时向设计提出变更设计的要求。
5.1.4 建立应组织有关向施工进展施工测量现场交桩。
5.1.5 计量器具〔经纬仪、水准仪、测距仪、全站仪等〕应按规定按校验。
5.1.6 施工设置的临时水准点、道轴线控制定位桩、高程桩应经过复核方可使用并应经常校核;已建道、构筑物等与本工程衔接的平面位置及高程开工前应校核。施工测量允许偏向应符合有关规定。
5.1.7 封堵排水道头子应按?下窨井、封拆头子平安操作规程?的施行〔〕执行。
5.1.8 施工排水系统排出的水应输送至抽水影响半径范围以外.不得影响交通且不得破坏道路、农田、河岸及其他构筑物。在施工排水过程中不得连续排水并应对系统经常检查和维护。当道未具备抗浮条件时严禁停顿排水。
5.1.9 井点降水应使地下水位降至沟槽底面以下并距沟槽底面不应小于0.5m。
5.2 沟槽开挖与回填
5.2.1 沟槽每侧临时堆土或施加其他荷载时应符合以下规定:
5.2.1.1 不得影响建筑物、各种线和其他设施的平安;
5.2.1.2 不得掩埋消火栓、道闸阀、雨水口、测量标志以及各种地下道的井盖不得阻碍其正常用;
5.2.1.3 采用机械挖土时宜采用后退式挖土严禁挖土机进入未设支撑的区域内施工。
5.2.2 地质条件良好、土质均匀地下水位较低且挖方深度在3m以内、有较好的堆土场地边坡不加支撑时边坡最陡坡度应符合下表的规定:
土 的 类 别
边坡坡度〔高;宽〕
坡顶无荷载
坡项有静载
波顶有动载
粉砂、细砂
1:1.25
1:1.50
1:2.00
砂质粉土、粘质粉土
1:1.00
1:1.25
1:1.50
粘土、粉质粘土
1:0.75
1:1.00
1:1.25
注:1.假设质资料提供沟槽上下土质有明显不同时边坡可选用不同坡度;
2.沟槽深度在3m以上应作边坡稳定验算。
5.2.3 沟槽的开挖质量应符合:
5.2.3.1 不扰动天然地基或地基处理符合设计要求;
5.2.3.2 槽壁平整边坡坡度符合施工设计的规定;
5.2.3.3 沟槽中心线每侧的净宽不应小于道沟槽底部开挖宽度的一半;
5.2.3.4 沟槽槽底高程的允许偏向;开挖土方时应为-30mm。
5.2.4 不得扰动槽底土壤如发现超挖必须进展处理严禁用土回填。
5.2.5 采用机械开挖时在槽底以上200mm必须采用人工修整底面并立即进展根底施工。
5.2.6 沟槽边单面堆土高应不大于1.5m离槽边的间隔 不得小于1.2m。
5.2.7 挖土深度至1.2m时必须撑好头挡板以后挖土与撑板应交替进展修好过后立即撑板一次撑板高度应为0.6~0.8m假设遇上层松软或天气恶化应提早撑好挡板。
5.2.8 打板桩前应查明地下线或地下构筑物宜将线预先外露采取施工保护措施后再打设板桩或部分跳空采取其他支护措施。
5.2.9 撤除钢板桩支撑时应符合:在回填到达规定要求后方可拔除钢板桩。钢板桩拔除后应及时回填桩孔。回填桩孔时应采取措施填实。
5.2.10 道施工时假设与其他道穿插应按设计规定处理;当设计无规定时应按有关规定处理。
5.2.11 道回填前应将施工过程中对原有线、电缆及其他构筑物、建筑物的保护措施进展认真检查并将所有的临时支护措施撤除改为正式的加固措施。
5.2.12 沟槽的回填材料除设计另有规定外应符合:
5.2.12.1 槽底至顶以上50cm范围内不得含有机物、冻土及大于100mm的石块、碎砖、泥块等杂物;
5.2.12.2 沟槽回填中粗砂干重度应符合下表规定;
沟槽回填中粗砂干重度〔KN/M3〕
工程
干重度
检验频率
检验
范围
点数
胸腔部分和顶以上500mm内
≥16
两井之间
每层一组三点
取样检测
5.2.12.3 在抹带接口处、防腐绝缘层或电缆周围应采用细粒土回填。
5.2.12.4 严禁回填淤泥或腐殖土覆土后应无弹簧现象。
5.2.13 回填时沟槽应符合:砖、石、木块等杂物应去除干净;明沟排水时应保持排水沟畅通沟槽内不得有积水;井点降水时其动水位应保持在槽底以下不小于0.5m。
5.2.14 道的回填应在道磅水试验合格后进展。
5.2.15 采用中粗砂回填时应洒水振实拍平其干重度不小于16 KN/M3。
5.2.16 道敷设后需立即修复高等级路面的应在道两侧及顶以上50cm范围内均匀回填中粗砂;顶50cm以上直至道路基层底部范围内采用砾石砂与素土间隔回填其压实厚度为20cm土和10cm砾石砂间隔填筑并应分层整平分层夯实。
5.2.17 道两侧及顶以上50cm范围内的覆土必须分层整平每层铺筑厚度为30cm用夯实工具夯实;顶50cm以上覆土每层厚度应根据采用的夯〔压〕实工具和实度要求而定;假设使用机械碾压时顶以上的覆土厚度不应小于70cm。
5.2.18 回填土的压实度要求:位于道路下的沟槽回填实度应按照道路的有关规定执行;没有修路方案的沟槽回填土在道顶部以上高为50cm宽为道构造外缘范围内应松填其压实度不应小于85%;其他部位当设计没有规定时不应小于 90%。
〔17〕道与其他道穿插部位的回填应符合要求的压实度并应使回填材料与被支承道紧贴。
〔l8〕玻璃纤维增强塑料夹砂排水道的区〔包括主区和次区〕回填材料应符合下述要求:淤泥、有机上、冻土及粒径大于下表的碎石或砖块等不得作为区回填的材料。
公称直径DN
粒径
DN ≤ 300
10
300<DN ≤ 600
15
600<DN ≤ 1000
20
DN > 1000
25
〔19〕玻璃纤维增强塑料夹砂排水道应按以下要求进展回填:当采用重型压实机械压实或较重车辆在回填土上行驶时道顶部以上应有一定厚度的压实回填士其最小厚度应按压实机械的规格和道的设计承载力通过计算确定。
〔20〕玻璃纤维增强塑料夹砂排水道区回填土的实度应符合以下规定:主区的回填土实度不应小于95%〔按轻型击实下同〕;道宽度以外次区的回填实度不应小于90%;道宽度内次区的回填士实度应在85%士2.5%之间。
3.预制安装与铺设
〔1〕及件应采用兜身吊带或专用工具起吊装卸时应轻装轻放运输时应垫稳、绑牢不得互相撞击;接口及钢的内外防腐层应采取保护措施。
〔2〕道应在沟槽地基、基质量检验合格后安装。沟内运不得扰动天然地基。
〔3〕道地基应符合;采用天然地基时地基不得受扰动;槽底为岩石或坚硬地基时应按设计规定施工设计无规定时身下方应铺设砂垫层;当槽底地基土部分遇有松软地基、流砂、溶洞。墓穴等应与设计商定处理措施。
〔4〕新建道与已建道连接时必须先核查已建道接口高程及平面位置后方可开挖。
〔5〕垫层及根底不得铺筑在淤泥或松填土上。
〔6〕易发生流砂现象的砂性土地区的道必须采用钢筋混凝士根底或其他设计要求的根底。
〔7〕起重机下时起重机架设的位置不得影响沟槽边坡的稳定;起重机在高压输电线路附近作业与线路问的平安间隔 应符合当地电业理部门的规定。
〔8〕道的平基、座混凝土强度必须符合设计规定。安允许偏向应符合下表规定。
工程
允许偏向
〔mm〕
检验频率
检验
范围
点数
Δ内底高程
D ≤ 1000
±10
两井之间
2
用水准仪测量
D > 1000
±15
两井之间
2
用水准仪测量
±30
两井之间
2
用水准仪测量
注:表中D为径。
〔9〕道必须垫稳底坡度不得倒流水缝宽应均匀道内干得有泥士砖石、砂浆、木块等杂物。
〔10〕排时根底面应无淤泥等杂物。
〔l1〕沟接缝宽度应保持均匀有特殊形式的接口应按设设计要求处理。
〔12〕玻璃纤维增强塑料夹砂排水道顶覆土厚度于道的设计同时应满足下述条件:顶最小覆土厚度不应小于0.70M;道路下铺设的道其最小覆土厚度不得小于1.OM 当该路段有汽一15及以上汽车通行时最小覆土厚度不得小于1.2m。当不能满足以上要求时可在顶覆土时采取荷载分散的构造加强措施;顶部必须在冰冻线以下;应保证有一定的覆土厚度以防道在地下水位高的情况下发生漂浮最小覆土厚度不应小于0.75DN〔DN为道公称直径〕;
〔13〕玻璃纤维增强塑料夹破排水道河道时项距河底高度应根据冲刷条件和航运要求确定在航运范围内不小于1.0m非航运范围内不应小于0.5m。在检查井、透气井、阀门等附属构筑物处道应采取措施减少不均匀沉降。
〔14〕对手套筒式或承插式连接借口的玻璃纤维增强塑料夹砂排水道下前必须进展以下工作:节内外壁、承插日和橡胶圈应进展外观检查有损伤或变形应进展处理或调换。
〔15〕玻璃纤维增强塑料夹砂排水道安装后道各测量断面初始竖向变形不得超过3%。当道变形超过8%时应更换材后再按规定要求安装回填。
〔16〕钢对口时应使内壁齐平错口的允许偏向应为0。2倍壁厚且不得大于2mm。
〔17〕铸铁、球墨铸铁及件的外观质量应符合:及件外表不得有裂纹不得有阻碍使用的凹凸不平的缺陷;采用橡胶圈柔性接口的其承口的内工作面和插口的外工作面应光滑、轮廓明晰不得有影响接口封性的缺陷;及件的尺寸公差应符合现行的规定。
4.附属构筑物
〔1〕检查井根底可采用现浇的混凝土、钢筋混凝土及预制拼装检查井的底板等现浇检查井根底应与道根底同时浇筑连成整体。
〔2〕砖砌检查井砌筑前应符合以下要求:沟稳定方向和标高符合设计要求;砖材必须预先浇水潮湿。
〔3〕检查井砖砌应符合以下要求:
①砌砖的砂浆应符合以下规定:砌砖的砂浆标必须符合设计要求当设计无注明时可采用强度为C10的砂浆;水泥应符合有关质量黄砂取用中粗砂含泥量不得大于l%;砂浆稠度应控制在8~10cm〔用圆锥体沉入度进展测定人砂浆必须拌均匀做到随拌随用。
②根底面上应先铺筑砂浆〔即座浆〕后方可砌砖墙;
③砖砌应做到墙面平直、连角整齐、宽度一致、井体不走样;
④砖砌时应夹角对齐、上下错缝、内外搭接;
⑤砖缝宽宜为 10土 2mm缝中砂浆饱满不得留有通缝;
⑥砂浆刮入砖缝不得直接浇水;
⑦检查井墙体为120mm或240mm应保持内壁平整墙体为 360mm以上时内外壁均应保持平整;
⑧砌砖时应随时将挤出的砂浆刮平并将砖墙外表残留砂浆及时去除干净;
⑨砖墙继续砌高时应将顶面洗刷干净。
〔4〕沟上半圈墙体应砌砖拱圈当径大于等于800mm拱圈高度为240mm;当径小于等于600mm拱圈高度120mm。砖砌时应由两侧向顶部合拢。
〔5〕砖墙砌筑至一定高度时应采用1:2水泥砂浆进展内外墙体抹面抹面分二道工序完成先刮糙后抹光粉刷接缝位置应予错开不宜在内外墙的同一断面上。
〔6〕检查井流槽可用砖块砌筑.流槽高度应为径的1/2两肩略向中间落水砖砌流槽必须用1:2水泥砂浆抹光。
〔7〕检查井砌至要求高度后即可安装预制钢筋混凝土盖板盖板安放应根据道路的横坡设定。安放铸铁盖座应先铺厚度为15mm的1:2水泥砂浆标高校正后安置盖座四周用C20细石混凝土坞牢。
〔8〕在井壁上预留支的径、方向和标高均应符合设计要求预留沟应与内墙面接平。
〔9〕施工中需临时封堵的支头子应封在靠近检查井井壁的口内暂不继续施工的检查井预留头子除在井壁口封堵外它在支的另一端封堵。
〔10〕连的最小覆土深度应为70cm凡缺乏最小覆土深度的应采取加固措施或另行设计。
〔11〕井壁必须互相垂直不得有通缝必须保证灰浆饱满灰缝平整抹面压光不得有空鼓、裂缝等现象。井框、井盖必须完好无损安装平稳位置正确。
5.道水压试验
〔1〕当道工作压力大于或等于0.1MPa时应按压力道的规定进展压力道强度及严性试验。当道工作压力小于0.1MPa时除设计另有规定外应进展无压力道严性〔闭水法〕试验。
〔2〕道水压试验的试验压力应符合下表的规定:
钢材种类
工作压力产〔MPa〕
试验压力〔MPa〕
钢
P
P+0.5且不应小于0.9
铸铁及球墨铸铁
≤0.5
2P
>0.5
P+0.5
预应力、自应力混凝土
≤0.6
1.5P
>0.6
P+0.3
现浇钢筋混凝土渠
≥0.1
1.5P
〔3〕污水道、雨污水合流道、倒虹吸、设计要求闭水的其他排水道必须作闭水试验。
〔4〕排水道闭水试验允许偏向值应符合下表规定:
序
工程
允许偏向
〔mm〕
检验频率
检验
范围
点数
1
△倒虹吸
不大于表3.7.2-1的规定
每个井段
1
灌水
2
其他
道
△D< 700mm
每个井段
1
计算
渗水量
3
△D700~1500mm
每3个井段抽验1段
1
4
△D> 1500mm
每3个井段抽验1段
1
注:1.闭水试验应在道填土前进展。
2.闭水试验应在道灌满水后经24h后再进展。
3.闭水试验的水位应为试验段上道内顶以上Zm。如上内项至检查
口的高度小于im时团水试验水位可至井口为止。
4.对渗水量的测定时间不少于30rnina
5.表中D为径。
〔5〕污水道必须逐节〔两检查井之间的道为一节〕作磅水检验雨水道在粉砂地区至少必须每四节抽磅一节磅水检验合格后才能进展道坞膀。
6.工程验收
〔l〕开工验收应提供以下资料:开工图及设计变更;主要材料和制品的合格证或试验记录;道的位置及高程测量记录;混凝土、砂浆、防腐、防水及焊接检验记录;道的水压试验及闭水试验记录;中间验收记录及有关资料;回填上压实度的检验记录;工程质量检验评定记录;工程质量事故处理记录。
〔2〕政排水渠工程质量检验及评定必须符合以下规定:工序交接检验、部位交接检验、工程交接检验。
〔3〕排水道工程在施工完毕后必须经过验收合格前方可投入使用。
附录:公路工程质量检验评定
3.1 一般规定
排水工程应严格按设计及施工的要求施工按照实际地形选择适宜的位置将地面水和地下水排出路基以外。
跌水、急流槽、水簸箕等其他排水工程可按照本章3.5节的进展评定。
沟槽回填土应符合设计要求及施工的规定。
3.2 道根底及节安装
根本要求
材必须逐节检查不合格的不得使用。
根底混凝土强度到达5MPa以上时才可进展节铺设。
节铺设应平顺、稳固底坡度不得出现反坡节接头处流水面高差不得大于5mm。内不得有泥土、砖石、砂浆等杂物。
道内的口缝当径大于1000mm时应在内作整圈勾缝。
口内缝砂浆平整实不得有裂缝、空鼓现象。
抹带前口必须洗刷干净口外表应平整实无裂缝现象。抹带后应及时覆盖养生。
设计中要求防渗漏的排水须做渗漏试验渗漏量应符合要求。
项次
检查工程
规定值或允许偏向
检查和频率
规定值
1
混凝土抗压强度或砂浆强度〔MPa〕
在合格内
按附录D、F检查
2
轴线偏向〔mm〕
50
经纬仪或拉线:
每两井间测3处
3
内底高程〔mm〕
±20
水准仪:
每两井间测2处
4
根底厚度〔mm〕
不小于设计值
尺量:
每两井间测3处
5
座宽度〔mm〕
不小于设计值
尺量、拉边线:
每两井间测2处
6
抹带
宽度
不小于设计值
尺量:
按10抽查
厚度
不小于设计值
7
相邻内底错口〔mm〕
5〔下低于上〕
按10抽查
外观鉴定
道根底混凝土外表平整实侧面蜂窝不得超过该外表积的:1%深度不超过10mm。不符合要求时减1~3分。
节铺设直顺口缝带圈平整实无开裂脱皮现象。不符合要求时每处减1~2分。
3.3 检查〔雨水〕井砌筑
根本要求
井基混凝土强度到达5MPa时方可砌筑井体。
砌筑砂浆配合比准确井壁砂浆饱满灰缝平整。圆形检查井内壁应圆顺抹面光实踏步安装结实。
井框、井盖安装必须平稳井口周围不得有积水。
项次
检查工程
规定值或允许偏向
检查和频率
规定值
1
砂浆强度〔MPa〕
在合格内
按附录F检查
2
轴线偏位〔mm〕
50
经纬仪:每个井检查
3
圆井直径或方井长、宽〔mm〕
±20
尺量:每个井检查
4
井盖与相邻路面高差〔mm〕
雨水井
0~-4
水准仪、程度尺:
每个井检查
检查井
0~+4
外观鉴定
井内砂浆抹面无裂缝。不符合要求时减1~2分。
井内平整圆滑收分均匀。不符合要求时减:1~2分。
展开阅读全文
