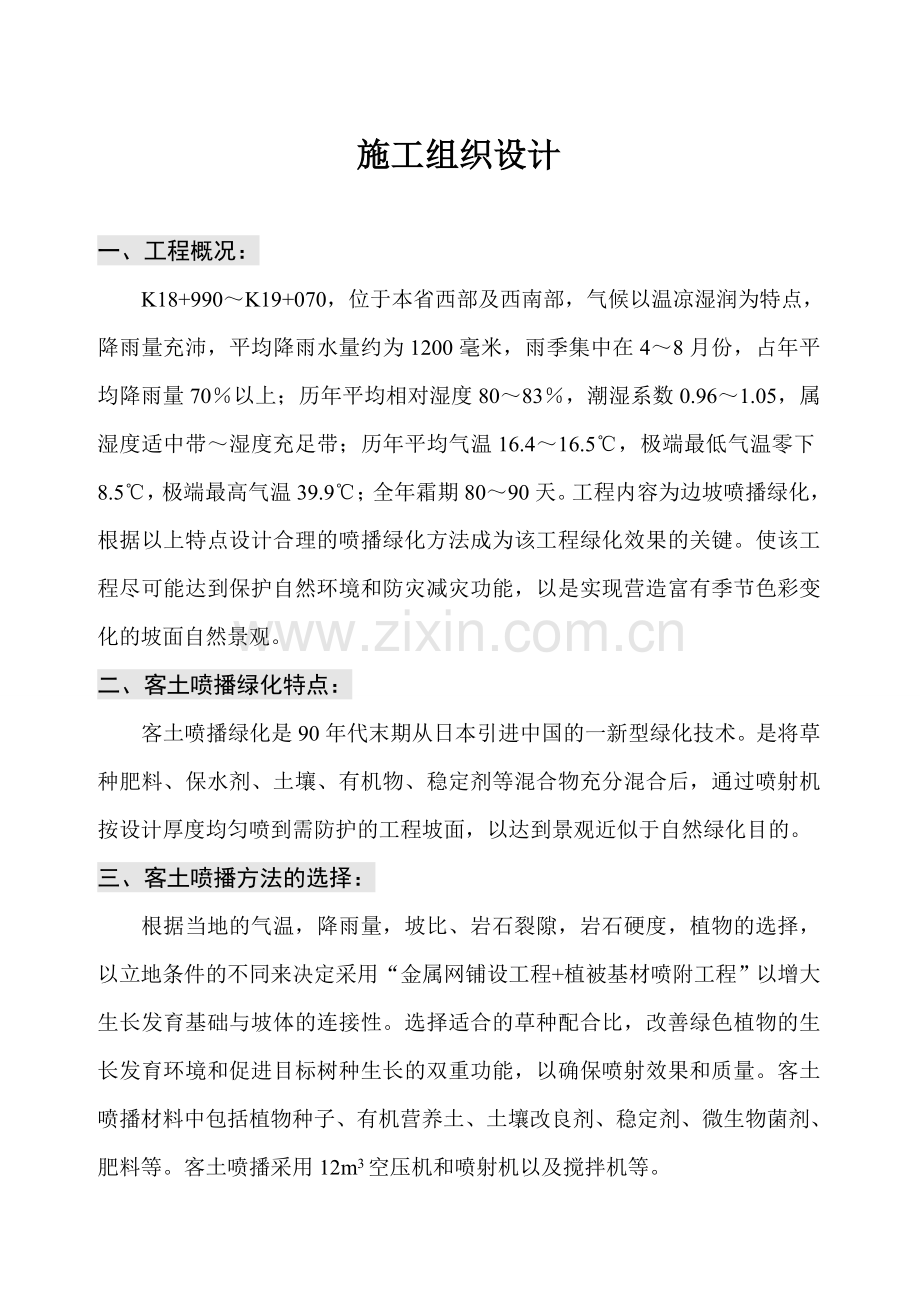

1、施工组织设计一、工程概况:K18+990K19+070,位于本省西部及西南部,气候以温凉湿润为特点,降雨量充沛,平均降雨水量约为1200毫米,雨季集中在48月份,占年平均降雨量70以上;历年平均相对湿度8083,潮湿系数0.961.05,属湿度适中带湿度充足带;历年平均气温16.416.5,极端最低气温零下8.5,极端最高气温39.9;全年霜期8090天。工程内容为边坡喷播绿化,根据以上特点设计合理的喷播绿化方法成为该工程绿化效果的关键。使该工程尽可能达到保护自然环境和防灾减灾功能,以是实现营造富有季节色彩变化的坡面自然景观。二、客土喷播绿化特点:客土喷播绿化是90年代末期从日本引进中国的一新
2、型绿化技术。是将草种肥料、保水剂、土壤、有机物、稳定剂等混合物充分混合后,通过喷射机按设计厚度均匀喷到需防护的工程坡面,以达到景观近似于自然绿化目的。三、客土喷播方法的选择:根据当地的气温,降雨量,坡比、岩石裂隙,岩石硬度,植物的选择,以立地条件的不同来决定采用“金属网铺设工程+植被基材喷附工程”以增大生长发育基础与坡体的连接性。选择适合的草种配合比,改善绿色植物的生长发育环境和促进目标树种生长的双重功能,以确保喷射效果和质量。客土喷播材料中包括植物种子、有机营养土、土壤改良剂、稳定剂、微生物菌剂、肥料等。客土喷播采用12m3空压机和喷射机以及搅拌机等。四、施工工期的选择:根据本工程气候的特点

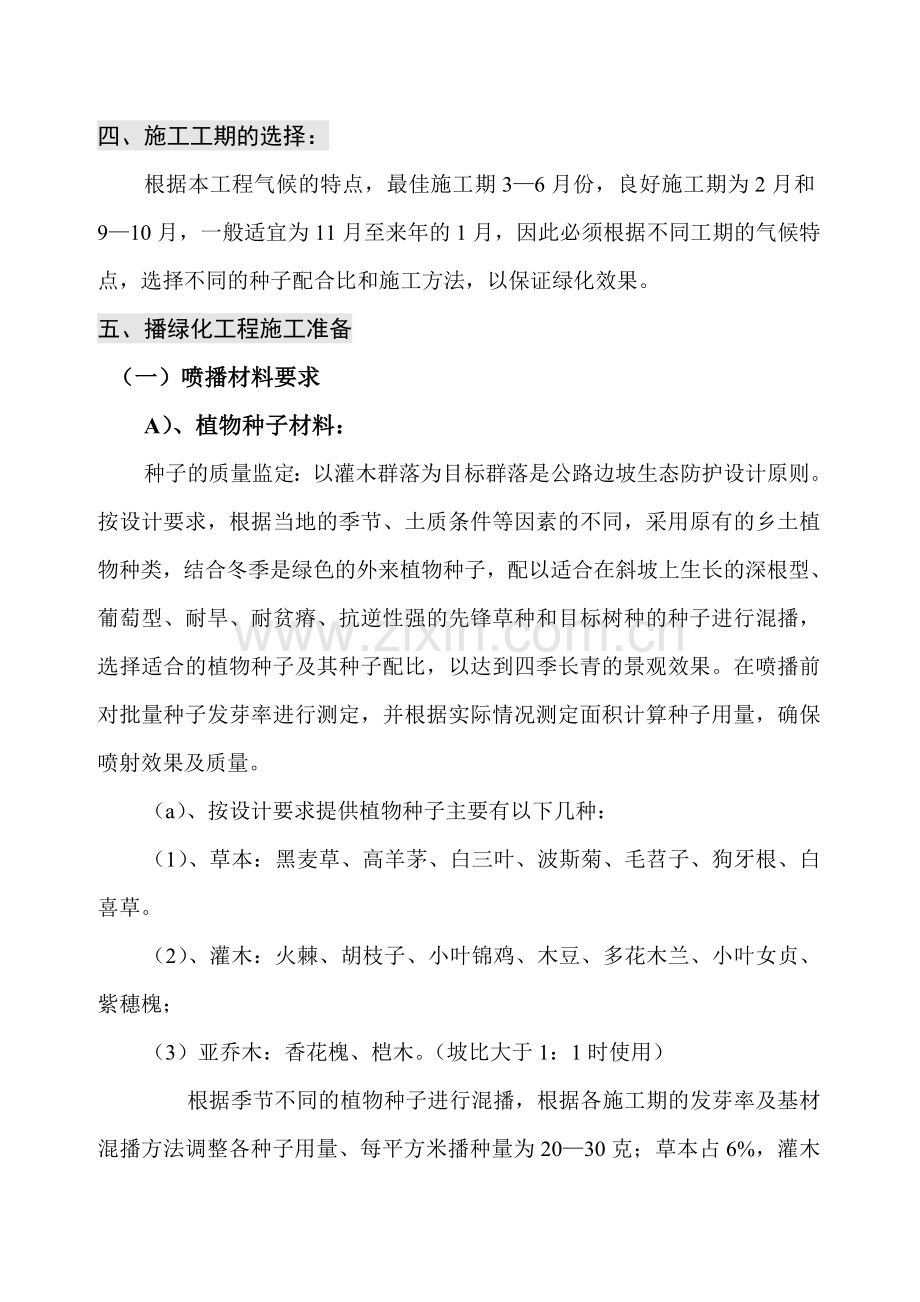

3、,最佳施工期36月份,良好施工期为2月和910月,一般适宜为11月至来年的1月,因此必须根据不同工期的气候特点,选择不同的种子配合比和施工方法,以保证绿化效果。五、播绿化工程施工准备(一)喷播材料要求A)、植物种子材料:种子的质量监定:以灌木群落为目标群落是公路边坡生态防护设计原则。按设计要求,根据当地的季节、土质条件等因素的不同,采用原有的乡土植物种类,结合冬季是绿色的外来植物种子,配以适合在斜坡上生长的深根型、葡萄型、耐旱、耐贫瘠、抗逆性强的先锋草种和目标树种的种子进行混播,选择适合的植物种子及其种子配比,以达到四季长青的景观效果。在喷播前对批量种子发芽率进行测定,并根据实际情况测定面积计
4、算种子用量,确保喷射效果及质量。(a)、按设计要求提供植物种子主要有以下几种:(1)、草本:黑麦草、高羊茅、白三叶、波斯菊、毛苕子、狗牙根、白喜草。(2)、灌木:火棘、胡枝子、小叶锦鸡、木豆、多花木兰、小叶女贞、紫穗槐;(3)亚乔木:香花槐、桤木。(坡比大于1:1时使用) 根据季节不同的植物种子进行混播,根据各施工期的发芽率及基材混播方法调整各种子用量、每平方米播种量为2030克;草本占6%,灌木占94%。(b)、选用植物种子的主要生理特性:(1)高羊茅:耐寒性强。适于各种土壤条件生长,对各种立地条件的适应均强。(2)白喜草:耐贫瘠、耐寒性强。能在林阴下酸性地壤生长,根系密度大,用利于土壤形成
5、。(3)白喜草:耐贫瘠地迅速生长,在湿润条件下生长较好,但耐旱性、耐热性较差,根系固持能力差,在陡坡条件易产生表层土体滑落。(4)狗牙根:极耐酷暑、干旱。在海岸、沙地生长发育好,不耐遮荫,耐寒性差。(5)多花木兰:在瘠薄地、干旱地生长发育良好,在质地也能下正常生长发育,能耐热,但耐寒性、耐酸性差,初期生长较快、自播能力强。(6)紫穗槐:耐贫瘠、耐干旱展性强,根系固土能力强,发芽生长稳定,可靠性强,稍耐荫,耐热,易与草本植物混播共生,在陡坡地,石质山地能正常生长,初期生长较缓。(7)黑麦草:在贫瘠地,遮荫条件下能生长发育,有一定的耐践踏性,适应的土壤范围广,以微酸性,肥力中上的土壤生长迅速。耐寒
6、、耐热和耐干旱均较差、一年生黑麦草只适应当年生长。B、生产发育基材材料特性及用量配比:1)、普通粘土(4050%),选择粘结附着力较强,而且含砂量较大,与其他改良材料混合后通透较好的黏土。2)、有机营养土(2535%),主要是泥炭等有机物含吸收有较多长效营养成分的有机质和肥土。3)、土壤改良材料(1525%),主要是木屑,植物纤维、禽粪、膨化物等辅助材料。目的是增加土壤肥力的保持水能力和渗透性,增加土壤的缓冲力,微生物活性和养分的供应,使根系易生长、繁殖和穿插。4)、多含量复合肥(0.60.8%),主要是普通复合肥和供肥期长、不易流失的长效复合肥。5)、保水剂(0.25%):一种高效的土壤保湿
7、,其微粒膨化体吸收和释放的水分解能使土壤保水,可供植物生长期反复地吸收。6)、团粒剂(0.3):高分子树脂类制剂,能解决基材混合后形成易于植物生长的团粒结构。7)、微生物菌剂(0.1540.2),根际细菌制剂、内生菌根以固氮根瘤剂等大量活性微生物的间接肥料,能增强植物在贫瘠立地的固氮能力和适应能力。(二)、施工材料基本要求:(1)对所有种子进行发芽率测定,依据测定结果计算播种量。(2)对发芽困难的种子再喷播应在适宜的时间里,用温水浸泡处理和催芽处理,具体方法根据种子的特性而定,以保证植物种子的正常出苗。(3)选用吸水性强、保水性好的无纺布作为覆盖材料。六、施工方法和工艺技术方案:(一)坡面施工
8、技术要求:坡面基本要求:(1)修整坡面:清理坡面杂物、危石,使坡面基本保持平整,对浅层不稳定的坡面,做好稳定固后并可采取点状喷浆使其稳定。(2)处理坡面排水。对坡面径流、涌水进行处理,通过设置泻水管,将涌水引至坡底,设置好坡面平台排水设施,使平台水从坡面两头排出,引至坡底。(3)对坡面残存植物,在不防碍施工的情况下应心量保留。(4)对过于平滑的坡面,应建造一定的凹凸粗糙面,以营造植物的生存空间,防止基材流失。(二)基材喷射植被护坡锚杆施工:(1)菱形网的铺设应尽量与坡面紧贴,在岩石边坡表面铺设菱形镀锌低碳钢丝网,网丝直径不小于2mm,孔径不大于50mm,并用主锚钉和次锚钉固定。锚杆与镀锌网接触
9、呈90弯起,弯起长度不小于5cm。(2)主锚和次锚:根据岩面强度和坡比不同确定主、次锚的直径、锚固长度及每平方米锚杆根数(详见下表2)(3)对于两张铁丝网重叠处应不小于10 cm。(4)菱形网和铺设应保持坡顶处及坡体两侧覆盖不小于1m,小于1m应用更多的锚钉固定。局部不平整处加密锚杆。(5)钻孔严格按照设计间距布置。表2项目坡比基材厚度主锚锚固长度次锚锚固长度主锚间距次锚间距主锚直径次锚直径软质岩I(大于或等于1:0.75)80.5m0.3m2根/3m22根/m214mm12mm软质岩II(大于或等于1:0. 5)80.6m0.4m2根/3m22根/m214mm12mm(三)喷射作业(1)喷射
10、施工时,喷附者应自上而下对坡面进行喷射、并尽可能保证喷出口与坡面垂直,距离保持在0.8m-1m,一次喷附宽度5m-6m。(2)严格执行设计喷附厚度(坡比大于1:0.75,基材厚度为6cm;坡比大于1:0.5,基材厚度为8cm)。将准确称量配比好的基材与植被种子混合物充分搅拌混合后,采用喷射机喷射到需防护的工程坡面,并保持喷附面薄厚均匀。事先准备好检测尺,施工者做到经常对喷附厚度进行有效管理。(四)边坡植被养护:(1)养护管理:采用雾状水洒向坡面,按规定厚度浸润透基材,除要洒水养护外,针对实际条件和设计要求的不同,进行不同季节追肥。(a)在喷播实施2.5个月左右,进行一次施肥,施肥量:尿素510
11、克/平方米,复合肥(5:10:5),约20克/平方米。(b)春季(45月)施肥量:尿素15克/平方米,复合肥(5:10:5)35克/平方米;秋季(910月)施肥量:复合肥(5:10:10)40克/平方米。实际施肥量根据植被和季节灵活掌握。(2)在整体上成苗株数不足的情况下,在确认原因的基础上进行有效的补载、追播。形成预期灌木群落(施工三个月后:草本植物覆盖率3050%,木本植物为10株/m2;施工一年后:灌木群落覆盖率达到90%以上,常绿灌木达到20%)。七、质量保证、控制措施施工前,组织全体施工人员认真学习施工质量标准,开分发人手一册,加强质量教育,强化职员意识,建立以总工程师为核心的质量检
12、查,监督保障体系,每道工序完工后须经施工班级自检、质检员检查、总工程师审查合格后,报监理处检查合格后方能进行下一道工序施工,严禁不合格工序流入下道工序之中。施工中主动接受项目监理工程师指导监督,具体措施如下:(1)对斜坡进行调查,对不稳定的坡体提前报告之监理处,以及时采取方案,避免不必要的损失。(2)喷播完工后及时覆盖无纺布,以免雨水冲刷,造成喷播材料流失。造成种子流失要及时补种。(3)材料放入搅拌机内要充分搅拌,以确保喷播质量。(4)禁止暴雨中或暴雨前施工。(5)严把原料、种子质量关。(6)严格按工程施工技术方案施工。八、安全措施(1)施工前,组织全体施工人员学习,加强安全教育,强化安全意识
13、,每人必须签定安全教育卡。(2)全体施工人员在喷播作业进行时必须戴安全帽、穿作业保护鞋,边坡上喷播必须系安全带、安全绳,并检查所用工具是否完好无损。(3)持网时施工人员须系安全绳,安全绳固定物体为钢钎、树木等,并确保稳固。(4)打钻打钉时,应从上往下打,安全带钩在稳固的铁丝网上。(5)安全带必须定期更换。(6)施工用电都是用柴油机发电,发电时必须检查好柴油机是否漏油、电线是否完好。(7)施工现场要有明显安全标志。与别的施工队交叉作业时,应协调好双方之间的合作。(8)施工前对坡面要进行详细调查发现不稳定的坡体有时通知监理工程师,同时做好人员疏散设立警告标记。九、环境保护措施根据湖南省环境保护暂行
14、条例规定:(一)按照第二章保护自然环境中的第7条规定:施工队是过程中所使用的柴油机、空压机、运输车排放达到当地标准。且合进使用机械,尽量减小对大气的污染,节约能源,控制油耗。(二)根据第二章第8条(5)规定:合理施用农药、化肥,防止土壤污染和土壤结构破坏。(三)根据第三章污染合理中的第13条(2)规定:(1)严格岗位责任制,加强生产技术管理,提高设备完好率,严格控制跑、冒、滴、漏,使泄漏率符合国家标准。(2)水的污染:在施工过程中基本没有对水造成污染。(四)根据第三章第14条(2)规定:对工业生产中的“三废”要认真搞好综合利用。目前无法回收利用的,要进行妥善处理。公司对废弃物(无纺布、废机油、
15、抹机油机布)回收率达到100%,无纺布揭开后进行回收且做好记录,每次换机油时须用桶装好也可当做机械润滑油或送往有资力的回收站处理。(五)根据国家法律规定:外来物种已对我国生物多样性和生态环境造成了严重的危害,有害物种有:紫茎泽兰、薇甘菊、空心莲于草、豚草、毒麦、互花米草、飞机草、凤眼莲(水葫芦)、假高梁等。十、工期保证措施工期保证体系由组织保证、资源保证、技术保证、措施与制度保证、经济保证五大部分组成,各个部分再将指标要求分解至各职能部门、施工队、班组及个人,分部门、分层次逐一落实,保证总体计划实现。具体内容见工期保证体系框图。实现工程施工进度计划工期保证体系组织保证资源保证技术保证制度保证经
16、济保证合同计划处汇编计划人员、材料、机具配备齐全技术革新集团公司年度责任状承包办法各施工队落实计划材料、机务处提 供方案优化项目承包合同奖罚办法各施工班组分解计划各施工班组领 用提前提供技术资料资金保证月周日计划落实各岗位工种任务落实人员就位材料应用车船使用机械使用科研攻关统筹安排计划调整PDCA循环旬、日调度会季月进度检查施工进度总结评比表彰按期兑现二、采用新工艺、新设备、提高施工效率1、对影响施工进度的施工技术难题,积极组织攻关。充分吸取各方面的合理化建议和广泛开展技术改新的活动,提高施工进度和经济效益。2、加强技术培训,提高施工人员的操作技术熟练程度,掌握并应用新工艺、新设备、新技术,降
17、低工程成本,提高施工效率。三、加强施工管理、实行责任承包制1、建立项目目标责任制为核心的管理体系。由项目经理部决策重大施工问题,确定重大施工方案。当实际进度落后于施工组织设计要求时,提出加快施工进度措施。2、建立、健全岗位责任制,项目人员定岗定责,深化改革,采用竞聘上岗和绩效工资制度,使工作职责、工作绩效与经济利益挂钩。新疆电力建设公司施工管理文件编写内容、编码格式及文件编号格式 新疆电力建设公司施工技术文件内容编写的编码格式采用九级编码格式。即:11.11.1.11.1.1.11)AA)aa)等。正文:宋体、小四号字、固定值23磅、左右缩进0字符、段前段后0行、特殊格式首行缩进2字符;标题:
18、标题三+宋体、小四号字、固定值23磅;页眉:国网标志、公司名称、项目名称及文件标题;字体:黑体、五号字;页脚:页码居中,字体:仿宋、五号字。上述文件包括:施工组织设计纲要(投标文件)-SJGY-000施工组织总设计-SGSJ-001安全环境目标指标管理方案-AHFA-005质量检验计划-ZJJH-007专业施工设计-ZYSJ-050作业指导书-ZDS-100施工方案(措施)-SGFA-200技术、安全交底-AJJD-300专业分为:锅炉-GL 汽机-QJ 电气-DQ 热控-RK建筑-JZ 金属-JS 焊接、热处理-HJ 调试-TS 起重运输-QZYS 输变电-SBD安全、环境-AH 压力管道-
19、YLGD 市政-SZ保温油漆-BWYQ 其他-QT等等;施工技术文件编号格式为:公司名称/项目名称-文件名称-文件编号-编写年份-发放编号例如:XDJ/MDXM-SGSJ-001-2006-01; XDJ/MDXM-GLZYSJ-050-2006-01;等等。说明:按照管理制度规定,由项目经理部/专业公司负责组织编写,报公司工程管理部审核,公司总工程师批准,下发后执行,并由项目经理部/专业公司按照实际情况进行动态调整。原则性调整需报公司重新审批。附施工组织总设计封面及编写内容:分为三个文件包:第一部分:施工组织总设计编制说明第二部分:文字部分第三部分:图纸部分XXXX工程文件编号: XDJ/X
20、XXX-SGSJ-001-2006-01文件类型: 技 术 文 件文件名称:XXXX工程施工组织总设计编 写: 新疆电力建设公司XXXX项目经理部/专业公司审 核:审核意见:审核日期: 年 月 日批 准:批准日期: 年 月 日版 次:2006/A0第一部分:施工组织总设计编制说明第二部分:文字部分1 编制依据2 工程概况及特点2.1工程总体规划2.2 厂址地理位置及周边环境2.3 交通运输条件2.4 水文地质气象资料2.5 取水2.6 出线2.7 燃料与运输2.8 灰场2.9 主要设备简介2.10 系统设计简介2.11 现场施工条件和要求2.12 工程特点和施工难点分析3 工程合同3.1 工程
21、规模3.2 合同概况及要点3.3合同范围主要工程量4 施工组织机构和人员配备4.1 施工组织机构及设置原则4.2 主要管理部门职能及人员职责4.3 劳动力计划5 施工综合进度5.1 编制依据及说明5.2 里程碑工期计划及施工网络5.2.1 里程碑工期计划5.2.2 工期分析5.2.3 施工网络计划5.3 图纸交付计划5.4 半成品加工计划5.5 设备到货计划/甲供材料供应计划5.6 土建交安计划5.7 大型机械进场计划5.8 工机具使用计划6 施工总平面布置6.1 施工总平面布置概述6.2 主要起重机械的选择和布置6.3 施工总平面管理7 施工临时设施及场地7.1 施工场地布置规划7.1.1
22、组合场布置规划7.1.2 设备卸车场布置规划7.1.3 生产临建规划7.1.4 生活临建规划7.1.5 施工道路规划7.1.6 厂内消防系统规划7.1.7 厂区给排水系统规划7.2 临时用地表8 施工力能供应8.1 施工用水及消防系统布置规划8.2 施工用电布置规划8.3 采暖系统布置规划8.4 氧气、乙炔气、氩气、压缩空气8.5现场通讯9 主要施工方案及特殊施工措施9.1 重大吊装作业和关键工序的施工方案9.1.1 锅炉汽包运输、吊装方案 9.1.2 锅炉大板梁吊装方案9.1.3 发电机定子运输、卸车、吊装方案9.1.4 除氧器及水箱施工方案9.1.5 高低压加热器施工方案9.1.6 四大管
23、道施工方案9.1.7 循环水管道施工方案9.1.8 主变压器运输、吊装、就位方案9.1.9 大体积混凝土结构施工方案9.1.10 输煤栈桥施工方案9.1.11 大跨距干煤棚施工方案9.1.12 重大吊装作业的反事故措施9.2 建筑专业施工方案9.2.1 主要施工主线9.2.2 平面、高程测量控制网9.2.3 主厂房开挖及基础施工(包括A排外)9.2.4 汽轮发电机基座施工方案9.2.5 主厂房结构施工方案9.2.6 主厂房钢结构吊装方案9.2.7 屋外配电装置施工方案9.2.8 引风机室机电除尘结构施工方案9.2.9 烟囱施工方案9.2.10 冷却塔施工方案9.2.11 深基坑施工9.2.12
24、 循泵房沉井施工9.2.13 循环水取水头部及进、出水管沟施工9.2.14 翻车机室及卸煤沟施工。9.3 锅炉专业9.3.1 专业施工主线9.3.2主力吊机性能及工况选择9.3.3 锅炉安装工艺流程图9.3.4 锅炉钢结构施工方案9.3.5 锅炉受热面施工方案9.3.6 空预器施工方案9.3.7 锅炉燃烧器设备及点火油系统施工方案9.3.8 锅炉整体水压试验方案(一、二次系统)9.3.9锅炉主要附属机械安装方案9.3.10 锅炉紧身封闭施工方案9.3.11 电除尘施工方案9.3.12 除灰渣系统施工方案9.3.13 输煤系统设备安装方案9.3.14 脱硫、脱硝装置施工方案9.3.15 CFB锅
25、炉钢架、旋风分离器、回料器和冷渣器吊装施工方案9.3.16 锅炉专业作业指导书编制计划9.5 汽机专业9.5.1专业施工主线9.5.2 桥式吊车施工方案9.5.3 汽机本体施工方案9.5.4 发电机本体施工方案9.5.5 凝汽器组合、安装方案9.5.6 给水泵组施工方案9.5.7 中低压管道施工方案9.5.8 小径管施工方案9.5.9大流量冲洗及油循环施工方案9.5.10化水系统施工方案9.5.11汽机专业作业指导书编制计划9.6 电气专业9.6.1专业施工主线9.6.2 配电装置施工方案9.6.3 发电机及引出线安装施工方案9.6.4 直流系统及蓄电池组安装施工方案9.6.5 全厂接地系统安
26、装施工方案9.6.6 电缆敷设施工方案9.6.7 集中屏柜、盘台安装施工方案9.6.8 电动机检修9.6.9 厂用受电方案9.6.10 电气专业作业指导书编制计划9.7 热控专业9.7.1专业施工主线9.7.2 DCS系统安装施工方案9.7.3 热控取源部件施工方案9.7.4 一次元件及就地设备施工方案9.7.5 仪表管路敷设施工方案9.7.6 电缆桥(支)架施工方案9.7.7 热控电缆施工方案9.7.8热控保护监测系统安装9.7.9 热控专业作业指导书编制计划9.8 焊接及金属专业9.8.1 专业施工主线9.8.2 主要的焊接施工方案9.8.2.1 锅炉受热面焊接施工方案9.8.2.2 四大
27、管道焊接施工方案9.8.2.3 烟风煤粉管道焊接施工方案9.8.2.4 循环水管道焊接施工方案9.8.2.5 冷凝器管板焊接施工方案9.8.3 金属监督施工方案9.8.4 焊接质量检验9.8.5 焊接、金属监督人员资质管理9.8.6 焊接材料跟踪管理9.8.7焊接及金属监督专业作业指导书编制计划9.9 保温油漆专业9.9.1专业施工主线9.9.2 砌筑、保温施工方案9.9.3 油漆施工方案9.9.4 CFB锅炉(料床、旋风分离器)耐火材料存储、施工、养护措施9.9.5保温油漆专业作业指导书编制计划9.10加工制作专业施工方案9.10.1 专业施工主线9.10.2 烟风煤粉管道及油罐制作9.10
28、.3循环水管道制作9.10.4零星加工配制9.10.5加工专业作业指导书编制计划9.11 单体调试和分部试运方案9.11.1专业施工主线9.11.2 主要单体调试方案9.11.2.1 电气专业单体调试9.11.2.2 热工专业单体调试9.11.2.3 给水泵组调试方案9.11.2.4 凝结水泵试运方案9.11.2.5 风机试运方案9.11.2.6 循环水泵试运方案9.11.2.7 电除尘升压试验方案9.11.3 分部试运的组织与管理9.11.3.1 分部试运组织机构9.11.3.2 分部试运职责9.11.3.3 分部试运管理9.11.4 调试过程中的反事故技术措施9.11.5 分部试运质量保证
29、措施9.11.6调试专业作业指导书编制计划9.12特殊施工方案9.12.1 冬季施工方案9.12.2 雨季施工方案9.12.3 暑季施工方案9.12.4 土建与安装交叉施工方案9.12.5 新工艺、新材料、新技术、新机具的应用10 质量管理、职业健康安全管理和环境管理10.1 管理方针及总目标质量目标见附件。10.2 质量管理10.2.1 质量管理目标、指标10.2.2 工程质量验收主要标准和依据10.2.3 质量管理组织机构及职责10.2.4 质量教育与培训10.2.5工程质量管理措施10.2.5.1 质量检验制度10.2.5.2质量验评计划及控制点设置10.2.5.3工程质量过程控制10.
30、2.6 纠正和预防措施10.2.6.1 质量考核及奖罚措施10.2.6.2 质量通病控制措施10.2.6.3 主要专业创优措施1)土建交安质量保证措施2)热机专业创优措施3)电气专业创优措施4)热控专业创优措施5)防腐、保温专业创优措施6)焊接质量保证措施7)化水质量保证措施10.2.6.4 主要质量工艺控制措施1)设备安装工艺控制措施2)设备二次灌浆工艺控制措施3)焊接工艺控制措施4)小口径管道安装工艺控制措施5)电缆敷设及接线工艺控制措施6)平台、梯子、栏杆安装工艺控制措施7)油漆工艺控制措施8)保温工艺控制措施10.3 职业健康安全管理10.3.1 职业健康安全管理目标10.3.2 职业
31、健康安全管理机构及职责10.3.2.1 安全组织机构10.3.2.2 安全管理网络10.3.2.3 各级安全职责10.3.3 安全管理与危险控制10.3.3.1 安全管理依据10.3.3.2 重大危险源(危害)辨识、风险评价和风险控制措施10.3.3.3 安全教育与宣传10.3.3.4 安全技术措施规划10.3.3.5 安全标准化设施管理10.3.3.6 安全监察10.3.3.7 事故报告及事故应急响应计划10.3.4 大型施工机械管理10.3.5 交通安全10.3.6 主要事故的预防措施10.3.6.1 防止高处坠落的措施10.3.6.2 防止高空掉物的措施10.3.6.3 防止吊机倾倒、碰
32、撞的措施10.3.6.4 防止土方、结构、架子坍塌事故的措施10.3.6.5 防止起重事故的措施10.3.6.6 防止火灾、爆炸事故的措施10.3.6.7 防止触电事故的措施10.3.6.8 防止试运误操作事故的措施安全保证措施10.3.7 分包单位的安全管理10.3.8 消防与保卫10.3.8.1 组织机构及职责10.3.8.2 消防宣传10.3.8.3 教育、培训、应急演习10.3.8.4 消防设施配备及定置10.3.8.5 重点防火部位管理10.3.8.6 火灾应急响应计划10.3.8.7 保卫管理10.4 环境管理10.4.1 环境管理目标10.4.2 环境管理组织机构及职责10.4.
33、3 环境保护措施10.4.4 重大环境因素识别与评价10.4.5 环境事故应急响应10.4.6 环境监察11 文明施工11.1 文明施工目标11.2 文明施工组织机构及职责11.3 文明施工管理11.3.1 文明施工责任区管理11.3.2 设备、材料定置管理11.3.3 现场沟道、孔洞临时盖板标准化管理11.3.4 重要作业场区隔离围栏标准化管理11.3.5 电焊、火焊皮带及供气管线管理11.3.6 施工电源及配电装置的管理11.3.7 包装箱和废料、垃圾清理制度11.3.8 成品保护制度12工程进度管理及保证措施12.1 工程进度管理职责划分12.2 工程进度管理手段12.3 进度报表的管理
34、12.4 工程进度保证措施12.4.1 资源保证措施12.4.1.1 人力资源和技术培训12.4.1.2 施工机械的准备12.4.1.3 周转性材料的保证12.4.2 科学组织12.4.2.1 建立有效的激励机制12.4.2.2 不断优化施工方案12.4.2.3 合理、高效的施工作业和调度方式12.4.2.4 严格、细致的工程计划管理12.4.3 以优良的质量保证工期12.4.3.1 确保关键项目实现一次成功12.4.3.2 创优质工程,避免因工艺质量问题返工12.4.3.3 提高受监焊口一次合格率12.4.3.4 确保附机设备单机试运一次成功12.4.4 以稳定的安全局面保证工期12.4.5
35、 加强与各接口单位的协调与沟通13 项目信息化管理13.1 项目信息管理业务范围13.2 信息管理专业岗位人员及职责13.3 信息标准化13.4 MIS系统在工程管理中的应用14 技术管理14.1 技术管理职责14.1.1 各级技术负责人技术管理职责14.1.2 技术管理工作程序14.2 内、外部沟通14.3 技术培训计划14.4 文件资料管理14.5 二次设计14.6 工程总结规划14.7 重大技术措施、方案编、审、批的有关规定14.8 技术进步及QC活动15 材料管理15.1 材料管理工作范围15.2 材料管理工作程序15.3 材料的采购15.4 材料的入库验收和检验15.5 周转性材料的
36、管理15.6 材料的资料管理15.7 重要材料的质量控制16 设备管理16.1 设备管理工作范围16.2 设备管理工作程序16.3 设备接货和开箱管理16.4 设备的定置、定位管理16.5 重要设备的维保方案16.6 备品备件的管理16.7 随机专用工具管理17 内部经营管理及成本控制措施17.1 内部经营管理17.2 合同管理17.3 分承包管理17.4 工程力能消耗控制指标18 企业文化及现场标识18.1 追求一流的企业文化18.2 施工现场主要安全标识18.2.1 施工现场主要安全、环境、质量体系标识18.2.2 施工现场七牌三图18.2.3 安全文明责任区标识18.2.4 锅炉零米主要
37、安全标识18.2.5 汽机运行层主要安全标识18.2.6 锅炉各层主要安全标识18.3 达标投产、争创优质工程的宣传18.4 确保工程进度的宣传第三部分:图纸部分施工总平面布置图吊装机械立面布置图吊装机械平面布置图锅炉本体断面布置图施工现场电源系统图组合场电源及照明布置图现场施工、消防用水布置图锅炉组合场布置图锅炉大件吊装顺序图锅炉大板梁吊装方案图汽包卸车、吊装方案图发电机卸车、吊装方案图主变卸车、就位方案图除氧器吊装方案图高低压加热器吊装方案图锅炉水压试验方案系统图安全文明施工责任区域划分施工现场设备定置图P3施工网络进度计划附件:质量目标:电源项目:新疆电力建设公司质量管理目标1工程项目施
38、工质量达标2顾客意见及时、有效处置,确保顾客满意3受监焊口一次检验合格率95注:工程项目:指公司范围内所有工程施工项目。达标:达到标准要求。标准要求包括顾客(合同)要求、行业标准要求、公司内部要求。及时:现场监理意见的处置按监理的限期完成时间执行;质量回访意见的处置在业主规定时间内完成。有效:顾客对其提出意见的处置回复结果满意即为有效。建筑工程质量目标1、分项工程合格率:100%,分项工程优良率: %以上。2、分部工程合格率:100%,分部工程优良率: %。3、单位工程合格率:100%,单位工程优良率: %。4、钢筋焊接合格率:100%。5、混凝土R28合格率100%。6、钢筋、水泥等原材料进
39、行跟踪管理,追溯准确率达100%。7、建筑工程在首次启动前达到移交水平,无尾工、无缺陷,防水工程无渗漏。8、安装工程质量目标1、分项工程合格率:100%,分项工程优良率: %。2、分部工程合格率:100%,分部工程优良率: %。3、单位工程合格率:100%,单位工程优良率: %。4、受监焊口一次合格率达95%以上。机组启动试运主要目标1、机组投运后汽轮机组振动:轴振76m,瓦振25m。2、机组启动热工仪表、自动控制投入率100%。3、热工和电气继电保护系统安全可靠,保护投入率100%。4、汽机真空严密性试验下降速度0.3KPa/min。5、发电机及系统最大漏氢量5m3/d。6、主要辅机试运指标
40、达到验评标准优良级,全部辅机试运指标优良率达到98%。7、机组满负荷运行时保温层外表温度达到如下标准: 环境温度 保温层外表温度 25Co 50Co 25Co 25Co+环境温度 8、试运期间汽水品质符合验标优良级要求。9、10、电除尘设备投入正常,空载升压一次成功。11、空气预热器漏风系数6%。12、确保竣工资料在投产后45天内按档案管理要求移交完毕。文件资料齐全、完整、准确、系统,达到工程档案管理要求。13、杜绝机组移交时存在未完项目。14、杜绝重大安装质量事故。15、消除设备及管道跑、冒、滴、漏现象。16、施工工艺质量美观良好。17、实现“锅炉水压、厂用受电、汽轮机扣大盖、锅炉点火冲管、
41、汽机冲转定速及并网发电、机组整套启动”六个一次成功。18、保证19、安装和检修服务严格履行合同,确保合同100%实现。注:质量目标不仅限于以上内容,项目经理部/专业公司可根据工程具体情况进行增减。电网项目:新疆电力建设公司质量管理目标1工程项目施工质量达标2顾客意见及时、有效处置,确保顾客满意3受监焊口一次检验合格率95注:工程项目:指公司范围内所有工程施工项目。达标:达到标准要求。标准要求包括顾客(合同)要求、行业标准要求、公司内部要求。及时:现场监理意见的处置按监理的限期完成时间执行;质量回访意见的处置在业主规定时间内完成。有效:顾客对其提出意见的处置回复结果满意即为有效。建筑工程质量目标
42、1、分项工程合格率:100%,分项工程优良率: %以上。2、分部工程合格率:100%,分部工程优良率: %。3、单位工程合格率:100%,单位工程优良率: %。4、钢筋焊接合格率:100%。5、混凝土R28合格率100%。6、钢筋、水泥等原材料进行跟踪管理,追溯准确率达100%。7、建筑工程在投运前达到移交水平,无尾工、无缺陷,防水工程无渗漏。8、安装工程质量目标1、单元工程竣工验收合格率100%,优良率%;单位工程质量评定达到优良等级。2、分项工程合格率:100%,分项工程优良率: %。3、分部工程合格率:100%,分部工程优良率: %。4、单位工程合格率:100%,单位工程优良率: %。设备试运主要目标1、投运前安装工程消缺率100%2、计量器具、试验仪器送检率100%。电气仪表投入率100%。仪表指示准确率100%。保护动作正确率100%。3、变电站变压器和电气设备带电试运一次成功。全线带电试运一次成功。4、确保竣工资料在投产后45天内按档案管理要求移交完毕。文件资料齐全、完整、准确、系统,达到工程档案管理要求。5、杜绝机组移交时存在未完项目。6、杜绝重大安装质量事故。7、施工工艺质量美观良好。安装和检修服务严格履行合同,确保合
