杭州湾跨海大桥南岸接线高速公路工程
绿化监理工作总结
*******监理
第三驻地办工程师
*****年***月****日

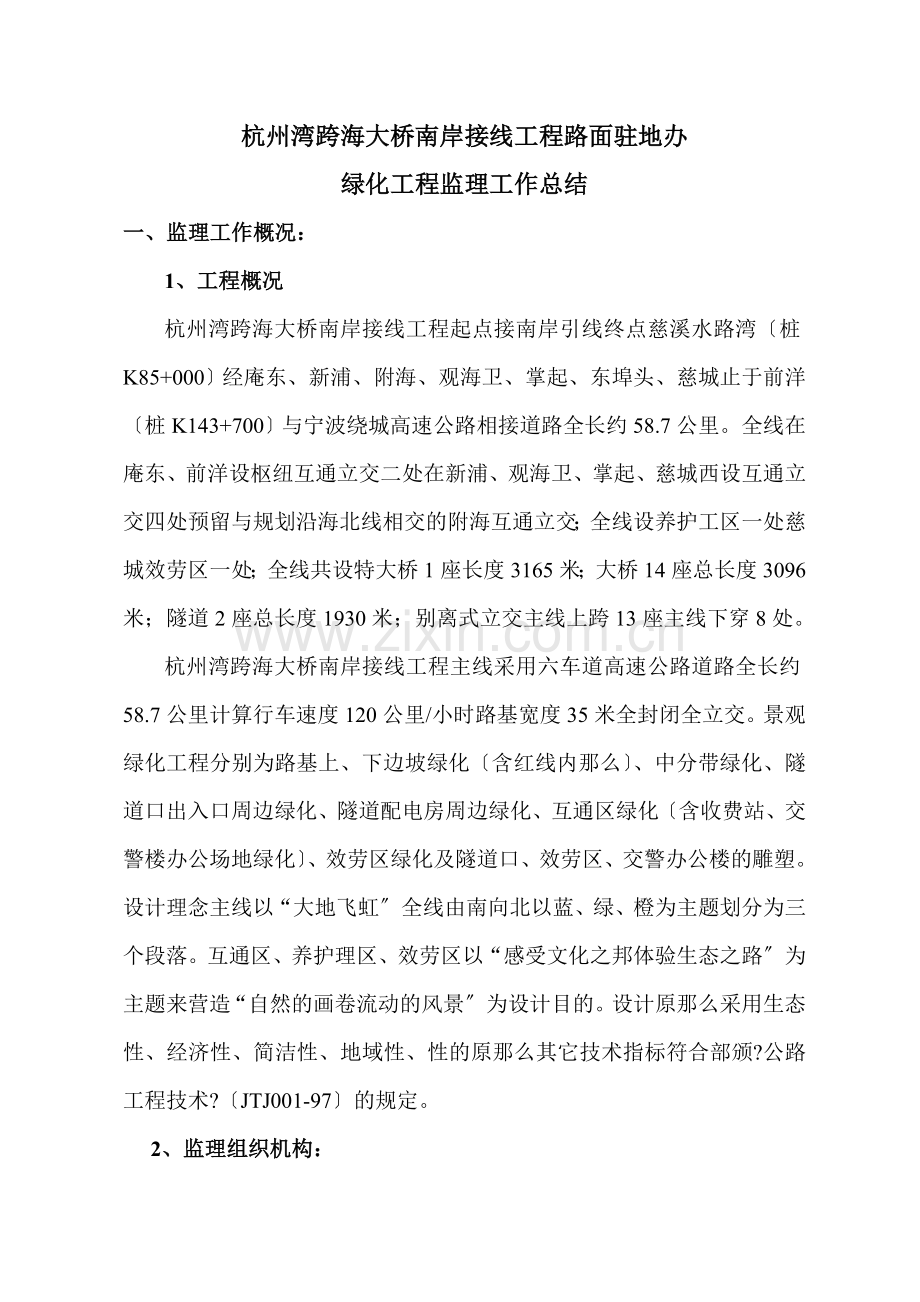

杭州湾跨海大桥南岸接线工程路面驻地办
绿化工程监理工作总结
一、监理工作概况:
1、工程概况
杭州湾跨海大桥南岸接线工程起点接南岸引线终点慈溪水路湾〔桩K85+000〕经庵东、新浦、附海、观海卫、掌起、东埠头、慈城止于前洋〔桩K143+700〕与宁波绕城高速公路相接道路全长约58.7公里。全线在庵东、前洋设枢纽互通立交二处在新浦、观海卫、掌起、慈城西设互通立交四处预留与规划沿海北线相交的附海互通立交;全线设养护工区一处慈城效劳区一处;全线共设特大桥1座长度3165米;大桥14座总长度3096米;隧道2座总长度1930米;别离式立交主线上跨13座主线下穿8处。
杭州湾跨海大桥南岸接线工程主线采用六车道高速公路道路全长约58.7公里计算行车速度120公里/小时路基宽度35米全封闭全立交。景观绿化工程分别为路基上、下边坡绿化〔含红线内那么〕、中分带绿化、隧道口出入口周边绿化、隧道配电房周边绿化、互通区绿化〔含收费站、交警楼办公场地绿化〕、效劳区绿化及隧道口、效劳区、交警办公楼的雕塑。设计理念主线以“大地飞虹〞全线由南向北以蓝、绿、橙为主题划分为三个段落。互通区、养护理区、效劳区以“感受文化之邦体验生态之路〞为主题来营造“自然的画卷流动的风景〞为设计目的。设计原那么采用生态性、经济性、简洁性、地域性、性的原那么其它技术指标符合部颁?公路工程技术?〔JTJ001-97〕的规定。
2、监理组织机构:
全线路面工程监理为1个驻地办共监理3个路面施工合同段2个交通工程合同段9个绿化施工合同段。
2006年8月杭州湾跨海大桥南岸接线路面工程施工监理中标后按照和施工监理合同的要求迅速组织人员组建成立杭州湾跨海大桥南岸接线路面监理驻地办。自2006年9月份以来随着土建工程的相继完工路面驻地办进驻现场施行相应的监理工作。2007年1月份绿化开场进场施工驻地办进展施行监理。对现场的理采取直线职能式监理组织机构设置驻地办驻地办设置驻地、副驻地、试验室主任、监理组组长、专监、监理员、试验员等岗位驻地办设置驻地、中心试验室以及相应专业监理组各个专业及监理组根据现场实际情况装备假设干名专监和现场监理员其中设置绿化总监1名、专业监理工程师和现场监理员各2名驻地办还设专人负责内业资料理。
3、绿化监理工程师的分类和职责:
绿化总监的职责
①绿化总监是由监理派出经业主认可具有丰富的绿化施工监视理经历具有高级工程师或者同等资格的人员担任行使监理合同赋予的权利对整个绿化工程具有最终的监理权其工作于业主进展开展工作经费由监理提供;
②监理的相关和任务由监理工程师和监理人员开展监理工作确保绿化工程施工与设计图纸相符审核施工的施工方案;
③在工作的前提下保持与业主的一致性互相配合对于重大设计和施工变更进展及时的审定并报业主;
④审查施工选择的分包的资质和业绩;
⑤催促、检查与技术指导施工全过程;
⑥签发工程质量单工程质量事故分析和处理签发开工整改、停工签发往来件和各类计量支付报表。
绿化监理工程师的职责:
①由具有高速公路绿化施工监理经历的工程师担任直接对绿化总监负责在总监的指导下开展工作;
②制定现场监理工作程序和各项规章制度;
③带着现场监理人员熟悉合同条款、施工、质量、支付程序等指导现场监理人员工作;
④定编写监理现场和工作总结参加业主组织的每一次工地现场会议并准备发言材料;
⑤提出整改、停工、复工和报总监批准;
⑥随时检查施工质量掌握工程进展传达业主和总监的各种和要求;
⑦完成总监交办的其他工作。
现场监理人员的职责:
①现场检查工程质量、进度、材料是否合格各项隐蔽工作的完成情况;
②对施工提出的计量支付申请数据进展检查确保数据的性负责施工提交的各种原始凭证的签字;
③认真填写监理日志做好旁站监理;
④及时发现各种工程缺陷提出改进阻止施工的野蛮施工不按图纸施工等情况的发生;
⑤做好与施工和业主现场代表沟通和交流;
⑥同时完成上级交办的其它工作。
二、绿化工程监理原那么和根据:
1、绿化工程监理的原那么
①持证上岗的原那么;
②监理的原那么;
③公平、公正和科学的原那么;
④有偿效劳、责任终身的原那么。
2、绿化工程监理的工作根据
绿化工程监理工作的根据主要是相关部委和颁发的工程建立方面的法律法规和以及业主的相关在科学合理的根底上必须严格执行原工程设计图纸、工程施工合同、工程监理合同等工程技术的内容对于应该发生重大设计和施工变更应报总监和业主监理过程中参照的质量以为主。
三、绿化工程监理的内容:
1、监理工作的准备
①制定工作程序:根据高速公路建立的特点按照高速公路的工程合同和?公路工程施工监理?、?公路工程质量评定?结合工程详细情况首先编写?绿化施工监理汇编规程?对质量、进度、计量控制和合同理工地会议制度等作详细的规定编写?绿化施工监理施行细那么?明确和统一施工监理工作步骤和;
②监理人员的培训。主要围绕促使监理人员全面熟悉合同以及有关技术高速公路监理;
③制定统一的检验计量支付表格;
④建立和健全各种监理工作制度;
⑤建立健全承包人质量自检体系。
2、绿化工程监理工作的施行:
绿化监理在进场监理之前召开有业主代表、绿化工程工程经理和施工技术员等参加的协调会会上主要讲解绿化监理规程、工作程序、监理工作要点。由于高速公路上的穿插施工特别多而绿化工程又多是在公路工程施工的后才进场因此时间紧迫存在反复施工和反季节的可能性而且在此间容易由于苗木运输和栽植而污染路面对于上述问题绿化监理一定要有充分的准备提早制定解决方案并与施工和业主交涉。
工程质量控制:
①坚持质量控制程序。严格按照高速公路?施工监理汇编规程?及?工程质量检验程序?进展检查监视;
②召开工地会议。特别是第一次工地会议使承包人的工程理从一开场就落实处坚持每月一次的工地会议会上除总结上月工作安排下月工作外还应向承包人提出改进施工工艺和操作建议对工程质量上存在的问题讨改进同时进展批评和表扬杜绝质量事故发生;
③坚持进场材料。半成品、成品的检查所有进场的材料都必需要求承包人提交出厂检验监理工程师再按技术要求抽检、取样、送交中心试验室检验合格前方可使用;
④坚持每道工序的现场控制。除承包人按规定施工外监理工程师还必须对每道工序进展检验如草种比例、喷播基材、土壤改进等都必须按要求频率进展抽检上道工序不合格不能进展下一道工序;
⑤加强现场旁站监理。施工全过程现场监理工程师始终坚持旁站监理特别是对隐蔽工程的检测监理工程师更应全程旁站监理;
⑥严格监理 典型。严格计量支付理、严格变更程序理、严格工序的检查。
工程进度控制
①计真审查承包人提交的施工组织设计和年度、季度等方案。这些方案必须在满足合同工的前提下予以认可催促承包人努力完成方案;
②每次的工地会议把检查承包人完成方案情况列为会议的主要内容分析未完成方案的原因落实完成方案的措施;
③催促和协助承包人及时调整方案保证各合同进度目的的完成;
④抓进度确保工。驻地办随时到工地巡视检查催促。
控制:
①加强工程变更理。变更审批程序分两个步骤:第一步变更方案审批现有方案需经业主、设计、监理三方审查签认;第二步下达变更经业主签认的变更由总监签发变更;
②严把方案计量支付关防止超计、多计现象。所有承包人申请的合格工程计量都必须由计量工程师和专业工程师到现场进展核实签认然后由承包人编制计量支付报表报总监审查签认。
四、绿化工程理的要点:
同土建工程一样绿化工程监理工作也贯穿于施工准备、施工过程、缺陷责任三个阶段的全过程。
监理对绿化工程的监视和理在满足工程理的一般原那么和根底上应根据实际情况做好以下几个方面的监理工作:
1、对表达设计意图施工的监理:
在施工进场施工以前必须认真地体会绿化设计的意图和思想对于一份施工图纸不同的施工完全可能做出不同的绿化效果这就要求绿化监理一定要多读图纸和设计说明多与业主和设计代表沟通尽量体会设计意图和理念。特别是在立交区和收费站的绿化种植过程中要对每一株大树的移植位置和树冠方向等认真揣摩每一个造型都要认真与图纸比照。
2、改进土壤性状施工的监理:
土壤是植物生长的根底由于高速公路路基建立都是开挖和深填需要绿化的地带土壤条件极差一般都需要进展土壤改进假如监理不到位施工完全有可能做得很差甚至不做。根据资料显示:适宜的绿化土壤肥力指标为:有机质2-3、全氮0.1-0.5、速效磷5-10毫克〔每100克土壤含量〕、速效钾≥30毫克〔每100克土壤含量〕土壤质量以轻质土壤〔含砂量40-60〕为宜。
3、草坪建植中草种配方和播种量的监理:
绿化监理应提早对设计中规定的配方结合当地土壤、气候环境进展调查研究是否使用该配方在播种前必须对种子发芽率纯度和混播比例进展抽查播种间实行旁站式监理。
4、配置喷播基材的监理:
高速公路边坡的生物防护大量采用液圧喷播技术进展人工植草喷播基材往往人工草坪的建植速度和草坪的质量因此监理在施工进展喷播施工前应根据合同要求的基材种类进展分项检验同时在施工过程中应注意对基材酸碱度的检验。
5、隐蔽工程---种植土换填及三维网施工的监理:
根据合同要求及业主要求在边坡铺三维网防护及局部施工路段或者大树移栽中进展种植土换填监理应对三维网的质量、施工工艺数量和换填种植土的土壤质量进展检验符合要求才能进展下一步的施工因为这一步施工程序是半隐蔽类型也不可能进展后弥补监理必须重视。
6、苗木品种和树型选择的监理:
对于高速公路绿化设计中选用的树种监理应防止施工以次充好以假充真从而获得苗木差价。树型好坏对景观营造至关重要在大树进场前施工应主动会同绿化监理到树源地进展考察根据设计对树型做出相关规定由绿化监理是否同意使用。
7、苗木养护理的监理:
为了确保绿化苗木和草坪地被的正常生长 绿化监理应在绿化施工完成以前要求施工提早制定详细的养护方案包括预防性养护和应急性养护措施的制定同时要求施工提供详细的养护机械和养护方案。
五、绿化监理体会:
严格理始终是作好监理工作的前提没有严明的组织纪律就不能打造出一支战无不胜的队伍光有制度是不完善的还必须落到实处否那么是一张白纸就行同虚设也就毫无意义。
对高速公路建立任务来讲施工素质是最重要的监视、社会监理只是对“五大控制〞把关总体来说各标段素质可以。
从监理执法角度看监理人员素质非常重要建立队伍建立是搞好监理的重要因素没有过硬的监理队伍就不会有优质的监理效劳但在实际监理工作〔表达在主动监理和有效监理方面〕中距高指的要求还有一定的间隔 这些都有待于我们在今后的监理工作中去不断完善。
施工完成后的绿化工程植物生长茂盛和周围环境融为一体实现了杭州湾跨海大桥南岸接线高速公路环保路、绿化路的建立目的值此从中也丰富了我们的监理经历对此我们表示由衷地感谢!
杭州湾跨海大桥******
*****年***月****日
