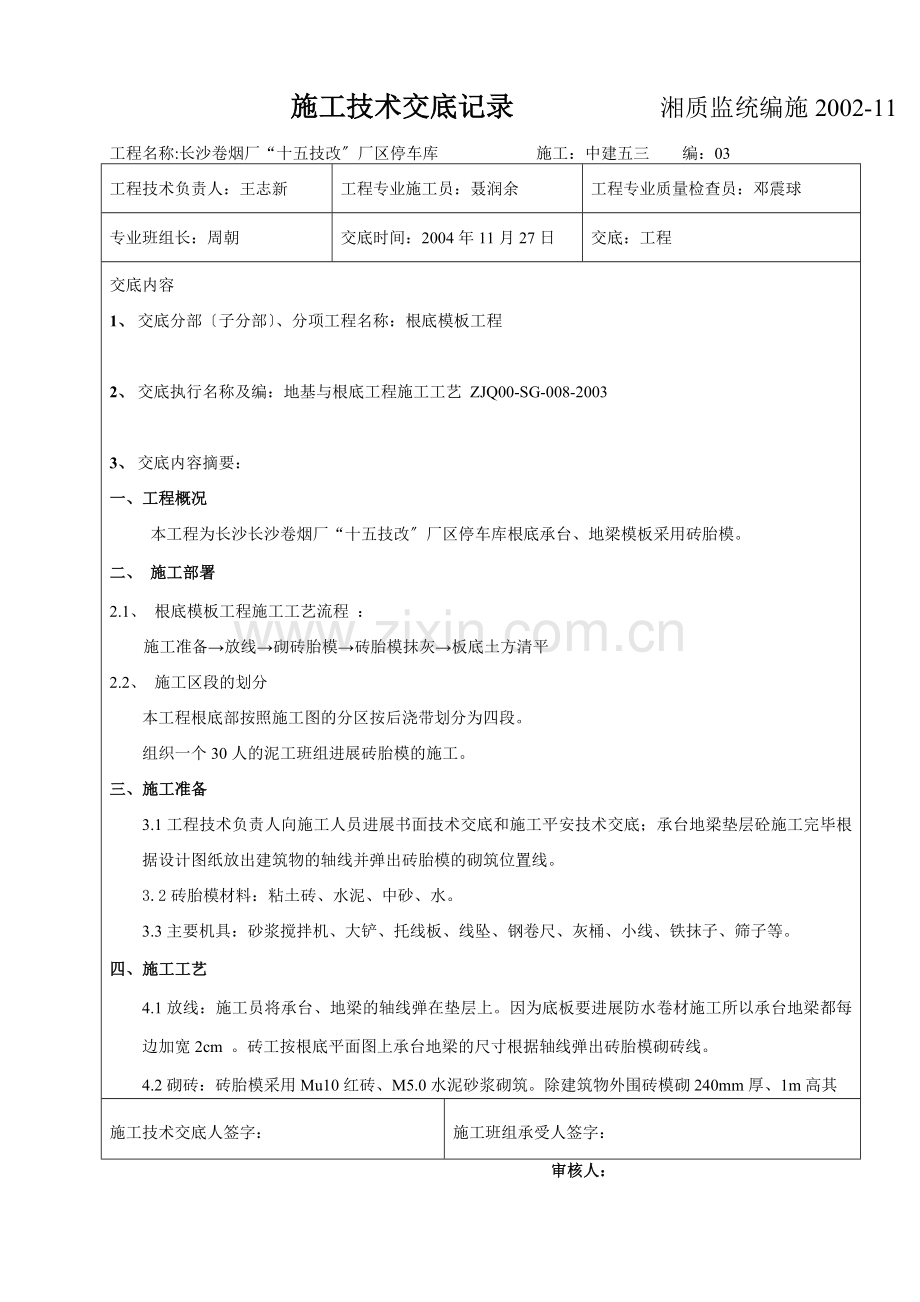

施工技术交底记录 湘质监统编施2002-11
工程名称:长沙卷烟厂“十五技改〞厂区停车库 施工:中建五三 编:03
工程技术负责人:王志新
工程专业施工员:聂润余
工程专业质量检查员:邓震球
专业班组长:周朝
交底时间:2004年11月27日
交底:工程
交底内容
1、 交底分部〔子分部〕、分项工程名称:根底模板工程
2、 交底执行名称及编:地基与根底工程施工工艺 ZJQ00-SG-008-2003
3、 交底内容摘要:
一、工程概况
本工程为长沙长沙卷烟厂“十五技改〞厂区停车库根底承台、地梁模板采用砖胎模。
二、 施工部署
2.1、 根底模板工程施工工艺流程 :
施工准备→放线→砌砖胎模→砖胎模抹灰→板底土方清平
2.2、 施工区段的划分
本工程根底部按照施工图的分区按后浇带划分为四段。
组织一个30人的泥工班组进展砖胎模的施工。
三、施工准备
3.1工程技术负责人向施工人员进展书面技术交底和施工平安技术交底;承台地梁垫层砼施工完毕根据设计图纸放出建筑物的轴线并弹出砖胎模的砌筑位置线。
3.2砖胎模材料:粘土砖、水泥、中砂、水。
3.3主要机具:砂浆搅拌机、大铲、托线板、线坠、钢卷尺、灰桶、小线、铁抹子、筛子等。
四、施工工艺
4.1放线:施工员将承台、地梁的轴线弹在垫层上。因为底板要进展防水卷材施工所以承台地梁都每边加宽2cm 。砖工按根底平面图上承台地梁的尺寸根据轴线弹出砖胎模砌砖线。
4.2砌砖:砖胎模采用Mu10红砖、M5.0水泥砂浆砌筑。除建筑物外围砖模砌240mm厚、1m高其
施工技术交底人签字:
施工班组承受人签字:
审核人:

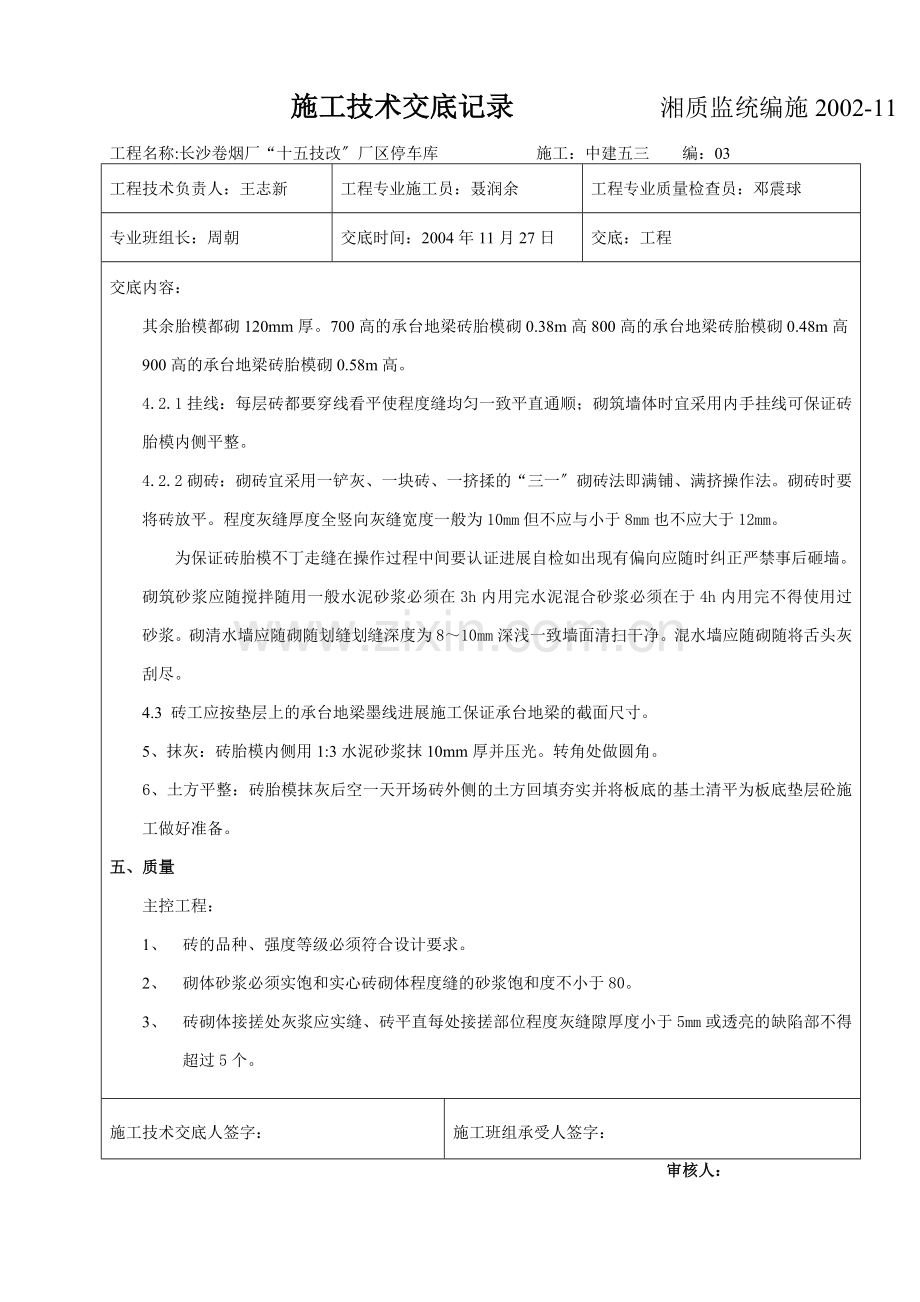

施工技术交底记录 湘质监统编施2002-11
工程名称:长沙卷烟厂“十五技改〞厂区停车库 施工:中建五三 编:03
工程技术负责人:王志新
工程专业施工员:聂润余
工程专业质量检查员:邓震球
专业班组长:周朝
交底时间:2004年11月27日
交底:工程
交底内容:
其余胎模都砌120mm厚。700高的承台地梁砖胎模砌0.38m高800高的承台地梁砖胎模砌0.48m高900高的承台地梁砖胎模砌0.58m高。
4.2.1挂线:每层砖都要穿线看平使程度缝均匀一致平直通顺;砌筑墙体时宜采用内手挂线可保证砖胎模内侧平整。
4.2.2砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一〞砌砖法即满铺、满挤操作法。砌砖时要将砖放平。程度灰缝厚度全竖向灰缝宽度一般为10mm但不应与小于8mm也不应大于12mm。
为保证砖胎模不丁走缝在操作过程中间要认证进展自检如出现有偏向应随时纠正严禁事后砸墙。砌筑砂浆应随搅拌随用一般水泥砂浆必须在3h内用完水泥混合砂浆必须在于4h内用完不得使用过砂浆。砌清水墙应随砌随划缝划缝深度为8~10mm深浅一致墙面清扫干净。混水墙应随砌随将舌头灰刮尽。
4.3 砖工应按垫层上的承台地梁墨线进展施工保证承台地梁的截面尺寸。
5、抹灰:砖胎模内侧用1:3水泥砂浆抹10mm厚并压光。转角处做圆角。
6、土方平整:砖胎模抹灰后空一天开场砖外侧的土方回填夯实并将板底的基土清平为板底垫层砼施工做好准备。
五、质量
主控工程:
1、 砖的品种、强度等级必须符合设计要求。
2、 砌体砂浆必须实饱和实心砖砌体程度缝的砂浆饱和度不小于80。
3、 砖砌体接搓处灰浆应实缝、砖平直每处接搓部位程度灰缝隙厚度小于5mm或透亮的缺陷部不得超过5个。
施工技术交底人签字:
施工班组承受人签字:
审核人:
施工技术交底记录 湘质监统编施2002-11
工程名称:长沙卷烟厂“十五技改〞厂区停车库 施工:中建五三 编:03
工程技术负责人:王志新
工程专业施工员:聂润余
工程专业质量检查员:邓震球
专业班组长:周朝
交底时间:2004年11月27日
交底:工程
交底内容:
一般工程:
项次
工程
允许偏向〔mm〕
检验
1
轴线位置偏向
10
用经纬仪或拉线和尺量检查
2
根底和墙砌体顶面标高
-15
用水准仪和尺量检查
3
垂直度
全高
≤10m
10
用经纬仪或拉线和尺量检查
>10m
20
六、成品保护
6.1、砖胎模砌好后要将落地灰铲干净做到工完场清。
6.2、砖胎模抹灰后注意保持墙面清洁为防水施工创造条件。
