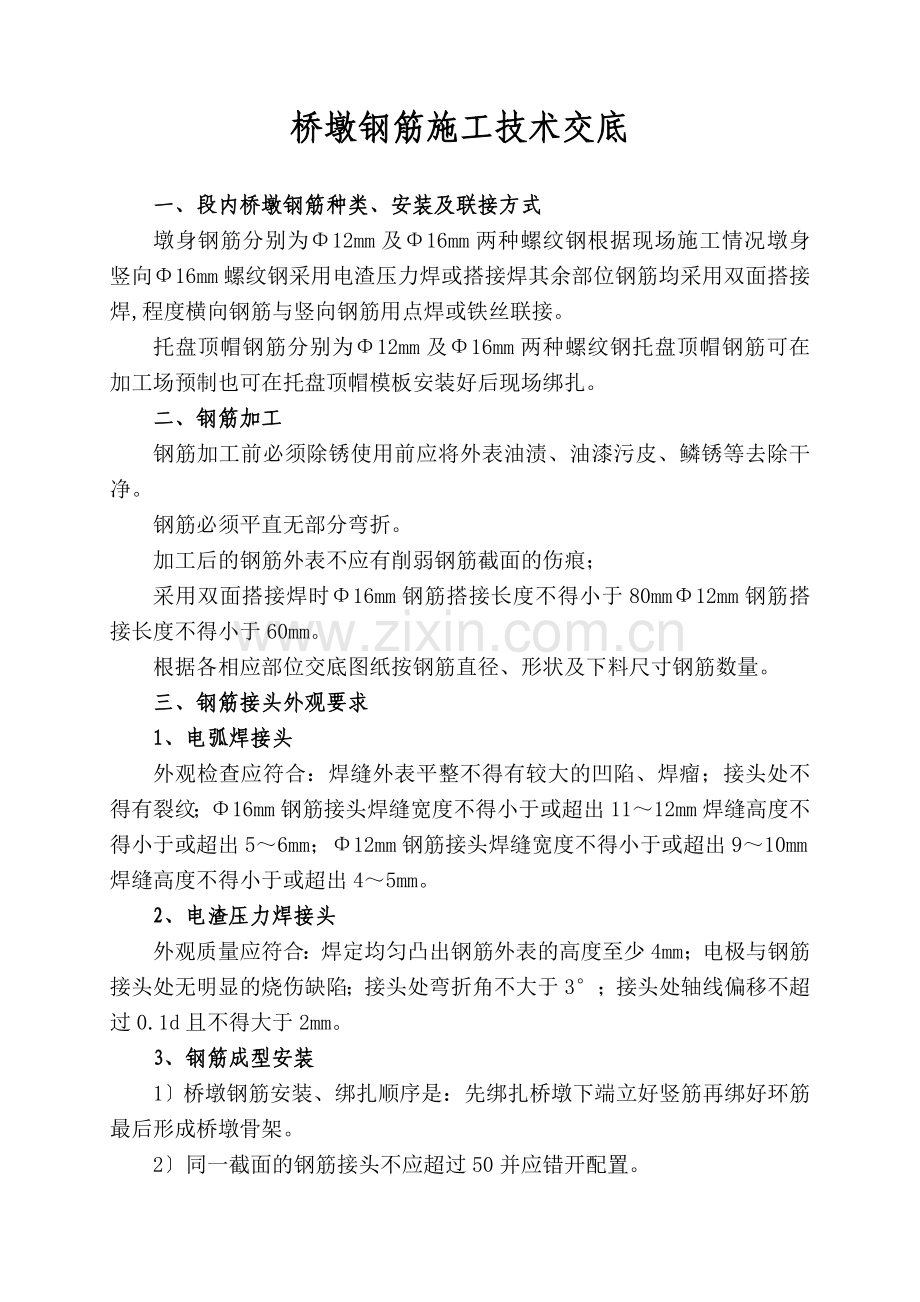

桥墩钢筋施工技术交底
一、段内桥墩钢筋种类、安装及联接方式
墩身钢筋分别为Φ12mm及Φ16mm两种螺纹钢根据现场施工情况墩身竖向Φ16mm螺纹钢采用电渣压力焊或搭接焊其余部位钢筋均采用双面搭接焊,程度横向钢筋与竖向钢筋用点焊或铁丝联接。
托盘顶帽钢筋分别为Φ12mm及Φ16mm两种螺纹钢托盘顶帽钢筋可在加工场预制也可在托盘顶帽模板安装好后现场绑扎。
二、钢筋加工
钢筋加工前必须除锈使用前应将外表油渍、油漆污皮、鳞锈等去除干净。
钢筋必须平直无部分弯折。
加工后的钢筋外表不应有削弱钢筋截面的伤痕;
采用双面搭接焊时Φ16mm钢筋搭接长度不得小于80mmΦ12mm钢筋搭接长度不得小于60mm。
根据各相应部位交底图纸按钢筋直径、形状及下料尺寸钢筋数量。
三、钢筋接头外观要求
1、电弧焊接头
外观检查应符合:焊缝外表平整不得有较大的凹陷、焊瘤;接头处不得有裂纹;Φ16mm钢筋接头焊缝宽度不得小于或超出11~12mm焊缝高度不得小于或超出5~6mm;Φ12mm钢筋接头焊缝宽度不得小于或超出9~10mm焊缝高度不得小于或超出4~5mm。
2、电渣压力焊接头
外观质量应符合:焊定均匀凸出钢筋外表的高度至少4mm;电极与钢筋接头处无明显的烧伤缺陷;接头处弯折角不大于3°;接头处轴线偏移不超过0.1d且不得大于2mm。
3、钢筋成型安装
1〕桥墩钢筋安装、绑扎顺序是:先绑扎桥墩下端立好竖筋再绑好环筋最后形成桥墩骨架。
2〕同一截面的钢筋接头不应超过50并应错开配置。
3〕在钢筋与模板间设置同级砼垫块垫块与钢筋扎紧保证钢筋混凝土保护层厚度垫块度按4个/m2布置。
四、质量措施
1、墩身及托盘顶帽钢筋必须有出厂合格证并经工地试验室复检合格前方可使用无厂合格证或复检不合格材料不得进展入工程主体构造。
2、钢筋的数量、长度、间距应满足设计要求。
3、钢筋无采用何种联接方式接头质量要满足要求当对接头质量有疑心时可现场取样检查接头质量。
4、钢筋与模板之间要安设混凝土垫块以保证钢筋的保护层厚度要满足验标要求。
5、现场安装好的钢筋要在外表涂一层水泥浆防锈。
五、平安措施
1、墩身及托盘顶帽钢筋安装属高空作业作业人员施工时要戴平安帽系平安绳平安绳要挂于结实的物件上严禁在一个物件上挂几根据平安绳子或一根平安绳上拴几个人。
2、严禁作业人员酒后上班和疲劳作业。
3、临边作业要设置防护围栏和平安网。
4、现场要安设供作业人员上下的梯子梯子必须结实可靠。
5、高空作业不得进展双层作业。
6、当风力超过6级时不得进展高空作业。
