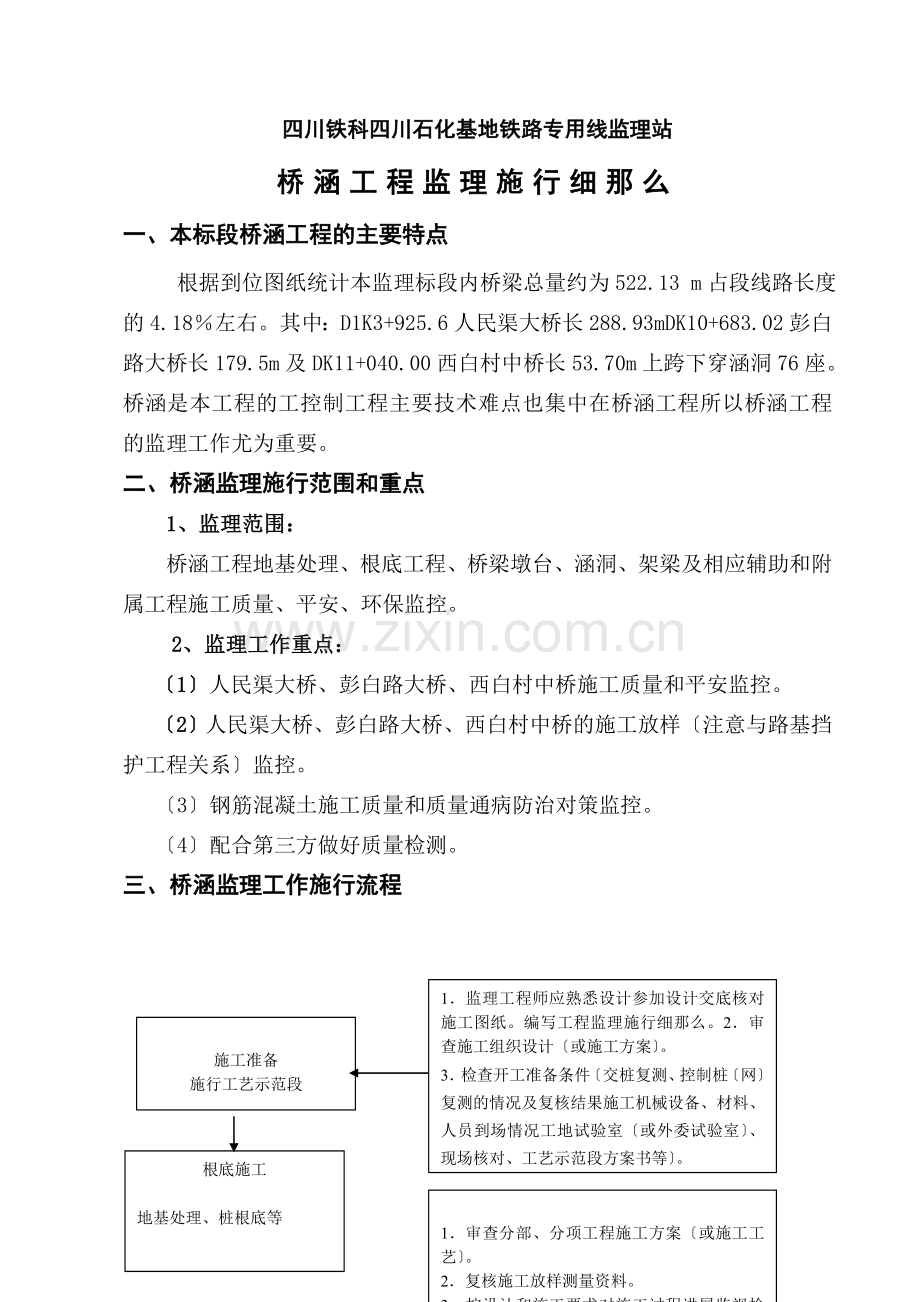

四川铁科四川石化基地铁路专用线监理站
桥涵工程监理施行细那么
一、本标段桥涵工程的主要特点
根据到位图纸统计本监理标段内桥梁总量约为522.13 m占段线路长度的4.18%左右。其中:D1K3+925.6人民渠大桥长288.93mDK10+683.02彭白路大桥长179.5m及DK11+040.00西白村中桥长53.70m上跨下穿涵洞76座。桥涵是本工程的工控制工程主要技术难点也集中在桥涵工程所以桥涵工程的监理工作尤为重要。
二、桥涵监理施行范围和重点
1、监理范围:
桥涵工程地基处理、根底工程、桥梁墩台、涵洞、架梁及相应辅助和附属工程施工质量、平安、环保监控。
2、监理工作重点:
〔1〕人民渠大桥、彭白路大桥、西白村中桥施工质量和平安监控。
〔2〕人民渠大桥、彭白路大桥、西白村中桥的施工放样〔注意与路基挡护工程关系〕监控。
〔3〕钢筋混凝土施工质量和质量通病防治对策监控。
〔4〕配合第三方做好质量检测。
三、桥涵监理工作施行流程
1.监理工程师应熟悉设计参加设计交底核对施工图纸。编写工程监理施行细那么。2.审查施工组织设计〔或施工方案〕。
3.检查开工准备条件〔交桩复测、控制桩〔网〕复测的情况及复核结果施工机械设备、材料、人员到场情况工地试验室〔或外委试验室〕、现场核对、工艺示范段方案书等〕。
施工准备
施行工艺示范段
根底施工
地基处理、桩根底等
1.审查分部、分项工程施工方案〔或施工工艺〕。
2.复核施工放样测量资料。
3.按设计和施工要求对施工过程进展监视检查〔包括试验检查〕。
4.按设计和验收要求对工程进展检查和验收。
5.对隐蔽工程、重点部位或关键工序进展旁站。
6.对施工中的质量问题进展处理。
墩台施工
上部构造施工
钢筋混凝土、支座、桥面和附属设施等
1.审查开工技术〔成桥后测量资料、各项试验检验资料等〕。
2.整理监理资料。
3.参加开工验收。
开工

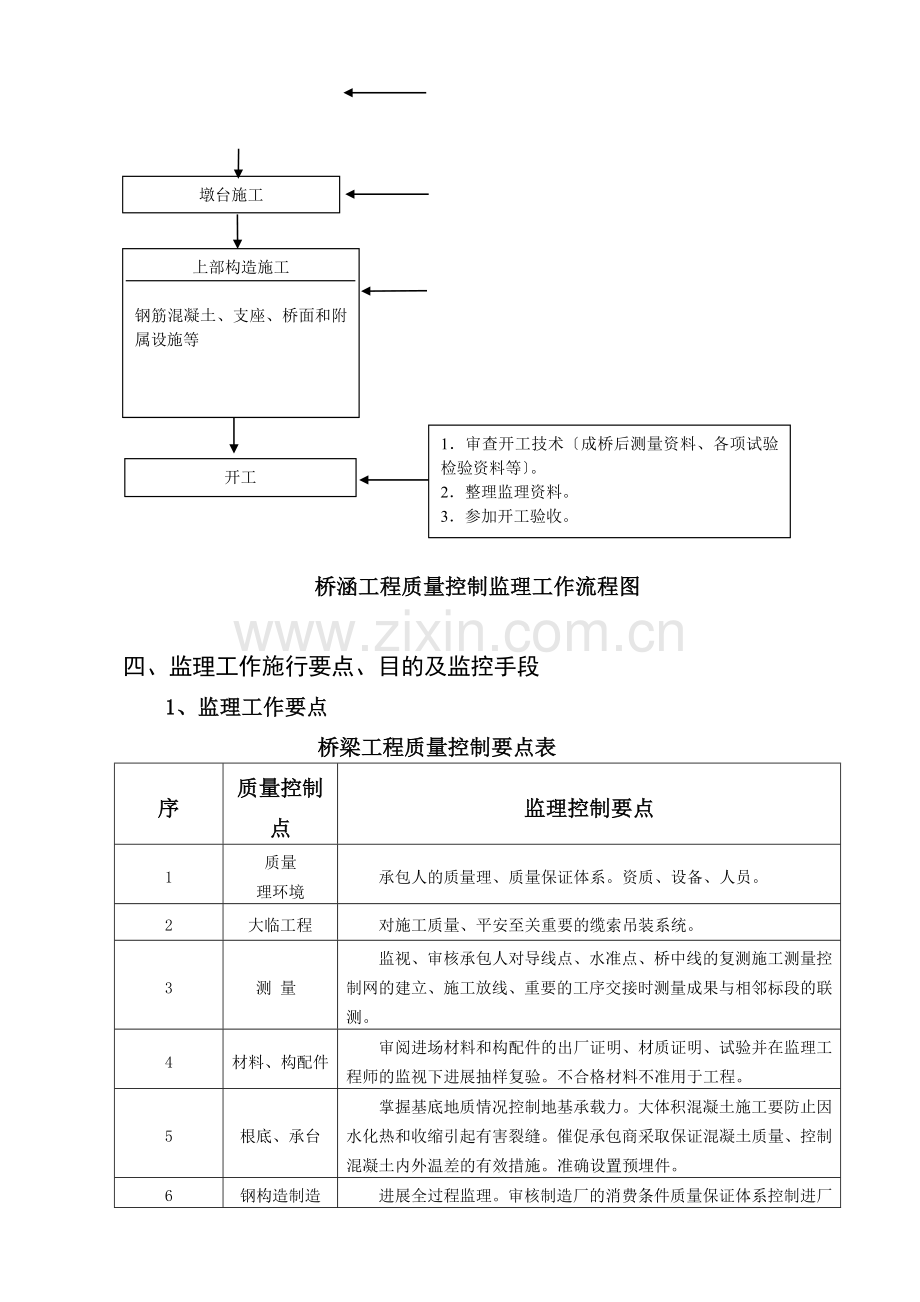

桥涵工程质量控制监理工作流程图
四、监理工作施行要点、目的及监控手段
1、监理工作要点
桥梁工程质量控制要点表
序
质量控制点
监理控制要点
1
质量
理环境
承包人的质量理、质量保证体系。资质、设备、人员。
2
大临工程
对施工质量、平安至关重要的缆索吊装系统。
3
测 量
监视、审核承包人对导线点、水准点、桥中线的复测施工测量控制网的建立、施工放线、重要的工序交接时测量成果与相邻标段的联测。
4
材料、构配件
审阅进场材料和构配件的出厂证明、材质证明、试验并在监理工程师的监视下进展抽样复验。不合格材料不准用于工程。
5
根底、承台
掌握基底地质情况控制地基承载力。大体积混凝土施工要防止因水化热和收缩引起有害裂缝。催促承包商采取保证混凝土质量、控制混凝土内外温差的有效措施。准确设置预埋件。
6
钢构造制造
进展全过程监理。审核制造厂的消费条件质量保证体系控制进厂材料〔钢材、焊接材料等〕的质量对焊接工艺、焊缝检验、焊接变形加强控制。
7
钢构造安装
抓好吊装-张拉-稳固三要素确保施工质量和平安。加强工地焊接质量的检验控制节段线型。
2、监理工作目的:
确保所交验的工程一次性验收合格率到达100力保工程施工无大的平安事故根据环保规定和平安技术创立文明绿色环保工地。
3、监控手段:
〔1〕严格执行工作程序工艺示范段先行。
〔2〕加强测量、试验检测〔原材料、检验批等〕同时配合第三方做好过程质量和功能检测。
〔3〕大力施工行为、强化过程质量监控、加强旁站监理、严格检验批验收质量。
〔4〕采用监理指强化质量监控。
〔5〕采用验工计价进一步加强质量控制。
〔6〕具代表性的重难点工程监控预案要点:
五、桥涵工程的监理施行和措施
1、有关准备工作的根本要求如下:
1〕应熟悉设计参加设计交底会同建立、设计、施工赴现场核对设计。监理工程师对施工图应重点核对:
A现场地形、地貌、水文和地质条件。
B桥涵的构造、孔径、跨度及与其他建筑物的协调桥梁根底的深度是否满足冲刷和抗冻的要求。
C桥涵的平面位置、设计高程和主要构造尺寸。
D设计中考虑采用的施工、技术措施、新技术、新工艺和新材料等。
E采用的设计、构造细节的质量要求。
2〕在审批施工组织设计〔施工方案〕时监理工程师除考虑满足及设计要求外应重点审查工艺是否合理施工是否平安可靠有效, 施工平面布置是否符合现场的条件以及环境保护和水土保持的要求尤其是工艺示范段方案书。
3〕检查施工工地试验室的资质和试验检测范围。如施工无工地试验室监理工程师应要求其委托具备相应资质的试验室进展原材料检验和工地日常试验并对委托的试验室资质证明资料进展审查。
4〕从事地基根底及主体工程检测及试验的必须具备部〔〕级建立行政主部门颁发的资质证书和计量行政主部门颁发的计量认证合格证书〔其中桩基检测必须具有资质〕监理工程师监视检查。
5〕进场的工程材料、半成品、构配件和设备等应符合现行有关监理工程师应检查相关质量并按规定抽样试验经鉴定合格后方批准使用。施工中使用的各种机械、设备和设施施工使用前应进展全面检查鉴定经试运转合格后方准使用。监理工程师应对此监视并要求施工经常检查定校核、标定。
2、桥涵根底施工监控:
1〕钻孔桩施工监控:
A监理工程师应审批施工的施工方案重点审查成孔工艺、〔水下〕混凝土灌注、平安等措施。
B钻孔桩施工前如设计有要求应检查试桩情况(包括试桩施工及试验)。以确定施工工艺参数和检验的承载力。
C钻孔前监理工程师应复核护筒埋置的施工放样数据。
D钻孔过程中加强巡视检查。对于钻孔桩,重点检查泥浆指标(泥浆比重和含砂率);对于挖孔桩, 重点检查开挖顺序、防护措施及防排水工作。
E当钻孔到达设计深度后监理工程师应核实地质情况进展成孔检查〔采用测绳、检孔器或成孔检测仪器等检查孔径、孔深、孔型、垂直度〕。对于钻孔桩, 还应重点控制沉渣厚度。对于挖孔桩, 还应重点检查清基情况, 孔底应平整无松渣、淤泥、沉淀或扰动过的软层。
F钢筋、混凝土的质量控制同于第2章的相关内容。监理工程师还应检查钢筋数量、钢筋骨架长度、钢筋骨架直径、主钢筋间距、加强筋间距、箍筋间距或螺旋筋间距、钢筋骨架垂直度。
G监理工程师应检查并旁站混凝土灌注全过程〔对于水下混凝土灌注重点检查导埋深。挖孔桩可采用直接浇筑混凝土并宜采用插入式振动器振捣〕。
H混凝土灌注完成后桩身顶端浮浆应清理直至露出新颖混凝土面。监理工程师检查桩位中心、桩顶高程和主筋伸入承台的长度。
I检查桩的混凝土强度〔水下混凝土养护试件强度应符合设计强度等级的1.15倍〕监理工程师见证取样检测或平行检验。
J当对桩身混凝土全部进展无损检测、对桩身混凝土质量有疑问和设计有要求的桩进展钻芯取样检测以及桩的承载力试验时监理工程师应见证试验,并检查检测或试验。
2〕桩基承台的质量控制要点
A检查桩头沉渣及浮浆凿除情况、承台混凝土施工条件〔承台混凝土应在无水的条件下浇筑〕。
B检查桩头与承台连接。桩体埋入承台长度及桩顶主筋锚入承台的长度应符合设计要求钢柱应焊好桩顶段连结件。
C对于大体积承台施工必须采取温度控制措施防止因混凝土构造内外温差过大而产生的裂缝。详细要求参见第2章的相关内容。
D承台施工完成后监理工程师应检查承台尺寸、顶面高程、轴线偏位、边缘距设计中心线尺寸。
3〕沉井根底
〔1〕审批施工的施工方案重点审查沉井制作〔对于浮式沉井要考虑运输〕、下沉、封底对附近堤防、建筑物等的影响以及防护、平安和环保等措施催促施工建立下沉过程的观测制度。
〔2〕就地制作沉井的质量控制要点
A施工前监理工程师对就地制作沉井的地基进展检查。地基应平整夯实承载力要满足设计要求〔施工应提供检测资料〕如遇软弱层应检查处理措施及处理结果。
B混凝土沉井制作时检查平面尺寸、井壁厚度、井壁外表平整度。
C底节沉井混凝土到达设计强度后才能下沉其上各节到达设计强度的70前方可下沉。监理工程师检查强度试验或见证试验。
D沉井下沉施工过程必须按设计及施工进展。在沉井下沉过程中监理工程师检查施工的测量数据如发现有倾斜、位移等意外情况要求施工停顿施工应立即与设计、建立联络查明原因采取措施并作出记录。
E沉井下沉至设计高程后监理工程师应检查沉井底面和顶面中心位置、倾斜度、平面扭角见证检测基底地质条件〔贯入、触探仪检测〕。
F检查清理后的基底距隔墙底面的高度、刃脚斜面露出的高度和有效面积。同时检查隔墙底部和井壁上的泥污去除的情况。
G在软土中沉井沉至设计高程并清基后应进展沉降观测待8小时内累计下沉小于10mm时方可封底。
H监理工程师检查封底混凝土强度到达设计强度后方可批准抽水填充。
I检查沉井填充质量。
〔3〕浮式沉井的质量控制要点
A钢筋混凝土沉井制作的质量控制同于就地制作沉井。
B钢沉井制作的质量控制要点
B1监理工程师应检查所用的原材料、规格、强度及制作工艺重点查验合格证。
B2沉井气筒必须按受压容器的有关规定制造并经压力〔不得低于工作压力的1.5倍〕试验合格前方可使用监理工程师见证试验。
B3底节沉井应作水压试验其余各节应经水检查合格前方可下水。监理工程师见证试验。
C沉井浮运前监理工程师应复核沉井浮运的检算资料〔重点是稳定性〕检查沉井浮运设施的试运转情况。
D沉井浮运时浮运过程应符合施工工艺设计要求。浮运就位时监理工程师复核施工的测量数据。
E沉井就位落至河床后应尽快安排下沉。下沉的质量控制同于就地制作沉井。
F浮式沉井下落河床过程中如在悬浮状态下接高施工应注意接高的高度与程度面及各隔舱间的水头的关系不得超出设计规定同时应对接缝的焊接质量进展渗漏试验检查。
G沉井下沉至设计高程后沉井位置和尺寸的检查、基底地质条件、清基、封底、抽水填充等的质量控制同于就地制作沉井。
3、墩台施工监控
〔1〕墩台施工的质量控制要点
1〕审批施工的施工方案重点审查模板及支架的稳定性、混凝土运输和浇筑等。
2〕检查根底面凿除情况及连结钢筋。
3〕查模板及支架安装质量同于钢筋混凝土细那么相关内容〕:
A对于普通模板监理工程师检查前后左右模板距中心线尺寸、外表平整度、相邻模板错台量、空心墩壁厚、同一梁端两垫石高差、预埋铁件和预留孔位置。
B对于滑动模板监理工程师检查模板中心线与主平心线、模板中心线与墩身中心线、空心墩壁厚、顶架的垂直度或坡度、模板上下口尺寸〔考虑锥度后〕、顶杆与顶梁或垂直度或坡度、主平台程度度、外表平整度。
C对于爬升模板监理工程师检查前后、左右距中心线尺寸、外表平整度、部分搭接不贴、预埋件与预留孔位置。
4〕钢筋、混凝土的质量控制同于钢筋混凝土细那么的相关内容。墩台混凝土施工时旁站发现问题及时处理。
5〕混凝土宜连续浇筑当分段浇筑时应检查施工接缝的处理。
6〕墩台施工完毕后监理工程师应对全桥中线、高程、跨度贯穿测量结果复核检查墩台位置及尺寸、墩台边缘距设计中心线尺寸、外表平整度、墩台支承垫石顶面高程和中心位置、垫石顶面高差、支座十字线、梁端线及锚栓孔位置、预埋件和预留孔位置、桥台顶道碴槽面排水坡坡度等。
7〕检查墩台表观质量应到达:
A外表平整外表轮廓比拟明晰线角根本顺直排水流畅不积水支承垫石方正平整不得空鼓预埋件和预留孔位置正确。墩、台帽与墩、台身衔接平顺。
B混凝土外表裂缝宽度〔用刻度放大镜检查〕不得大于0.2mm。混凝土色泽均匀接茬处无明显错台、跑模现象。
C砌体墩台要求砌石选料得当外表平整砌缝符合规定勾缝无明显缺陷。
〔2〕台后填土、锥体及其他施工的质量控制要点
1〕检查台后及锥体填料种类和规格、填筑范围、填筑实度。
2〕检查砌体的构造形式、位置和砌体反滤层厚度所用材料质量、规格和砌筑质量。
3〕体填筑后应刷坡坡面平整圆顺。监理工程师检查顶面高程、外表平整度、砌体厚度、底面高程。
4〕检查锥体表观质量应到达砌体选料得当坡度根本顺直勾缝无明显缺陷泄水孔排水流畅。
4、上部构造施工监控
〔1〕支座安装监控
1〕支座订货前监理工程师集有关取厂家考察。支座出厂前必要时应到厂家进展出厂前检查。
2〕支座进入工地后监理工程师检查出厂合格证并根据现行?铁路桥梁铸钢支座?〔TB/T1853〕、?铁路桥梁板式橡胶支座技术条件?〔TB13〕、?铁路桥梁盆式橡胶支座?〔TB/T2331〕对支座品种、规格、性能、构造、涂装质量、外观尺寸和组装质量进展检查符合设计要求及相关的规定才能进展安装。必要时要求施工进展抽查试验监理工程师见证试验。
3〕支座安装前监理工程师应检查桥梁跨距、支置及预留锚栓孔位置、尺寸和支座垫石顶面高程、平整度。
4〕支座安装过程中监理工程师应检查以下内容:
A支座安装位置。要求支座上下座板必须程度安装固定支座上下座板应互相对正活动支座上下座板横向应对正纵向预留错动量应根据支座安装施工温度与设计安装温度之差和梁体混凝土未完成收缩、徐变量及弹性压缩量计算确定并在各施工阶段进展调整当体系转换全部完成时梁体支座中心与设计要求应相符。
B支座与梁底及垫石之间垫层材料质量及强度。支座与梁底及垫石之间必须贴无空隙支座配件必须齐全程度各层部件间应贴无空隙。
C支座锚栓质量及埋置深度和螺栓外露长度。支座锚栓固结应在支座及锚栓位置调整准确后进展施工预留锚栓孔必须填满捣实填料种类和质量必须符合设计要求。
5〕支座安装后监理工程师应检查以下内容:
A墩台纵向错动量、横向错动量、同端支座中心横向间隔 ;
B铸钢支座:固定支座的上座板与下座板中线的纵横错动量、固定支座十字线中心与全桥贯穿测量后墩心线的纵向偏向、活动支座〔按设计温度定位后〕的横向错动量和纵向错动量、固定支座及活动支座下座板中心十字线的改变量、上下座板及摇、辊轴之间的改变量、支座下座板的四角相对高差;
C板式橡胶支座:同一梁端两支座相对高差、每一支座板的边缘高差、上下座板十字线改变量、活动支座(按设计温度定位后)的纵向错动量;
D盆式橡胶支座:支座板四角高差、上下座板中心十字线改变、同一梁端两支座高差、固定支座上下座板及中线的纵横错动量、活动支座中线〔按设计气温定位后〕的纵横错动量。
〔2〕明桥面和桥梁附属设施
1〕明桥面的质量控制要点
A明桥面铺设前监理工程师应检查
A1施工按桥上线路纵断面进展桥面枕木类型、刻槽深度的布置图设计。
A2明桥面的材料质量和规格查验合格证。
B明桥面铺设时监理工程师应检查:
B1桥枕、枕木、钢梁间联结。采用小锤敲击等检查必须结实、严、位置正确、整体性好并符合设计要求。
B2桥面铺设质量。监理工程师每孔梁检查2处。
B3明桥面铺设完成后监理工程师进展验收并检查其观感质量要求桥枕外表无明显损伤布设符合规定护木根本顺直外露螺栓高度根本一致接缝根本严。
2〕人行道、避车台的质量控制要点
A检查所用材料质量和规格查验合格证。
B检查支架与桥梁的联结、钢构造涂装质量。
C人行道及避车台安装完成后监理工程师进展验收检查。
C1步行板面应平整、无明显损伤、排列均匀、铺装平稳、嵌缝根本实相邻高差不大于3mm。
C2栏杆、扶手应无明显缺陷涂装符合预制组装构件外表平整配件齐全安装结实扶手根本顺直。
3〕附属设施的质量控制要点
A检查所用材料、设备的质量和规格查验合格证。
B检查围栏、吊栏及检查梯〔车〕的安装、电缆槽安装、声屏障的安装、接触网支置及照明设施的质量。
C设施安装完成后监理工程师进展验收检查其观感质量要求配件齐全、联结结实检查车走行灵敏。涂装涂层外表应平整颜色均匀无涂层漏底、漏涂、涂层剥落、涂膜破裂、划伤、流挂等现象。
5、涵洞工程施工监控
〔1〕施工前监理工程师应审批施工的施工组织设计或施工方案重点审查涵洞地基和根底的施工、涵身的施工〔顶进施工工艺〕、平安和防护措施等。
〔2〕涵洞地基处理和明挖根底施工的质量控制与前面根底部分一样。
〔3〕就地制作涵洞的质量控制要点
A施工时钢筋、混凝土及砌体的质量控制同于第2章的相关内容。监理工程师还应注意:
A1 混凝土涵身必须先浇筑底板〔包括下梗肋〕当底板混凝土强度到达设计强度50后再施工中、边墙及顶板混凝土。分次浇筑时边墙的施工缝不应设在同一程度面上。
A2预制拱圈、盖板的混凝土到达设计强度75前方可吊装。涵身强度必须到达设计强度后才可分层对称填土。
B施工完成后监理工程师应检查:
B1对预制混凝土盖板、拱圈检查钢筋混凝盖板的长度、宽度、厚度、对角线差混凝土拱圈的长度、宽度、厚度。
B2对混凝土涵洞检查边翼墙和中墩距设计中心线位置、墙顶和拱座顶面高程、孔径、涵长、厚度、涵身接头错台量。
B3对砌体涵洞检查砌体边线距设计中心线位置、顶面高程、相邻石〔砌〕块边线错台量、涵洞孔径、砌体厚度。
B4涵身外观要求混凝土大面平整色泽均匀接茬处无明显错台、跑模现象。砌体选料得当组砌整体均匀砌面根本平整砌缝符合规定勾缝无明显缺陷。各涵节间相接根本顺直排水通畅。
〔4〕端翼墙及附属工程的质量控制要点
A检查端、翼墙距设计中心线间隔 、出入口流水面高程、出入口流水面高程、墙体的外表平整度和构造尺寸等。
B检查涵洞处路堤缺口填筑质量。
C检查护锥及出入口铺砌质量。要求砌体选料得当砌面根本平整砌缝符合规定勾缝无明显缺陷棱角根本顺直。涵洞进出口的沟床应整理顺直铺砌工程与排水设施、道路的连接应顺直。混凝土外表平整色泽均匀棱角、线条根本顺直。
D检查栏杆、扶手质量。应无明显缺陷涂装符合合格预制组装构件外表平整配件齐全安装结实扶手根本顺直。
6、防水层及沉降缝
〔1〕防水层的质量控制要点
1〕监理工程师应审查施工方案注意防水层严禁在雨、雪天和五级风及其以上时施工。
2〕按批次检查所用原材料的品种、规格、性能并查验合格证和试验。
3〕防水层施工前监理工程师应检查验收防水层的基层。基层应平整、清洁、枯燥不得有空鼓、松动、蜂窝麻面、浮碴、浮土和油污。
4〕防水层隐蔽前监理工程师应进展防水层隐蔽工程验收重点检查防水层施工部位、构造型式、厚度、坡度和细部做法〔外表平整度、卷材搭接宽度〕。并检查防水层的外表质量防水层的外表质量应到达涂层厚薄一致卷材粘贴结实搭接封口正确。不得有滑移、翘边、起泡、损伤等现象。坡度平顺排水通畅。
5〕检查保护层的外表平整度、分格缝平直及外表质量。应到达与防水层粘结结实结合严厚度均匀一致。外表平整实不得有疏松、起砂、脱皮、损伤等现象。桥面保护层外表裂缝宽度不得大于0.2mm。监理工程师用刻度放大镜检查。
6〕雨后或采用蓄水的检验防水层的渗水情况监理工程师见证。
〔2〕沉降缝的质量控制要点
1〕沉降缝施工前监理工程师应审查施工方案。
2〕按批次检查所用原材料的品种、规格、性能并查验合格证和试验。
3〕沉降缝填塞前监理工程师应检查验收。缝内应清扫干净保持枯燥不得有杂物和积水。
4〕检查沉降缝位置、尺寸、构造型式和止水带的安装质量。沉降缝的外表质量应到达缝宽均匀缝身竖直,环向贯穿,填塞实,外表光洁。
5〕沉降缝不得漏水外表可有少量湿渍。
6〕沉降缝观感质量要求缝身竖直、缝宽均匀环向贯穿填塞实无漏水。
