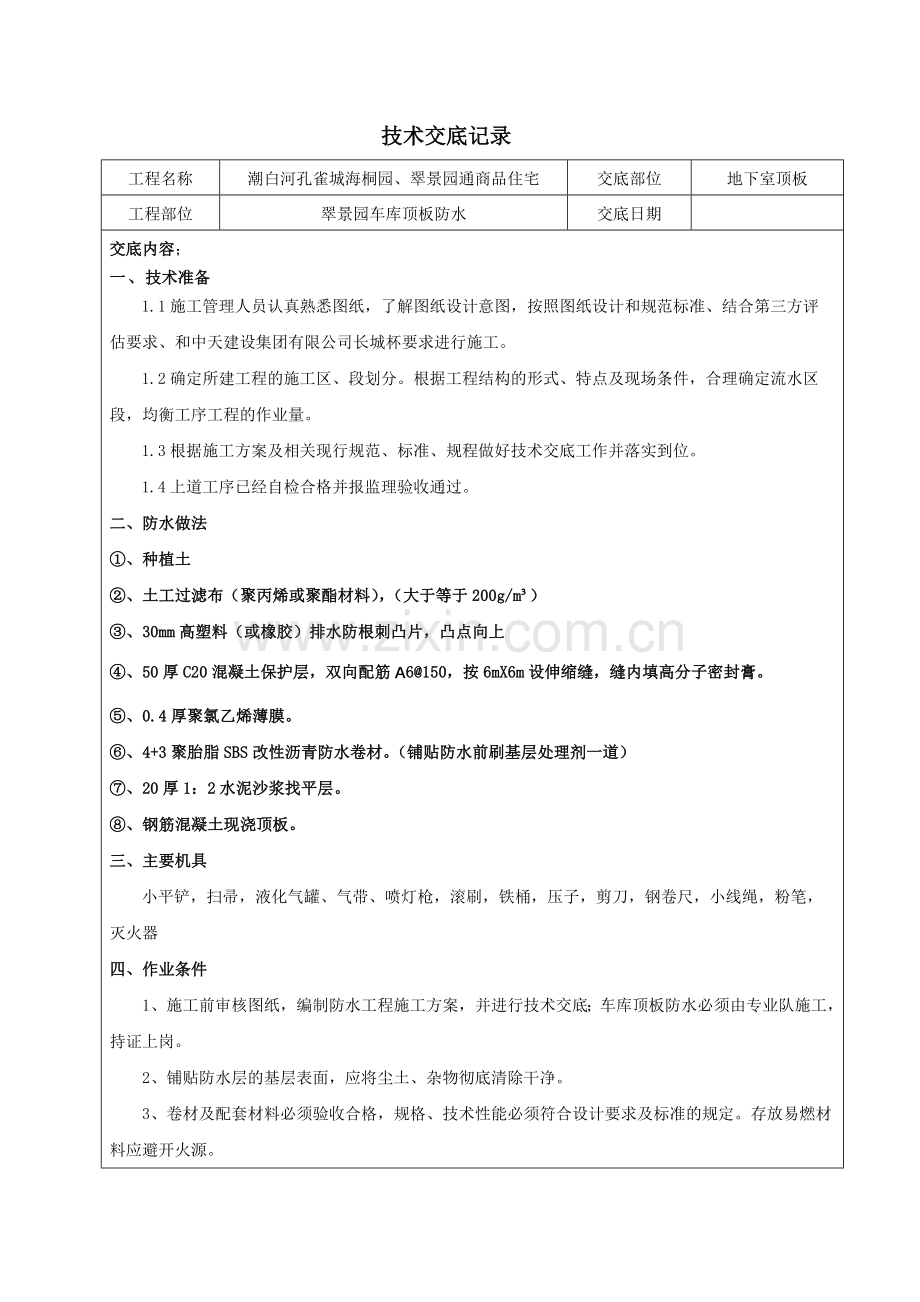

技术交底记录
工程名称
潮白河孔雀城海桐园、翠景园通商品住宅
交底部位
地下室顶板
工程部位
翠景园车库顶板防水
交底日期
交底内容;
一、技术准备
1.1施工管理人员认真熟悉图纸,了解图纸设计意图,按照图纸设计和规范标准、结合第三方评估要求、和中天建设集团有限公司长城杯要求进行施工。
1.2确定所建工程的施工区、段划分。根据工程结构的形式、特点及现场条件,合理确定流水区段,均衡工序工程的作业量。
1.3根据施工方案及相关现行规范、标准、规程做好技术交底工作并落实到位。
1.4上道工序已经自检合格并报监理验收通过。
二、防水做法
①、种植土
②、土工过滤布(聚丙烯或聚酯材料),(大于等于200g/m³)
③、30mm高塑料(或橡胶)排水防根刺凸片,凸点向上
④、50厚C20混凝土保护层,双向配筋A6@150,按6mX6m设伸缩缝,缝内填高分子密封膏。
⑤、0.4厚聚氯乙烯薄膜。
⑥、4+3聚胎脂SBS改性沥青防水卷材。(铺贴防水前刷基层处理剂一道)
⑦、20厚1:2水泥沙浆找平层。
⑧、钢筋混凝土现浇顶板。
三、主要机具
小平铲,扫帚,液化气罐、气带、喷灯枪,滚刷,铁桶,压子,剪刀,钢卷尺,小线绳,粉笔,灭火器
四、作业条件
1、施工前审核图纸,编制防水工程施工方案,并进行技术交底;车库顶板防水必须由专业队施工,持证上岗。
2、铺贴防水层的基层表面,应将尘土、杂物彻底清除干净。
3、卷材及配套材料必须验收合格,规格、技术性能必须符合设计要求及标准的规定。存放易燃材料应避开火源。
4、铺贴防水层的基层平整、牢固,并无起砂、空鼓、开裂等现象,阴阳角处做成R=50圆弧。

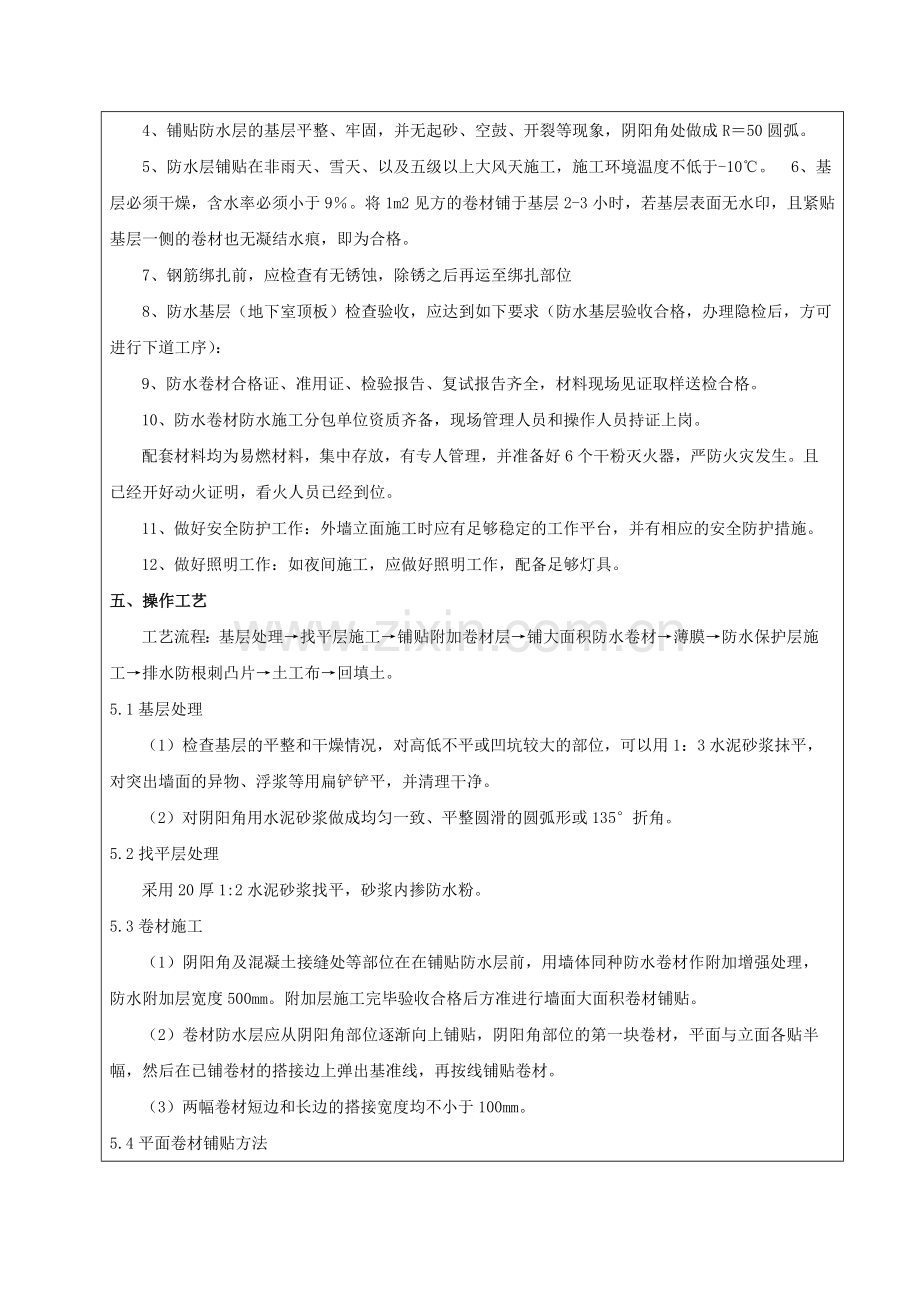

5、防水层铺贴在非雨天、雪天、以及五级以上大风天施工,施工环境温度不低于-10℃。 6、基层必须干燥,含水率必须小于9%。将1m2见方的卷材铺于基层2-3小时,若基层表面无水印,且紧贴基层一侧的卷材也无凝结水痕,即为合格。
7、钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位
8、防水基层(地下室顶板)检查验收,应达到如下要求(防水基层验收合格,办理隐检后,方可进行下道工序):
9、防水卷材合格证、准用证、检验报告、复试报告齐全,材料现场见证取样送检合格。
10、防水卷材防水施工分包单位资质齐备,现场管理人员和操作人员持证上岗。
配套材料均为易燃材料,集中存放,有专人管理,并准备好6个干粉灭火器,严防火灾发生。且已经开好动火证明,看火人员已经到位。
11、做好安全防护工作:外墙立面施工时应有足够稳定的工作平台,并有相应的安全防护措施。
12、做好照明工作:如夜间施工,应做好照明工作,配备足够灯具。
五、操作工艺
工艺流程:基层处理→找平层施工→铺贴附加卷材层→铺大面积防水卷材→薄膜→防水保护层施工→排水防根刺凸片→土工布→回填土。
5.1基层处理
(1)检查基层的平整和干燥情况,对高低不平或凹坑较大的部位,可以用1:3水泥砂浆抹平,对突出墙面的异物、浮浆等用扁铲铲平,并清理干净。
(2)对阴阳角用水泥砂浆做成均匀一致、平整圆滑的圆弧形或135°折角。
5.2找平层处理
采用20厚1:2水泥砂浆找平,砂浆内掺防水粉。
5.3卷材施工
(1)阴阳角及混凝土接缝处等部位在在铺贴防水层前,用墙体同种防水卷材作附加增强处理,防水附加层宽度500mm。附加层施工完毕验收合格后方准进行墙面大面积卷材铺贴。
(2)卷材防水层应从阴阳角部位逐渐向上铺贴,阴阳角部位的第一块卷材,平面与立面各贴半幅,然后在已铺卷材的搭接边上弹出基准线,再按线铺贴卷材。
(3)两幅卷材短边和长边的搭接宽度均不小于100mm。
5.4平面卷材铺贴方法
(1)喷灯加热卷材应均匀,烘烤时间不易过长(烘烤时间过长会导致胎基外露或胎体与改性沥青基料瞬间分离或烧穿卷材),烘烤到卷材底部胶层呈黑色光泽并伴有少量气泡即可。卷材表面热熔后应立即滚铺卷材,排除卷材下面的空气,并辊压粘结牢固,不得有空鼓、皱折。铺贴后的卷材应平整、顺直,搭接尺寸正确,不得有扭曲。
(2)卷材搭接缝及收头的位置必须粘接牢固,接头处的卷材必须100%烘烤,粘接时必须有熔融的沥青从边端挤出,并立即用刮刀将挤出的热熔胶刮平,沿边端封严。
5.5卷材搭接缝施工方法:
(1)先将已经铺好的下层卷材表面的防粘隔离层熔掉,为了防止烘烤到搭接范围以外的卷材,使用烫板沿搭接粉线移动,火焰随烫板移动。这样,火焰就不会影响到其他部分的卷材。
(2)粘贴搭接缝:一手用抹子或者刮刀将搭接缝卷材掀起,另一手持汽油喷灯,从搭接缝外斜向里喷火烘烤卷材面,随烘烤熔融随粘贴,并将熔融的沥青挤出,用刮刀刮平。搭接缝或者收头粘贴后,再用火焰及抹子沿搭接缝边缘再行均匀加热抹压严实。
本图只用于附加层及其搭接做法
六、技术质量要求及注意事项
1、技术要求
1.1地下室外墙防水卷材铺贴的搭接宽度为长边100mm,短边150mm。
1.2卷材铺贴施工顺序为:先做附加层,再做外墙立面等部位卷材防水层,并将接头引至墙上口位置,做固定,最后进行封边处理。
1.3铺贴卷材严禁在雨天、雪天施工;五级风及其以上时不得施工;热熔法施工气温不低于-10℃。
1.4铺贴时应展平压实,卷材与基面和各层卷材间必须粘贴紧密。
1.5搭接要求如下图所示。
1.6附加层:阴阳角、施工缝等部位必须增加一层附加层,附加层宽度为50cm。
2、保证项目:
2.1卷材防水层所用SBS防水卷材及主要配套材料必须符合设计要求。
2.2卷材防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。
3、基本项目
3.1基层应牢固、平整,无空鼓、起砂,阴阳角应成弧形或钝角。
3.2卷材防水层接缝应粘结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。
3.4卷材搭接宽度的允许偏差为-10mm。
3.5基层处理剂涂刷应均匀,不得有漏刷、透底和麻点现象。
3.6防水卷材铺附加层的宽度应符合规范要求;分层的接头搭接宽度应符合规范的规定,接头应固定牢固。
4、注意事项
4.1、卷材搭接不良:接头搭接形式以及长边、短边的搭接宽度偏小,接头处的粘结不密实,接槎损坏、空鼓;施工操作中要按程序弹标准线,使与卷材规格相符,操作中齐线铺贴。
4.2、防水层空鼓:贴卷材的基层潮湿,不平整、不干净,产生基层与卷材间窝气、空鼓;铺设时排气不彻底,窝住空气,也可使卷材间空鼓。施工时基层要干燥,卷材铺设要均匀压实。
4.3、管根处粘贴不良:清理不干净、裁剪卷材与根部形状不符、压边不实造成粘贴不良;施工时清理要彻底干净,注意操作,要将卷材压实,不得有张嘴、翘边、折皱等现象。
4.4、渗漏:转角、管根、变形缝处不易操作而渗漏。施工时附加层要仔细操作;保护好接茬卷材,搭接要满足宽度要求,保证特殊部位的施工质量。
七、成品保护
卷材防水层铺贴完毕后,要及时做好保护层并回填土;
八、职业安全健康及环保措施
1、职业安全健康
1.1操作人员必须持证上岗。
1.2施工人员进场后,作业前统一进行安全教育,提高施工队管理人员和工人的安全意识。
1.3进入现场必须戴安全帽。
1.4现场应有安全管理人员巡视,发现安全隐患及时清除。
1.5施工用的材料和辅助材料多为易燃物质,存放仓库及现场必须通风良好和严禁烟火,备有充足的消防器材,并经常检查其是否失效。
1.6雨天、五级以上大风天气均不得施工。
1.7如果施工时,浆液碰上皮肤,先用大量肥皂水冲洗,洗净后敷上油酯膏即可。
1.8施工中要避免浆液溅入眼中。若溅入时,应用湿润的脱脂棉浆液蘸出后用清水冲洗,并立即请眼科医生治疗。
1.9施工过程中使用过的工具及设备,须及时冲洗便于下次使用。
1.10产品保存时要密封、防潮。存放时应保持通风、干澡、防止日光照射,并远离热源火源,存放最佳温度为10-30C°。
2、环保措施
2.1防水材料以及防水施工所用的稀料、汽油等易燃易爆品必须设专门的库房,保管库房内严禁人员住宿,库房应远离生活区,要求室内温度不宜过高,通风良好,悬挂“严禁烟火”的警示牌,并配备足够数量的灭火器等消防设备。
2.2搬运防水材料、稀料和汽油等要轻拿轻放,严禁扔放,避免摔坏包装罐体造成泄露
2.3防水材料、稀料和汽油在堆放时要求码放整齐,按类堆放,堆放高度不宜超过三层,避免最底部的包装罐受压破裂,造成外溢。
2.4防水施工过程中的废弃物严禁随意丢弃,必须统一交到垃圾站(有毒有害不可回收)进行处理。
技术负责人: 交底人: 接收人:
