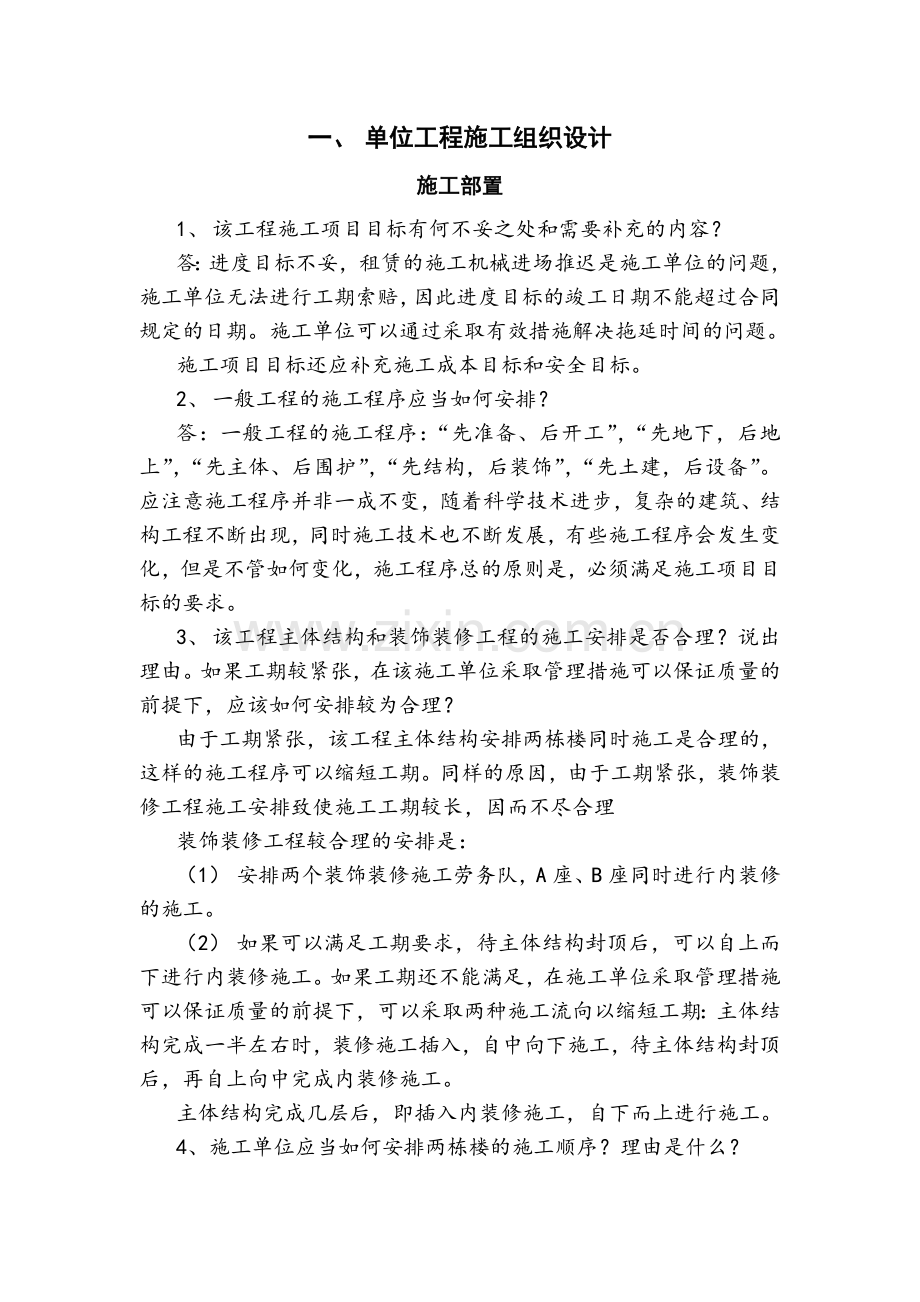

1、一、 单位工程施工组织设计施工部置1、 该工程施工项目目标有何不妥之处和需要补充的内容?答:进度目标不妥,租赁的施工机械进场推迟是施工单位的问题,施工单位无法进行工期索赔,因此进度目标的竣工日期不能超过合同规定的日期。施工单位可以通过采取有效措施解决拖延时间的问题。施工项目目标还应补充施工成本目标和安全目标。2、 一般工程的施工程序应当如何安排?答:一般工程的施工程序:“先准备、后开工”,“先地下,后地上”,“先主体、后围护”,“先结构,后装饰”,“先土建,后设备”。应注意施工程序并非一成不变,随着科学技术进步,复杂的建筑、结构工程不断出现,同时施工技术也不断发展,有些施工程序会发生变化,但是
2、不管如何变化,施工程序总的原则是,必须满足施工项目目标的要求。3、 该工程主体结构和装饰装修工程的施工安排是否合理?说出理由。如果工期较紧张,在该施工单位采取管理措施可以保证质量的前提下,应该如何安排较为合理?由于工期紧张,该工程主体结构安排两栋楼同时施工是合理的,这样的施工程序可以缩短工期。同样的原因,由于工期紧张,装饰装修工程施工安排致使施工工期较长,因而不尽合理装饰装修工程较合理的安排是:(1) 安排两个装饰装修施工劳务队,A座、B座同时进行内装修的施工。(2) 如果可以满足工期要求,待主体结构封顶后,可以自上而下进行内装修施工。如果工期还不能满足,在施工单位采取管理措施可以保证质量的前
3、提下,可以采取两种施工流向以缩短工期:主体结构完成一半左右时,装修施工插入,自中向下施工,待主体结构封顶后,再自上向中完成内装修施工。主体结构完成几层后,即插入内装修施工,自下而上进行施工。4、施工单位应当如何安排两栋楼的施工顺序?理由是什么?答:扩建工程的两栋楼只能先后施工,可以先安排教学楼的施工,然后再进行办公楼的施工。其理由一是学校的主要职能是教学,教学楼建成后可以立即投入使用,因此应当优先进行教学楼的施工;二是教学楼结构、建筑构造比较复杂,因为复杂的工程有施工过程中也可能遇到各种复杂的技术、质量问题和其他难以预料的问题,所以可能耗时多,进而影响工期目标,为避免影响工期,通常应该先进行技
4、术复杂工程的施工。5、该办公楼的施工可分为哪几个阶段?各个阶段的施工顺序是什么?如果工期要求较紧迫,可以如何安排各个阶段的搭接?该公楼的施工分为土方开挖、基础工程、主体结构工程、二次结构围护工程、装饰装修工程。施工顺序为:土方开挖基础工程主体结构工程二次结构围护工程装饰装修工程。如果工期紧迫,可以安排主体结构工程与二次结构围护工程、二次结构围护工程与装饰工程,主体结构工程与装饰装修工程的搭接。施工顺序和施工方法的确定1、试确定该工程的基础工程的施工顺序。答:基础工程的施工顺序:桩基础土方开挖、钎探验槽垫层基础底板卷材防水施工地下室底板地下室墙、柱地下室顶板墙体防水卷材、保护墙回填土。2、试确定
5、该工程屋面工程的施工顺序。基层清理干铺加气混凝土砌块加气混凝土碎渣找坡水泥砂浆找平层刷基层处理剂铺贴SBS高聚物改性沥青防水卷材铺设架空钢筋混凝土隔热板(水泥砂浆填缝)。3、写出框架柱和顶板梁板在施工中各分项工程的施工顺序(包括钢筋分项工程、模板分项工程、混凝土分项工程。柱子钢筋绑扎柱子模板安装(包括模板支护)柱子混凝土浇筑混凝土养护。梁板的施工顺序:满堂脚手架的搭设铺设梁底模板梁钢筋绑扎合梁侧模板铺设顶板模板铺设并绑扎顶板钢筋浇筑梁板混凝土混凝土养护。危险较大工程的专项施工方案1、什么样的脚手架工程师属于危险性较大的工程师?答:高度超过24m的落地式钢管脚手架、各类工具式脚手架和卸料平台均属
6、于危险性较大的工程师。2、本工程准备搭设的脚手架是否需要单独编制专项施工方案?答:需要单独编制专项施工方案。3、扣件式钢管脚手架专项施工方案一般应包括哪些主要内容?应包括:现场工况;基础处理;搭设要求;杆件间距;连墙件设置位置、连接方法;安拆作业程序及保证安全的技术措施;施工详图及节点大样图等。4、 对建设工程的哪些分部、分项工程应单独编制专项施工方案?本案例土钉支护专项施工方案在实施过程中有何不妥之处?答:施工单位对以下达到一定规模的危险性较大的分部分项工程应编制专项施工方案;基坑支护与降水工程;土方开挖工程;模板工程;起重吊装工程;脚 手架工程;拆除、爆破工程;国务院建设行政主管部门或者其
7、他有关部门规定的其他危险性较大的工程。本案例支护方案由项目经理批准后实施不妥。基坑开挖深度超过5米,应编制基坑支护专项施工方案并由施工单位组织专家组对该方案进行论证寂查,基坑支护专项施工方案应经施工单位技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督。5、 土钉支护的施工过程是什么?答:土钉支护亦称土钉墙,其施工过程为:1) 先锚后喷:挖土到土钉位置,打入土钉后,挖第二步土,再打第二层土钉,如此循环到最后一层土钉施工完毕。喷射第一次豆石混凝土厚50mm,随即进行锚固,然后进行第二次喷射混凝土,厚50mm。2) 先喷后锚:挖土到土钉位置下一定距离,铺钢筋网,并预留搭接长度,
8、喷射混凝土至一定强度后,打入土钉。挖第二层土方到第二层土钉位置下一定距离,铺钢筋网与上层钢筋网上下搭接好,同样预留钢筋网搭接长度,喷射混凝土,打第二层土钉。如此循环直至基坑全部深度。6、土钉支护的施工特点以及适用范围是什么?其施工特点是:施工设备较简单;比用挡土桩锚杆施工简便;施工速度较快,节省工期;造价较低。其适用范围是:地下水位较低的黏土、砂土、粉土地基,基坑深度一般在15m以内。7、单、双排扣件式钢管脚手架搭设高度限值是多少?如果双排钢管脚手架搭设超过限制时,可以采取发些措施?答:根据建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)规定,扣件式钢管脚手架的搭设高度为:单排脚
9、手架高度限值为20米;双排脚手架高度限值为50米,当需要搭设超过高度限值的脚手架时,可采取如下方式并采取相应的措施:1) 在架高20米以下采用双立杆和在架高30米以上采用部分卸载措施;2) 架高50米以上采用分段全部卸载措施;3) 采用挑、挂、吊形式或附着升降式脚手架等。8、 规范对双排钢管脚手架横向水平杆的间距有何要求?答:规范规定:主节点处必须设置一根横向水平杆,用直角扣年扣接且严禁拆除;作业层上非主节点处的横向水平杆,宜根据支撑脚手板的需要间距设置,最大间距不应大于纵距1/2。9、 规范对纵向水平杆搭设有何构造要求?答:若采用搭接时,搭接长度不应小于1米,应等间距设置3个旋转扣件固定,端
10、部扣件盖板边缘至搭接纵向水平杆端的距离不应小于100mm。10、 规范对剪刀撑搭设有何构造要求?1) 每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜在45度60度之间。2) 高度在24米以下的单、双排脚手架,均必须在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置;3) 剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。施工平面布置图1、 单位工程施工组织设计平面图的内容包括哪些?答:1)已建及拟建的永主性房屋、构筑物及地下管道。2)材料仓库、堆场,预制构件堆场,现场预制构件制作场地布置,钢筋加工棚,木工房,混
11、凝土搅伴站,砂浆搅拌站,化灰池,沥青锅,生活及行政办公用房等。3)临时道路、可利用的永久性或原有道路。4)临时水电管网、变电站、加压泵房、消防设施、临时排水沟管、围墙、传达室。5)起重机开行路线及轨道铺设,固定垂直运输工具或井架位置,起重机回转半径。6)测量轴线及定位线标志,永久性水准点位置,土方取弃场地。2、 根据平面图布置原则和要求找出布置不合理之处,并说明原因。1) 水泥、砂石堆料场离搅拌站太远,布置不合理。2) 模板加工区离塔吊较远,增加了运输距离,布置不合理。3) 行政办公生活区、农民工生活区离塔吊太近,容易发生危险事故,布置不事理。4) 乙炔、油料库房离锅炉房太近,不满足最小规定距
12、离25m的要求。5) 塔吊没有覆盖整个拟建工程,造成较大“死角”,应采用R=50米塔中比较合理。6) 塔吊应该布置在拟建建筑物的南侧,可以加大吊装服务范围;同时,可以在一定程度上避开北侧高压线影响。7) 未按要求布置临时消火栓。3、 简述塔吊的布置原则。塔吊最大起吊高度如何确定?塔吊的平面位置主要取决于建筑物的平面形状和四周场地条件,一般应在场地较宽阔的一面沿建筑物的长度方向布置,以充分发挥其效率。布置方式有沿建筑物单侧布置、双侧布置和跨内布置三种。布置塔吊的位置要根据现场建筑物四周的施工场地的条件及吊装工艺来确定,使塔吊在起重臂操作范围内能够将材料和构件运至任何施工地点,避免出现“死角”。布
13、置塔吊时还要考虑塔吊与拟建建筑物间的安全距离,以便搭设拟建建筑物外墙防护安全网,同时又不影响塔吊的运输。高空有高压线通过时,高压线必须高出塔吊,并留有安全距离;如不符合上述条件,则高压线应搬迁或重新选择塔吊布置位置。在搬迁高压线确有困难而又无新位置可选时,则要采取安全措施,如搭设隔离防护竹、木排架。塔吊起吊高度的确定。H=H1+ H2+ H3+ H4式中H塔吊所需最大的起吊高度H2建筑物总高度H3构件高度H4吊索高度4、该单位工程施工平面图的设计步骤是否合理?正确的设计步骤是什么?答:不合理。合理的施工平面图设计步骤是:确定起重机的位置确定仓库、堆场、加工场地的位置布置运输道路布置临时房屋布置
14、水电管线计算技术经济指标。5、该工程的消防通道设置是否合理?试说明理由。答:不合理。因为根据规定,消防通道宽度不得小于4米。6、 该工程的临时消火栓设置是否合理?试说明理由。答:不合理。根据规定,消火栓间距不大于120米,距离拟建房屋不小于5米,也不大于25米,距离路边不大于2米。二、施工进度控制1、甲乙公司应当分别编制哪些施工进度计划?答:甲公司首先应当编制施工总进度计划,对总承包工程有一个总体进度安排,对于自己施工的工业建筑和办公楼主体还应编制单位工程施工进度计划、分部分项工程进度计划和季度(月、旬或周)进度计划。乙公司承接办公楼装饰工程,应当在甲公司编制单位工程施工进度计划基础上编制分部
15、分项工程进度计划和季度9月、旬或周)进度计划。2、乙公司编制施工进度计划时的主要依据是什么?主要依据有施工图纸和相关技术资料、合同确定的工期、施工方案、施工条件、施工定额、气象条件、施工总进度计划等。3、编制施工进度计划常用的表达形式是哪两种?施工进度计划的表达形式一般采用横道图和网络图。某装饰装修工程的主要施工过程、工程量及产量定额表一施工过程工程量产量定额施工过程工程量产量定额砌筑隔墙600平方米1立方米/工日安装塑钢门窗3750平方米5平方米/工日室内抹灰11250平方米10平方米/工日顶、墙涂料18000平方米20平方米/工日各施工过程劳动量、工作天数、工人人数表二施工过程工程量产量定
16、额劳动量每段劳动量每段工作天数工人人数砌筑隔墙600立方米1平方米/工日600工日40工日58室内抹灰11250平方米10平方米/工日1125工日75工日515安装塑钢门窗3750平方米5平方米/工日750工日50工日510顶、墙涂料18000平方米20平方米/工日900工日60工日5121、 计算各施工过程劳动量、每段劳动量答:办公楼共5层,每层分3段,各段工程量相等,计算出各施工过程的劳动量后,除以15可得各段劳动量。如砌筑隔墙劳动量=600/1=600工日,每段砌筑隔墙劳动量=600/15=40工日/段。计算结果见表二2、 计算各施工过程每段施工天数答:因组织全等节拍流水施工,各段施工天
17、数相同,考虑到油工人数的限制,按12人安排油工,可算出每段工作天数=60除以12=5d,其余施工过程施工天数均为5d。3、 计算各工种施工应安排的工人人数。油工已经按12人安排,其余工种可根据相应施工过程每段劳动量和施工天数计算得出,如瓦工人数=40除以5=8人。计算结果见表二。三、施工质量控制1、简要分析造成山墙开裂的原因及处理措施答:设计不当,在采暖与非采暖建筑之间应设防冻胀变形缝。当室外独立柱基周围土体遭受冻结后,与柱基紧紧冻结在一起,在土的切向冻切力作用下,把柱基往上抬,因而柱子也往上顶,造成山墙开裂。处理措施:在门斗墙与阶梯教室外山墙之间设置防冻胀变形缝。同时,将独立柱基周围的冻胀土
18、挖除,回填砂或砂石等非冻胀性材料,以消除冻切力作用,避免再遭冻害。2、简述图纸会审对项目质量控制的必要性设计图样是施工单位进行质量控制的重要依据。为了在施工前能发现和减少图样的差错,及对图样审读的偏差,项目技术负责人必须主持对图样的审核,并应形成会审记录。3、特殊过程控制应符合哪些规定?答:特殊过程是施工质量控制的重点,在这些工序或部位上应设置质量控制点,事先分析影响质量的原因,提出相应的措施,以便进行主动的、预防性的控制。特殊过程控制应符合下列规定:1)对在项目质量计划中界定的特殊过程,应设置工序质量控制点进行控制。2) 对特殊过程的控制,除应执行一般过程控制的规定外,还应由专业技术人员编制
19、专门的作业指导书,经项目技术负责人审批后执行。3) 凡列为特殊过程控制的对象,必须在规定的控制点到来之前通知监理工程师派员到现场监督、检查,未经监理工程师认可不能越过该控制点继续活动。1、 试述全面质量管理的概念及其基本观点。答:全面质量管理,就是全企业各个职能部门的全体人员同心协力,综合应用管理技术、专业技术和科学方法,经济合理地开发、研制、生产和销售用户满意的产品的管理活动,基本观点:1) 全面管理的观点2) 为用户服务的观点3) 预防为主的观点4) 一切用数据说话的观点5) 文明施工的观点2、 在进行该项目质量控制过程中,为确保工程质量,该施工单位应采取哪些主要对策?答:质量控制的主要对
20、策:1) 以人的工作质量确保工程质量;2) 严格控制投入品的质量;3)全面控制施工过程,重点控制工序质量;4)严把分项工程质量验收关;5)贯彻“预防为主”的方针;6)严防系统性因素的变异。3、 静力压桩(预应力钢筋混凝土管桩)基础工程施工质量控制要点是什么?答:静力压桩(预应力钢筋混凝土管桩)基础工程施工质量控制要点1) 钢筋混凝土预制桩、锚杆静压成品桩、先张法预应力管桩、钢桩,在运至现场,检验合格后方准使用,并核查出厂合格证与产品质量是否相符。2) 桩位控制;压桩前对已放线定位的桩位按施工图进行系统的轴线复核,做了定位放线技术复核记录,压桩过程中应对每根桩位复核,防止引起桩位的位移。3) 压
21、桩顺序根据基础的设计标主,宜先深后浅;根据桩的规格,宜先大后小、先长后短。根据桩的密集程度可采用自中间向两个方向对称进行;自中间向四周进行,由一侧向单一方向进行。4) 桩身垂直度控制保证桩架稳定垂直,控制桩锤、桩帽、桩身在同一中心线上。桩或桩管插入时的垂直度偏差不得超过0.5%。沉桩时,由两台经纬仪从两个面(构成90度的两个面)控制沉桩的垂直度。5) 接桩质量控制焊接接桩:钢材宜用低碳钢,接桩处的间隙用铁片填实焊牢,对称焊接,焊缝应连续饱满。焊温冷却大一于1min后方可施压。硫磺胶泥接桩:浇筑硫磺胶泥的温度控制在140-150度范围内,浇筑时间不得超过2min。浇筑后停歇的时间应大于7min。
22、砼结构工程施工质量控制1、 事件一中项目经理的要求是否正确?为什么?答:不正确。因为现行规范中明确规定“同一纵向受力钢筋不宜设置两个或两个以上接头”。2、 事件二中项目经理的要求是否正确?为什么?答:不正确,因为现场拆模受构件实际强度(通常用同条件养护试块的强度和回弹强度)控制,不能用标准养护混凝土试块强度代替现场构件实际强度。3、 施工单位现场质量检查的方法有哪些?答:现场进行质量检查的方法有目测法、实测法和试验法三种。目测法可归纳为“看、摸、敲、照”四个字,实测法可归纳为“靠、吊、量、套”四个字。4、 为保证质量又降低成本,施工单位对进场材料质量控制的要领是什么?答:进场材料质量控制要领:
23、1) 掌握材料信息,优选供货厂家。2) 合理组织材料供应,确保施工正常进行。3) 合理组织材料使用,减少材料损失。4) 加强材料检查验收,严把材料质量关。5) 重视材料的使用认证,以防错用或使用不合格材料。6) 加强现场材料管理。1、 本案例中的建筑工程质量检查中“三检制”是指什么?答:建筑工程的施工,应建立各道工序的操作人员“自检”、“互检”和专职质量管理人员“专检”相结合的“三检”制度,并有完整的检验记录。未经建设(监理)单位对上道工序的检查确认,不得进行下道工序的施工。2、 在该工程施工质量控制过程中,谁是处控制主体,谁是监控主体?答:该工程质量控制过程中,施工单位(该市革建设集团公司)
24、和材料供应单位(某贸易公司)为自控制主体,建设单位(某房地产开发有限公司)、监理单位9某工程监理公司)和设计单位(某设计研究院)为监控主体。3、 简要分析事件发生的原因。混凝土表面因缺少水泥砂浆而形成石子外露的原因:1) 混凝土配合比的原材料称量偏差大,粗骨料多,和易性差。2) 浇筑混凝土时,混凝土离析,石子集中,振不出水泥浆。3) 混凝土搅拌时间短,拌合不均匀,和易性差。4) 混凝土振捣不密实,漏振。5) 模板缝隙大,混凝土漏浆。砌体结构工程施工质量控制1、 现场砌压施工中,灰缝宽度的质量控制是否正常?为什么?答:正常。因为现场符合现行规范规定“砖砌体灰缝宽度宜为10mm,但不应小于8mm,
25、也不应大于12mm“的要求。2、 现场砌砖施工中,砂浆饱满度的质量控制是否正常?为什么?答:正常。因为现场符合现行规范规定“砖砌体水平灰缝的砂浆饱满度不得小于80%“的要求。3、 现场砌砖施工中,砖墙留搓的质量控制是否正常?为什么?不正确。因为现场留槎处,拉接钢筋的埋入长度不符合现行规范规定“埋入长度从留槎处算起每边均不应小于500mm,对于抗震设防烈度6度、7度的地区,不应小于1000mm“的要求。4、 项目质量计划应确定哪些内容?项目目标和要求:1) 质量目标和要求;2) 质量管理组织和职责3) 所需的过程、文件和资源的要求;4) 产品所要求的验证、确认、监视、检验和试验活动及接收准则;5
26、) 确定关键工序和特殊过程及作业的指导书6) 必要的记录7) 所采取的措施8) 更改和完善质量计划的程序1、 本工程中,加气混凝土砌块和轻骨料小砌块砌体能否与其他材料混砌?为什么?答:不能。因为加气混凝土砌块和轻骨料小砌块砌体干缩值大(是烧结普通砖的数倍),不能与其他材料混砌。但对于因构造需要的墙底部、顶部、门窗固定等部位,可局部适量镶嵌其他块材。不同砌体交接处可采用构造柱连接。2、 砌筑填充墙时,应采取哪些抗震拉结措施?答:应采取如下抗震拉结措施:1) 墙长大于5米时,墙顶与梁宜有拉结。2) 墙长超过层高的2倍时,宜设置钢筋混凝土构造柱。3) 墙高超过4米时,墙体半高处宜设置与柱连接且沿墙全
27、长贯通的钢筋混凝土水平系梁。建筑防水、保温工程施工质量控制1、 如何确定该工程的质量控制点?答:质量控制点的设置,应根据工程的重要程度,即质量特性对整个工程质量的影响程度来确定。设置质量控制点时,首先要对施工的工程对象进行全面分析、比较,以明确质量控制点;然后,进一步分析所设置的质量控制点在施工中可能出现的质量问题,或造成质量隐患的原因,针对隐患的原因,相应地提出对策措施加以预防。2、 该工程的地下防水混凝土工程的施工质量控制要点是什么?该工程的地下防水混凝土工程的施工质量控制要点是:1) 防水混凝土的原材料、配合比、搅拌时间、塌落度、抗压强度及抗渗等级必须符合设计及规范要求。2) 防水混凝土
28、的变形缝、施工缝、后浇带、穿墙管道、埋设件等设备和构造,必须符合设计要求,严禁有渗漏。3、 简述工序质量监控的步骤。防水混凝土结构表面的裂缝宽度不应大于0.2mm,并不得贯通。防水混凝土结构厚度不应小于250mm,迎水面钢筋保护层厚度不应小于50mm。1) 实测。采用必要的检测手段,对抽取的样品进行检验,测定其质量特性指标。2) 分析。对检测所得数据进行整理、分析、找出规律。3) 判断。根据对数据分析的结果,判断该工序产品是否达到了规定的质量标准,如未达到,找出原因。4) 纠正或认可。如发现质量不符合规定标准,应采取措施纠正,如质量符合要求予以确认。墙面、吊顶及地面工程施工质量控制1、 指出吊
29、顶施工中是否应该进行起拱?计算最大起拱高度。答:对于跨度24米的吊顶工程应该起拱;24000X0.003=72mm,吊顶的最大起拱高度为72mm2、 化学实验室地面面层做法是否符合要求?为什么?答:不符合。因为不应使用容易产生火花的铜条做分格嵌条。3、 防止教室墙面涂饰流坠除控制基层水平外,还应该控制什么?答:还应控制一次涂膜厚度、涂膜间隔时间、施工环境温度。4、 分析外墙陶瓷面砖发生空鼓,脱落的主要原因。答:主要原因可能是外墙砖吸水率和抗冻性不符合要求,按规范规定,外墙砖的吸水率和抗冻性应做复验,合格方可使用。1、 装饰施工单位是否具备承担该工程的施工资质?答:该装饰施工单位不具备承包该工程
30、二次精装修的资格因为建设部建筑企业资质管理规定,二级建筑装修工程专业承包企业可承担单位工程造价1200万元及以下建筑室内、室外装修装饰工程(建筑幕墙工程除外0的施工。本工程施工合同的工程承包范围包括石材幕墙,合同价款:12623342元。该施工企业属于超越企业资质等级许可的业务范围。2、 本工程有哪些材料需要复验?并说明复验的指标。答:本工程应对以下材料及性能指标进行复验:1) 水泥:抹灰工程应对水泥的凝结时间和安定性进行复验,饰面板(砖)工程粘贴用水泥和地面工程应对水泥的凝结时间、安定性和抗压强度进行复验。2) 防水材料:厕浴间使用的防水材料。3) 室内用人造木板及饰面人造木板的甲醛含量。4
31、) 室内用天然花岗石的放射性。5) 外墙陶瓷面砖的吸水率;寒冷地区外墙陶瓷面砖的抗冻性。6) 建筑外墙金属窗的抗风压性能、空气渗透性能和雨水渗漏性能。7) 石材幕墙工程中石材的弯曲强度,寒冷地区石材的耐冻融性进行复验。3、 装饰装修工程作为单位工程中一个分部工程包括哪些子分部工程?答:装饰装修分部工程包括以下子分部工程:抹灰工程、门窗工程、吊顶工程、轻质隔墙工程、饰面板(砖)工程、幕墙工程、建筑地面工程、涂饰工程、裱糊与软包工程和细部工程。1、 试分析大理石饰面板产生不规则的花斑的原因?应采取哪些预防措施?答:大理石饰面板产生的不规则花斑,欲称泛碱现象。原因是施工班组施工前没有做石材饰面板防碱
32、、背涂处理。预防措施:在天然石材安装前,应对石材饰面板采用“抗碱防护剂”进行背涂处理、选用碱含量低的水泥作为结合层的拌合料、采用干挂工艺。2、 大理石饰面板是否允许板块局部空鼓?试分析本工程大理石饰面板产生空鼓的原因。答:传统湿作业法施工大理石饰面板不允许板块局部空鼓。产生空鼓的原因有:1) 施工顺序不合理:走廊净高2.8m,大理石饰面板安装采用传统湿作业法施工时,不宜一次安装到顶。2) 结合层砂浆厚度太厚:结合层砂浆一般宜为7-10mm厚。3) 灌浆分层超高:本案例板材规格600mmX450mm,每层板材安装后分两次灌浆。灌注时应分三层进行,每层灌注高度宜为150-200mm,且不超过板高的
33、1/3。插捣应密实,待其初凝后方可灌注上层水泥砂浆。4) 没有及时进行养护。3、 检验批的划分和抽检数量是否正确?说明理由:答:检验批的划分正确。理由;相同材料、工艺和施工条件的室内饰面板(砖)工程每50间(大面积房间和走廊按施工面积30平方米为一间)应划分为一个检验批。不足50间也应划分为一个检验批。本工程中走廊净高范围内墙面面积800平方米/层,应该划分为一个检验批,二至十二层共11层,即11个检验批。抽检数量不正确。理由是室内每个检验批应至少抽查10%,即80平方米。建筑幕墙工程施工质量控制1、 指出楼面防火层做法的错误,并提出纠正意见及理由。答:楼面防火层做法错误有2处:1) 岩棉不应
34、紧贴幕墙玻璃铺设。纠正意见:岩棉与玻璃面之间宜用装饰板隔离。理由:岩棉吸热后,传递热量能力低,使与其直接接触的玻璃温度升高,易造成玻璃碎裂或自爆,所以应用装饰板隔离。2)承托析与幕墙结构之间采用硅酮耐候密封胶不耐火、遇火失效后,缝隙仍存在窜烟、窜火的危险。2、 防雷工程电阻测试合格是否可以代替防雷工程的隐蔽工程验收?说明理由。答:不可以代替。理由:防雷电阻测试合格,只说明当前该工程具有防雷能力,而不能保证长期具有防雷能力。如果不进行隐蔽工程验收,防雷连接的钢材规格、焊接、防腐若不符合设计要求,也无法发现和纠正。若干年后有可能因钢材腐蚀、脱焊等原因造成部分防雷功能失效,使工程存在防雷隐患。所以必
35、须按照规范要求进行隐蔽工程验收。3、 四层以上的玻璃幕墙的现场淋水试验应如何补做?答:当水压不足时,应采用增压泵增压,然后按照“幕墙现场淋水检验方法”补做。土方工程施工质量控制1、 根据公司下达的质量目标,应由谁主持编制该工程的施工项目质量计划,施工项目质量计划的定义是什么?答:应由项目经 主持编制。施工项目质量计划:是指确定施工项目的质量目标和如何达到这些质量目标所规定的必要的作业过程、专门的质量措施和资源等工作。2、 由施工单位项目经理组织监理、设计单位进行验槽和基坑的隐蔽是否合理,为什么?答:不合理。因为基坑验槽应由总监理工程师或建设单位项目负责人组织施工、设计、勘察等单位现场验槽,检查
36、地基土与工程地质勘察报告、设计图纸是否相符,有无破坏原状土的结构或发生较大的扰动现象,并做好基抗验槽记录产隐蔽工程记录。门窗及细部工程施工质量控制1、 吊顶工程的隐检项目有哪些?答:吊顶工程应对下列隐蔽工程项目进行验收:1)吊顶内管道、设备的安装及水管试压;2)木龙骨防火、防腐处理;3)预埋件或拉结筋;4)吊杆安装;5)龙骨安装;6)填充材料的设置。2、 门窗工程分项工程、检验批的划分是否正确,并说明理由。答:不正确。全玻门、防火门属于特种门,本工程可分为木门窗安装、金属门窗安装、特种门安装三个分项工程;同一品种、类型和规格的木门窗、金属门窗每100樘应划分为一个检验批,不足100樘也应划分为
37、一个检验批;同一品种、类型和规格的特种门每50樘应划分为一个检验批,不足50樘也应划分为一个检验批。3、 对室内环境检没的时间是否正确?说明理由。答:不正确。根据民用建筑工程室内环境污染控制规范GB50325的规定,建筑工程及其室内装修工程的室内环境质量验收,应在工程完工至少7d以后,工程交付使用前进行。1、 简述水泥自流平地面的工艺流程答:水泥自流平地面工艺流程:清理基层抄平设置控制点设置分段条涂刷界面剂滚涂底层批涂批刮层研磨清洁批补层漫涂面层养护(保护居品)。2、 厕浴间地面渗漏时常见的质量通病,主要防治措施有哪些?答:厕浴间地面渗漏 的防治措施:1) 厕浴间楼地面面层与相连接各类面层的标
38、高差应符合设计要求。2) 厕浴间楼地面排水坡度应符合设计要求,保证地面排水通畅。3) 认真做好防水层施工,施工结束后应做蓄水试验,蓄水20-30mm,24h不渗漏为合格,合格后方可铺设地面面层。4) 有防水要求的建筑地面工程,铺设前必须对立管、套管和地漏与楼板节点之间进行密封处理。5) 横向排水管应有2%-3%的坡度,以使排水畅通,防止涌水上冒。6) 地漏安装标高应正确,地漏接口安装好防水托盘后,仍应低于地面20mm,以保证满足地面排水坡度。3、 回廊(距地6.5m)栏板应采用何种玻璃?答:护栏玻璃应使用厚度不小于12mm的钢化夹层玻璃。4、 地板起鼓预防措施:答:1)木搁栅应垫实钉牢,与墙之
39、间留出30mm的缝隙,表面应平直。2) 毛地板铺设时,木材髓心应向上,其权间缝隙不应大于3mm,与墙之间应留8-12mm空隙,表面应刨平。3) 地板面层铺设时,面板与墙之间应留8-12mm缝隙。4) 相邻板材接头位置应错开不小于300mm距离。5) 地板面层宜留通气孔,每间不少于2处,踢脚板上通气孔每边不少于2处,通气孔一般为直径12X3或设通风篦子。6) 潮湿房间的基层应设隔离层,有水房间的门洞口处宜设截水构造措施。室内湿作业,应在木地板刷油或烫蜡后进行。1、 酒柜、壁柜等固定家具常见的质量通病有哪些?答:常见的施工质量通病有:变形、翘曲、损坏,面层拼缝不严密、开关不灵活。2、 卫生间仿古砖
40、墙面出现非整砖时应如何处置?答:非整砖处置原则:非整砖应排毛主席在次要部位或阴角处;每面墙不宜有两列(徒行)以上非整砖,非整砖宽度不宜小于整砖的1/3。3、 该吊顶工程检验批存在哪些施工质量缺陷?用排列图分析哪些质量缺陷应作为重点控制项目?答:该吊顶工程检验发现的施工质量缺陷见表一表一序号项目不合格点数序号项目不合格点数1表面平整度54次龙骨间距大32表面裂缝45双层板的接缝错缝13吊杆间距大7该吊顶工程施工质量缺陷点排列见表二表二序号项目频数频率(%)累计频率(%)1吊杆间距大7435352表面平整度差5525603表面裂缝420804次龙骨间距大315955双层板的接缝错缝151006合计
41、20100四、施工安全控制1、上述脚手架的拉结点应如何设置?答:上述脚手架应采用风性连墙件与建筑物可靠连接,并按3步骤跨进行设置。2、对一般脚手架定期检查应重点检查哪些些内容?答:应重点检查:杆件的设置和连结,连墙件、支撑、门洞桁架等的构造是否符合要求;地基是否有积水,底座是否松动,立杆是否悬空;扣件螺栓是否有松动;高度在24M以上的脚手架,其立杆的沉降与垂直度的偏差是否符合技术规范的要求职架体的安全防护措施是否符合要求职是滞有超载使用的现象等。3、GJ59-99中落地式外脚手架检查评分表的哪几个检查项目为保证项目?保证项目在检查评分表中起何作用?答:落地式外脚手架检查评分表中施工方案、立杆基
42、础、架体与建筑结构拉结、杆件间距与剪刀撑、脚手板与防护栏杆、交底与验收6项内容为保证项目,保证项目为一票否决项目,在实施安全检查评分时,当一张检查表的保证项目中有一项不得分或保证项目小计得分不足40分时,此张检查评分表不得分。4、安全检查通常有哪些些形式?答:安全检查的主要形式一般可分为定期安全检查、经常性安全检查、季节性安全检查、节假日安全检查、开工、复工安全检查、专业性安全检查和设备设施安全验收检查等。1、请结合案例背景指出这起事故发生的直接原因?答:脚手架倒塌的直接原因是承载力不足,局部立杆被压弯失稳导致整体坍塌。2、请结合案例指出一般脚手架专项施工方案编制的主要内容?答:1)脚手架搭设
43、之前,应根据工程的特点和施工工艺要求确定搭设(包括拆除)施工方案。2)施工方案的主要内容应包括:基础处理、搭设要求、杆件间距及连墙件设置位置、连接方法、拆除作业程序、保证安全的技术措施,并绘制施工详图及节点大样图。脚手架的搭腔设高度超过规范规定的,要进行相应的计算。3、请结合案例指出脚手架检查验收程序?答:1)脚手架的检查与验收应由项目经理组织,项目施工、技术、安全、作业班组等有关人员参加,按照技术规范、施工方案、技术交底等有关技术文件,对脚夫手架进行分段验收,在确认符合要求后,方可投入使用。2)脚手架及其地基基础应在下列阶段进行检查验收。A、基础完工后及脚手架搭设前。B、作业层上施加荷载。C
44、、每搭设完10-13M高度后。D、达到设计高度后E、遇有六级及以上大风与大雨后。F、寒冷土层解冻后D、停用超过一个月的。4、请结合案例指出脚手架定期检查的主要内容?答:1)杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求。2)地基是否有积水,底座是否松动,立杆是否悬空。3)扣件螺栓是否有松动。4)高度在24M以上的脚手架,其立杆的沉降与垂直度的偏差是否符合技术规范要求。5)架体的安全防护措施是否符合要求。6)是否有超载使用的现象。1、请结合案例说明何为特种作业?建筑工程施工中哪些人员为特点作业人员?答:特种作业是指容易发生人员伤亡事故,对操作者本人、他人及周围设施的安全有重大危害的
45、作业。建筑工程施工过程中电工、电焊工、气焊工、架子工、起重机司机、起重机械安装拆卸、起重杨司索指挥工、施工电梯司机、龙门架及井架物料提升操作工、场内机动车驾驶员等人员为特种作业人员。2、请结合案例指出脚夫手架拆除作业的安全技术措施?答:1)拆除作业应按与搭设相反的程序由上而下逐层进行,严禁上下同时作业。2)每层边墙件的拆除,必须在其上全部可拆件均已公后进行,严禁先松开连墙件,再拆除上部杆件。3)凡已松开的连接的杆件必须及时取出、放下,以免作业人员误扶、误靠,引起危险。5)抓下的杆件、扣件和脚手板应及时员运到地面,严禁自架上向下抛掷。6)当有六级及六级以上掩码风和雾、和雨、雪天气时,应停止脚手架
46、拆除作业。3、请结合案例指出脚手架搭设作业的安全技术措施?答:1)加上作业人员必须戴安全帽、系安全带、穿防滑鞋,并站稳把牢。2)未设置第一排连墙件前,应适当设抛撑,以确保架子稳定和架子上作业人员的安全。3)在架子上传递、放置杆件时,应注意防止失衡闪失和滑落。4)安装较重的杆部件或作业条件较差时,应避免单人操作。5)剪刀撑、连墙件及其他整体性拉结杆件应承随架子高度的上升及时装设,以确保整体稳定。6)搭设过程中,架子上不得集中超载堆置杆件材料7)搭设过程中应应统一指挥、协调作业。8)确保架子的尺寸、杆件的垂直度和水平度、节点构造和坚固程度符合设计要求。9)禁止使用规格、材质不符合要求的配件。10)当有六级及六级以上大风和雾、雨、雪天气时,应停止脚手架架搭设作业。4、请结合案例指出脚手架扫地杆的设置要求?答:1)脚手架必须设置纵、横向扫地杆。2)纵向雪地杆应采用直角扣件固定在距底座上皮不大于200MM处的立杆上,横向扫地杆应采用直角扣件固定在紧靠纵向扫地下方的立杆上。3)当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1M。靠边坡上方的立杆轴
