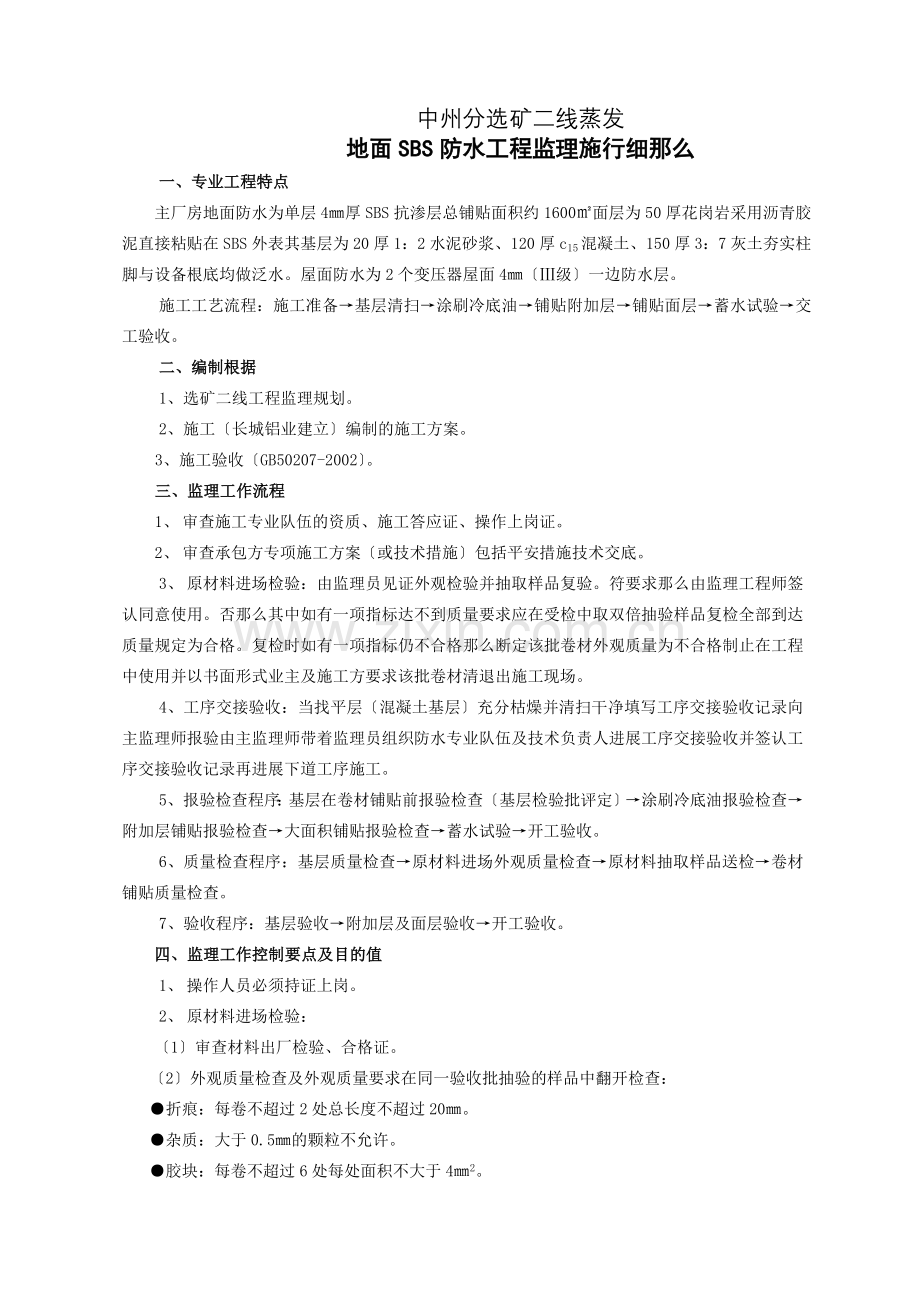

中州分选矿二线蒸发
地面SBS防水工程监理施行细那么
一、专业工程特点
主厂房地面防水为单层4㎜厚SBS抗渗层总铺贴面积约1600㎡面层为50厚花岗岩采用沥青胶泥直接粘贴在SBS外表其基层为20厚1:2水泥砂浆、120厚c15混凝土、150厚3:7灰土夯实柱脚与设备根底均做泛水。屋面防水为2个变压器屋面4㎜〔Ⅲ级〕一边防水层。
施工工艺流程:施工准备→基层清扫→涂刷冷底油→铺贴附加层→铺贴面层→蓄水试验→交工验收。
二、编制根据
1、选矿二线工程监理规划。
2、施工〔长城铝业建立〕编制的施工方案。
3、施工验收〔GB50207-2002〕。
三、监理工作流程
1、 审查施工专业队伍的资质、施工答应证、操作上岗证。
2、 审查承包方专项施工方案〔或技术措施〕包括平安措施技术交底。
3、 原材料进场检验:由监理员见证外观检验并抽取样品复验。符要求那么由监理工程师签认同意使用。否那么其中如有一项指标达不到质量要求应在受检中取双倍抽验样品复检全部到达质量规定为合格。复检时如有一项指标仍不合格那么断定该批卷材外观质量为不合格制止在工程中使用并以书面形式业主及施工方要求该批卷材清退出施工现场。
4、工序交接验收:当找平层〔混凝土基层〕充分枯燥并清扫干净填写工序交接验收记录向主监理师报验由主监理师带着监理员组织防水专业队伍及技术负责人进展工序交接验收并签认工序交接验收记录再进展下道工序施工。
5、报验检查程序:基层在卷材铺贴前报验检查〔基层检验批评定〕→涂刷冷底油报验检查→附加层铺贴报验检查→大面积铺贴报验检查→蓄水试验→开工验收。
6、质量检查程序:基层质量检查→原材料进场外观质量检查→原材料抽取样品送检→卷材铺贴质量检查。
7、验收程序:基层验收→附加层及面层验收→开工验收。
四、监理工作控制要点及目的值
1、 操作人员必须持证上岗。
2、 原材料进场检验:
〔1〕审查材料出厂检验、合格证。
〔2〕外观质量检查及外观质量要求在同一验收批抽验的样品中翻开检查:
●折痕:每卷不超过2处总长度不超过20㎜。
●杂质:大于0.5㎜的颗粒不允许。
●胶块:每卷不超过6处每处面积不大于4㎜2。

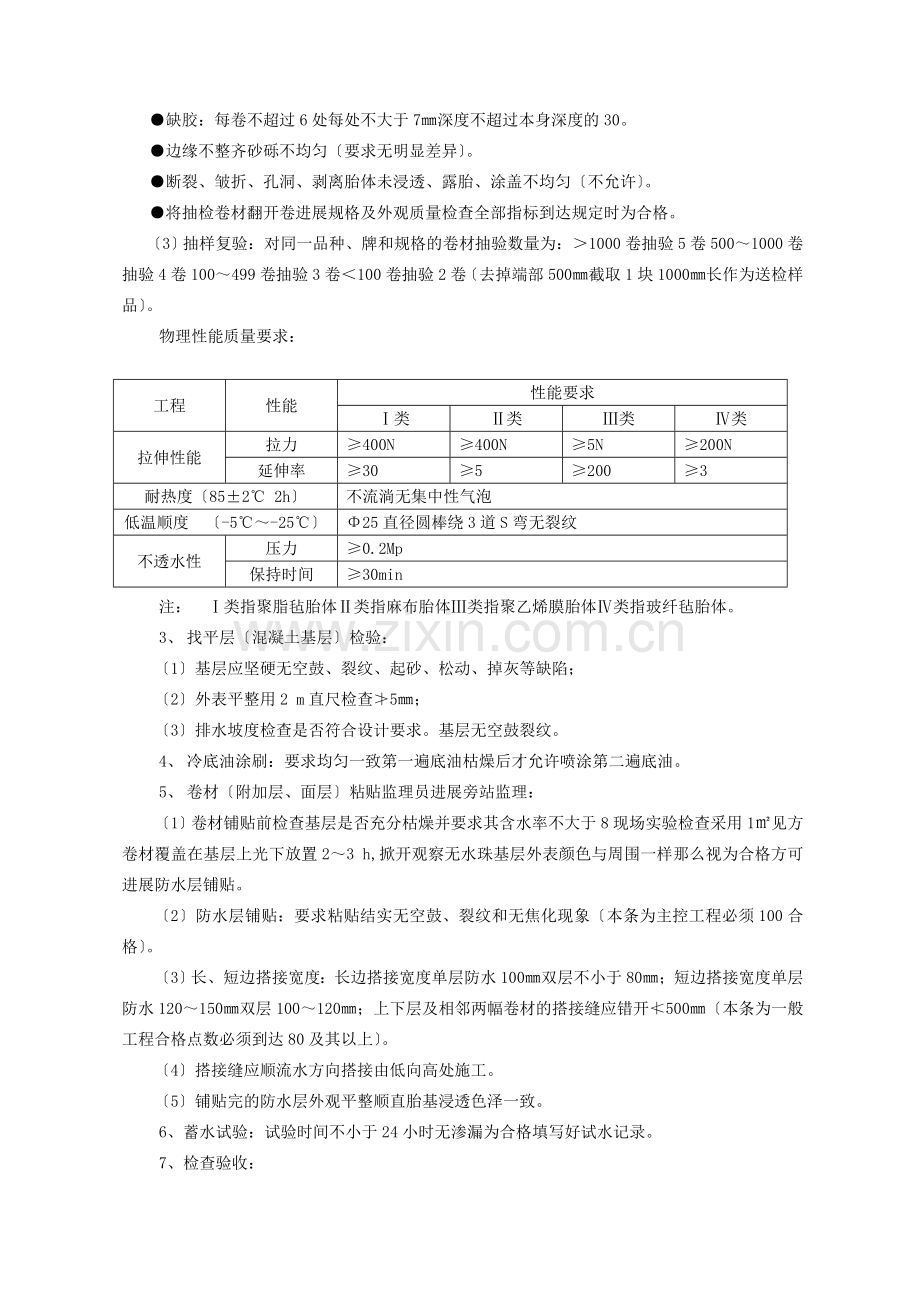

●缺胶:每卷不超过6处每处不大于7㎜深度不超过本身深度的30。
●边缘不整齐砂砾不均匀〔要求无明显差异〕。
●断裂、皱折、孔洞、剥离胎体未浸透、露胎、涂盖不均匀〔不允许〕。
●将抽检卷材翻开卷进展规格及外观质量检查全部指标到达规定时为合格。
〔3〕抽样复验:对同一品种、牌和规格的卷材抽验数量为:>1000卷抽验5卷500~1000卷抽验4卷100~499卷抽验3卷<100卷抽验2卷〔去掉端部500㎜截取1块1000㎜长作为送检样品〕。
物理性能质量要求:
工程
性能
性能要求
Ⅰ类
Ⅱ类
Ⅲ类
Ⅳ类
拉伸性能
拉力
≥400N
≥400N
≥5N
≥200N
延伸率
≥30
≥5
≥200
≥3
耐热度〔85±2℃ 2h〕
不流淌无集中性气泡
低温顺度 〔-5℃~-25℃〕
Φ25直径圆棒绕3道S弯无裂纹
不透水性
压力
≥0.2Mp
保持时间
≥30min
注: Ⅰ类指聚脂毡胎体Ⅱ类指麻布胎体Ⅲ类指聚乙烯膜胎体Ⅳ类指玻纤毡胎体。
3、 找平层〔混凝土基层〕检验:
〔1〕基层应坚硬无空鼓、裂纹、起砂、松动、掉灰等缺陷;
〔2〕外表平整用2 m直尺检查≯5㎜;
〔3〕排水坡度检查是否符合设计要求。基层无空鼓裂纹。
4、 冷底油涂刷:要求均匀一致第一遍底油枯燥后才允许喷涂第二遍底油。
5、 卷材〔附加层、面层〕粘贴监理员进展旁站监理:
〔1〕卷材铺贴前检查基层是否充分枯燥并要求其含水率不大于8现场实验检查采用1㎡见方卷材覆盖在基层上光下放置2~3 h,掀开观察无水珠基层外表颜色与周围一样那么视为合格方可进展防水层铺贴。
〔2〕防水层铺贴:要求粘贴结实无空鼓、裂纹和无焦化现象〔本条为主控工程必须100合格〕。
〔3〕长、短边搭接宽度:长边搭接宽度单层防水100㎜双层不小于80㎜;短边搭接宽度单层防水120~150㎜双层100~120㎜;上下层及相邻两幅卷材的搭接缝应错开≮500㎜〔本条为一般工程合格点数必须到达80及其以上〕。
〔4〕搭接缝应顺流水方向搭接由低向高处施工。
〔5〕铺贴完的防水层外观平整顺直胎基浸透色泽一致。
6、蓄水试验:试验时间不小于24小时无渗漏为合格填写好试水记录。
7、检查验收:
〔1〕防水卷材及主要铺材应符合设计要求的品种规格及相应的质量;卷材铺贴方向搭接顺序搭接宽度均应符合规定;粘贴应结实、严、封边〔头〕。
〔2〕防水〔渗漏〕工程中应做好分项工程、检验批与工序交接检查。在施工施工主要部位如:附加层、大面积铺贴层施工时要求监理员实行旁站监理重要部位并向主监理师报验。凡未经检查验收不得进展下道工序施工。
〔3〕节点构造应符合相关要求粘贴及接缝结实防止倒泛水外观平整顺直符合要求检查验收合格后进展报监理师签认并进展交工验收或下道工序覆盖施工。
五、监理工作措施和
1、卷材铺贴及施工工序的全过程完成情况由监理员进展现场监视见证。对使用不合格材料及时提请施工清退出施工现场并由监理师及时发出书面。
2、附加层铺贴完成后为一个停检点面层铺贴完成后为一个停检点施工应主动向主监理师书面提请报验。该两个停检点为SBS防水层的重要环节及部位要求监理人员实行旁站监理。〔注:凡未经监理师签认的停检点及重要部位不允许进入下道工序施工〕
3、在施工中的全过程或节点部位及工序监理师进展定或不定的巡视检查及平行检验。对检验现的质量问题及质量通病如:未粘贴结实、空鼓、气泡、搭接边不够、封边〔头〕不严等质量缺陷监理师应及时向施工发出书面限〔时〕整改并向业主负责人及总监理师及时汇报并要求施工写出书面整改措施。
4、其他略。
六、监理技术资料理
1、工程开工前首先建立台帐如:材料检、试验统计台帐检验批、分项工程统计台帐工程隐蔽台帐监理单设计变更等统计台帐。
2、因SBS防水卷材专业性、纯熟性较强要求专业队伍必须提交三证〔资质证、施工答应证、营业执照〕齐全的同时操作人员必需要有上岗证原件及复印件〔原件审查后退还复印件留底存档〕。
3、卷材合格证检验抽检复验存档并建立台帐。
4、检验批评定分项评定试水记录工程材料报验单材料见证取样委托单隐蔽记录基层及底油报验附加层报验铺贴面层开工验收检验评定施工方案报验及审批技术交底报验以上内容均需建立台帐及留底存档。
七、平安监理工作要点
1、SBS防水卷材为煤焦油改性沥青高聚物防水卷材因要求采用热熔法施工燃料为液化气或汽油均为易燃物这就要求操作人员及队伍必须经专业培训并持证上岗同时具有一定的操作技术及纯熟性防火与发生火灾时必要的平安常识。
2、物存应设专业贮存仓库具备良好的通风、阴凉、枯燥条件禁火标志设专人保施工前预先准备灭火器材。
3、喷〔灯〕不得对人点燃停用时需熄火加油〔气〕时应待喷冷却前方可参加但不得加满擦净后再点燃完工后现场工完料净并检查是否存在火灾隐患。
4、对以上平安方面要求监理人员旁站并及时提醒施工加强平安施工意识发现不平安隐患要及时严厉对施工提出警告并发监理提出严肃批评对责任人提请业主对其处分。
5、要求监理师在SBS施工前审查施工方案中必须审查其平安措施做到事前控制;在施工中检查施工平安落实情况确实抓好以人为本平安第一。
