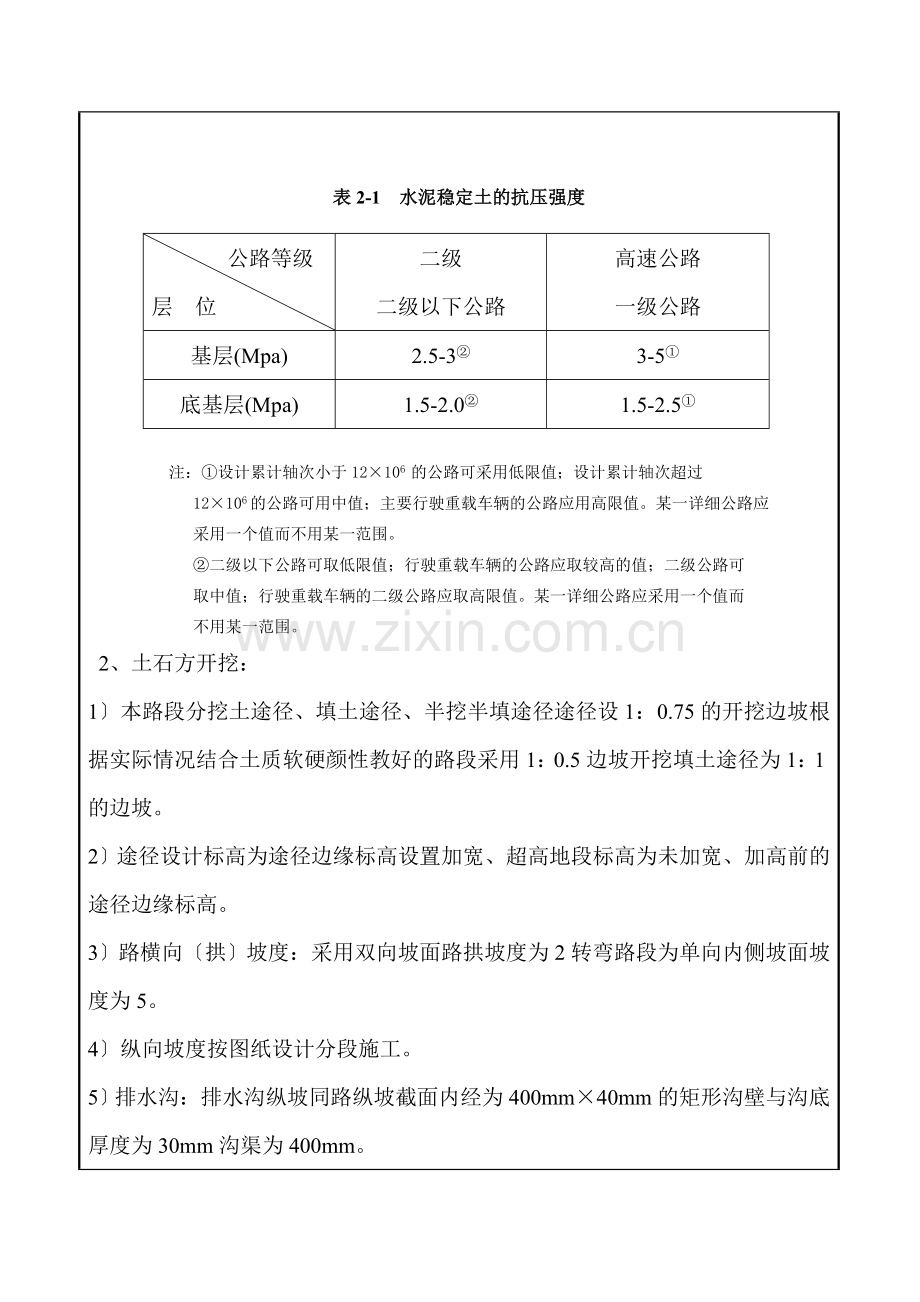

施工技术交底记录 编 JSJD-GL-001 工程名称 山西武乡关河水库除险加固工程 施工 山西水利建筑工程第七工程处 交底工程 溢洪道抢险公路基层 交底日 交底内容: 1.路基填料最小强度和压实度应符合表1-1、表1-2、表2-1有关规定填料粒经小于150mm。 表1-1 用做地基层时水泥稳定土的颗粒组成范围 筛孔尺寸(mm) 53 4.75 0.6 0.075 0.002 通过质量百分率() 100 50-100 17-100 0-50 0-30 注:本表中所列用筛均为方孔筛。在无相应尺寸方孔筛的情况下可先将颗粒组 成在半对数坐标纸上画出两根级配曲线然后在对数坐标上查找所需筛孔的位置 或点从此点引一垂直线向上与两根曲线相交。从此两交点画程度线与垂直坐标 相交即可得到所需颗粒尺寸的通过百分率。 表1-2 用做基层时水泥稳定土的颗粒组成范围 筛孔尺寸 〔mm〕 通过质量百分率 〔〕 筛孔尺寸 〔mm〕 通过质量百分率 〔〕 37.5 90-100 2.36 20-70 26.5 66-100 1.18 14-57 19 54-100 0.6 8-47 9.5 39-100 0.075 0-30 4.75 28-84 表2-1 水泥稳定土的抗压强度 公路等级 层 位 二级 二级以下公路 高速公路 一级公路 基层(Mpa) 2.5-3② 3-5① 底基层(Mpa) 1.5-2.0② 1.5-2.5① 注:①设计累计轴次小于12×106 的公路可采用低限值;设计累计轴次超过 12×106的公路可用中值;主要行驶重载车辆的公路应用高限值。某一详细公路应 采用一个值而不用某一范围。 ②二级以下公路可取低限值;行驶重载车辆的公路应取较高的值;二级公路可 取中值;行驶重载车辆的二级公路应取高限值。某一详细公路应采用一个值而 不用某一范围。 2、土石方开挖: 1〕本路段分挖土途径、填土途径、半挖半填途径途径设1:0.75的开挖边坡根据实际情况结合土质软硬颜性教好的路段采用1:0.5边坡开挖填土途径为1:1的边坡。 2〕途径设计标高为途径边缘标高设置加宽、超高地段标高为未加宽、加高前的途径边缘标高。 3〕路横向〔拱〕坡度:采用双向坡面路拱坡度为2转弯路段为单向内侧坡面坡度为5。 4〕纵向坡度按图纸设计分段施工。 5〕排水沟:排水沟纵坡同路纵坡截面内经为400mm×40mm的矩形沟壁与沟底厚度为30mm沟渠为400mm。 6〕集水坑及排水:桩0+506.1、0+409.6、0+347外设集水坑路基下预埋 Φ500预制混凝土排水将边沟内集水排至库岸冲沟内桩0+844.8线路转弯处基下预埋Φ1000预制混凝土排水将道路边沟和山体冲沟水排至水库内。 7〕护墩:长2.0m,宽0.6m高0.9m的mu20浆砌石构造设在路肩边缘根底埋入路肩地面以下0.3m。 8〕公路急转弯处设警示牌。 水泥稳定层: 1、稳定基层和底基层采用路拌法施工路拌法施工时必须严组织采用流水作业法施工尽可能缩短从加水拌到碾压终了的延迟时间此时间不应超过3-4h并应短于水泥的终凝时间。采用集中厂拌法施工时延迟时间不应超过2h。 2、水泥稳定土基层施工时严禁用薄层贴补法进展找平。 3、必须保湿养生不使稳定土层外表枯燥也不应忽干忽湿。 4、水泥稳定土基层上未铺封层或面层时除施工车辆可慢速〔不超过30km/h〕通行外制止一切机动车辆通行。 交底人 承受交底办组长 承受交底人 施工技术交底记录 编 JSJD-YHD-001 工程名称 山西武乡关河水库除险加固工程 施工 山西水利建筑工程第七工程处 交底工程 溢洪道抢险公路土石方开挖 交底日 交底内容: 2、土石方开挖: 1〕本路段分挖土途径、填土途径、半挖半填途径途径设1:0.75的开挖边坡根据实际情况结合土质软硬颜性教好的路段采用1:0.5边坡开挖填土途径为1:1的边坡。 2〕途径设计标高为途径边缘标高设置加宽、超高地段标高为未加宽、加高前的途径边缘标高。 3〕路横向〔拱〕坡度:采用双向坡面路拱坡度为2转弯路段为单向内侧坡面坡度为5。 4〕纵向坡度按图纸设计分段施工。 5〕排水沟:排水沟纵坡同路纵坡截面内经为400mm×40mm的矩形沟壁与沟底厚度为30mm沟渠为400mm。 6〕集水坑及排水:桩0+506.1、0+409.6、0+347外设集水坑路基下预埋 Φ500预制混凝土排水将边沟内集水排至库岸冲沟内桩0+844.8线路转弯处基下预埋Φ1000预制混凝土排水将道路边沟和山体冲沟水排至水库内。 7〕护墩:长2.0m,宽0.6m高0.9m的mu20浆砌石构造设在路肩边缘根底埋入路肩地面以下0.3m。 8〕公路急转弯处设警示牌。 水泥稳定层: 1、稳定基层和底基层采用路拌法施工路拌法施工时必须严组织采用流水作业法施工尽可能缩短从加水拌到碾压终了的延迟时间此时间不应超过3-4h并应短于水泥的终凝时间。采用集中厂拌法施工时延迟时间不应超过2h。 2、水泥稳定土基层施工时严禁用薄层贴补法进展找平。 3、必须保湿养生不使稳定土层外表枯燥也不应忽干忽湿。 4、水泥稳定土基层上未铺封层或面层时除施工车辆可慢速〔不超过30km/h〕通行外制止一切机动车辆通行。 交底人 承受交底办组长 承受交底人
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
