收藏 分销(赏)

火电机组维护检修项目招标文件技术规范书第十标段脱硫系统维护.doc

上传人:a199****6536 文档编号:10451969 上传时间:2025-05-28 格式:DOC 页数:43 大小:86.17KB
下载 相关 举报
火电机组维护检修项目招标文件技术规范书第十标段脱硫系统维护.doc_第1页
第1页 / 共43页
火电机组维护检修项目招标文件技术规范书第十标段脱硫系统维护.doc_第2页
第2页 / 共43页
点击查看更多>>
资源描述

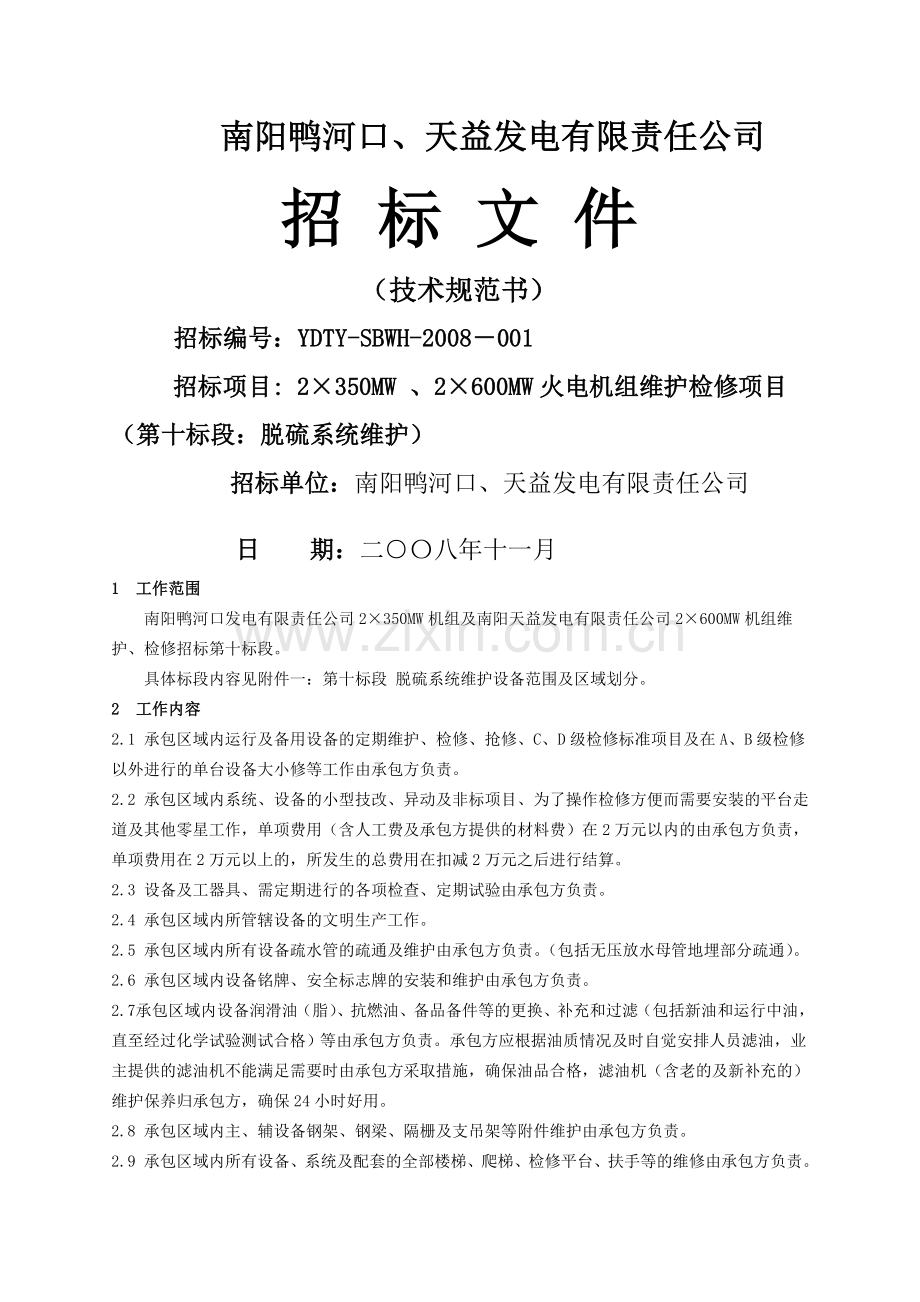

南阳鸭河口、天益发电有限责任公司 招 标 文 件 (技术规范书) 招标编号:YDTY-SBWH-2008-001 招标项目: 2×350MW 、2×600MW火电机组维护检修项目 (第十标段:脱硫系统维护) 招标单位:南阳鸭河口、天益发电有限责任公司 日 期:二○〇八年十一月 1 工作范围 南阳鸭河口发电有限责任公司2×350MW机组及南阳天益发电有限责任公司2×600MW机组维护、检修招标第十标段。 具体标段内容见附件一:第十标段 脱硫系统维护设备范围及区域划分。 2 工作内容 2.1 承包区域内运行及备用设备的定期维护、检修、抢修、C、D级检修标准项目及在A、B级检修以外进行的单台设备大小修等工作由承包方负责。 2.2 承包区域内系统、设备的小型技改、异动及非标项目、为了操作检修方便而需要安装的平台走道及其他零星工作,单项费用(含人工费及承包方提供的材料费)在2万元以内的由承包方负责,单项费用在2万元以上的,所发生的总费用在扣减2万元之后进行结算。 2.3 设备及工器具、需定期进行的各项检查、定期试验由承包方负责。 2.4 承包区域内所管辖设备的文明生产工作。 2.5 承包区域内所有设备疏水管的疏通及维护由承包方负责。(包括无压放水母管地埋部分疏通)。 2.6 承包区域内设备铭牌、安全标志牌的安装和维护由承包方负责。 2.7 承包区域内设备润滑油(脂)、抗燃油、备品备件等的更换、补充和过滤(包括新油和运行中油,直至经过化学试验测试合格)等由承包方负责。承包方应根据油质情况及时自觉安排人员滤油,业主提供的滤油机不能满足需要时由承包方采取措施,确保油品合格,滤油机(含老的及新补充的)维护保养归承包方,确保24小时好用。 2.8 承包区域内主、辅设备钢架、钢梁、隔栅及支吊架等附件维护由承包方负责。 2.9 承包区域内所有设备、系统及配套的全部楼梯、爬梯、检修平台、扶手等的维修由承包方负责。维护、检修所需脚手架由承包方负责搭设。 2.10 承包区域内维护工作中更换下的设备,承包方负责能力范围内的修复和保养,按规定进行回收。 2.11 承包区域内设备及管道的防冻、防雨、防汛(业主提供沙袋、承包方负责装填、放置、回收维护沙袋、临时排污泵架设、运行等)、防高温等工作由承包方负责。 2.12 工业水、生活水、生活污水、废水、辅汽、压缩空气、开闭冷水以进入或离开本标段区域的第一个阀门为界,阀门及以后部分归本标段,没有支路阀门的,以构筑物的墙面或区域外1m为界,界内部分归本标段管辖。承包区域内工业水、闭冷水、开冷水、压缩空气系统管道阀门由承包方负责。 2.13 承包区域内的公用系统的管道、阀门及附件由承包方负责检修及维护。 2.14承包区域内需要接的临时电源、水源、气源等为检修工作而拉的电缆、水、气管道由承包方负责。 2.15承包区域内的所有金属部件的无损探伤、光谱分析、厚度测量和硬度测量由承包方负责。 2.16承包区域内采暖通风设备、管道及附件的检修维护由承包方负责。 2.17承包区域内生产排水(包含承包区域内设备及平台的排污、排雨)漏斗到进入地沟出水口管道归承包方维护。 2.18承包区域内沟道盖板的拆装由承包方负责,密封由业主土建专业负责。 2.19承包区域内的氧化风机房、石膏脱水楼、磨机房大门由天孚公司负责维护。 2.20承包期内新增设备自动转入承包方承包范围。 2.21其它突发性的、临时性的工作,或由业主提出的需要承包方配合的工作。 2.22承包区域内的消防管道、阀门、消防栓、安全阀、喷淋阀等归属消防维护队维护。 2.23其它未尽事宜由业主设备管理部门负责解释。 3 工作要求 3.1 业主生产设备管理实行点检定修制,承包方按业主要求,设置专业检修人员认真完成设备的日常维护工作,做好设备维护技术资料整理、汇总及分析工作,并建立设备检修记录、加油记录、设备巡回检查记录和台帐。具体要求见附件二:设备外委维护承包管理细则。 3.2 承包方负责协助业主完成点检定修管理的各项技术标准,包括设备台账、检修技术标准、点检标准、检修作业标准、设备维护保养标准。 3.3 承包方依据由业主正式批准的《检修技术标准》、《点检标准》、《检修作业标准》、《设备维护保养标准》进行设备维护、检修工作。 3.4 在点检定修管理的各项技术标准不完善期间,承包方可参照执行设备制造厂家的技术文件或参考国内外同类设备的技术文件,但技术文件必须经业主认可。 3.5 承包方归口于业主设备管理部门统一管理,必须执行业主制定的各种规章制度和规定。 3.6 承包方负责建立健全设备检修台帐、检修记录、试验报告,并按期上报。 3.7 承包方负责按期将年度、季度、月度工作总结、安全总结、技术监督总结和缺陷分析报告报业主设备管理部门。 3.8 承包方负责按业主要求统一配备办公家具,承包方自己配备必需的消耗性办公用品及设备,满足生产管理和MIS系统管理要求。 3.9 装置性材料原则上由业主采购,部分材料及检修用耗材由承包方采购。具体要求见附件二:设备外委维护承包管理细则。 4 附件 附件一:第一标段 脱硫系统设备范围及区域划分 附件二:设备外委维护承包管理细则 附件三:设备维护考核实施细则 附件四:第十标段 脱硫系统设备简介 附件一: 第一标段 脱硫系统设备范围及区域划分 1.设备及区域划分 本标段与业主负责的设备及其它标段的设备范围划分原则如下,业主有最终解释权,并可根据具体情况对分界点做设备级的分工调整,其它未明确设备均为本标段范围工作对象。本标段包含南阳天益发电有限责任公司2×600MW机组及南阳鸭河口发电有限责任公司2×350MW机组脱硫系统机务、热控就地和电气一次设备。 1.1脱硫标段与#1、#2、#3、#4锅炉分界: 以引风机出口挡板(不含该挡板)为界, 1.2脱硫标段与热工DCS、CEMS分界: 以DCS电子间为界,DCS电子间端子进线至就地热控设备和进线电缆归承包方,电子间以内设备归业主。 磨机PLC以I/O卡件接线端子为界,进线端子以上归业主,以下归承包方。故障的排查由承包方和业主配合进行。 CEMS就地测量设备到CEMS间的取样管道系统吹扫和CEMS间到控制室的电缆及取样管路由承包单位负责,CEMS间内设备归业主负责,测量信号的故障排查由承包方配合业主进行。 1.3与废水系统分界: 以脱硫废水进入废水处理站反应装置入口为界。 2 第十标段 脱硫系统维护设备范围及区域划分明细表(包括但不限于以下内容) 编号 项目 范围 主要设备 类别 备注 J-1 烟气系统 自引风机出口挡板门烟道至烟囱入口烟道内 1、主要包括旁路烟气挡板、原烟气挡板、净烟气挡板; 2、原烟气膨胀节、吸收塔出入口膨胀节、净烟气出口膨胀节、旁路烟道膨胀节; 3、挡板门密封风机及电机、挡板门密封风电加热器; 4、增压风机及电机、润滑液压油站、冷却风机及电机; 5、吸收塔出口净烟气烟道至烟囱入口水平烟道段6、防腐玻璃鳞片内衬和#1、#2机烟囱积灰平台防腐玻璃砖; 7、原、净烟气烟道疏水系统。 维护、C、D级检修 J-2 SO2吸收系统 吸收塔本体和氧化空气系统 1、主要包括吸收塔本体底板、壁板、顶板和衬胶; 2、喷淋层、喷嘴(进口设备); 3、二级除雾器(进口设备); 4、浆液循环泵和电机; 5、滤网、吸收塔搅拌器(进口设备); 6、氧化风机和电机、氧化空气喷枪; 7、石膏排出泵和电机; 8、地坑泵、地坑搅拌器及电机、地坑及入坑排污9、沟壁防腐衬麟片; 10、管道及阀门、法兰等。 维护、C、D级检修 编号 项目 范围 主要设备 类别 备注 J-3 石灰石浆液制备和输送系统系统 石灰石浆液制备楼及相关输送管道 1、主要包括卸料斗、振动给料机、斗式提升机、2、石灰石筒仓、皮带称重给料机、湿式球磨机; 3、石灰石浆液循环箱、石灰石浆液循环泵、石灰石浆液旋流器、分选器; 4、石灰石浆液箱、石灰石浆液泵、排水坑、地坑泵、搅拌机; 5、球磨机油站、排气风机、管(风、烟)道和阀门(插板)等; 6、与以上主要转机配套的电机。 维护、C、D级检修 J-4 石膏脱水系统 石膏脱水楼区域 1、主要包括石膏排出泵、石膏旋流器; 2、石膏浆液分配箱、石膏浆液泵、石膏旋流器; 3、溢流缓冲箱、石膏溢流缓冲泵; 4、真空皮带脱水机、真空泵; 5、滤布冲洗水箱、滤布冲洗水泵、滤液水箱、滤液水箱泵; 6、石膏储藏间、转运设备、滤液分离箱、石膏皮带输送机; 7、与以上主要转机配套的电机和所有管道、阀门等。 维护、C、D级检修 J-5 水系统 1、工艺水箱、工艺水泵及电机、管道阀门; 2、滤液水箱、滤液水泵及电机、管道阀门。 维护、C、D级检修 J-6 排放系统 1、事故浆液箱、事故浆液泵、搅拌器及电机和管道阀门。 维护、C、D级检修 编号 项目 范围 主要设备 类别 备注 J-7 压缩空气系统 仪用压缩空气储罐及空气管道阀门。 J-9 设备检修框架 1、钢平台、扶梯及钢支架; 2、整个脱硫区域内主要设备基础和支架。 维护、C、D级检修 J-10 就地热控设备 整个脱硫区域内 1、热工就地一次元件,包括:压力表、温度表、热电偶、热电阻、流量、物位计和热控仪表取样管、阀等附件; 2、就地远传压力、流量、物位等变送器和取样管、阀等附件; 3、分析仪表:PH计、密度计; 4、电源箱、电源柜、就地密封风机电控柜、仪表保温箱、就地电源配电箱、电伴热。 维护、C、D级检修 2、一次元件包含就地所有系统及单体设备的热工元件。 3、热工伴热电源的投退符合业主规定。 J-11 电气一次 自主厂房脱硫6Kv段开关下口至#1、#2、#3、#4脱硫配电室全部高低压馈电设备和现场高低压用电设备及控制盘柜。 1、6kV真空断路器进线柜;(2面) 2、6kV真空断路器馈线柜;(10面) 3、6kV PT柜;(2面) 4、6kV隔离柜(1面) 5、6kV联络柜;(1面) 6、6kV母线桥; 7、0.4kV低压抽屉式开关柜;(57面) 8、0.4kV母线桥; 9、干式变压器;(6台) 10、变频器。(2台) 11、高低压电机。 维护、C级检修、预防性试验 1、各段直流电源由电气二次负责。 2、电动机上热工元件、表计,以电机侧第一接线端子为界,由电气负责拆装。热工元件、表计到端子排(含端子排)由热工负责。 3、PC段进线开关、各段直流电源由电气二次负责。 4、电气或热工的控制回路中一方需用对方的信号或接点时,以对方的端子排为界。 5、电机就地控制箱信号进入DCS 柜的归热工,进入电气控制的归电气。 6、电动调门调节由热工负责。 7、测量表计由电气二次负责。 8、热工电源盘的总电源线路,进入表盘总开关后第一端子以前的设备由电气专业负责,第一端子以后的由热工专业负责。 9、热工、电气公用就地控制箱内电源谁用谁负责。 10、与消防系统设备划分:凡消防系统参与控制的本标段管辖区域的电气设备,以消防控制指令进入电气设备控制系统的第一个接线端子为界,端子及以内归本标段,端子以外归消防维护。消防系统电机、电动头归消防维护,以电机接线端子为界。 11、保护定值的整定由电气二次负责。 J-12 直流系统及UPS设备 1、蓄电池; 2、直流充电柜; 3、直流220V充电设备; 4、绝缘检测装置; 5、蓄电池在线检测单元、集中监控器; 6、直流馈线柜。 7、UPS主机柜; 8、UPS旁路柜; 9、UPS馈线柜。 维护、C级检修 1、整流、配电装置由电气二次负责。 2、直流段负荷开关由二次负责,开关下口至就地开关及电缆谁用谁负责。 3、UPS段负荷开关由二次负责,开关下口至就地开关及电缆谁用谁负责。 4、380V电源电缆和开关由一次负责。 5、其它零星蓄电池的充电装置由用户负责。 6、含定期工作、容量核对性放充电 J-13 照明及检修系统 #1、#2、#3、#4脱硫及辅助车间的检修用电源、照明、壁插及照明配电系统;维护队伍办公地点的照明。 1、照明配电箱; 2、检修电源箱; 3、安全变压器箱; 4、就地控制箱; 5、事故照明切换箱。 维护、C、D级检修 1、含照明设备、灯具及附件的卫生。 2、不包括生产区域保安房内照明。 J-14 防雷、接地系统 #1、#2、#3、#4脱硫系统范围内的防雷系统、接地系统。 1、接地极; 2、接地井; 3、机电线。 维护、定期工作、预防性试验 J-15 其它设备 电子间、控制室、母线室、电缆夹层、生产现场附属建(构)筑物 1、电子间、控制室、母线室、电缆夹层等电气设备建、构筑物的采暖、通风、空调设施。生产现场附属建(构)筑物的采暖、通风、空调设施的电气部分; 2、#1、#2、#3、#4脱硫系统的电缆夹层、电缆桥架、电缆沟及电缆隧道等。 维护、C级检修、预防性试验 负责所有相关各类电缆的保洁、整理、封堵、防高温、防浸水、防火设施等维护管理。 附件二: 设备外委维护承包管理细则 根据现代化电厂的结构特点,结合业主对设备维护的基本要求,为了加强承包方管理,将承包方管理纳入到业主管理中去,建立健全承包方的组织机构,明确业主和承包方职责分工,规范工作标准及检修管理程序,依据《火力发电厂检修规程》、外委维护合同及合同附件之规定,特制定南阳鸭河口发电有限责任公司及南阳天益发电有限责任公司设备外委维护承包管理办法,请各承包方按照规定执行。 1 总则 1.1 南阳鸭河口发电有限责任公司及南阳天益发电有限责任公司在设备维护对外承包工作中为业主,维护单位为承包方。 1.2 业主对维护队伍实施日常管理,承包方接受业主各职能部门的监督、检查和考核。 1.3 承包方项目部是维护单位行政管理部门,相当于业主二级机构,受双重领导。 1.4 业主设备管理部门作为维护单位的归口管理部门,对承包方进行管理、监督、检查、考核。 1.5 业主设备管理部门专业点检员负责对承包方的对口班组进行管理,承包方班组在业务上要服从业主设备管理部门及专业点检员的管理。 1.6 业主设备管理部门专业点检员安排工作、下达检修计划,承包方班组必须接受安排,有异议可通过承包方项目部联系解决。 1.7 业主设备管理部门专业点检员对承包方下达检修计划及检修指令、有权检查承包方班组管理及生产情况并进行考核。承包方在接到工作任务或考核单,必须安排落实,不得推诿扯皮。 1.8 在紧急情况下,业主设备管理部门专业点检员以上人员可以调动承包方人员进行紧急处理,承包方检修人员要服从安排。 1.9 承包方作息时间与业主同步,不得自行改变作息时间。 2 合同各方责任、义务 2.1 业主职责 2.1.1 负责提供有关技术资料承包方查阅,查阅地点为业主资料室,若需借阅,可由业主负责借阅。 2.1.2 负责对承包方的维护、检修质量和检修时间进度实行监督、检查和考核。 2.1.3 负责检查承包方提供的工器具、量具和必备的劳动防护用品、安全用具的有效情况和使用情况。 2.1.4 对承包方提出的维护方案、备品备件、材料计划的汇编、审批。 2.1.5 负责对承包方检修、维护、抢修工作进行节点检查验收及最终验收。 2.1.6 负责审批承包方上报的设备检修、维护计划、检修方案、技术方案、施工方案。 2.1.7 负责检查考核承包方检修人员的到位、出勤、违纪及各种记录情况。 2.1.8 负责对阶段工作的各种报表、数据及缺陷进行分类、统计分析,从报表中找出规律,根据规律制定本专业的技术或管理措施。 2.1.9 负责维护、小修及零星工程的结算考核。 2.2 承包方职责、权限 2.2.1 遵守业主各项管理制度。 2.2.2 对承包区域内设备检修、维护、保养、抢修、C、D级检修及在A、B级检修以外进行的单台设备大小修等工作全面负责。 2.2.3 对各项检修工作的安全、质量、工期、施工工艺和组织全面负责。 2.2.4 负责对承包区域内存在的技术问题和缺陷进行分析,及时解决和消缺。 2.2.5 负责申报检修、维护计划及物资材料计划。 2.2.6 负责编写检修方案、施工方案、技术方案。 2.2.7 对领用和安装到设备上的备品备件、材料的外在质量和可测试性能负责。 2.2.8 设备检查工作,建立巡检、维护、保养、检修技术记录,接受业主定期或不定期检查。发现或处理重大缺陷写出书面技术报告并报业主备案。 2.3.9 遇到业主下达的工作指令不合适或错误指挥,在没有危及人身或设备安全的情况下,承包方在执行的同时有权向上一级反映。 2.2.10 遇到业主违章指挥或下达危及人身或设备安全的工作指令,承包方有权拒绝执行并向上一级反映。 2.2.11 接受业主的管理、监督、检查和考核。 3 基础管理 3.1 人员配置 3.1.1 承包方项目部配置 项目部设经理1名、专责工程师1名、专职安全员1名。 3.1.2 管理人员应具备条件: 项目部经理必须从事本专业实际工作10年以上,大专及以上学历,是所在公司的正式中层负责人,具备300MW及以上机组脱硫检修经验5年以上,从事电厂班组以上检修管理工作5年以上。项目部总工必须从事本专业实际工作8年以上,大专及以上学历,具有中级及以上职称,具备300MW及以上机组检修经验5年以上。专职安全员必须从事本专业实际工作5年以上,中专及以上学历,具备300MW及以上机组检修经验5年以上。 3.1.3 检修人员配置要求: 3.1.3.1 检修人员主要为在册正式职工,三年以上工龄,年龄不超过55周岁,身体健康,能够胜任本职工作,其中焊工应具备资质证并在45周岁以下。 3.1.3.2 检修人员不少于45人,其中电气专业不少于14人(高压配电、高压电机、低压配电及电机、二次专业高级工均不少于1人,中级工总数不少于6人)、热工专业不少于5人(仪表高级工、程控高级工、中级工均不少于1人,其中一人需有PLC专业培训证书),机务专业不少于20人(管阀、转机检修高级工均不少于2人,中级工总数不少于5人、焊工(普通)3人、起重2人、防腐1人),临时用工及服务人员不占名额。 3.1.3.3 所有岗位必须持电力相关行业机所在公司颁发的有效证件, 3.1.4 合同签订后,业主将组织对全部承包方维护检修人员进行认定考核,必要时按相应级别组织考试。对于考试不合格人员,业主有权辞退并对维护队下达换人通知。 3.2 基本要求 3.2.1 项目部及班组检修间必须配备完整的办公桌子、椅子、柜子、检修台、工具柜等,办公室内外干净整洁、物品摆放整齐有序,办公用具及日常用品齐全。员工衣冠整齐,着装相对统一(必须是统一工作服),员工要讲文明、讲礼貌,自觉遵守业主的各项规定。 3.2.2 项目部及班组要求建立各级岗位责任制、安全责任制。 3.2.3维护人员要有相对稳定性,保证每一个工作人员在业主电厂的维护时间在两年以上。换人时,熟悉业主设备的责任人至少有20天的重叠期(对于第一次来业主处维护人员,至少有一个月重叠期),一次换人不得超过总人数的20%,每次换人由项目部提出书面申请,经业主设备管理部门审查同意方可换人,并在业主设备管理部门备案,项目部主要负责人的更换必须得到业主公司级领导同意。机组停运抢修期间,所有休假人员必须在24小时内到(特殊情况除外)。 3.2.4 承包方检修人员因违纪、玩忽职守或业主设认为不能胜任工作,业主对维护队下达换人通知,在规定期限内人员更换到位。 3.2.5 必须建立完善的安全管理体系和检修质检体系。 3.2.6 项目部、班组必须按业主对班组管理要求进行管理,并按附表一要求报表。 4 安全管理 4.1 项目部负责人是该承包方的安全生产第一责任人,全面负责该单位的安全和文明生产。安全生产检查要及时到位,且有整改措施。 4.2 检修工作严格执行《电力安全工作规程》,健全内部安全网和安全管理制度。 4.3 安全目标执行承包制,发生人为责任事故、一类障碍、二类障碍、异常,由责任单位承担全部责任;发生管理责任设备一类障碍、二类障碍、异常,维护单位按照业主安全管理各项标准承担责任。 4.4 承包方必须进行正常安全活动,活动内容要充实,记录齐全。 4.5 每月召开一次安全分析会(记录),事故分析必须坚持“四不放过”的原则。 5 技术管理 5.1 维护单位必须具备解决现场检修技术难题的能力,日常维护工作中的技术问题由承包方组织解决。 5.2 积极配合业主完成年度技改、安措和技措项目。 5.3 承包方要建立完善的设备台帐、检修记录、技术档案、试验技术报告。 5.4 承包方向业主提交设备备件损坏及更换情况报告。 5.5 承包方要做好检修前的备品配件加工、配制的准备工作。 6 设备管理 6.1 承包方是设备日常维护管理工作的专责人, 业主设备管理部门点检员是设备管理的专责人。 6.2 承包方应建立设备责任制,并把每台设备落实到人,做到台台设备有人管。 6.3 承包方应按照业主制定的设备定期巡回检查制度进行认真检查,并认真填写巡回检查记录;承包方严格按照制定的定期加油制度进行加油和定期化验,并认真填写记录。 6.4 承包方按照业主设备缺陷管理标准、设备检修管理标准及相应的其它标准管理好设备。 6.5 承包方对承包设备定期维护工作要按时进行,定期工作(包括定期加油,定期检查、维护,定期试验)按时完成。 7 检修管理 7.1 检修工作由承包方全部负责,工作票办理、工作联系、技术交待承包方负责,业主负责协调及验收工作。 7.2 承包方要认真组织抢修工作,由于承包方组织得力(不力),缩短(延长)抢修时间,根据影响负荷情况给予考核。 7.3 检修方案、施工方案由承包方编写,经业主审批,交由承包方执行,承包方负责执行过程中的各项措施的落实,并协调内部关系;业主负责监督、检查和考核。 7.4 检修工作要做到工完、料净、场地清;设备及标示恢复原样,需紧急拆除的保温范围由业主确认后可自行拆除、恢复(正常保温拆除与恢复由专业队伍负责);检修后恢复工作不合格必须返工,材料及费用由承包方承担;检修工作中造成附近或附属设备损坏(如:热工仪表、电缆、管线等)由承包方负责照价赔偿。 7.5 承包方每月20日前上报下月详细维护计划,经相应点检及主管整理汇编后报主任批准后下发执行,承包方要按时完成业主下发的检修计划。承包方每月3日前要将上月维护工作完成情况向业主书写报告。 7.6 设备管理部门下达维护范围外工作,以联系单或改造通知单形式下发,承包方完成后要按时办理验收手续。 7.7 承包方在检修工作结束后3日内向业主提交检修质量验收单及检修技术报告,内容包括:检修单位,设备名称、编号、检修时间、检修项目,检修内容,备品消耗、试验报告、验收人签字等。 7.8 设备改造、设备异动工作完工验收后3日内办理设备竣工报告,下发通知单。 7.9 更换下来的设备或备件有修复价值的,由业主组织承包方负责提供修复人员和设备。 8 物资、工器具的管理 8.1 物资管理 8.1.1 设备的备品配件、部分装置性材料(消耗性材料除外)由业主负责提供。 8.1.2 由于承包方责任所造成检修领用的设备、备品配件损坏由承包方负责赔偿。对领用的备品配件、材料存在有异议及时向业主检修部门相关人员汇报,业主相关人员要及时予以确认并采取措施。 8.1.3 承包方领用备品配件经业主专业主管批准后方可领用。更换下来的设备或配件由承包方填写工作联系单,业主物资部门负责回收,承包方配合。 8.1.4 承包方领用的备件要进行检查,不合格物资拒绝领用。承包方对领出和安装到设备上的备品配件外在质量和可测试性能负责,如果检查不到位造成检修工作被动或其它不良后果,由此造成的损失承包方负责赔偿。 8.1.5 检修或试验用消耗性材料由承包方自备,所备用的以下物资必须确保质量并且满足生产需求,业主对承包方所购进的物资类别和质量有权监督检查,对不符合要求的低质劣品要严加防范。(后附表二承包方自备消耗性材料) 8.1.5.1 日常维护、保养、抢修、C、D级检修所有消耗性材料由承包方自备。 8.1.5.2 如需用特种焊条、焊丝、氩气时由业主提供,其它所有焊条焊丝由承包方自备。 8.1.5.3 用于设备上大于等于M20的螺栓、螺钉、螺帽、垫片等标准或非标准、特种紧固件由业主提供,小于M20的螺栓、螺帽、垫片等标准件由承包方自备(改造、新增设备除外)。 8.1.5.4 用于设备上的普通密封胶、粘结剂(A、B胶、406等)、堵漏胶(玻璃水)等由承包方自备。 8.1.5.5 设备检修使用的生胶带、塑料带、胶布、扎带由承包方自备。 8.1.5.6 日常维护、保养、抢修、C、D级检修设备防腐用各类油漆等由承包方自备(特殊改造项目除外)。 8.1.5.7 日常维护、保养、抢修、C、D级检修设备用于找中心、调整间隙用铜皮、不锈钢皮大于0.5mm的由业主提供,小于、等于0.5mm的由承包方自备。 8.1.5.8 日常维护保温用自攻螺钉由承包方自备。 8.1.5.9 日常维护、保养、抢修、C、D级检修防雨、防高温、保洁、保温、打压等工作用塑料布、彩条布、塑料管、胶皮管、石棉绳,玻璃丝布由承包方自备。 8.1.5.10 属于承包方自备滤油用滤油机、滤芯、滤纸由承包方自备。(业主已采购的专用滤油机,承包方负责使用、维护、保养)。 8.1.5.11 现场检修照明用电缆、灯具由承包方自备。 8.1.5.12 检修临时脚手架、采取措施的所有材料由承包方自备。 8.1.6 由于工作急需应由业主提供的材料而从业主领用,不造成材料破坏的,用后要归还业主,材料破坏无法再次使用的由业主出此材料费用。 8.2 工器具、量具管理 8.2.1 设备安装检修或试验用的专用工器具由业主提供,用于现场的升降平台由业主提供。 8.2.2 业主提供的专用工具以外的一般检修工器具、机具、量具由承包方自备。详见后附表三:承包方必备工器具、量具清单。 8.2.3 由于承包方责任所造成专用工器具的损坏(丢失)由承包方负责修复、赔偿并罚款。 9 质量验收管理 9.1 承包项目的设备维护或抢修验收按国家有关规程、质量标准或设备制造厂家的技术要求、规定执行,由承包单位二级验收后报请业主进行验收;双方验收要做好各种原始记录。 9.2 设备检修或技改项目验收前,承包方必须提交详细的检修记录、物资消耗和备品配件更换记录。技改项目必须提交详细的安装和调试技术资料。 9.3 施工工艺要按照工艺标准要求进行验收,不合格按照检修项目不合格执行。 9.4 对验收中存在的技术和质量问题,验收人员要登记备案,并限期整改。否则,不予办理结算手续。 10 考核 10.1 承包方应接受业主管理部门的考核。 10.2 设备管理部门按照《设备外委维护考核实施细则》进行考核。 10.3 因检修质量问题而导致设备缺陷不能彻底消除或缺陷处理不及时而导致停机、停炉事故,业主按一定比例扣除承包方的承包款。 10.4 因承包方管理不善,检修队伍不稳定,检修质量下降或队伍纪律松弛,业主提出警告,限期整改。一月内整改无效,业主酌情处以罚款直至中止合同。 10.5 业主管理部门安排布置(在合同范围内)的工作,因承包方原因,不能按期、按质完成的,或业主管理部门认定该承包方不具备(在安全、技术方面)完成该项工作的能力,业主有权将该项工作交由其他维护承包方处理,同时从原承包方的合同款中扣除相应费用,划归完成该项工作的其他维护承包方。 11 本规定作为合同附件,与合同具有同等效应。 附表一: 报表 月报表名称 报表的内容及要求 报表周期 适用范围 维护完成情况报表 统计上一月本班检修及设备维护情况报表 下月1日前报 班组 物资领用使用报表 统计上一月本班物资领用及使用情况报表 下月1日前报 班组 维护计划报表 根据本班所辖设备健康状况提出下月维护计划 当月23日前报 班组 物资计划报表 根据下月维护计划提出主要装置性物资计划 当月23日前报 班组 附表二:承包方自备消耗性材料 序号 名称 明 细 1 焊接材料 常用的焊条、焊丝、焊粉及其他焊接专用材料等 2 气体 氧气、乙炔、氮气等 3 日杂百货 手灯电池及灯泡、白炽灯、日光灯、碘钨灯、各种锁具、白棉布、防雨布、塑料布、各种帆布、起辉器、镇流器、触发器、各类灯具、合页、各种耐酸耐碱管、各种塑料管、各种橡皮手套、编织袋、各种胶布、导电膏、滤油纸、卫生工具洁具、绳、粉线、麻绳、纸板、破布、纱布、棉纱、石棉纸板、锯条、砂轮片、铁钉、毛刷、钢丝刷、普通钢板网、不锈钢钢板网、研磨材料及其他日杂百货等 4 建筑材料 玻璃、石棉瓦、石英砂、油毡、沥青、跳板、木材、有机玻璃、砖、瓦、灰、砂、石、脚手架板、架杆、各种扣件等 5 化学药品 医用胶布、乙醇、生料带、补漏剂、清洗剂、密封胶、玻璃胶等 6 检修用油 各种黄油、清洗油、煤油、锂基脂、二硫化钼、钙基脂等(设备用油由业主供应) 7 钢材 日常维护需要制作专用工具与临时措施用普通材料,由承包方采购 附表三:承包方必备工器具、量具清单 1 工具清单 序号 名称 规格型号 数量 (套/台) 检定情况 备注 1 呆扳手 36 4把 2 呆扳手 41 4把 3 呆扳手 46 4把 4 呆扳手 50 2把 5 呆扳手 55 2把 6 呆扳手 60 2把 7 呆扳手 65 2把 8 呆扳手 75 2把 9 活扳手 15寸 12把 10 活扳手 12寸 16把 11 活扳手 10寸 20把 12 活扳手 8寸 20把 13 活扳手 4寸 20把 14 套筒扳手 重、轻 各6套 15 力矩扳手 4套 16 钢丝钳 8把 17 鹰嘴钳 6把 18 两相线轮 2个 19 拉马 大、小 各3套 20 剪子 4把 21 锯弓 4把 22 加油抢 4个 23 皮带冲 2套 24 盘根钩 6个 25 铜棒 8根 26 阀门研磨机 二套 27 打压实验台 一台 28 铅封机 一台 29 重型敲击扳手 2套 30 角向磨光机 6台 31 手枪电钻 3台 32 直磨机 1台 33 切割机 J3G-400A-3型 2台 34 手提切割机 3台 35 葫芦 1t 4台 36 葫芦 2t 8台 37 葫芦 2.5t 4台 38 葫芦 3t、5t 各6台 39 葫芦 10t 4台 40 割把 2把 41 焊机 4台 42 火焊把 1把 2 量具清单 序号 名称 规格型号 数量 (套/台) 检定情况 备注 1 游标卡尺 0-125mm 6 每年定期检定证件齐全 2 游标卡尺 0-300mm 4 每年定期检定证件齐全 3 游标卡尺 0-500mm 2 每年定期检定证件齐全 4 深度游标卡尺 0-100mm 2 每年定期检定证件齐全 5 深度游标卡尺 0-300mm 2 每年定期检定证件齐全 6 外径千分尺 0-25mm 6 每年定期检定证件齐全 7 外径千分尺 25-50mm 4 每年定期检定证件齐全 8 外径千分尺 50-125mm 2 每年定期检定证件齐全 9 外径千分尺 125-200mm 2 每年定期检定证件齐全 10 外径千分尺 200-275mm 1 每年定期检定证件齐全 11 外径千分尺 275-325mm 1 每年定期检定证件齐全 12 外径千分尺 325-400mm 1 每年定期检定证件齐全 13 外径千分尺 375-500mm 1 每年定期检定证件齐全 14 内径千分尺 50-250mm 2 每年定期检定齐全 15 内径千分尺 50-600mm 1 每年定期检定证件齐全 16 百分表(带表架) 0-10mm 10 每年定期检定证件齐全 17 塞尺 0-0.50mm 10 每年定期检定证件齐全 18 皮尺 50m 2 每年定期检定证件齐全 19 钢板尺 1000mm 3 每年定期检定证件齐全 20 钢卷尺 5m 10 每年定期检定证件齐全 21 钢卷尺 30m 1 每年定期检定证件齐全 22 宽座角尺 63×40/125×80 各2 每年定期检定证件齐全 23 水平仪 150mm 2 每年定期检定证件齐全 24 水平仪 300mm 1 每年定期检定证件齐全 25 测温仪 红外线 2 每年定期检定证件齐全 26 测振仪 0.005mm 2 每年定期检定证件齐全 27 螺纹规 550 4 每年定期检定证件齐全 28 螺纹规 600 4 每年定期检定证件齐全 29 内外卡钳 125mm 2 每年定期检定证件齐全 30 内外卡钳 300mm 1 每年定期检定证件齐全 31 转速表 0-3000r/min 1 每年定期检定证件齐全 附件三: 设备维护考核实施细则 1 本细则的制定依据 根据南阳鸭河口发电有限责任公司及南阳天益发电有限责任公司相关管理标准、设备外委维护承包管理标准,制定设备维护考核实施细则。 2 目的及要求 2.1 为了加强设备的维护和检修工作,提高检修质量,使设备处于良好的健康状态,保证设备安全经济运行。 2.2 为了搞好设备外委维护队伍的管理工作,使公司的检修管理工作逐步走上制度化、规范化、标准化的轨道。 2.3 根据业主的管理模式,为了设备外委承包合同的顺利执行,落实双方的责任。 2.4 设备维护考核实行加、扣分制度,根据各项管理考核标准进行加、扣分。 2.5 设备维护考核从基础管理、安全管理、文明生产、设备管理及检修管理五个方面进行考核,根据各方面的重要程度其分值有所不同。 2.6 承包方应自觉服从业主设备维护考核细则。 3 本细则的适应范围 适用于承包业主设备维护、检修和其它工程施工的队伍。 4 考核标准、考核内容及处罚标准 具体附表一:外委维护考核标准、考核内容及处罚标准。 5 考核办法 5.1 设备管理部门每月按设备维护考核细则的内容对设备维护承包方进行考核。 5.2 考核要严格遵循公平、公正、公开、合理的原则,严禁有个人行为。 5.3 设备管理部门各专业管理人员对所辖范围进行检查,需要整改的项目填写整改通知单。限期整改违反考核细则规定的,由设备管理部门各专业填写维护考核单,单
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 项目管理/招投标

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
