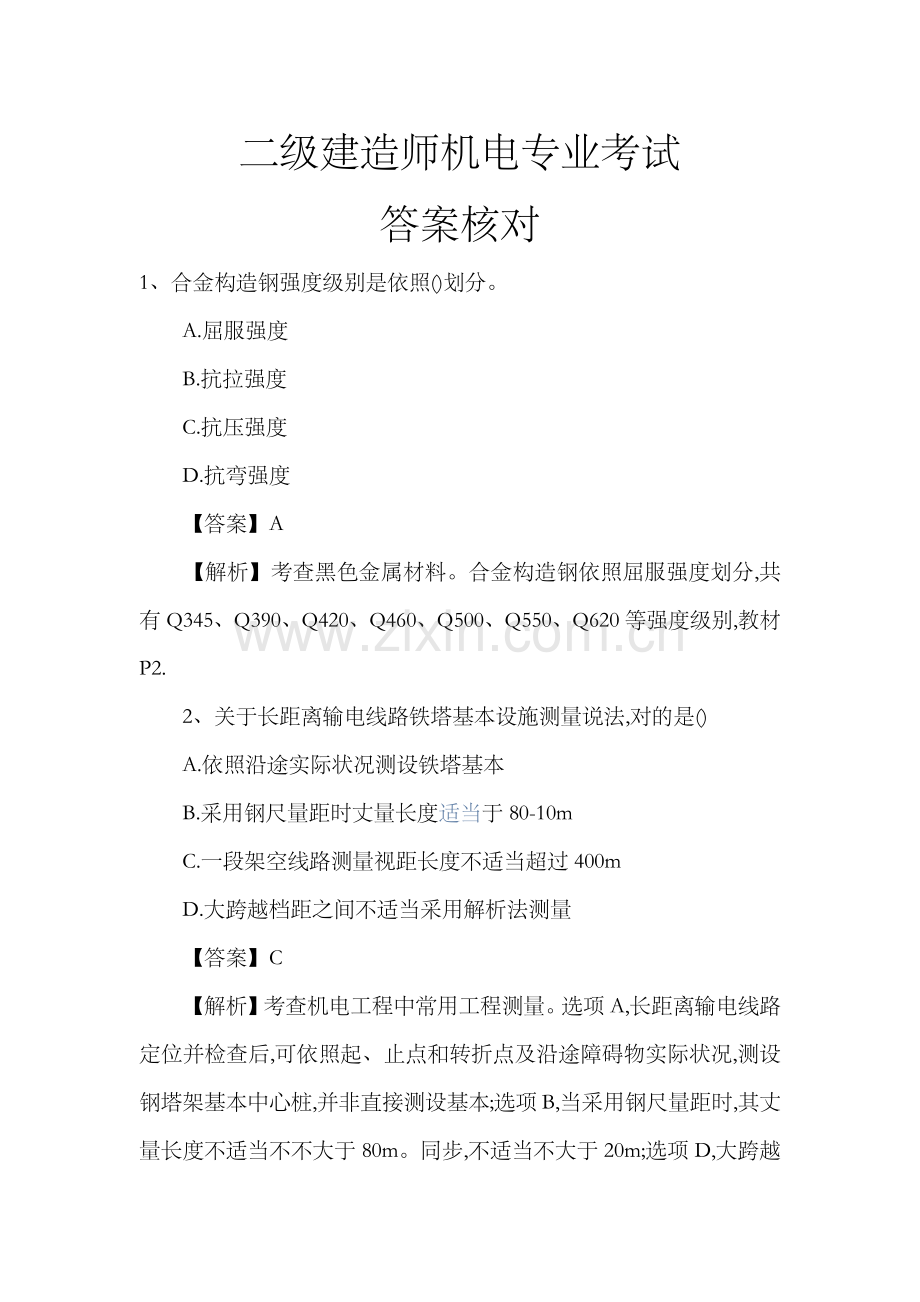

二级建造师机电专业考试
答案核对
1、合金构造钢强度级别是依照()划分。
A.屈服强度
B.抗拉强度
C.抗压强度
D.抗弯强度
【答案】A
【解析】考查黑色金属材料。合金构造钢依照屈服强度划分,共有Q345、Q390、Q420、Q460、Q500、Q550、Q620等强度级别,教材P2.
2、关于长距离输电线路铁塔基本设施测量说法,对的是()
A.依照沿途实际状况测设铁塔基本
B.采用钢尺量距时丈量长度适当于80-10m
C.一段架空线路测量视距长度不适当超过400m
D.大跨越档距之间不适当采用解析法测量
【答案】C
【解析】考查机电工程中常用工程测量。选项A,长距离输电线路定位并检查后,可依照起、止点和转折点及沿途障碍物实际状况,测设钢塔架基本中心桩,并非直接测设基本;选项B,当采用钢尺量距时,其丈量长度不适当不不大于80m。同步,不适当不大于20m;选项D,大跨越档距测量。在大跨越档距之间,普通采用电磁波测距法或解析法测量。教材P20.

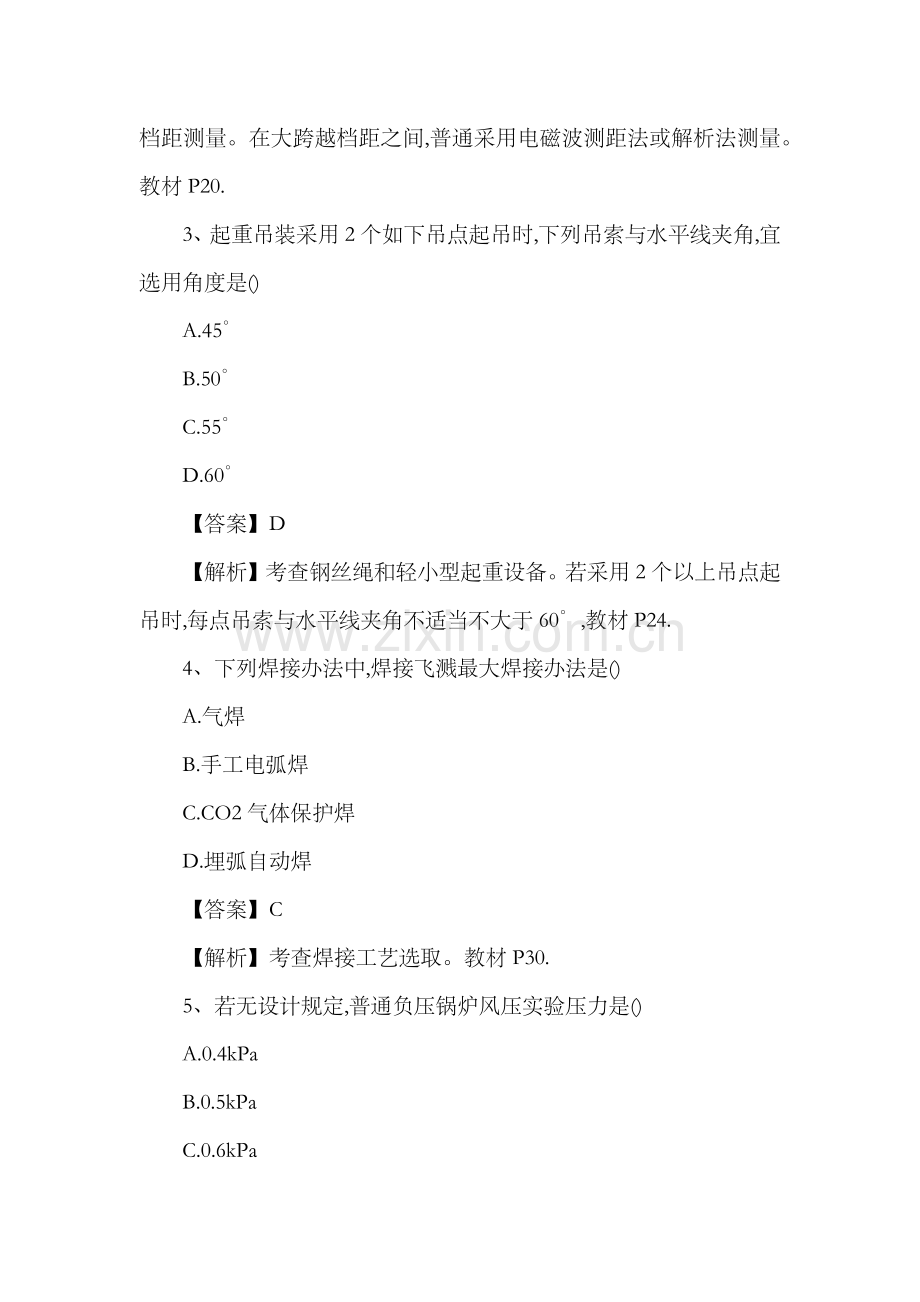

3、起重吊装采用2个如下吊点起吊时,下列吊索与水平线夹角,宜选用角度是()
A.45°
B.50°
C.55°
D.60°
【答案】D
【解析】考查钢丝绳和轻小型起重设备。若采用2个以上吊点起吊时,每点吊索与水平线夹角不适当不大于60°,教材P24.
4、下列焊接办法中,焊接飞溅最大焊接办法是()
A.气焊
B.手工电弧焊
C.CO2气体保护焊
D.埋弧自动焊
【答案】C
【解析】考查焊接工艺选取。教材P30.
5、若无设计规定,普通负压锅炉风压实验压力是()
A.0.4kPa
B.0.5kPa
C.0.6kPa
D.1.0kPa
【答案】B
【解析】考查锅炉系统重要设备安装技术规定。P77。
6、下列静置设备设计压力值(P)范畴中,对的是()
A、常压设备:P<0.12MPa
B、低压设备:0.12MPa≤P<1.6MPa
C、中压设备:1.6MPa≤P<10MPa
D、高压设备:10MPa≤P<160MPa
答案:C
解析:本题考查是静置设备分类。中压设备范畴:1.6MPa≤P<10MPa;高压设备范畴:10MPa≤P<100MPa,1.6MPa如下为常压设备,100MPa以上为超高压设备。参加教材P78
7、温度取源部件安装在合金管道拐弯处时,错误是()
A、在防腐、衬里、吹扫和压力实验前安装
B、用机械办法开孔
C、逆着物料流向安装
D、取源部件轴线与管道轴线垂直相交
答案:D
解析:本题考查是自动化仪表取源部件安装规定。选项D,温度取源部件与管道垂直安装时,取源部件轴线应与管道轴线垂直相交。参见教材P88
8、关于管道保温层施工做法,错误是()
A、采用预制块做保温层时,同层要错缝,异层要压缝
B、管道上法兰等经常维修部位,保温层必要采用可拆卸式构造
C、水平管道纵向接缝位置,要布置在管道垂直中心线45°范畴内
D、管托处管道保湿,应不妨碍管道膨胀位移
答案:C
解析:本题考查是绝热层施工技术规定。选项C,水平管道纵向接缝位置,不得布置在管道垂直中心线45°范畴内。参见教材P97。
9、在耐火陶瓷纤维内衬上施工不定形耐火材料时,其表面应做()
A、绝热解决
B、防水解决
C、防火解决
D、防腐解决
答案:B
解析:本题考查事耐火陶瓷纤维施工技术。在耐火陶瓷纤维内衬上施工不定形耐火材料时,其表面应做防水解决。参见教材P106
10、关于建筑管道工程系统实验说法,对的是()
A、管道压力实验应在无损检测迈进行
B、通球实验球径不不大于排水管径2/3
C、高层建筑管道施工结束后应及时进行调节实验
D、室内埋地排水管道投用前必要做灌水实验
答案:B
解析:选项A,管道压力实验应在管道系统安装结束,经外观检查合格、管道固定牢固、无损检测和热解决合格、保证管道不再进行开孔、不再焊接作业基本上进行;选项C,高层建筑管道应按分区、分段进行实验,合格后再按系统进行整体实验;选项D,室内隐蔽或埋地排水管道在隐蔽前必要做灌水实验,而非使用前做灌水实验。
11、下列建设工程,不需要申请消防设计审核是()
A、政府办公楼
B、都市轨道交通
C、㎡中学图书馆
D、6层住宅楼
答案:D
解析:本题考查是消防工程验收有关规定。选项A、B是属于特殊建筑工程范畴;选项C属于人员密集场合。参见教材P146-147
12、下列子分部工程中,不属于液压电梯安装工程是()
A、补偿装置安装
B、悬挂装置安装
C、导轨安装
D、对重(平衡重)安装
答案:A
解析:本题考查是电梯构成。液压电梯安装子分部工程是由设备进场验收,土建交接检查,液压系统,导轨,门系统,轿厢,对重(平衡重),安所有件,悬挂装置,随行电缆,电气装置,整机安装验收等分项工程构成。参见教材P150
13、投标人下列状况,不应作为废标解决是()
A、资产负债率不不大于招标规定
B、投标报价低于其个别成本
C、投标安全文明施工费低于招标规定
D、投标工期短于招标规定
答案:D
解析:本题考查是机电工程招标重要规定。下列状况应当作为废标解决:(1)弄虚作假,串通投标及行贿等违法行为;(2)报价低于其个别成本价;(3)投标人不具备资格条件或者投标文献不符合形势规定,如签字、盖章、标书密封等;(4)未能在实质上响应招标文献投标书;(5)投标联合体未能提交共同投标合同等。参见教材P160
14、施工合同中关于合同价款分析内容,除合同价格和计价办法外,还应涉及()
A、工期规定
B、合同变更
C、索赔程序
D、价格补偿条件
答案:D
解析:本题考查是施工分包合同实行。合同价款分析应考虑重点内容是合同价格,计价办法和价格补偿条件。参见教材P165
15、减少机电工程项目成本合同办法不涉及()
A、建立成本管理责任体系
B、选取恰当合同构造模式
C、必要合同风险防控对策
D、全过程合同控制
答案:A
解析:减少项目成本合同办法涉及选用恰当合同构造模式、合同风险防控和过程合同控制。参见教材P268-369
16、工程竣工结算编制根据不涉及()
A、施工合同
B、政策性调价文献
C、设计变更技术核定单
D、招标控制价清单
答案:D
解析:本题考查是工程竣工结算。工程竣工结算根据:(1)该工程订立具备法律效力施工合同和补充文献。(2)已颁发工程造价政策性文献和有关规定。(3)按国家预算定额及有关取费原则结算工程,则应依照施工图预算、设计变更技术核定单和现场用工签证。(4)实行招投标工程以中标价为结算重要根据。参见教材P274
17、下列计量器具中,不属于A类器具是()
A、直角尺检具
B、千分表
C、立式光学计
D、X射线探伤机
答案:B
解析:本题考查是施工现场计量器具管理程序。施工公司最高计量原则器具和用于量值传递工作计量器具。例如:一级平晶、零级刀口尺、水平仪检具、直角尺检具、百分尺检具、百分表检具、千分表检具、自准直仪、立式光学计、原则活塞式压力计等。
列入国家强制检定目录工作计量器具。例如,兆欧表、接地电阻测量仪、X射线探伤机等。参见教材P291
18、下列容器中,属于Ⅱ类压力容器是()
A、容积等于50m3球形容器
B、容积等于5m3低温液体储存容器
C、低压管壳式余热锅炉
D、中亚搪玻璃容器
答案:C
解析:本题考查事锅炉、压力容器、压力管道分类。属于Ⅱ类压力容器有:中压容器;低压容器:极度和高度毒性介质低压容器;易燃或中度毒性低压反映容器和低压储存容器;低压管壳式余热锅炉;低压搪玻璃容器。参见教材P306
19、通过返修加固解决分项工程,外形尺寸增大仍能满足安全使用规定可以()
A、降级验收
B、协商验收
C、鉴定验收
D、核算验收
答案:B
解析:本题考查是工业安装工程质量验收评估为“不合格”时解决办法。经返修或者加固解决分项分部工程,虽然变化外形尺寸但仍能满足安全使用规定,可按技术方案和协商文献进行验收。参见教材P317
20、关于工程质量竣工验收中检查说法,错误是()
A、设计使用功能分部工程应进行检查资料复查
B、分部工程验收时补充见证抽样检查报告要复核
C、安全检查是对设备安装工程最后质量综合检查
D、参加验收各方人员共同决定观感质量与否通过验收
答案:C
解析:本题考查是单位(子单位)工程质量验收合格规定。选项C,使用功能检查是对建筑工程和设备安装工程最后质量综合检查。也是顾客最为关怀内容。参见教材P323
21、关于机械设备垫铁设立规定,对的有()
A、垫铁与设备基本之间接触良好
B、相邻两组垫铁间距离,宜为500~1000mm
C、设备底座有接缝处两侧,各设立一组垫铁
D、厚宜放在最下面,薄宜放在最上面
E、每组垫铁块数不适当超过5块
答案:ABCE
解析:本题考查是机械设备安装普通规定。垫铁设立应符合规定:(1)每组垫铁面积符合现行国标《通用规范》规定;(2)垫铁与设备基本之间接触良好;(3)每个地脚螺栓旁边至少应有一组垫铁,并设立在接近地脚螺栓和底座重要受力部位下方;(4)相邻两组垫铁间距离,宜为500mm~1000mm;(5)设备底座有接缝处两侧,各设立一组垫铁;(6)每组垫铁块数不适当超过5块,防止平垫铁时,厚宜放在下面,薄宜放在中间,垫铁厚度不适当不大于2mm。参见教材P38
22、电缆上装设标志牌,应注明内容有()
A、线路编号
B、电缆编号
C、电缆规格
D、起讫地点
E、使用年限
答案:ABCD
解析:本题考查是电力电缆线路施工规定。标志牌上应注明线路编号、电缆型号、规格及起讫地点;并联使用电缆应有顺序号。参见教材P55
23、关于管道系统压力实验前应具备条件说法,对的有()
A、管道上膨胀节已设立了暂时约束装置
B、管道防腐及绝热工程已所有结束
C、符合压力实验规定液体或气体已经备齐
D、实验方案已通过批准,并已进行安全交底
E、至少有1块在周检期内检查合格压力表
答案:ACD
解析:本题考查是管道系统实验。选项B,实验范畴内管道安装工程在防腐、绝热之后;选项E,压力表不得少于两块。参见教材P63
24、下列防雷接地分项工程,属于接闪器有()
A、避雷针
B、避雷带
C、均压环
D、接地干线
E、引下线
答案:ABC
解析:本题考查是建筑电气工程构成。接闪器涉及避雷针、避雷带、避雷网、均压环、避雷线。参见教材P115
25、关于通风与空调系统进行试运营与调试说法,对的有()
A、设备单机试运转迈进行口头完全技术交底
B、通风系统联系试运营应不少于2h
C、空调系统带冷(热)源持续运营运营应不少于8h
D、系统总风量实测值与设计风量偏差容许值不应不不大于10%
E、空调冷(热)水总流量测试成果与设计流量偏差不应不不大于10%
答案:BCDE
解析:本题考查是通风与空调工程施工程序。选项A,设备单机试运转安全保证办法要齐全、可靠,并有书面安全技术交底。参见教材P126-127
26、关于安全技术防范系统检测规定,对的有()
A、摄像机抽检数量不应低于10%,且不应少于5台
B、探测器抽检数量不应低于20%,且不应少于3台
C、门禁器抽检数量不应低于5%,且不应少于3台
D、电子巡逻信息识读器数量少于3台时,应所有检测
E、出入口识读器设备数量少于10台时,应所有检测
答案:BD
解析:本题考查是建筑智能化系统检测技术。选项A、C抽检数量不应低于20%,且不少于3台;选项E,少于3台时候全数抽检。参见教材P142
27、下列施工作业内容中,需要编制施工方案有()
A、大型设备吊装
B、支架制作安装
C、压力管道焊接
D、设备试运营
E、灯具安装接线
答案:ACD
解析:本题考查事编制重要施工方案。针对制约施工进度核心工序和质量控制重点分项工程,编制重要施工方案。例如,大型设备起重吊装方案、调试方案、重要焊接方案、设备试运营方案等。参见教材P175
28、在工程项目施工中,施工机具选取规定有()
A、满足施工方案需要
B、适合工程详细特点
C、保证施工质量规定
D、小型设备超负荷运转
E、兼顾市场拓展需要
答案:ABCE
解析:本题考查是施工机具选取原则。施工机具选用原则有:(1)施工机具类型,应满足施工布置中机械设备供应筹划和施工方案需要。(2)施工机具重要性能参数,要能满足工程需要和保证质量规定。(3)施工机具操作性能,要适合工程详细特点和使用场合环境条件。(4)能兼顾施工公司近几年技术进步和市场拓展需要。(5)尽量选取操作上安全、简朴、可靠,品牌优良且同类设备同一型号产品。(6)综合考虑机械设备选取特性。参见教材P185
29、关于工程竣工档案编制及移送规定,对的有()
A、项目竣工档案普通不少于两套
B、档案资料原件由建设单位保管
C、应编制工程档案资料移送清单
D、双方应在应缴清单上签字盖章
E、档案资料移送清单需一式三份
答案:ACD
解析:本题考查是几点工程项目竣工档案管理规定。选项B,原件是由承建档案馆来保存;选项E,档案资料移送清单一式两份。参见教材P197
30、下列沟通协调内容中,属于施工资源配备协调有()
A、设备材料有序供应
B、专业管线综合布置
C、施工垃圾分类堆放
D、施工机具优化配备
E、工程资金合理分派
答案:ADE
解析:本题考查是施工现场沟通协调。施工生产资源配备协调涉及人力资源合理配备;施工用设备和材料有序供应;施工机具优化配备;资金合理分派等。参见教材P249
案例题一
背景资料
某建设单位新建传媒大厦项目,对其中消防工程公开招标,由于该大厦属于超高层建筑,且其中变配电房和网络机房消防规定特殊,招标文献对投标单位专业资格提出了详细规定。招标人于3月1日发出招标文献,定于3月20日开标。
投标单位收到招标文献后,其中有三家单位发现设计图中防火分区划分不合理,提出质疑。招标人经设计单位确认并修改后,3月10日向提出质疑三家单位发出了澄清。
3月20日,招标人在专家库中随机抽取了3个技术经济专家和2个业主代表一起构成评标委员会,准备按筹划组织开标。被招标监督机构制止,并指出其招标过程中错误,招标人修正错误后进行了开标。
A单位递交投标文献中,其施工方案按照消防系统构成对消火栓灭火系统、自动喷火灭火系统、干粉灭火系统、泡沫灭火系统和火警报警系统进行了详细阐述。评标专家以为不够全面,评分较低。
经详细评审,由资格过硬、报价合理、施工方案考虑周详B单位中标。B单位在完毕了消防工程所有内容后,请专家检测单位进行检测并获得了合格资料。建设单位向公安消防部门提交了涉及消防验收申请表,有消防性能规定建筑构件、材料符合国家或行业原则证明文献、出厂合格证以及施工、监理和检测单位营业在内资料,规定验收。公安消防部门审查后规定补齐资料后重新申请消防验收。
问题
1、投标单位专业资格审查涉及哪几种方面?
2、指出招标人在招标过程中错误
3、A单位阐述施工方案中还缺少哪些系统?
4、建设单位还需要补齐哪些材料才干重新申请消防验收?
答案:
1、专业资格审查内容涉及:(1)施工经历,涉及以往承担类似项目业绩。(2)人员状况,涉及承担本项目所配备管理人员和重要人员名单和简历。(3)施工方案,涉及为履行合同任务而配备机械、设备等状况。(4)财务状况,涉及申请人资产负债表、钞票流量表等。
2、错误一:3月10日向提出质疑三家单位发出了澄清,招标人对已发出招标文献进行必要澄清或者修改,应当在招标文献规定提交投标文献截止时间至少15日前,以书面形式告知所有招标文献收受人。
错误二:招标人在专家库中随机抽取了3个技术经济专家和2个业主代表一起构成了评标委员会。按规定技术、经济等方面专家不得少于成员总数2/3,因此该评标委员会经济技术专家至少4人。
3、缺少消防联动设备系统、气体灭火系统、避难系统、防排烟系统、消防通讯系统、指挥疏散系统、消防喷淋系统等。
4、建设单位还需要补充资料有:
(1)工程竣工验收报告和关于消防设施工程竣工图纸
(2)消防设施检测合格证明文献
(3)建设单位工商营业执照等合法身份证明文献
(4)法律、行政法规规定其她材料
案例二
背景资料
某安装公司中标一机床厂钢构造厂房制作安装及机电安装工程、编制质量预控办法时安装公司重点抓住工序质量控制,除设立质量控制点外,还认真地进行工序分析,即严格按照第一部书面分析,第二部实验*实,第三步制定原则三个环节,并分别采用各自分析控制办法,从而有效地控制了工程施工质量。
安装公司在钢构造厂房安装时,由于搭建脚手架地基下陷,发生了脚手架坍塌事故,导致2人死亡,5人重伤,直接经济损失800万元,经关于部门调查确认,安装公司重要负责人未能依法履行安全生产管理职责导致本次事故发生,并按国家现行安全事故级别划分规定。对安装公司及其重要负责人进行了惩罚。
在设备螺纹连接件装配时,施工班组遇到有预紧力规定规定紧固螺纹连接,经技术交底和重复实践,施工人员纯熟掌握各种紧固办法操作技能,圆满完毕了所有螺纹连接紧固工作。
在项目施工成本控制中,安装公司采用了“施工成本偏差控制”法。实行过程中,筹划成本是9285万元,预算成本是9290万元,实际成本是9230万元,施工成本控制获得了较好效果。
问题:
1、工序分析三个环节中,分别采用是哪种分析办法?
2、本工程安全事故属于哪个级别?对安装公司及其重要负责人应进行如何惩罚?
3、有预紧力规定规定螺纹连接惯用紧固办法有哪几种?
4、列式计算本工程施工成本实际偏差,并简述项目成本控制惯用办法尚有哪些?
【解析】
1.工序分析办法:(p215)
第一步是用因果分析图法书面分析;
第二步进行实验核算,可依照不同工序用不同办法,如优选法等;
第三步是制定原则进行管理,重要应用系统图法和矩阵图法。
2.(1)依照《生产安全事故报告和调查解决条例》,普通事故,是指导致3人如下死亡,或者10人如下重伤,或者1000万元如下直接经济损失事故。
本工程安全事故属于普通事故。
(2)对安装公司惩罚:处20万以上50万如下罚款,并依法承担补偿责任;(p243)
对重要负责人惩罚:处上一年年收入30%罚款,构成犯罪,依法追究刑事责任。
3.对有预紧力规定规定螺纹连接惯用紧固办法有:定力矩法,测量伸长法,液压拉伸法,加热伸长法等。
4.(1)实际偏差=筹划成本-实际成本(p267)
9285万元-9230万元=55万元,实际偏差为55万元
(2)项目成本控制办法还涉及:
①以施工图控制成本;
②安装工程费动态控制;
③工期成本动态控制。
案例四
【背景资料】某安装公司承包2×200MW 火力发电厂1#机组所有机电安装工程,内容涉及锅炉、汽轮发电机组、油浸式里变压器、110KV交联电力点等设备安装。
安装公司项目部进场后,编制了施工组织设计,制定项目考核原则。施工组织总设计重要内容有编制根据、工程概括和施工特点分析、重要施工进度筹划,施工方案有油浸式电力变压器施工
方案、电力电缆敷设计方案等。油浸式电力变压器施工方案中施工程序只有开箱检查、二次搬运、设备就位、吊芯检查。安装公司项目部注重施工技术交底工作,在各工程开工前对施工人员进行了施工技术交底。在油浸式电力变压器安装时,由其她项目部设备到货晚,导致整体工期滞后,安装公司项目部协调5名施工人员到该项目进行帮忙,作业班长考虑到她们熟悉把变压器安装且经验丰富,未进行技术交底即安排参加变压器安装工作。
110KV电力电缆交接实验时,电气实验人员按照施工方案与规范规定,对110KV电力电缆进行了电缆绝缘电阻测量、交流耐压实验。
【问题】
1.本项目施工组织设计规定内容还应有哪些?
2.油浸式电力变压器施工程序中还缺少哪些工序?
3.作业班长做法与否对的?写出施工技术交底类型。
4.110KV电力电缆交接实验时,还缺少哪几种实验项目?
【解析】
1.施工组织总设计重要内容还应有:组织方案及施工布置;重要施工方案;施工准备与资源配备筹划;施工现场平面图及重要施工管理筹划。(P174)
2.油浸式电力变压器还缺少:附件安装,滤油、注油,绝缘测试,交接实验,验收5个程序。(P46)
3.作业班长做法不对的 施工技术交底类型:(1)施工组织设计交底 (2)设计交底 (3)设计变更技术交底(4)施工方案交底(5)安全技术交底。(P190)
4.还缺少实验项目有:直流耐压实验,测量等电体直流电阻,泄漏电流测量,绝缘油实验,线路相位检查等。(P47)
