资源描述
技 术 交 底
编 号
03-C2-002
工 程 名 称
B-3#住宅楼等12项
交底日期
2010年6月6日
施工单位
东宁丽致建筑装饰工程有限公司
分项工程名称
找平层
交底提要
找平层施工
交底内容:
A.作业条件
1、铺设找平层前,应将下一层表面清理干净。
2、有防水要求的建筑地面工程,铺设前必须对立管、套管和地漏与楼板节点之间进行密封处理;排水坡度应符合设计要求。
3、用水泥砂浆铺设找平层,其下一层为混凝土垫层时,应与湿润,当表面光滑时,应划(凿)毛。铺设时先刷一遍水泥浆,其水灰比宜为0.4~0.5,并应随刷随铺。
4、水泥:不低于32.5级普通硅酸盐水泥; 中砂,含泥量不大于3%,不含有机杂质。
B.操作工艺
1、工艺流程:
弹+500㎜水平线→基层清理→洒水湿润→冲筋、贴灰饼→抹水泥砂浆→找平→压光→养护
2、操作工艺:
2.1基层清理:
将结构层或混凝土垫层上面的松散杂物清扫干净,凸出基层表面的硬块要剔平扫净。洒水湿润:在抹找平层之前,应对基层洒水湿润。
2.2冲筋、贴灰饼:根据+500㎜标高水平线,木地板房间+500㎜线下预留518㎜,卫生间+500㎜线下预留570㎜,在地面四周做60*60灰饼,房间应相距1.5m冲筋,卫生间应按1%做泛水坡度。
2.3拌制水泥砂浆:操作人员要认真按1:3水泥砂浆配合比投料,应严格控制用水量,搅拌均匀;木地板房间地面采用C10混凝土,面层撒1:1干水泥砂浆收面,按规定制作试块。
2.4抹水泥砂浆、找平、压光:在铺设时先刷一遍水泥浆并应随刷随铺,用木抹子摊平,然后用铝合金杠根据两边冲筋标高刮平,再用木抹子找平,然后用铝合金杠检查平整度。待砂浆收水后,随即用铁抹子进行头遍抹平压实至起浆为止。第二遍压光:在压平头遍之后,水泥砂浆地面凝结至人踩上去有脚印但不下陷时,用铁抹子边抹边压,把死坑、砂眼填实压平,使表面平整。要求不漏压,上表面平而出光。有防水要求的房间阴角抹成直径50㎜的圆弧,砼墙面上蜂窝用1:1水泥砂浆加108胶刮补密实,隔墙板用1:1水泥砂浆加108胶刮平整光滑,墙面阴角抹成小圆弧,管根处距管50mm范围内凹进表层5mm,管根做成半径为lOmm的圆弧。

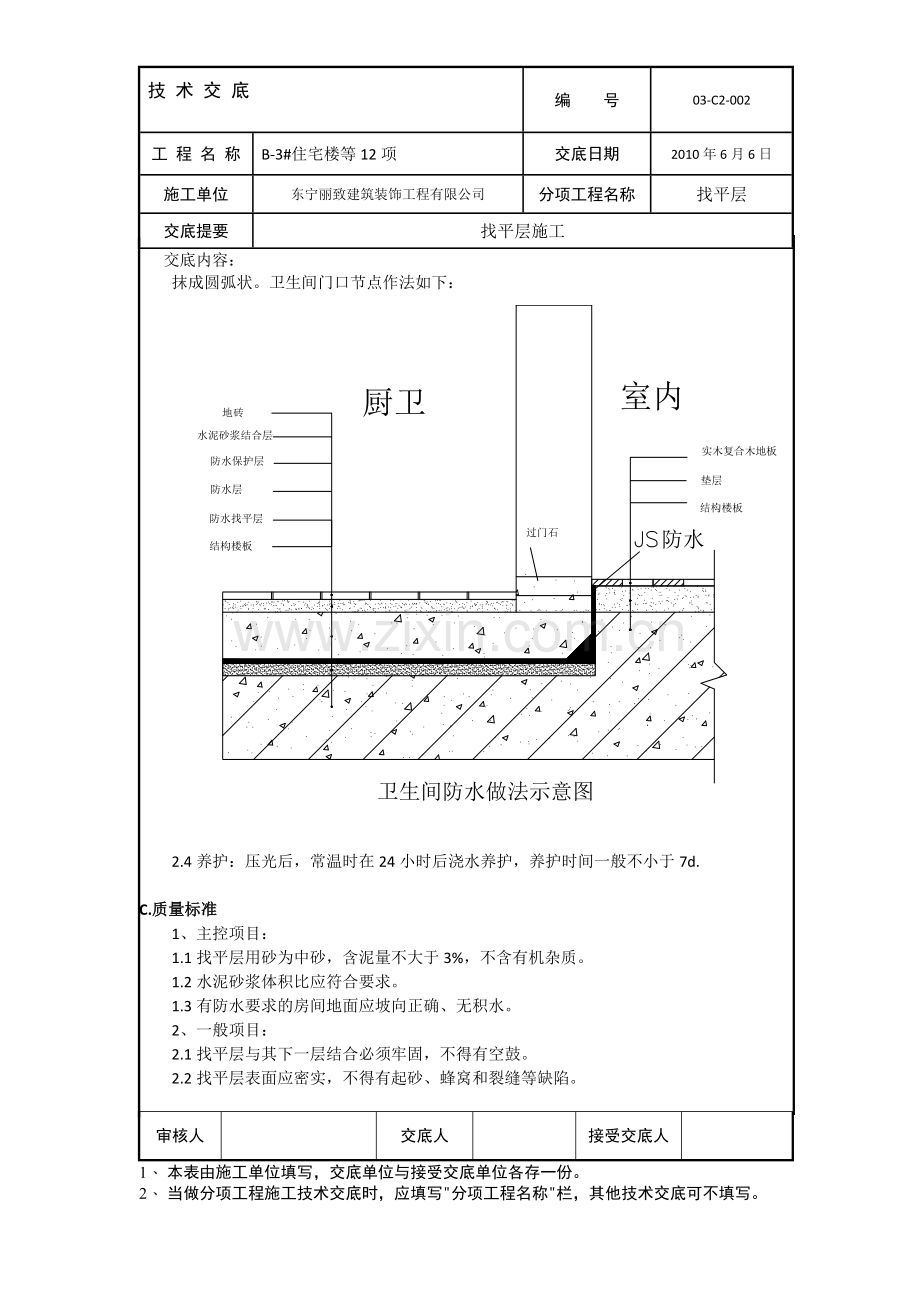

抹成圆弧状。卫生间门口节点作法如下:
2.4养护:压光后,常温时在24小时后浇水养护,养护时间一般不小于7d.
C.质量标准
1、主控项目:
1.1找平层用砂为中砂,含泥量不大于3%,不含有机杂质。
1.2水泥砂浆体积比应符合要求。
1.3有防水要求的房间地面应坡向正确、无积水。
2、一般项目:
2.1找平层与其下一层结合必须牢固,不得有空鼓。
2.2找平层表面应密实,不得有起砂、蜂窝和裂缝等缺陷。
2.3允许偏差项目见下表:
项次
项目
允许偏差(㎜)
检验方法
1
表面平整度
3
用2m靠尺及塞形尺检查
2
标高
±1
用水准仪检查
3
坡度
不大于房间相应尺寸的2/1000
用坡度尺检查
D.成品保护
1、抹好的找平层上推小车运输时,应先铺脚手板车道,防止破坏找平层。
2、施工时应保护管线、设备等,不得碰撞移动位置。
3、施工时应保护地漏、出水口等部位,必须加临时堵口,以免灌入砂浆等造成堵塞。
4、水泥砂浆找平层成活后,不得在上面走动或踩踏。
E.安全措施
1、电气装置应符合施工用电安全管理规定。
2、搅拌砂浆时应注意施工安全。
审核人
交底人
接受交底人
1、 本表由施工单位填写,交底单位与接受交底单位各存一份。
2、 当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
