收藏 分销(赏)

冬期施工方案.doc

上传人:de****a 文档编号:10384 上传时间:2020-07-07 格式:DOC 页数:20 大小:95KB
下载 相关 举报
冬期施工方案.doc_第1页
第1页 / 共20页
冬期施工方案.doc_第2页
第2页 / 共20页
冬期施工方案.doc_第3页
第3页 / 共20页
冬期施工方案.doc_第4页
第4页 / 共20页
冬期施工方案.doc_第5页
第5页 / 共20页
点击查看更多>>
资源描述

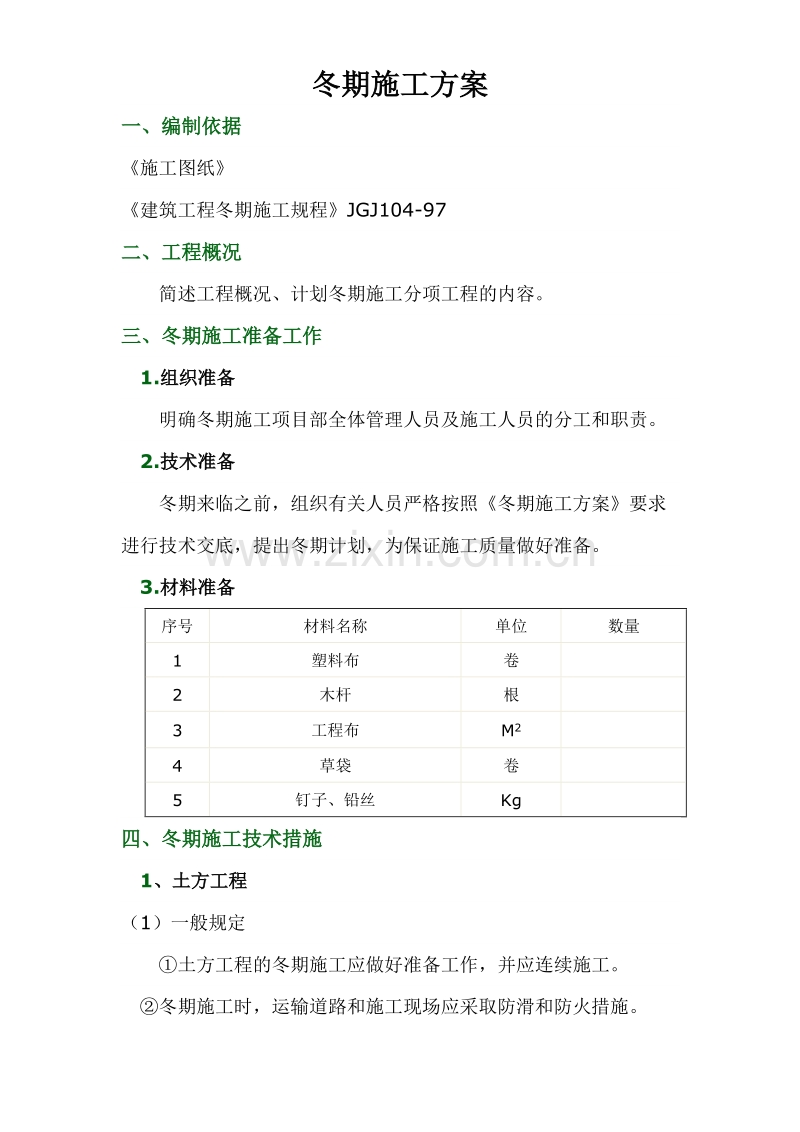

1、冬期施工方案一、编制依据施工图纸建筑工程冬期施工规程JGJ104-97二、工程概况简述工程概况、计划冬期施工分项工程的内容。三、冬期施工准备工作1.组织准备明确冬期施工项目部全体管理人员及施工人员的分工和职责。2.技术准备冬期来临之前,组织有关人员严格按照冬期施工方案要求进行技术交底,提出冬期计划,为保证施工质量做好准备。3.材料准备序号材料名称单位数量1塑料布卷2木杆根3工程布M24草袋卷5钉子、铅丝Kg四、冬期施工技术措施1、土方工程(1)一般规定 土方工程的冬期施工应做好准备工作,并应连续施工。冬期施工时,运输道路和施工现场应采取防滑和防火措施。(2)土方回填 冬期土方回填时每层铺土厚度

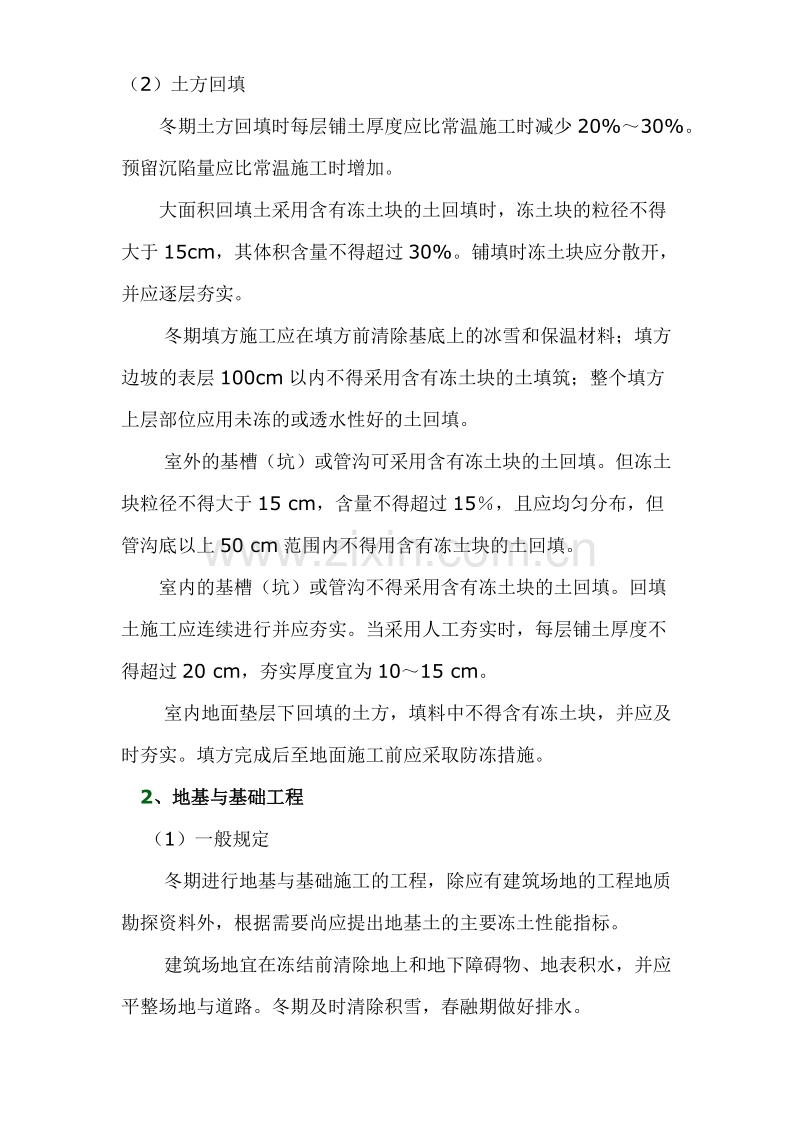

2、应比常温施工时减少20%30%。预留沉陷量应比常温施工时增加。大面积回填土采用含有冻土块的土回填时,冻土块的粒径不得大于15cm,其体积含量不得超过30%。铺填时冻土块应分散开,并应逐层夯实。冬期填方施工应在填方前清除基底上的冰雪和保温材料;填方边坡的表层100cm以内不得采用含有冻土块的土填筑;整个填方上层部位应用未冻的或透水性好的土回填。室外的基槽(坑)或管沟可采用含有冻土块的土回填。但冻土块粒径不得大于15 cm,含量不得超过15,且应均匀分布,但管沟底以上50 cm范围内不得用含有冻土块的土回填。室内的基槽(坑)或管沟不得采用含有冻土块的土回填。回填土施工应连续进行并应夯实。当采用人工

3、夯实时,每层铺土厚度不得超过20 cm,夯实厚度宜为1015 cm。室内地面垫层下回填的土方,填料中不得含有冻土块,并应及时夯实。填方完成后至地面施工前应采取防冻措施。2、地基与基础工程(1)一般规定 冬期进行地基与基础施工的工程,除应有建筑场地的工程地质勘探资料外,根据需要尚应提出地基土的主要冻土性能指标。建筑场地宜在冻结前清除地上和地下障碍物、地表积水,并应平整场地与道路。冬期及时清除积雪,春融期做好排水。(2)地基处理 靠近其他建筑物基础的地下基坑施工时应采取防止相邻地基土遭冻的措施。对建(构)筑物的施工控制坐标点、水准点及轴线定位点的埋设应采取防止土壤冻胀、融沉变位和施工振动影响的措施

4、,并应定期复测校正。在基础施工中,不得被水或融化雪水浸泡基土。(3)浅埋基础 浅埋基础各部位施工时应同时进行,不得在同一建筑中一部分基础进行施工,一部分未施工而使地基遭到晾晒。基础施工完毕应及时回填基侧土。3、砌筑工程(1)一般规定 除冬期施工期限以外,当日最低气温低于0时,也按冬期施工规定执行。砂浆中用的水泥宜优先选用普通硅酸盐水泥,冬期砌筑工程不得使用无水泥拌制的砂浆,标号不得低于M5。冬期施工的砌体每日砌筑高度不宜超过1.2m。冬期施工的砌体应按 “三一”法施工,灰缝厚度不大于10mm,每日砌筑后应及时清除砌体表面砂浆,并用草帘等保温材料覆盖。在砌筑前应扫净砌筑冻块。(2)外加剂法 工程

5、的冬期施工宜采用外加剂法(砌筑砂浆外加剂掺量见附录2)。若使用用盐类外加剂拌制砂浆。掺盐砂浆的掺盐量(占用水重量%)见下表:盐及砌体材料日最低气温()-10-11-15-16-20-21-25氯化钠(单盐)砖、砌块357-砌石4710-复盐氯化钠砖、砌块-57氯化钙-23拌和砂浆时,水的温度不得超过80,砂的温度不得超过40,砂浆的稠度宜较常温适当增大。掺盐砂浆砌筑时砂浆温度不低于5。当设计无要求且最低气温-15时,砌筑承重砌体砂浆强度等级应按常温施工提高1级。配筋砌体不得采用掺盐砂浆法施工。(3)暖棚法 地下工程、基础工程以及量小又急需砌筑使用的砌体结构适用于暖棚法:采用暖棚法施工时,砖石和

6、砂浆在砌筑时的温度不应低于5,而距离所砌的结构底面0.5m处的棚内温度也不应低于5。4、钢筋工程(1)钢筋负温冷拉和冷弯的一般规定 钢筋冷拉温度不宜低于-20。预应力钢筋张拉温度不宜低于-l5。负温下冷拉后的钢筋,应逐根进行外观质量检查,其表面不得有裂纹和局部颈缩。在负温条件下使用的钢筋,施工时应加强检验。钢筋在运输和加工中应防止撞击和刻痕。(2)钢筋负温焊接 钢筋负温焊接可采用闪光对焊、电弧焊及气压等焊接方法,当环境温度低于-20,不宜进行施焊。雪天或施焊现场有3级以上风焊接时,应采取遮蔽措施,焊接后冷却的接头应避免碰到冰雪。钢筋负温帮条焊或搭接焊的焊接工艺应符合下列要求:帮条与主筋之间应用

7、四点定位焊固定,搭接焊时应用两点固定。定位焊缝与帮条或搭接端部的距离应等于或大于20mm。帮条焊的引弧应在帮条钢筋的一端开始,收弧应在帮条钢筋端头上,弧坑应填满。焊接时,第一层焊缝应具有足够的熔深,主焊缝或定位焊缝应熔合良好。平焊时,第一层焊缝应先从中间引弧,再向两端运弧;立焊时,应先从中间向上方运弧,再从下端向中间运弧。在以后各层焊缝焊接时,应采用分层控温施焊。帮条接头或搭接接头的焊缝厚度不应小于钢筋直径的0.3倍,焊缝宽度应不小于钢筋直径的0.7倍。钢筋负温坡口焊的工艺应符合下列要求:焊缝根部、坡口端面以及钢筋与钢垫板之间均应熔合,焊接过程中应经常除渣。焊接时,宜采用几个接头轮流施焊。加强

8、焊缝的宽度应超过V型坡口边缘23mm,高度应超过V型坡口上下边缘23mm,并应平缓过渡至钢筋表面。加强焊缝的焊接,应分两层控温施焊。5、混凝土工程(1)一般规定 现场拌制的砼:冬期施工配制地上结构的混凝土,应优先选用硅酸盐水泥或普通硅酸盐水泥。水泥强度等级不应低于32.5,最小水泥用量不应少于300kg/m3,水灰比不应大于0.6。冬期拌制的混凝土宜掺用无氯低碱类防冻剂,对抗冻性要求较高的混凝土,宜使用引气剂或引气型减水剂,混凝土含气量宜控制在2%4%。 拌制掺用外加剂的混凝土,搅拌时间应适当延长。混凝土拌合物的出机温度不宜低于l0。拌制混凝土所采用的骨料应清洁,不得含有冰、雪、冻块及其它易冻

9、裂物质。冬期施工混凝土的入模温度不得低于5,当分层浇筑时,已浇筑层的混凝土温度在未被上一层混凝土覆盖前,不得低于2。采用加热养护时,养护前的温度不得低于2。商品砼:冬期施工采用商品砼的工程,应及时与商品砼生产厂家联系,提出进场温度的要求,并要求砼厂家提供砼冬期施工方案(主要有原材料的温度的控制及拌制运输到现场的热工计算等有关资料)。工地应根据工程条件编制冬施方案,着重编制进场后砼浇筑、振捣、养护、保温、测温等冬施措施。(2)混凝土养护掺用防冻剂混凝土的养护,应符合下列规定:混凝土的初期养护温度不得低于防冻剂规定的温度。达不到规定温度时,应立即采取保温措施。当混凝土温度降低到防冻剂规定的温度以下

10、时,其强度不应小于混凝土受冻临界强度。在负温条件下养护严禁浇水,且外露表面必须覆盖。当拆模后混凝土的表面温度与环境温度差大于20时应对混凝土采用保温材料覆盖养护。混凝土浇筑后应在其裸露的表面用塑料布等防水材料覆盖并进行保温。结构的边、棱角部位的保温层厚度应增大到表面部位的23倍。混凝土养护期应防风防失水。综合蓄热法施工若选用早强剂、减水剂或防冻剂,应具有减水、引气作用。(3)混凝土质量检查冬期施工混凝土质量检查应遵照下列要求:检查外加剂质量及掺量。商品外加剂进入施工现场后应进行抽样检验,合格后方准使用。测量水、骨料、外加剂溶液的加热温度和加入搅拌时的温度。4.1.3测量混凝土自搅拌机中卸出时和

11、浇筑时的温度。对商品混凝土要检查现场罐车混凝土出罐温度。检查混凝土从入摸到拆除保温层或模板保温期间的温度。混凝土冬期施工测温项目和次数:测温项目测温次数室外气温及环境温度每昼夜不少于4次此外还需测最高最低气温搅拌机棚温度每一工作班不少于4次水、水泥、砂、石及外加剂溶液温度每一工作班不少于4次混凝土出罐、浇筑、入模温度每一工作班不少于4次应及时填写测温记录表,并保证其真实、有效。混凝土试件的留置,除用于检查结构构件混凝土质量的试件外,尚应增设不少于两组与结构同条件养护的试件,分别用于检验受冻前的混凝土强度和转入常温养护28d的混凝土强度。 地下结构工程和混凝土量比较集中的结构可采用暖棚法施工:当

12、采用暖棚法施工时,棚内各测点温度不得低于5,并应设专人检测混凝土及棚内温度。暖棚内测温点应选择具有代表性位置进行布置,在离地面500mm高度处必须设点,每昼夜测温不应少于4次。养护期间应测量棚内湿度,混凝土不得有失水现象。当有失水现象时,应及时采取增湿措施或在混凝土表面撒水养护。暖棚的出入口应设专人管理,并应采取防止棚内温度下降或引起风口处混凝土受冻的措施。 在混凝土养护期间应将烟或燃烧气体排至棚外,并应采取防止烟气中毒和防火措施。6、钢结构工程(1)一般要求 在负温度下进行钢结构的制作和安装时,应按照负温度施工的要求编制钢结构制作工艺规程和安装施工组织设计。(2)钢结构制作 钢结构制作和安装

13、采用的钢尺和量具应与土建施工使用的钢尺和量具相同,并应采用同一精度级别进行鉴定。土建结构和钢结构应采取不同的温度膨胀系数差值调整措施。参加负温度钢结构施工的电焊工应经过负温度焊接工艺培训,考试合格,取得相应的合格证,方能参加钢结构的负温度焊接工作。定位点焊工作应由取得定位电焊合格证的电焊工来担任。在负温度下施工用的钢材宜采用平炉或氧气转炉Q235钢、16Mn、15MnV、16Mnq、15MnVq钢。其质量标准应分别符合国家现行标准的规定。钢材及有关连接材料应附有质量证明书,性能应符合设计和产品标准的要求。根据负温度下结构的重要性、荷载特征和连接方法按国家标准的规定进行复验。钢结构使用的涂料应符

14、合负温度下涂刷的性能要求,不得使用水基涂料。钢结构在负温度下放样时,切割、铣刨的尺寸应记入在负温度下钢材收缩的影响。端头为焊接接头的构件下料时应根据工艺要求预留焊缝收缩量。普通碳素结构钢工作地点温度低于-20、低合金钢工作地点温度低于-15时不得剪切、冲孔;普通碳素结构钢工作地点温度低于-16、低合金钢工作地点温度低于-12时不得进行冷矫正和冷弯曲。零件组装应把接缝两侧各50mm内铁锈、毛刺、泥土、油污、冰雪等清理干净,并应保持接缝干燥,没有残留水分。构件的组装必须按工艺规定的顺序进行,应由里往外扩展组拼。(3)运输与安装 冬期运输、堆放钢结构时应采取防滑措施。安装前应根据负温度条件下的要求对

15、构件质量进行详细复检。在除按常温规定要求内容进行检查外,尚应根据负温度下条件的要求对构件质量进行详细复验。凡是在制作中漏检和运输、堆放中造成的构件变形等,偏差大于规定影响安装质量时,应在地面进行修理、矫正,符合设计和规范要求后方能起吊安装。在负温度下绑扎、起吊钢构件用的钢索与构件直接接触时,应加防滑隔垫。凡是与构件同时起吊的节点板、安装人员用的挂梯、校正用的卡具,应用绳索绑扎牢固。直接使用吊环、吊耳起吊构件时要检查吊环、吊耳连接焊缝有无损伤。起吊时要加防滑隔垫。构件上的积雪、冰、露应在安装前清除干净,但不得损伤涂层。高强螺栓接头安装时构件的摩擦面应干净,不得有积雪、结冰,并不得雨淋、接触泥土、

16、油污等脏物。在负温度下安装柱子、主梁、支撑等大构件时应立即进行校正,位置校正正确后应立即进行永久固定。当天安装的构件,应形成空间稳定体系。7、装饰工程(1)抹灰工程的一般做法安排室内抹灰以前,宜先做好屋面防水及室内封闭保暖。冬期室内装饰施工可采用建筑物正式热源、临时性管道或火炉、电气取暖。若采用火炉取暖时,应采取预防煤气中毒的措施,防止烟气污染,并应在火炉上方吊挂铁板,使煤火热度分散。室内抹灰的养护温度,不应低于5。水泥砂浆层应在潮湿的条件下养护,并通风换气。冬期抹灰所采取的砂浆应采取保温防冻措施。室外抹灰砂浆内应掺入能降低冰点的防冻剂,其掺量应由试验确定。室外墙面抹灰后要进行涂料施工时,抹灰

17、砂浆内所掺的防冻剂品种,应与所选用的涂料材质相匹配,其掺量和使用效果应通过实验确定。抹灰基层表面当有冰、霜、雪时,可采用与抹灰砂浆同浓度的防冻剂溶液冲刷,并应清除表面的尘土。 当施工要求分层抹灰时,底层灰不得受冻。抹灰砂浆在硬化初期应采取防止受冻的保温措施。 在进行室内抹灰前,应将门口和窗口封好,门口和窗口的边缘及外墙脚手眼或孔洞等亦应堵好,施工洞口、运料口及楼梯间等处应封闭保温;北面房间距地面以上50cm处最低温度不应低于5。 砂浆应在搅拌棚中集中搅拌,并应在运输中保温,要随用随拌,防止砂浆冻结。砂浆室内抹灰的环境温度不应低于5。 室内抹灰工程结束后,在7d以内,应保持室内温度不低于5。抹灰

18、层可采取加温措施加速干燥。当采用热空气加温时,应注意通风,排除湿气。 室外抹灰采用冷做法施工时,使用水泥砂浆或水泥混合砂浆;砂浆内可掺入CaCl2、NaCl、NaNO2等防冻剂。 氯盐防冻剂可掺入硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥拌合的砂浆中,不得掺入高铝水泥砂浆内。砂浆内氯化钠掺量应符合表1规定。 表1项目室外气温()0-5-5-10挑檐、阳台、雨罩、墙面等抹水泥砂浆448墙面为水刷石、干粘石水泥砂浆5510当采用亚硝酸钠外加剂时,砂浆内亚硝酸钠掺量应符合表2规定 表2室外气温()0-3-4-9-10-15-16-20掺量1358防冻剂应由专人配制和使用,配制时可先配制20%浓度的标

19、准溶液,然后根据气温再配制成使用浓度溶液。 (2)饰面工程 冬期室外装饰工程施工前,宜随外架子搭设,在西、北面应加设挡风措施。 外墙面的饰面板、饰面砖以及马赛克施工,不宜在严寒季节施工,当需要安排施工时,宜采用暖棚法施工。 冬期室内贴壁纸,施工地点温度不应低于5。 冬期室内饰面工程施工可采用热空气或带烟囱的火炉取暖,并应设有通风、排湿装置。室外饰面工程宜采用暖棚法施工,棚内温度不应低于5,并按常温施工方法操作。 饰面板就位固定后,用1:2.5水泥砂浆灌浆,保温养护时间不少于7d。 冬期施工外墙饰面石材应根据当地气温条件及吸水率要求选材。安装前可根据块材大小,在结构施工时预埋设一定数量的锚固件。

20、采用螺栓固定的干作业法施工,锚固螺栓应做防水、防锈处理。 釉面砖及外墙面砖在冬期施工时宜在2%盐水中浸泡2h,并在晾干后方可使用。 (3)油漆、刷浆、裱糊、玻璃工程 油漆、刷浆、裱糊、玻璃工程应在采暖条件下进行施工。当需要在室外施工时,起最低环境温度不应低于5,遇有大风、雨、雪时应停止施工。 冬期刷调和漆时,应在其内加入调合漆重量2.5%的催干剂和5%的松香水,施工时应排除烟气和潮气,防止失光和发粘不干。 室外刷浆应保持施工均衡,粉浆类料浆宜采用热水配制,随用随配并做料浆保温,料浆使用温度宜保持15左右。 裱糊工程施工时,应将玻璃、镶嵌用合成橡胶等材料运到有采暖设备的室内,操作地点环境温度不应

21、低于5。外墙铝合金、塑料框、大扇玻璃不宜在冬期安装。9、屋面和防水工程(1)一般规定 屋面和室外防水工程的冬期施工应选择无风晴朗天气进行,并应依据使用的材料控制其施工气温界限,以及利用日照条件提高面层温度。在迎风面宜设置活动的挡风装置。(2)找平层施工 屋面各层施工前应将基层上面的积雪、冰霜和杂物清扫干净。所用材料不得含有冰雪冻块。其中找平层应符合下列要求:找平层应牢固坚实、表面无凸凹、起砂、起鼓现象。如有积雪、残留冰霜、杂物等应清扫干净。铺设屋面隔汽层和防水层前,找平层应干净、干燥。找平层与女儿墙、立墙、天窗墙、变形缝、烟囱等突出屋面结构的连接处,以及找平层的转角处(水落口、檐口、天沟、檐沟

22、、屋脊等),均应做成圆弧。当采用沥青防水卷材时圆弧半径宜为100150mm;采用高聚物改性沥青防水卷材时,圆弧半径宜为50mm;采用合成高分子防水卷材时,圆弧半径宜为20mm。 在施工交叉作业时,应做到合理安排隔气层、保温层、找平层、防水层的各项工序,并宜做到连续操作。对已完成部位应及时覆盖,以免受潮、受冻。穿过屋面防水层的管道设备或预埋件,应在防水施工前安装完毕并做好防水处理。(3)保温层施工 干铺的保温层可在负温度下施工,采用沥青胶的整体保温层和板状保温层应在气温不低于-10时施工,采用水泥、石灰或乳化沥青胶结的整体保温层和板状保温层应在气温不低于5时施工。当气温低于上述要求时,应采取保温

23、、防冻措施。采用沥青胶结的整体保温层和板状保温层应在气温不低于-10时施工,水泥、石灰或乳化沥青胶结的整体保温层和板状保温层应在气温不低于5时施工。当气温低于上述要求时,应采取保温、防冻措施。(4)防水层施工 防水层采用卷材时可用热熔法或冷粘法施工。热熔法施工温度不应低于-10,冷粘法施工温度不宜低于-5。当采用涂料做防水层时应使用溶剂型涂料,施工温度不应低于-5。(5)雪天或五级风及以上的天气不得施工。五、越冬工期维护(1)一般规定 对于有采暖要求而不能保证正常采暖的新建工程、跨年施工的在建工程以及停建缓建工程等,在入冬前均应编制越冬维护措施。(2)在建工程 在冻胀土地区建造房屋基础时,应按

24、设计要求做防冻害处理。施工场地和建筑物周围应做好排水,不得使地基和基础被水浸泡。当设计无要求时,应采取如下措施:当采用独立式基础或桩基时,基础梁下部应进行掏空处理。强冻胀性土可预留200mm,若冻胀性土预留100150mm,空隙两侧应用立砖挡土回填。当采用毛石砌筑基础或短桩基础时,应考虑冻胀影响,可在基础侧壁回填厚度为150200mm的混砂、炉渣或贴一层油纸,其深度宜为8001200mm。 浅埋基础越冬时,应覆盖保温材料保护。 支撑在基土上的雨蓬、阳台等悬臂构件的临时支柱,入冬后当不能拆除时,其支点应采取保温防冻胀措施。 室外地沟、阀门井、检查井等除回填至设计标高外,尚应覆盖盖板进行越冬维护。

25、 供水、供热系统试水、试压后,如不能立即投入使用,在入冬前应将系统内的存积水排净。 基础及外壁侧面回填土应填至设计标高,当不具备回填条件时,应填松土或炉渣进行保温。内部的存积水应排净;底板应采用保温材料覆盖,覆盖厚度应由热工计算确定。 (3)冬期停、缓建工程施工部位应停在下列位置: 混合结构可停在基础上部地梁位置,楼层间的圈梁或楼板上皮标高位置。 现浇混凝土框架应停留在施工缝位置。 混凝土水池底部,应按施工缝要求确定,并应设有止水设施。对于各类停、缓建的基础工程,顶面均应弹出轴线,标注标高后,用炉渣或松土回填保护。 对于有沉降要求的建(构)筑物,应会同有关部门做沉降观测记录。已开挖的基坑(槽)

26、不宜挖至设计标高,应预留200300mm;越冬时应对基底保温维护,待复工后挖至设计标高。对于各类停、缓建的基础工程,顶面均应弹出轴线,标注标高后,用炉渣或松土回填保护。 现浇混凝土框架越冬时,当裸露时间较长,除按设计要求留设伸缩缝外,尚应根据建筑物长度和温差留设后浇缝。后浇缝的位置,应与设计单位研究确定。后浇缝伸出的钢筋应进行保护,待复工后经检查合格后方准浇筑混凝土。 屋面工程越冬可采取以下几种简易维护措施: 在已完成的基层上,做一层卷材防水,待气温转暖复工时,经检查认定该层卷材没有起泡、破裂、折皱等质量缺陷时,方可在其上继续铺贴上层卷材。 在已完成的基层上,当基层为水泥砂浆无法做卷材防水时,

27、可在其上刷一层冷底子油,涂一层热沥青玛碲脂做临时防水,但雪后应及时清除积雪。当气温转暖后经检查认定该层玛碲脂没有起层、空鼓、龟裂等质量缺陷时,可在其上涂刷热沥青玛碲脂铺贴卷材防水层。六、安全措施1、各冬施项目在进入冬期施工前要加强对职工进行冬期施工安全生产的宣传教育,严格贯彻执行安全生产责任制,制定冬施安全措施。2、冬施的道路、上下人梯道等要及时清扫积雪,并有防滑措施。外脚手架等要经常检查,发现问题及时加固修复。3、凡冬期施工工程现场应做好现场平面规划,消防道路要畅通,电气线路按规定架设,易燃物品应专门堆放并配备消防器材,施工现场应设置安全标志。4、严格加强对外加剂和取暖火炉的管理,防止外加剂

28、和煤气中毒。5、特别应注意电褥子的使用,首先要购买正规厂家生产的产品,其次电源线不得乱扯乱拉,做到睡前通电,临睡拔掉插头。6、冬季气候干燥多风,且现场的易燃物品又多,容易引起火灾,所以各项目部要有健全的消防制度,并结合工程特点制定防火措施,保证消防水源供应充足,消防道路畅通,消火栓水源处设明显标志,消防器材要齐全有效。目 录一、编制依据. 1二、工程概况. 1三、冬期施工准备工作. 11.组织准备. 12.技术准备. 13.材料准备. 1四、冬期施工技术措施. 21、土方工程. 22、地基与基础工程. 33、砌筑工程. 34、钢筋工程. 55、混凝土工程. 66、钢结构工程. 97、装饰工程. 119、屋面和防水工程. 14五、越冬工期维护. 15六、安全措施. 17=说 明 星欣设计图库资料专卖店拥有最新最全的设计参考图库资料,内容涉及景观园林、建筑、规划、室内装修、建筑结构、暖通空调、给排水、电气设计、施工组织设计等各个领域的设计素材和设计图纸等参考学习资料。是为广大艺术设计工作者优质设计学习参考资料。本站所售的参考资料包括设计方案和施工图案例已达几十万套以上,总量在数千G以上。图库网址http:/ftp:/ 联系QQ:447255935电话:13111542600

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
