1、第三章 建筑电气工程施工图预算,单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,第三级,第四级,第五级,*,第三章 建筑电气工程施工图预算编制,第一节 常用图形符号,章节内容:,1,、建筑电气工程施工图常用图形符号,2,、建筑强电安装工程量计算,3,、建筑弱电安装工程量计算,4,、综合布线系统安装工程量计算,5,、电气安装工程施工图预算编制实例,第一节 建筑电气工程施工图常用图形符号,做好电气工程施工图预算的关键是看懂电气施工平面图和电气系统图。这些图纸当中标注了各种变配电设备、电缆种类及敷设方式、配管配线种类及敷设方式、照明器具及安装方式等等。这些都是通过全国统一的图形符号来表

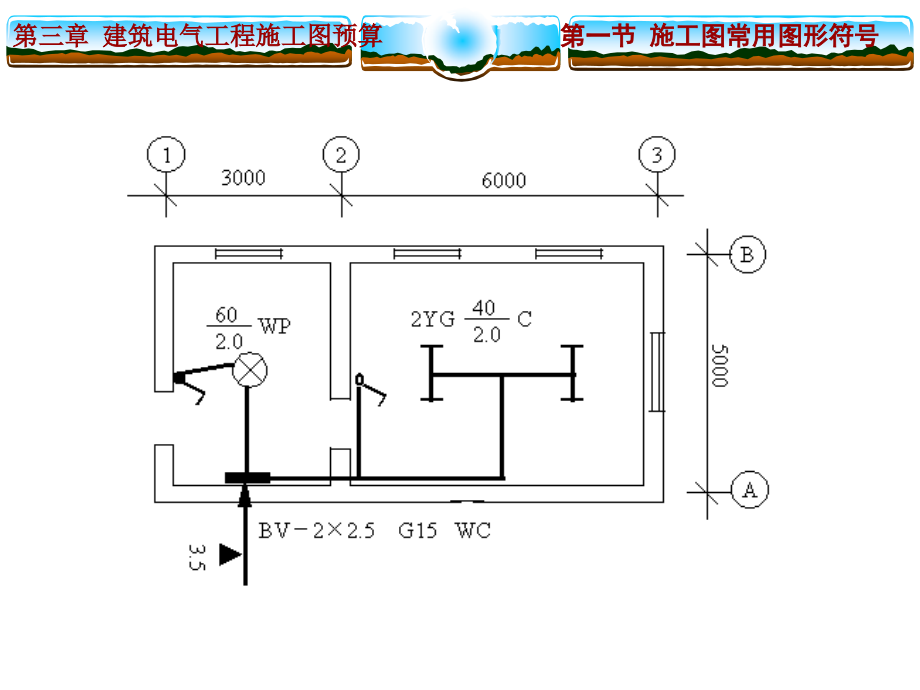

2、达的。因此,熟悉常用的电气施工图纸图形符号,是做好电气工程施工图预算的基本要求。,常用图形符号详见,p39-46,记住这些常用符号的方法不是一个个地去记住它。而是通过大量的阅读施工图纸来掌握它。例如下面两个图。,第一节,施工图常用图形符号,第一节,施工图常用图形符号,第一节,施工图常用图形符号,第二节 建筑强电安装工程量计算,本节内容:,1,、变配电装置工程量计算,2,、母线及绝缘子安装工程量计算,3,、高压控制台、柜、屏安装及低压配电控制设备安装工程量计算,4,、电缆工程量计算,5,、配管配线工程量计算,6,、电机安装的检查接线与调试工程量计算,7,、照明器具安装工程量计算,8,、电梯电器安
3、装工程量计算,9,、防雷及接地装置工程量计算,10,、,10kv,以下架空配电线路工程量计算,11,、电气调试工程量计算,第二节,建筑强电安装工程量计算,一、变配电装置工程量计算,发电厂(站)发出的电,要经过一系列升压、降压的变电过程,,才能安全有效地输送、分配到用电设备和器具上,。,通常将,35kv,以上电压的线路称为送电线路,,10kv,以下电压的线路称为配电线路。建筑电气是对配电线路系统的应用,。,变配电工程是,变电、配电工程的总称,,变电是采用变压器把,10kv,电压降低为,380v/220v,,,配电是采用开关、保护电器、线路,安全可靠地进行电能源分配,,一般把超过,1kv,的电能称
4、为高压电,,1kv,以下的称为低压电,而,36v,以下叫安全电压。,变配电工程的内容,主要是安装全部电气设备,包括变压器、各种高压电器和低压电器。,变配电装置工程量计算及定额套用,执行第二篇(部),电气设备安装工程,定额中的规定。,第二节,建筑强电安装工程量计算,10kV,以下变配电装置,有架空进线和电缆进线等安装方式。变配电进线方式不同,控制设备不同,工程量列项内容也不相同,但工程量的计算顺序均从进户装置开始进行工程量的计算。变配电装置进线及设备如下图所示。,第二节,建筑强电安装工程量计算,1,、变压器安装工程量计算,(,1,)变压器安装,,按不同电压等级、不同容量、不同类型,。,变配电电压
5、等级一般均为,10KV,以下;,变压器电压容量为,1002500KVA,;,变压器类型分为,油浸电力变压器、自耦式变压器、带负荷调压变压器、电炉变压器、整流变压器,干式变压器,等。,1,)变压器安装包括的内容:,变压器安装定额中包括的内容,有:开箱检查、本体就位、器身检查、套管、油枕及散热器的清洗、油柱试验、风扇、,油泵电机的清洗检查接线,附件安装、垫铁及止轮器制作安装、补充变压器油、安装后整体密封试验、接地、补漆,。,2,)电力变压器安装定额不包括的内容:,下列内容必须另列项目进行计算,电力变压器系统调试,第二节,建筑强电安装工程量计算,变压器油的耐压试验、混合试验等内容,无论是施工单位自检
6、或委托电力试验部门代验,均按实际发生计算;,变压器油过滤,以变压器铭牌油量加上损耗计算过滤工程量,以,t,计算。计算公式如下:,油过滤量,=,变压器铭牌油量,(1+1.8%),注意:河北省预算定额施工中变压器油的过滤损耗及操作损耗已包括在有关项目中。,变压器干燥,另列项目按台计算,若搭干燥棚时,搭拆费另计。,变压器端子箱制作安装,应分别列项计算。按台计算。,端子板外接线,按,10,头计算。,变压器二次喷漆,另列项目计算。按喷漆表面积计算。,第二节,建筑强电安装工程量计算,2,、配电装置安装,(,1,)断路器(,QF,)、负荷开关(,QL,)、隔离开关(,QS,)、电流互感(,TA,)器、电压互
7、感器(,TV,)、电力电容器,等安装,均以“台”计量。,预算中注意以下问题:,QL,和,QS,安装,均包括操动机构安装,不得另外计算。,1KV,以下电流及电压互感器安装,不分规格型号均以“台”计量,电力电容器安装仅指本体安装,以器体重量分档,按个计量,与电容器本体连接的导线及导线的安装,应按导线连接的形式和材料规格、数量另列项目计算。,(,2,)熔断器、避雷器安装,以“组”计量,每三相为一组。,本条熔断器系指高压熔断器安装(,10kv,以内及,1kv,以内),套用相应子目,低压熔断器以“个”进行计量,套相应子目。,第二节,建筑强电安装工程量计算,阀式避雷器在杆上、墙上安装,定额包括与相线连接裸
8、铜线材料,不另计算,但引下线应另列项计算。套接地线项目。,避雷器安装,定额不包括放电纪录调试和固定支架制作。避雷器固定支架制作,以“,100kg”,计量。,避雷器调试,按“组”计量。,(,3,)配电设备安装的支架、抱箍、延长轴、轴套、间隔板和配电箱(板),现场制作时,按施工图纸为准,计算制作工程量,以,100kg,计量。木质的塑料箱按“套”,板按,m,2,。,3,、杆上变压器安装及台架制作,(,1,)杆上变压器安装,以变压器容量为档次,按“台”计算。,工作内容包括,:,安装变压器、台架制作及安装、配线、接地等。,不包括的内容:变压器干燥、检修平台和防护栏杆的制作与安装、接地装置安装。,第二节,
9、建筑强电安装工程量计算,(,2,)杆上配电设备安装,跌开式熔断器、避雷器、隔离开关的安装分别以“组”计量。,油开关、配电箱分别以台计量,其进出线不包括焊(压)接线端子,产生时,另列项目计算。,注意:杆上配电设备安装,不能与前述配电设备安装定额混淆使用。,二、母线及绝缘子安装工程量计算,母线(,WB,),安装分变配电装置高压母线和车间配电低压母线安装,预算中注意区分。,1,、母线安装工程量计算,母线以刚度划分:硬母线、软母线;,母线以材质分:铜母线,(TMY),、铝母线,(LMY),、钢母线,(Ao);,按母线断面形状分:带形、槽形、管形、组合形;,按安装方式分:带形分,1,、,2,、,3,、,
10、4,片;,组合分,2,、,3,、,10,、,14,、,18,、,26,根。,第二节,建筑强电安装工程量计算,(,1,)硬母线安装工程量计算,硬母线安装工程量均以“,m/,单相”计量,公式如下:,L,母,=(,母线设计单片延长米母线预留长度,)(1,2.3%),母线预留长度按下表所规定数据选取,序号,项 目,预留长度,说 明,1,2,3,4,5,6,带形母线终端,带形母线与分支线连接,带形母线与设备连接,槽形、管形母线终端,槽形、管形母线与分支线连接,槽形、管形母线与设备连接,0.3m,0.5m,0.5m,1.0m,0.8m,0.5m,从最后一个支点算起,支线预留,从设备端子接口算起,从最后一个
11、支点算起,支线预留,从设备端子接口算起,第二节,建筑强电安装工程量计算,固定母线的,金具,包括在母线安装定额内,但属于未计价材料,按设计用量加,1%,损耗计算。不包括母线支持绝缘子的安装,也不包括母线钢托架、支架的制作与安装。,高压支持绝缘子安装,以“个”或“柱”计量;低压母线电车绝缘子安装,以“个”计量;钢托架、支架的制作安装以“,100kg”,计量。,母线伸缩接头(补偿器)安装以“个”计量。补偿器费用另计。,母线与设备连接,需焊铜铝过渡端子,或安装铜铝过渡线夹时,以“个”计量。过渡板属于未计价材料。,母线调试另列项目计算。,注意:变配电装置母线与工厂车间内低压母线安装使用不同的定额子目。,
12、第二节,建筑强电安装工程量计算,(,2,),绝缘子,安装,1,)悬式绝缘子安装,10kv,以下悬式绝缘子安装以“串”计量,以单串为准。定额包括绝缘子绝缘遥测,耐压试验另计。未计价材料为绝缘子、金具、线夹。,2,)支持绝缘子安装,分户内和户外,10kv,以下支持绝缘子安装,以绝缘子结构形式安装孔数分档,以“柱”或“个”计量。绝缘子耐压试验另计。,3,)穿墙导管安装,10kv,以下穿墙导管安装以“个”计量。耐压试验另计。,4,)悬式绝缘子、支柱绝缘子、穿墙导管耐压试验,以“,10,个测试件”计量。,5,)穿通板安装,穿通板是为了安装和支持穿墙套管,其安装制作以“块”计量。,第二节,建筑强电安装工程
13、量计算,例,1,根据下列变配电工程图的条件列项并计算工程量,要求从拉紧悬式绝缘子算至避雷器,F,为止。,1,、,10kv,悬式绝缘子安装,,3,串,2,、悬式绝缘子支架制作,,kg,(钢材为未计价材料!),3,、悬式绝缘子支架安装,,kg,4,、跌落式熔断器安装,,1,组,5,、跌落式熔断器支架制作,,kg,6,、跌落式熔断器支架安装,,kg,7,、,10kv,穿墙套管安装,,3,个,8,、高压穿通板制作安装,,1,块,9,、避雷器,FS-10,安装,,1,组,10,、避雷器支架制作,,kg,11,、避雷器支架安装,,kg,12,、避雷器调试,,1,组,第二节,建筑强电安装工程量计算,例,2,
14、根据下列变配电工程图的条件列项并计算工程量,要求从拉紧悬式绝缘子算至隔离开关,QS,为止。,1,、,10kv,悬式绝缘子安装,,3,串,2,、悬式绝缘子支架制作,,kg,(钢材为未计价材料!),3,、悬式绝缘子支架安装,,kg,4,、高压穿通板制作安装,,1,块,5,、,10kv,穿墙套管安装,,3,个,6,、隔离开关,GN-10,安装,,1,台,7,、避雷器,FS-10,安装,,1,组,8,、避雷器支架制作,,kg,9,、避雷器支架安装,,kg,10,、避雷器调试,,1,组,第二节,建筑强电安装工程量计算,例,3,根据下列变配电工程图的条件列项并计算工程量,要求从拉紧悬式绝缘子算至变压器,T
15、M,为止。,1,、,10kv,悬式绝缘子安装,,3,串,2,、悬式绝缘子支架制作,,kg,(钢材为未计价材料!),3,、悬式绝缘子支架安装,,kg,4,、跌落式熔断器安装,,1,组,5,、跌落式保险支架制作,,kg,6,、跌落式保险支架安装,,kg,7,、高压穿通板制作安装,,1,块,8,、,10kv,穿墙套管安装,,3,个,9,、避雷器,FS-10,安装,,1,组,10,、避雷器支架制作,,kg,11,、避雷器支架安装,,kg,12,、避雷器调试,,1,组,13,、铝母线安装,,m,14,、铝母线支架制作,,kg,15,、铝母线支架安装,,kg,16,、母线调试,,3,段,17,、高压支持绝
16、缘子安装,个,18,、电力变压器,800/10,安装,,1,台,19,、变压器系统调试,,1,系统,20,、绝缘子等耐压试验,个测试件,第二节,建筑强电安装工程量计算,例,4,根据下列变配电工程图的条件列项并计算工程量,要求从拉紧悬式绝缘子算至负荷开关,QL,为止。,(,课堂练习,),第二节,建筑强电安装工程量计算,例,5,根据下列变配电工程图的条件列项并计算工程量,要求从拉紧悬式绝缘子算至断路器,QF,为止。,第二节,建筑强电安装工程量计算,三、高压控制台、柜、屏安装及低压配电控制设备安装工程量计算,1,、高压控制台、柜、屏安装,以“台”计量。执行相关定额。,2,、低压配电装置安装:以“台”
17、计量。执行相关定额。注意高低压执行定额不同。,3,、落地式高压柜及低压柜安装,除按相应定额计算各自的安装费用之外,还必须计算基座费用。,(,1,)槽(角)钢基座安装以“,m”,计量,执行相应定额。基座制作所需的槽(角)钢材,按未计价材料计算。基座长度按下式计算。,配 电 柜 (箱),A,B,L=2(A+B),第二节,建筑强电安装工程量计算,(,2,)当箱、柜基座需做地脚螺栓时,其地脚螺栓和底座二次灌浆,应按相应定额计算其费用。,2,、动力、照明控制及配电设备安装,主要内容及项目为:动力及照明配电的柜、箱、屏、盘、板、控制器、启动器等安装,以及柜、箱、屏、盘、板的制作及盘、柜内配线等。预算列项及
18、计量如下:,(,1,)成套型柜、箱、屏安装:,1,)柜、箱、屏安装,台,2,)槽(角)钢基座安装(若落地),,m,3,)地脚螺栓孔灌浆(若落地),,m,3,4,)设备底座与基础间灌浆(若落地),台,5,)支架制作(若悬挂于墙柱上),,kg,6,)支架安装(若悬挂于墙柱上),kg,7,)焊(压)接线端子,个,第二节,建筑强电安装工程量计算,(,2,)非成套型箱、盘、板现场制作与安装:,1,)箱、盘、板制作,箱,:100kg,(铁质)或套(木质);盘、板:,m,2,2,)箱、盘、板体安装,箱、屏安装:台;盘、板安装:块。,3,)箱、盘、板内电气元件安装,按相应定额,如电度表、各种开关、继电器、插座
19、熔断器、接触器、端子板、端子板外接线、接线端子等安装。,4,)柜、箱、屏、板内配线,,m,。计算公式如下,:,L=,盘柜半周长,出线回路数,5,)槽(角)钢基座安装(若落地),,m,6,)地脚螺栓孔灌浆(若落地),,m,3,7,)设备底座与基础间灌浆(若落地),台,8,)支架制作(若悬挂于墙柱上),,kg,9,)支架安装(若悬挂于墙柱上),kg,第二节,建筑强电安装工程量计算,3,、台、柜、屏母线配线,(,1,)大母线,如前所述。,(,2,)保护盘、信号盘、直流盘的盘顶小母线安装,按,m,计量。,L=nB+nl,式中:,L,小母线总长,n,小母线根数,B,盘之宽,l,小母线预留长度。,小母线
20、安装定额是按配套订货供应的。如果由施工现场加工配制,则应另计算小母线制作费和小母线刷漆费用。,小母线未计价材料考虑,2.3%,的损耗率。,4,、电工测量仪表、计的安装,各种电工测量仪表、计的安装,均以“个”计算。,第二节,建筑强电安装工程量计算,四、电缆工程量计算,1,、电缆工程量计算,10kv,以下电力电缆和控制电缆,按“延长米”计量。,电缆总长,=,(水平长度,+,垂直长度,+,预留长度),1.025,序,预留长度名称,长度(,m,),说明,1,2,3,4,5,6,7,8,9,10,11,电缆进入建筑物处,电缆进入沟内或吊架时引上余值,变电所进线与出线,电力电缆终端头,电缆中间接头盒,电缆
21、进入控制屏、保护屏,高压开关柜、低压动力盘、箱,电缆至电动机,厂用变压器,电梯电缆与电缆架固定点,电缆绕梁柱等增加长度,2.0,1.5,1.5,1.5,两端各,2.0,高,+,宽,2.0,0.5,3.0,每处,0.5,按实计算,规范规定最小值,规范规定最小值,规范规定最小值,可供检修的余量,可供检修的余量,按盘面尺寸,盘、柜下进出线,电缆头预留长,从地坪算起,规范规定最小值,按被绕物断面计算,2.5%,电缆曲折弯余系数,电缆预留长度表,第二节,建筑强电安装工程量计算,2,、,电缆敷设,电缆敷设方式不同,预算列项不同。,电缆敷设方式分为:直接埋地、电缆沟内支架上、挂于墙柱的支架上、穿管敷设、沿钢
22、索卡设、沿桥架及电缆槽敷设。,(,1,)电缆敷设,无论什么敷设方式,均按前述长度计算方法计量。,(,2,)电缆直埋时,电缆沟挖填土(石)方工程量,挖方量,=,填方量,1,)电缆沟挖填土石方量,设计无断面时,按下列规定计算。,两根电缆以内土石方量计算(如图),每米体积为,0.45m,3,。,每增加一根电缆,沟底宽增加,0.17m,,每米沟长增加,0.153m,3,选套土建定额。,2,)挖砼、柏油等路面的电缆沟时,设计无断面规定时,按下式,V=HBL,套市政预算定额。,第二节,建筑强电安装工程量计算,(,3,)电缆直埋沟内铺沙盖砖工程量,1,)电缆沟铺砂盖砖工程量以沟长度“,m”,计量。以,12,
23、根电缆为准。每增加一根另列项再用定额计算。,2,)电缆不盖砖而盖钢筋混凝土保护板时,用相应定额。保护板费用有的地区包括在定额内,有的地区不包括。河北包括。,(,4,)电缆保护管,由铸铁管、钢管和角钢组成的保护管,按下述方法计算。,1,)电缆保护管:无论是引上管、引下管、过沟管、穿路管、穿墙管均按长度,m,计算。,过路管长为路面宽各加,2m,计算。,过沟管长为沟外壁各加,0.5m,计算。,穿过建筑物外墙时,按基础外缘加,1m,。,垂直敷设时,管口距地面加,2m,。,第二节,建筑强电安装工程量计算,2,)电缆保护管沟土石方挖填量计算,挖填方量按下式计算:,V=(D+20.3)HL,填方不扣保护管体
24、积,设计未注明时,沟深按,0.9m,计算。套土建或市政定额。,(,5,)电缆在支架、吊架、桥架上敷设时的工程量计算,列项及工程量计算如下,电缆敷设,,m,支架、吊架制作,,kg,支架、吊架安装,,kg,电缆桥架安装,,m (,桥架敷设,),电缆桥架制作(当桥架为现场制作时),,kg,(,6,)电缆在钢索上敷设时工程量计算,电缆敷设,,m,钢索架设,,m,第二节,建筑强电安装工程量计算,钢索拉紧装置制作安装,套,(,7,)电缆在电缆沟内敷设安装工程量计算,预算列项及工程量计算如下:,电缆敷设,,m,电缆沟挖土石方,,m,3,电缆沟砌砖或浇混凝土,,m,3,电缆沟壁、沟顶抹水泥砂浆,,m,2,钢筋
25、混凝土沟盖板制作、安装、运输费用,,m,3,电缆沟内铁件制作、安装,,kg,沟内接地母线制作安装,,m,沟内接地极制作安装,根,沟内接地装置调试,系统,揭或盖电缆沟盖板,,m,(又揭又盖按两次计算),第二节,建筑强电安装工程量计算,3,、电缆终端头和中间头制作安装,(,1,)电缆终端头制作安装,按制作方法(浇注式、干包式和热缩式)及电缆规格截面不同,以“个”计量。,电力、通讯电缆,每根两个终端头。,(,2,)电缆中间头制作安装,按“个”计量。,中间头个数按设计或按实际数量计量。也可按,1,个,/250m,计算。,(,3,)电缆头制作后绝缘测试,根次,4,、电缆工地运输,按,t/km,计量。,5
26、电缆防火处理,防火堵洞,处;防隔板,,m,2,;防火涂料,,10kg,。,第二节,建筑强电安装工程量计算,例,6,根据下列变配电工程图的条件列项并计算工程量,要求从电缆入口起算至变压器,TM,为止。,电缆沟挖土方,,m,3,电缆沟回填土,,m,3,电缆沟铺沙盖砖(板),,m,电缆敷设,ZLQ20-3120,,,m,电缆保护管,G80,,,m,电缆终端头制作安装,,m,终端头支架制作,,kg,终端头支架安装,,kg,铝母线,-40,5,安装,,m,铝母线支架制作,,kg,铝母线支架安装,,kg,高压支持绝缘子安装,,3,个,电力变压器安装,,1,台,变压器系统调试,,1,系统,母线调试,,3
27、段,绝缘子耐压试验,测试件,电缆头制作后绝缘测试,根次,第二节,建筑强电安装工程量计算,例,7,根据下列变配电工程图的条件列项并计算工程量,要求从电缆入口起算至变压器,TM,为止。,电缆沟挖土方,,m,3,电缆沟回填土,,m,3,电缆沟铺沙盖砖(板),,m,电缆敷设,YJV20-3120,,,m,电缆保护管,G80,,,m,电缆终端头制作安装,,m,终端头支架制作,,kg,终端头支架安装,,kg,高压隔离开关,GN5-6,安装,,1,台,高压户内熔断器安装,,1,组,铝母线,-40,5,安装,,m,电力变压器安装,,1,台,变压器系统调试,,1,系统,母线调试,,3,段,电缆头制作后绝缘测试
28、根次,第二节,建筑强电安装工程量计算,例,8,根据下列变配电工程图的条件列项并计算工程量,要求从变压器算起至配电柜,AL,为止。,电力变压器,630/6,安装,,1,台,变压器系统调试,,1,系统,变压器油耐压试验等,,变压器油过滤,,t,变压器油干燥,,变压器端子箱制作安装,台,变压器二次喷漆,,m,2,变压器端子板外接线,头,低压铝母线,-805,安装,,m,铝母线支架制作,,kg,铝母线支架安装,,kg,1kv,以下母线调试,段,低压绝缘子,WX-01,安装,个,低压控制柜(屏)安装,台,低压电源柜(屏)安装,台,配电柜型钢基础制作安装,,m,绝缘子耐压试验,测试件,第二节,建筑强电安
29、装工程量计算,例,9,根据下列变配电工程图的条件列项并计算工程量,要求从变压器算起至配电柜,AL,为止(课堂练习)。,第二节,建筑强电安装工程量计算,五、配管配线工程量计算,1,、配管工程量计算,配管工程以,所配线管材质,和,敷设方法,以及按,管规格,分别列项,套相应预算定额。,线管材质及敷设方式,管 材,旧符号,新符号,敷设方式,电线管,水煤气管,钢管,塑料管(硬质),塑料管(半硬质),金属软管,DG,G,GG,VG,SG,RVG,SPG,T,G,S,P,P,F,明敷:,E,(旧符号,M,),暗敷:,C,(旧符号,A,),第二节,建筑强电安装工程量计算,(,1,)配管工程量计算,计算规则及其
30、要领,计算规则:各种配管工程量以管材质、规格和敷设方式不同,按“延长米”计量,不扣除接线盒(箱)、灯头盒、开关盒所占长度。,计算要领:从配电箱起按各个回路进行计算,或按建筑物自然层划分计算,或按建筑平面形状特点及系统图的组成特点分片划块计算,然后汇总。千万不要跳算,以免产生混乱,影响工程量计算的正确性。,计算方法,水平方向敷设的线管:以施工平面布置图的线管走向和敷设部位为依据,并借用建筑物平面图所示墙、柱轴线尺寸进行线管长度的计算。线路敷设部位符号如下表所示。,第二节,建筑强电安装工程量计算,敷设部位,新符号,旧符号,敷设部位,新符号,旧符号,沿 梁,沿顶棚,沿 柱,沿地面,B,CE,C,F,
31、L,P,Z,D,沿构架,沿吊顶,沿 墙,明 敷,暗 敷,R,SC,W,E,C,Q,M,A,线路敷设部位符号,垂直方向敷设的管(沿墙,WC,,,WE,,,QM,,,QA,、柱,CC,,,CE,,,ZA,,,ZM,引上或引下):其工程量与楼层高度及与箱、柜、盘、板、开关等设备安装高度有关。,当埋地配管(,FC,)时,水平方向的配管按墙柱轴线尺寸及设备定位尺寸进行计算。穿出地面向设备或向墙上电气开关配管时,按埋地深度和引向墙、柱的高度进行计算。,第二节,建筑强电安装工程量计算,当线管沿墙暗敷(,WC,,,QA,)时,其水平长度按相关墙轴线尺寸计算该配管长度。如下图中的,n,1,回路。,当线管沿墙明敷
32、WE,,,QM,)时,其水平长度按相关墙面净空长度尺寸计算该配管长度。如上图中的,n,2,回路。,第二节,建筑强电安装工程量计算,垂直方向的配管计算方法如下图所示。,若埋地配管或架空进线配管,如下图所示。,第二节,建筑强电安装工程量计算,平面图,立面图,第二节,建筑强电安装工程量计算,(,2,)在钢索上配管时,应另外计算钢索架设和钢索拉紧装置制作与安装两项费用。,(,3,)当动力配管发生刨砼地面沟时,按管径分档,以,m,计量。套动力配管混凝土地面刨沟定额(,2,14341438,)。,(,4,),在吊顶内配管敷设时,电线管、钢管、硬质塑料管等按明配线管选套定额。,但金属软管、刚性阻燃管敷设
33、执行吊棚内敷设定额。注意分别统计工程量。,(,5,)电线管、钢管明配、暗配均包括刷防锈漆,若设计要求作特殊防腐处理时,应另列项目计算,执行,刷油、防腐蚀、绝热工程,定额。,(,6,)配管工程包括接地,不包括支架制作与安装。,2,、配管接线盒箱、盒安装工程量计算,按照施工规范,穿在管内的导线,在任何情况下都不能有接头,必须接头时,应把接头放在接线盒、开关盒或灯头盒内。,第二节,建筑强电安装工程量计算,无论是明配还是暗配线管,均发生接线盒(分线盒)或接线箱安装,或开关盒、灯头盒、插座盒安装。均以“个”计量。箱盒均为未计价材料(,2,14391447,)。开关盒、灯头盒、插座盒均执行开关盒安装定额,
34、但未计价材料应分别统计。,(,1,)接线盒产生在管线分支处或管线转弯处。,(,2,)线管敷设超过下列长度时中间应加接线盒。,管长超过,45,(,30,),m,且无弯时;,管长超过,30,(,20,),m,,中间只有一个弯时;,管长超过,20,(,15,),m,,中间有两个弯时;,管长超过,12,(,8,),m,,中间有三个弯时。,请看下面接线盒位置图,第二节,建筑强电安装工程量计算,图中:,1,接线盒,2,开关盒,3,灯头盒,4,插座盒,第二节,建筑强电安装工程量计算,3,、管内穿线工程量计算,(,1,)管内穿线,管内穿线分照明线路和动力线路穿线,用铝芯线、铜芯线、补偿导线、和多芯软线分类,以
35、不同导线截面分档,按“单线延长米”计量,导线截面超过,6,2,以上的照明线路,按动力穿线定额计算。,常用绝缘导线的型号及名称,型 号,名 称,BX,(,BLX,),BXF,(,BLXF,),BXR,BV,(,BLV,),BVV,(,BLVV,),铜(铝)芯橡皮绝缘线,铜(铝)芯氯丁橡皮绝缘线,铜芯橡皮绝缘软线,铜(铝)芯聚氯乙烯绝缘线,铜(铝)芯聚氯乙烯绝缘聚氯乙烯护套圆型电线,第二节,建筑强电安装工程量计算,型 号,名 称,BVVB,(,BLVVB,),BVR,BV105,铜(铝)芯聚氯乙烯绝缘聚氯乙烯护套平型电线,铜芯聚氯乙烯绝缘软电线,铜芯耐热,105,聚氯乙烯绝缘电线,RV,RVB,R
36、VS,RV105,RXS,RX,铜芯聚氯乙烯绝缘软线,铜芯聚氯乙烯绝缘平行软线,铜芯聚氯乙烯绝缘绞型软线,铜芯耐热,105,聚氯乙烯绝缘连接软电线,铜芯橡皮绝缘棉纱编织绞型软电线,铜芯橡皮绝缘棉纱编织圆形软电线,常用绝缘导线的型号及名称(续),第二节,建筑强电安装工程量计算,管内穿线长度计算公式:,管内穿线长度,=(,配管长度导线预留长度,),同截面导线根数,(,2,)导线进入开关箱、柜及设备预留长度见下表。,导线预留长度表,序号,项 目,预留长度(,m,),说 明,1,各种开关箱、柜、板,高宽,盘面尺寸,2,单独安装(无箱、盘)的铁壳开关、闸刀开关、启动器、母线槽进出线盒,0.3,从安装对象
37、中心算起,3,由地面管子出口引至动力接线箱,1.0,从管口算起,4,由电源与管内导线连接(管内穿线与硬、软母线接头),1.5,从管口算起,5,出户线(或进户线),1.5,从管口算起,第二节,建筑强电安装工程量计算,用图形表示刚才的表格如下,注意:线路分支接头线、进入灯具及明暗开关、插座、按钮等预留导线长度已分别综合在相应定额中,不得另行计算导线长度。,(,3,)导线与设备相连需焊(压)接线端子,按“个”计量。,第二节,建筑强电安装工程量计算,4,、配线工程量计算,(,1,)配线工程是以所配线的规格、敷设方式和部位来划分定额的。图纸上配线方式表达方式如下表。,配线方式,旧符号,新符号,备注,瓷绝
38、缘子,瓷夹板,塑料线卡,铝皮线卡,木槽板,塑料槽板,塑料线槽,金属线槽,电缆桥架,钢索敷设,CP,CJ,VJ,QD,CB,VB,VXC,GXC,S,K,PL,PL,AL,PR,MR,M,针式、蝶式、瓷珠,含尼龙线卡,钢、阻燃玻璃钢,第二节,建筑强电安装工程量计算,(,2,)配线工程量计算规则,线夹配线,:分瓷夹板和塑料夹板配线,还分为两线式与三线式,按敷设在木、砖、砼等不同的结构上和导线规格,以,“,线路延长米,”,计量。,绝缘子配线,:分为鼓形绝缘子(瓷柱)、针式绝缘子和蝶式绝缘子配线,以,“,单线延长米,”,计量。,绝缘子配线所需要的支架,应另列项目计算其制作安装费用。,绝缘子配线若需要拉
39、紧装置,其费用按套计算。,槽板配线,:分为木槽板(,CB,)和塑料槽板(,VB,)配线,还分为两线与三线式,按敷设在,木、砖、砼等不同的结构上和导线规格,以“线路延长米”计量。,塑料护套线配线,:不论圆形、扁形、轨形护套线,以二芯、三芯为区别,按“单根线路延长米”计量。,塑料护套线沿钢索敷设时,钢索架设与拉紧装置费用另计。,第二节,建筑强电安装工程量计算,线槽配线,:金属线槽(,GXC,)和塑料线槽(,VXC,),线槽安装按,m,计量,槽内配线按“单线延长米”计量。线槽需要支架时,支架制作与安装费用另计。,例,10,:如图某工程架空引入电源,若一根线从引入处穿至,AL,4,时,试计算:,(,1
40、配管总长,D=,?,(,2,)导线单根总长,L=?,要求写出计算式,箱的安装高度均为,e,,埋地深度为,g,。,第二节,建筑强电安装工程量计算,例,10,:如图某工程架空引入电源,若一根线从引入处穿至,AL,4,时,试计算:,(,1,)配管总长,D=,?,(,2,)导线单根总长,L=?,要求写出计算式,箱的安装高度均为,e,,埋地深度为,g,。,(,1,),D=d,f,c,2g,(H,A),(H,a),e,(,2,),L=D,1.5,2(A,B),5(a,b),第二节,建筑强电安装工程量计算,例,11,:如图某供电工程电缆穿管入户总箱,AL,1,,板面尺寸,AB,,分箱,AL,11,AL,
41、4,板面尺寸为,ab,,安装高度均为,f,,试计算:,(,1,)电缆入户保护管总长,D=,?,(,2,)电缆入户前端长若为,L,1,,穿管入户至,AL,1,总箱后,总长,L=,?,(,3,),AL,1,总箱至各箱配管管长,D,1,=,?,(,4,)导线从,AL,1,开始,穿至各箱,当只计算一根同截面线时,L,d,=,?,(1),电缆保护管长,D=(,基础外缘宽,1.0),d,c,e,f,(2),电缆敷设总长,L=(D,L,1,2,2)1.025,(3),配管,D,1,=4c,2h,(H,f),f=4c,2h,H,(4)Ld=D,1,3(A,B),11(a,b),第二节,建筑强电安装工程量计算,
42、例,12,:如图某供电工程架空进线,从进户算起,试计算:,(,1,)配管总长,D=,?,(,2,)一根导线从进户算到底,总长,L=,?,(,3,)就电气安装而言,还应立哪些项目?,(埋地深度为,0.2m,),D=c,(H,A),d,B/2,e,f,4h,0.26,0.2,L=D,1.5,2(A,B),2(a,b),0.32,1.0,就电气工程而言,还应列项:,AL,1,配电箱安装,,1,台,AL,1,箱型钢基础制作,,t,AL,1,箱型钢基础安装,,m,AL,2,配电箱安装,,1,台,AL,2,配电箱支架制作,,kg,AL,2,配电箱支架安装,,kg,开关安装,,1,个,开关支架制作,,kg,
43、开关支架安装,,kg,电动机调试,,1,台,电动机检查接线,,1,台,第二节,建筑强电安装工程量计算,例,13,:某设备供电,穿管埋地敷设,从,AL,起算至设备,试计算:,(,1,)配管,D=,?,(,2,)配线一根时,总长,L=,?,(,3,)就电气安装而言,还应列哪些项目?,(埋地深度为,0.2m,),D=a,b,2h,0.23,0.2,L=D,(A,B),0.32,1.0,AL,配电箱安装,,1,台,AL,箱型钢基础制作,,kg,AL,箱型钢基础安装,,kg,开关安装,,1,个,开关支架制作,,kg,开关支架安装,,kg,电动机调试,,1,台,电动机检查接线,,1,台,第二节,建筑强电安
44、装工程量计算,例,14,:如图某设备和照明箱穿管埋地,埋地深度为,e,,试计算:,(,1,)配管总长,D=,?,(,2,)配线四根时,总长,L=,?,(,3,)就电气安装而言,还应立哪些项目来计算。,D=h,d,c,2e,0.2,L=D,2(A,B),(a,b),1.04,AL,配电箱安装,,1,台,AL,箱型钢基础制作,,kg,AL,箱型钢基础安装,,kg,XM,照明配电箱安装,,1,台,照明配电箱支架制作,,kg,照明配电箱支架安装,,kg,电动机调试,,1,台,电动机检查接线,,1,台,就电气安装而言,还应列项:,第二节,建筑强电安装工程量计算,例,15,:某住宅架空引入电源,,AL0,
45、总箱板面,AB,,,AL1,AL4,分箱板面,ab,,安装高度均为,h,。试计算:,(,1,)配管总长,D=,?,(,2,)按穿两根线计算总长,L=,?,D=c,d,(H,1,h),H,H,1,2H,1,4e,L=D,5(A,B),4(a,b),1.52,第二节,建筑强电安装工程量计算,例,16,:某楼某层照明全暗敷,层高,3.2m,,砖混结构建筑,,XRM,箱板面,350250,,安装高度,1.5m,,管,pvc15,,穿,BV-21.5,线,试问:,(,1,)配管多长?,(,2,)穿线多长?,(,3,)若有吊顶时,管应该怎样立项?,D=(3.2,1.5)5,3.925,7.566=25.7
46、5m,L=25.75,(0.35,0.25)5 2=57.5m,若有吊顶时,天棚内敷设的配管按明敷,则列项如下:,PVC15,管暗敷,,D,1,=(3.2,1.5)5=8.5m,PVC15,管明敷,,D,1,=25.75,8.5=17.25m,管内穿线,BV-21.5,,,57.5m,第二节,建筑强电安装工程量计算,例,17,:某厂加工间,砖混结构工程,层高,3.2m,。,(,1,)总配电箱,AL,座式,PGL,型,板面尺寸,AB,,进线管,G50,,支架高,3.0m,;,(,2,),AL,至设备距离,e,,,G20,埋地敷设;,(,3,),AL,至,XM,用,PVC15,管沿墙明敷;,(,4
47、XM,安装高度,1.5m,,至灯具及开关全用两线槽板配线,灯开关高,1.2m,,试计算这些配管、槽板长度。,第二节,建筑强电安装工程量计算,第二节,建筑强电安装工程量计算,例,18,:某厂加工间,砖混结构工程,层高,4m,。,(,1,)总箱,PGL,型,板面尺寸,AB,;,(,2,),PGL,至,1#,、,2#,设备用,G25,管埋地暗敷,穿线,BV-46,;,(,3,),PGL,至,3#,柜式空调机全用,PVC25,管沿墙明敷,穿,BV-42.5,线,柜式空调板面尺寸,A1B1,;,(,4,)照明配,PVC,管,穿,BV-21.5,线,明敷,开关高,1.5m,,要求列项算量。,第二节,
48、建筑强电安装工程量计算,六、电机安装的检查接线与调试工程量计算,电机是指在动力线路中的发电机和电动机,多出现在各用电设备上或发电设备上,其设备安装和电机本体安装工程量,用第一篇,机械设备安装工程,定额,而电机的检查接线属于电气安装项目。单台电机重量在,3,吨以下的为小型电机;单台电机重量在,3,吨以上至,30,吨以下的为中型电机;单台电机重量在,30,吨以上的为大型电机。,1,、电动机检查接线工程量计算,电机的检查接线,均以“台”为计量单位。,排风扇、鸿运扇(台扇)、吊风扇等民用电机,不能计算电机调试和检查接线费用。,2,、电动机调试,各种电机调试均以“台”进行计量。,(,1,)低压交流异步电
49、动机调试,低压交流异步电动机分为笼形和绕线形两种类型。,低压笼形电按控制和保护方式又分为:刀开关控制、电磁控制、非电量连锁和过流保护四种形式;低压绕线形电动机按控制和保护方式分为电磁控制、反时限过流保护和速断、过流保护三种类型。,(,2,)低压交流同步电机调试,根据其功率大小,按“台”计量。,3,、电机干燥与电机解体检查工程量计算,(,1,)电机干燥,电机安装前应测试绝缘电阻,若测试不合格者,必须进行干燥。按台计量。,(,2,)电机解体拆装检查,应列项按实计算。,第二节,建筑强电安装工程量计算,例,19,:下列各设备由,HH,,,HK,,,QZ,,,QC,控制,应分别计算哪些调试?,解:图中:
50、HH,封闭式负荷刀开关;,HK,开启式负荷刀开关,QZ,综合启动器;,QC,磁力启动器,(,a,)刀开关控制调试,,1,台;电机检查接线,22kw,,,1,台,(,b,)刀开关控制调试,,1,台;电机检查接线,3kw,,,1,台,(,c,)综合启动器控制调试,,1,台;电机检查接线,22kw,,,1,台,(,d,)磁力启动器控制调试,,1,台;电机检查接线,10kw,,,1,台,第二节,建筑强电安装工程量计算,七、照明器具安装工程量计算,照明灯具种类很多,预算定额把其归纳为普通灯具安装、装饰灯具安装、荧光灯具安装、工厂灯及防水防尘灯安装、医院灯具安装、路灯安装及其他附件安装工程。,1,、灯具
