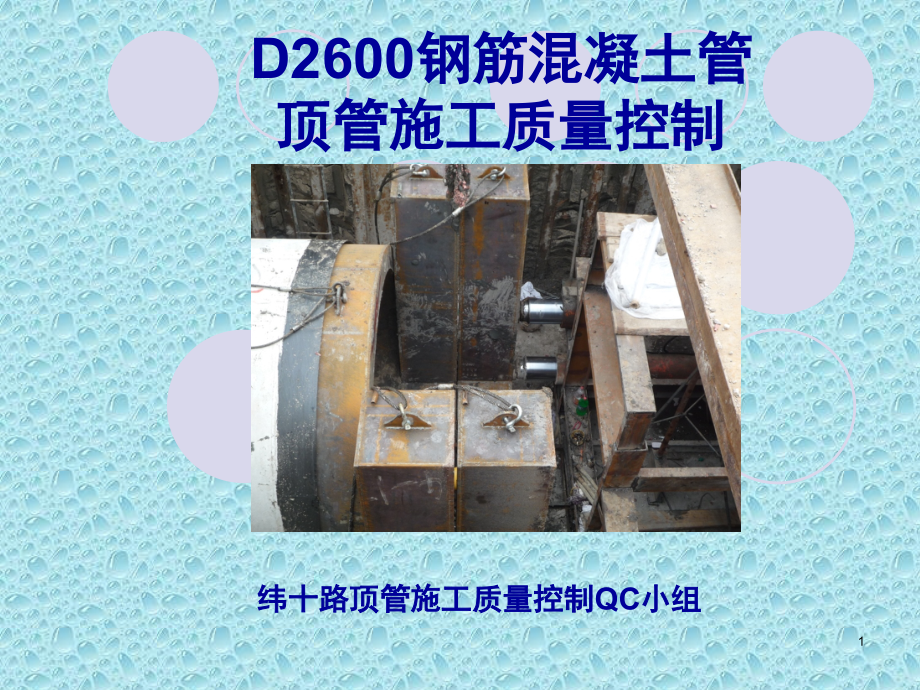

1、单击此处编辑母版文本样式,第二级,第三级,第四级,第五级,*,单击此处编辑母版标题样式,单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,第三级,第四级,第五级,*,*,单击此处编辑母版文本样式,第二级,第三级,第四级,第五级,单击此处编辑母版标题样式,*,单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,第三级,第四级,第五级,*,*,D2600,钢筋混凝土管,顶管施工质量控制,纬十路顶管施工质量控制,QC,小组,1,一、工程概况,由,中XXXX集团有限公司承建的XXX道路及排水工程,道路总长,2.6,公里,总造价,XXX,万元。其中该工程雨水管道在袁家河段需穿越通过,

2、管道为单排,d2600mm钢筋混凝土管,河道宽度为35m,最深处为5m。按照招投标文件要求,采用大口径雨水顶管,中短距离,干法顶管的方法进行管道施工,单向一次顶进长度约为160m。该段存在位于K1+404.5处的d1200mm引滦入津管线,管顶标高为2.164m,该处设计d2600mm雨水管道管顶标高为-1.66m,管间净距为2.384m;位于K1+412.5处的d1200mm引滦入津管线,管顶标高为2.214m,该处设计d2600mm雨水管道管顶标高为-1.653m,管间净距为2.427m.故我单位为保证施工过程中引滦入津管线安全,本工程为DN2600排水顶管工程,采用土压平衡掘进机进行施工

3、顶管管道采用DN2600钢承口钢筋混凝土管材,单根管长为2.25米,壁厚260mm。,2,二、小组概况,百年大计,质量为本,以质量求生存是企业在日趋激烈的市场竞争中得以生存的唯一出路。在我公司接受空港加工区二期纬十路道路及排水工程的顶管施工任务后,,QC,小组随即成立,并针对大管径顶管施工中的重点、难点,确定了确保顶管施工质量控制的攻关课题。我项目部,QC,小组成立于,2009,年,4,月,20,日,由施工管理经验丰富、工程技术过硬的优秀人员构成。小组成员的平均年龄为,25,岁,接受,TQC,教育平均为,150,小时。从,2008,年,5,月份起,开始纬十路顶管施工质量控制的,QC,小组活动

4、共活动,40,次,成员活动参加率为,100%,,较好地保证了大管径混凝土管道顶管的施工质量。详细情况见下述表,1,。,3,QC,小组成员简介,表,1,小组名称,纬十路顶管工程,QC,小组,成立时间,2009,年,4,月,20,日,注册时间,2009,年,5,月,活动时间,2009,.,5,2009,.,7,注册编号,活动次数,40,次,循环次数,2,次,小组课题,确保大管径顶管施工质量,活动制度,1.,小组攻关,活动,3,5,次,出勤率,100%.,2.,坚持做好原始资料积累,做好活动记录,.,小,组,成,员,姓名,性别,年龄,文 化,程 度,职 称,接受教育时间,成绩,职务,分工,张霄,男

5、26,本科,总工,150,96,组长,全面控制,董文明,男,26,本科,助工,150,96,副组长,全面技术,路海涛,男,25,本科,助工,150,95,组员,现场监管,冯辉,男,22,本科,助工,150,96,组员,现场监管,李华,男,26,本科,助工,150,95,组员,物资管理,杨涛,男,27,本科,助工,150,96,组员,队内协调,李伟达,男,24,本科,助工,150,96,组员,队内协调,4,三、选题理由和课题目标,1.,选题理由,该项工程是天津空港加工区,20092010,年度的重点工程之一,空港加工区所有排水管线经本工程排水工程汇集后通往雨水泵站排出,本工程排水管线在雨季来临

6、前能否施工完毕将直接关系到空港加工区防汛工作的开展。因此,本工程工期紧、施工任务艰巨,工程本身对我公司在空港加工区的发展意义重大,各级领导都非常重视。,顶管工程在国内外已经修建了很多,出现了各种施工工法,取得了很多的经验。由于施工方法的不同,相应的施工工艺和手段也不尽相同,进一步研究顶管施工技术,对于搞好城市环保,提高工程质量,缩短工期,节省造价有很大的意义。,5,利用土压平衡矩形顶管机可对矩形断面进行全断面切削,保持土压平衡,对周围土体扰动小。,顶管施工不影响原有的各类地下管线,不影响道路交通、水运以及地面的各类建筑。施工时无噪音、无环境污染。,通过可编逻辑程序控制器及各类传感器等随时监测施

7、工状况,确定施工参数,使整个施工过程处于受控状态,从而有效控制管道顶进轴线、转角偏差及地面沉降。,6,2.,课题目标:,通过对顶管施工质量的控制和对施工工艺的控制,保证整个顶进质量和施工安全。,图一 课题目标图,创,优,目,标,课,题,目,标,目标一,控制,D2600,钢筋混凝土管顶管施工质量,达到优良标准,.,目标二,积累技术经验,指导今后工作,.,目标三,培养锻炼施工与全面质量管理人员,增强集体战斗力量,.,7,四、,QC,小组活动情况,第一次,PDCA,循环,(2009,年,5,月,1,日,5,月,12,日,)1.,现状分析:,2009,年,5,月,1,日至,2009,年,5,月,12,

8、日,第三节管道全部顶进后进行了全面综合检查,发现与顶进方向正对的第一趟引滦入津管线在观测点位置有标高上浮现象出现,第二趟引滦入津管线高程暂无变化。为了防止后续管道顶进过程中仍出现类似的问题,我们对施工中出现的问题进行了统计分析,对问题产生的原因进行检查分析,统计表见下表:,8,检查结果统计表 表,2,序号,检查项目,检查点数,缺陷点,频 率,累计频率,%,1,引滦管线高程观测,30,12,40%,40,2,顶管高程观测,30,8,26.7%,66.7,3,顶管位移观测,30,5,16.7%,83.4,4,地表高程观测,30,5,16.6%,100,5,合计,120,30,100%,100,合格

9、率:(120-30)/120*100%=75%,9,根据上表,绘制排列图如下,:(,图,2),频率,(,个,),累计频率(,%,),30 100,25 83.4 83.4,20 66.7 66.7,12 12 40,8,5 5 40,0 0,引滦管高程 顶管高程,中线位移 地表高程,10,2.,原因分析,:,根据图表分析,可以确定引滦管高程和顶管高程为主要因素,中线位移和地表高程为次要因素。,针对这个问题,,QC,小组成员召开工作会,集思广益,从人员、材料、方法、环境四方面查找原因,利用因果分析图表示如下,:,11,12,3.,针对因素制定解决对策,.,在找到主要原因后,我们,QC,小组制定对

10、策,,(,详见下表,),,并将责任落,实到人,在规定的时间内整改完成。,对策措施表 表,3,因素,表现,对策,责任人,期限,人员,重进度轻质量,召开,QC小组扩大会议,进行质量意识教育,进行专项技术讲座,XX,全,过,程,责任心不强,方法,吊装不到位,编制业务指导书,,落实技术交底,XX,全,过,程,注浆部位及注浆量控制不当,油压控制不当,X,全,过,程,顶速控制不当,出泥速度,控制不当,X,环境,土质较软、部分为淤泥质,降低出泥量,合理控制顶进速度,X,全,过,程,料,管口有破损、橡胶圈有缺陷,与供货商紧密合作,达成协议,保证供货质量。,X,立,即,13,4,、针对以上计划对策,各责任人分项

11、落实。落实情况如下,:,落实一,:,召开,QC,小组扩大会议,具体负责顶管施工的工作人员全体参加,加强质量意识教育。提高全员的质量意识,调动全员的积极性。,落实二,:,编制作业指导书,落实日常技术交底制度,要求技术人员必须填写技术交底书,严格检查工序。,落实三,:,进行二次专题技术教育讲座,严格规范施工步骤,规范施工队伍的管理,与奖惩制度结合,制定新的施工方案。,落实四,:,派专人到顶管机掘进机内进行监督,确保顶速、出泥量等技术指标。,14,5,、检查总结,在第四节至第八节顶管的施工过程中,发现顶管中线位移问题和地表高程变化现象基本得以解决,引滦管线和顶管高程浮动现象得到了显著改观,但还存在引
