资源描述

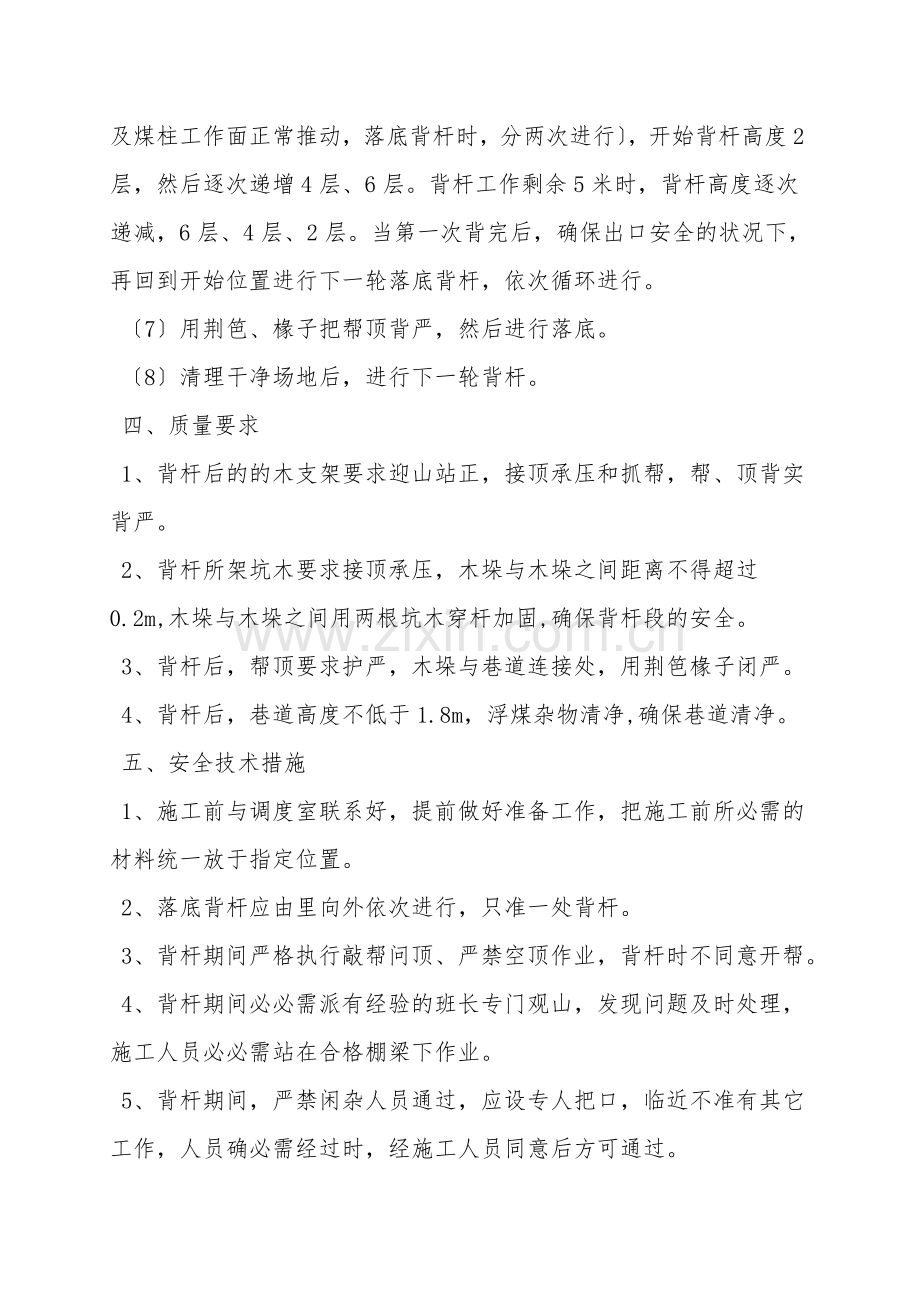

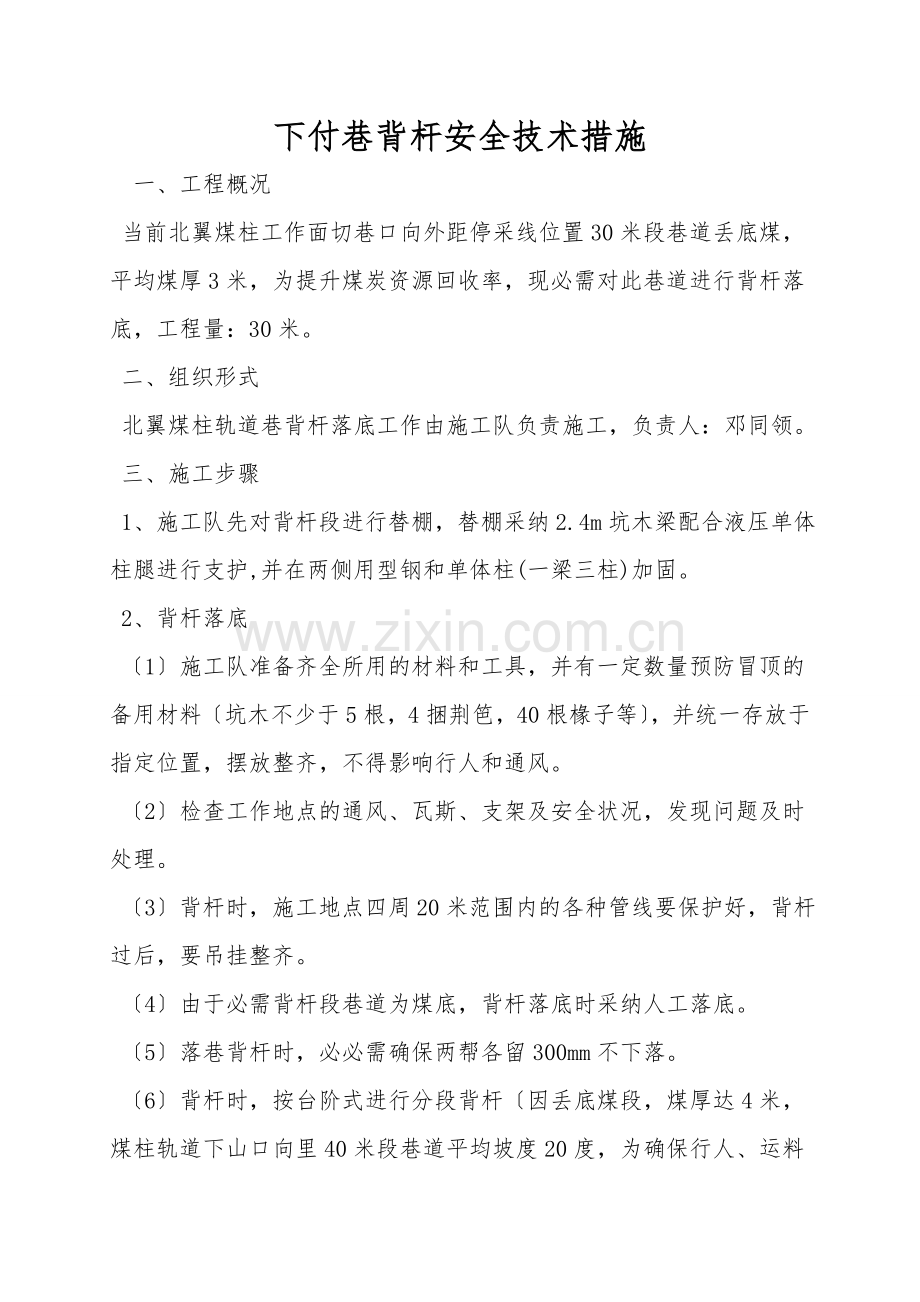

下付巷背杆安全技术措施 一、工程概况 当前北翼煤柱工作面切巷口向外距停采线位置30米段巷道丢底煤,平均煤厚3米,为提升煤炭资源回收率,现必需对此巷道进行背杆落底,工程量:30米。 二、组织形式 北翼煤柱轨道巷背杆落底工作由施工队负责施工,负责人:邓同领。 三、施工步骤 1、施工队先对背杆段进行替棚,替棚采纳2.4m坑木梁配合液压单体柱腿进行支护,并在两侧用型钢和单体柱(一梁三柱)加固。 2、背杆落底 〔1〕施工队准备齐全所用的材料和工具,并有一定数量预防冒顶的备用材料〔坑木不少于5根,4捆荆笆,40根椽子等〕,并统一存放于指定位置,摆放整齐,不得影响行人和通风。 〔2〕检查工作地点的通风、瓦斯、支架及安全状况,发现问题及时处理。 〔3〕背杆时,施工地点四周20米范围内的各种管线要保护好,背杆过后,要吊挂整齐。 〔4〕由于必需背杆段巷道为煤底,背杆落底时采纳人工落底。 〔5〕落巷背杆时,必必需确保两帮各留300mm不下落。 〔6〕背杆时,按台阶式进行分段背杆〔因丢底煤段,煤厚达4米,煤柱轨道下山口向里40米段巷道平均坡度20度,为确保行人、运料及煤柱工作面正常推动,落底背杆时,分两次进行〕,开始背杆高度2层,然后逐次递增4层、6层。背杆工作剩余5米时,背杆高度逐次递减,6层、4层、2层。当第一次背完后,确保出口安全的状况下,再回到开始位置进行下一轮落底背杆,依次循环进行。 〔7〕用荆笆、椽子把帮顶背严,然后进行落底。 〔8〕清理干净场地后,进行下一轮背杆。 四、质量要求 1、背杆后的的木支架要求迎山站正,接顶承压和抓帮,帮、顶背实背严。 2、背杆所架坑木要求接顶承压,木垛与木垛之间距离不得超过0.2m,木垛与木垛之间用两根坑木穿杆加固,确保背杆段的安全。 3、背杆后,帮顶要求护严,木垛与巷道连接处,用荆笆椽子闭严。 4、背杆后,巷道高度不低于1.8m,浮煤杂物清净,确保巷道清净。 五、安全技术措施 1、施工前与调度室联系好,提前做好准备工作,把施工前所必需的材料统一放于指定位置。 2、落底背杆应由里向外依次进行,只准一处背杆。 3、背杆期间严格执行敲帮问顶、严禁空顶作业,背杆时不同意开帮。 4、背杆期间必必需派有经验的班长专门观山,发现问题及时处理,施工人员必必需站在合格棚梁下作业。 5、背杆期间,严禁闲杂人员通过,应设专人把口,临近不准有其它工作,人员确必需经过时,经施工人员同意后方可通过。 6、背杆工作连续进行,不连续进行施工时,每次结束前,必必需接顶封帮,确保工作地点安全。 7、在背杆落巷过程中,必必需有一名班长或副队长统一指挥,现场跟班,全面负责安全的质量问题。 六、其它未尽事宜,严格按照《煤矿安全规程》中的有关规定执行。 关东亮 2021年5月15日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
