收藏 分销(赏)

施工安全监督要点提示.doc

上传人:丰**** 文档编号:10189081 上传时间:2025-04-25 格式:DOC 页数:8 大小:19.04KB
下载 相关 举报
施工安全监督要点提示.doc_第1页
第1页 / 共8页
施工安全监督要点提示.doc_第2页
第2页 / 共8页
点击查看更多>>
资源描述

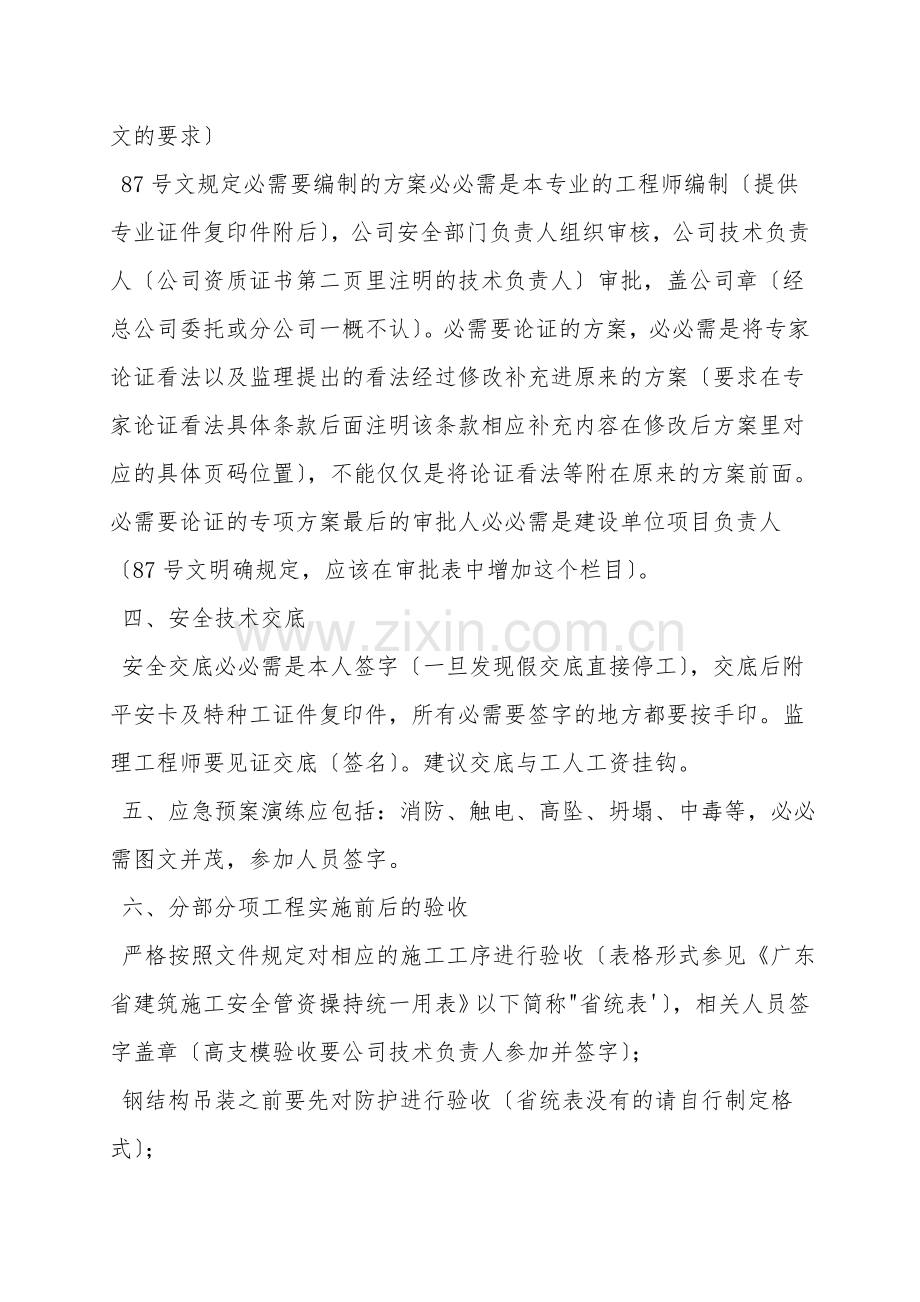

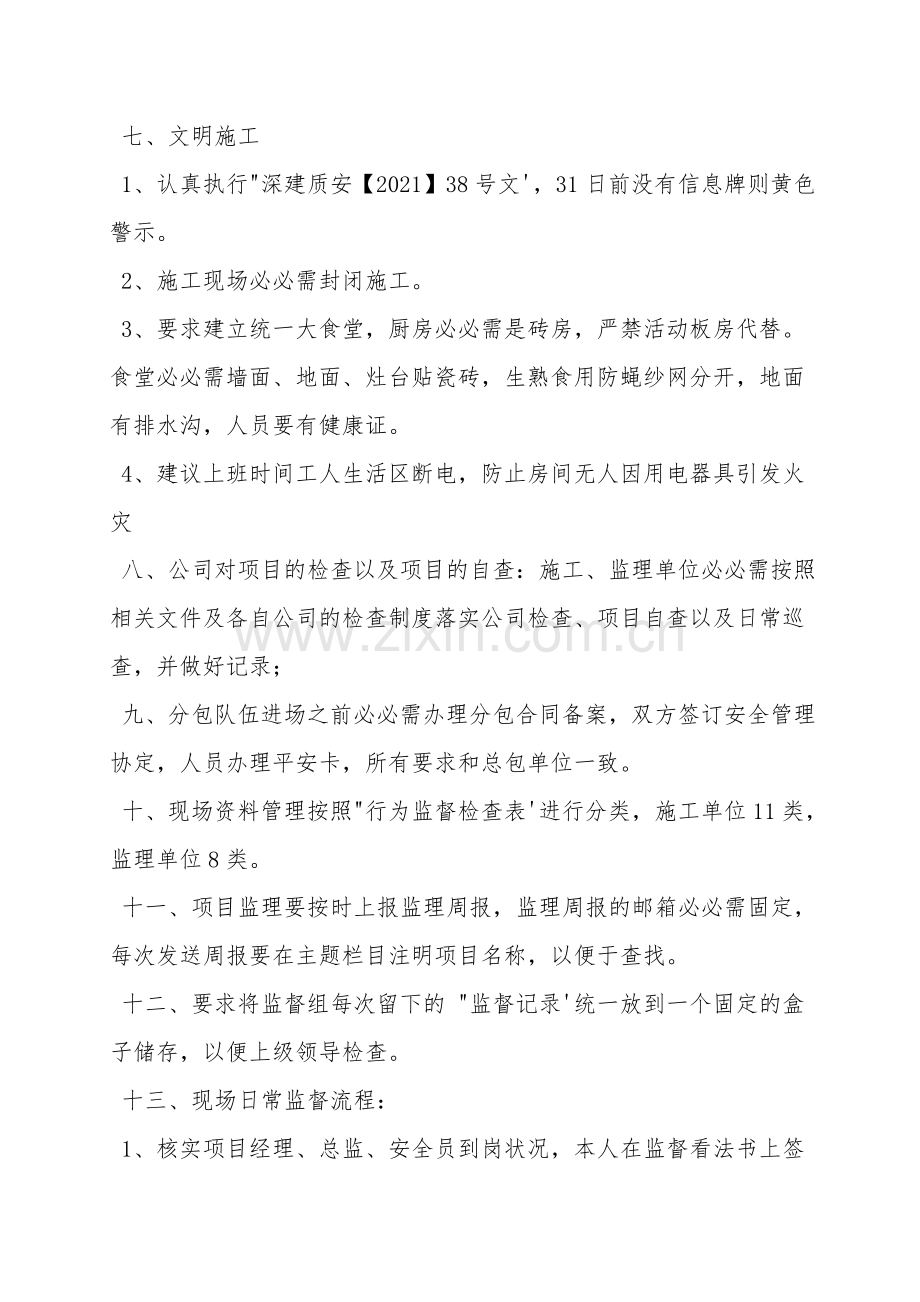

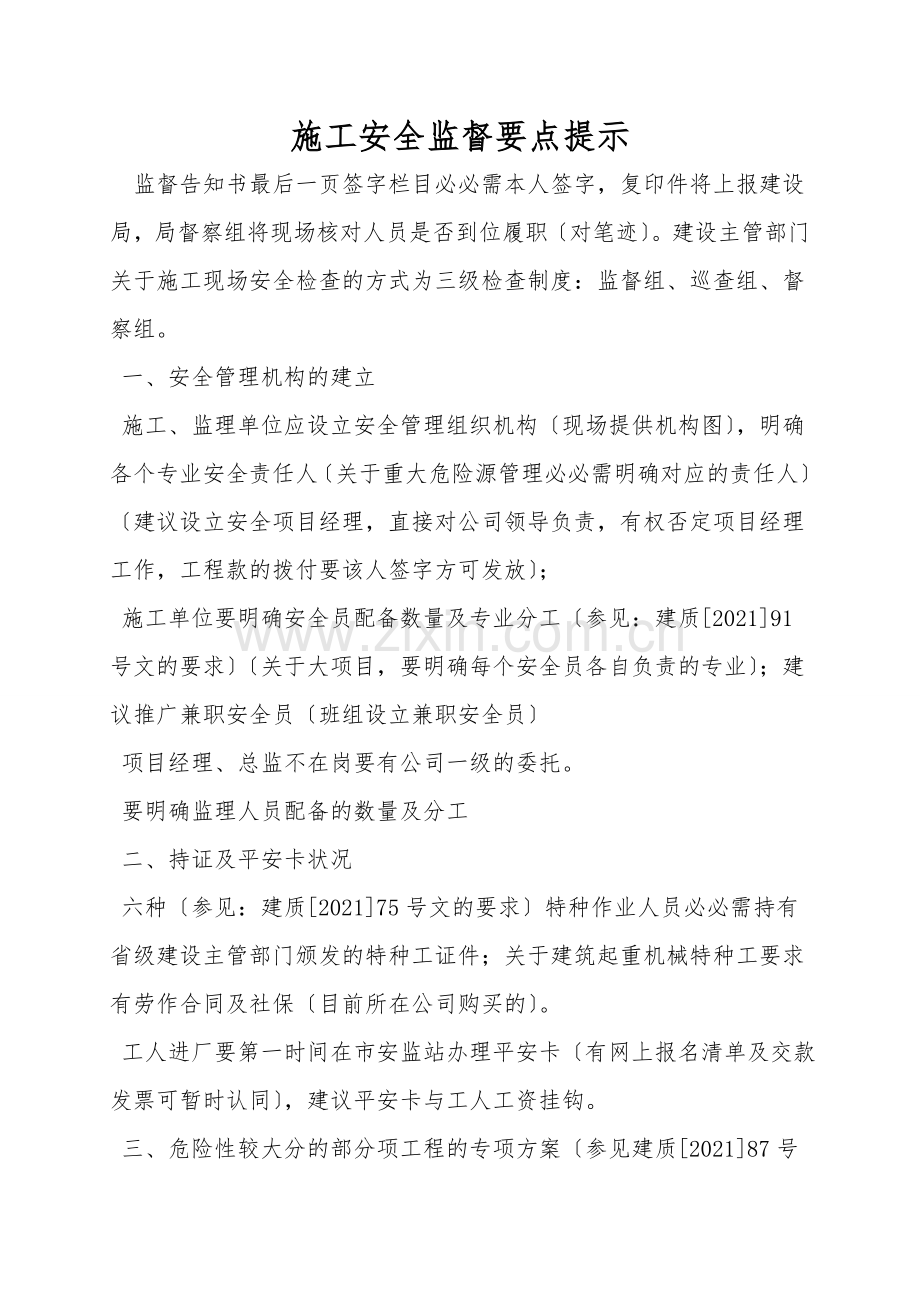

施工安全监督要点提示 监督告知书最后一页签字栏目必必需本人签字,复印件将上报建设局,局督察组将现场核对人员是否到位履职〔对笔迹〕。建设主管部门关于施工现场安全检查的方式为三级检查制度:监督组、巡查组、督察组。 一、安全管理机构的建立 施工、监理单位应设立安全管理组织机构〔现场提供机构图〕,明确各个专业安全责任人〔关于重大危险源管理必必需明确对应的责任人〕〔建议设立安全项目经理,直接对公司领导负责,有权否定项目经理工作,工程款的拨付要该人签字方可发放〕; 施工单位要明确安全员配备数量及专业分工〔参见:建质[2021]91号文的要求〕〔关于大项目,要明确每个安全员各自负责的专业〕;建议推广兼职安全员〔班组设立兼职安全员〕 项目经理、总监不在岗要有公司一级的委托。 要明确监理人员配备的数量及分工 二、持证及平安卡状况 六种〔参见:建质[2021]75号文的要求〕特种作业人员必必需持有省级建设主管部门颁发的特种工证件;关于建筑起重机械特种工要求有劳作合同及社保〔目前所在公司购买的〕。 工人进厂要第一时间在市安监站办理平安卡〔有网上报名清单及交款发票可暂时认同〕,建议平安卡与工人工资挂钩。 三、危险性较大分的部分项工程的专项方案〔参见建质[2021]87号文的要求〕 87号文规定必需要编制的方案必必需是本专业的工程师编制〔提供专业证件复印件附后〕,公司安全部门负责人组织审核,公司技术负责人〔公司资质证书第二页里注明的技术负责人〕审批,盖公司章〔经总公司委托或分公司一概不认〕。必需要论证的方案,必必需是将专家论证看法以及监理提出的看法经过修改补充进原来的方案〔要求在专家论证看法具体条款后面注明该条款相应补充内容在修改后方案里对应的具体页码位置〕,不能仅仅是将论证看法等附在原来的方案前面。必需要论证的专项方案最后的审批人必必需是建设单位项目负责人〔87号文明确规定,应该在审批表中增加这个栏目〕。 四、安全技术交底 安全交底必必需是本人签字〔一旦发现假交底直接停工〕,交底后附平安卡及特种工证件复印件,所有必需要签字的地方都要按手印。监理工程师要见证交底〔签名〕。建议交底与工人工资挂钩。 五、应急预案演练应包括:消防、触电、高坠、坍塌、中毒等,必必需图文并茂,参加人员签字。 六、分部分项工程实施前后的验收 严格按照文件规定对相应的施工工序进行验收〔表格形式参见《广东省建筑施工安全管资操持统一用表》以下简称"省统表'〕,相关人员签字盖章〔高支模验收要公司技术负责人参加并签字〕; 钢结构吊装之前要先对防护进行验收〔省统表没有的请自行制定格式〕; 七、文明施工 1、认真执行"深建质安【2021】38号文',31日前没有信息牌则黄色警示。 2、施工现场必必需封闭施工。 3、要求建立统一大食堂,厨房必必需是砖房,严禁活动板房代替。食堂必必需墙面、地面、灶台贴瓷砖,生熟食用防蝇纱网分开,地面有排水沟,人员要有健康证。 4、建议上班时间工人生活区断电,防止房间无人因用电器具引发火灾 八、公司对项目的检查以及项目的自查:施工、监理单位必必需按照相关文件及各自公司的检查制度落实公司检查、项目自查以及日常巡查,并做好记录; 九、分包队伍进场之前必必需办理分包合同备案,双方签订安全管理协定,人员办理平安卡,所有要求和总包单位一致。 十、现场资料管理按照"行为监督检查表'进行分类,施工单位11类,监理单位8类。 十一、项目监理要按时上报监理周报,监理周报的邮箱必必需固定,每次发送周报要在主题栏目注明项目名称,以便于查找。 十二、要求将监督组每次留下的 "监督记录'统一放到一个固定的盒子储存,以便上级领导检查。 十三、现场日常监督流程: 1、核实项目经理、总监、安全员到岗状况,本人在监督看法书上签字。 2、核实上次检查留下看法书提到的问题,如果本次检查有重复则发放执法文书,给予警示。 3、检查现场各类资料,包括:三级教育、安全交底〔应该由项目技术负责人和安全员共同交底;后面应该附上被交底人平安卡以及特种工证件复印件,且被交底人在名字上按手印〕、应急演练〔消防、触电、高坠、坍塌、中毒等演练〕、分部分项工程验收记录〔"省统表'〕、特种人员证件〔监理应提前在省建设厅网站上通过模糊搜索核查真实性〕、工人平安卡〔随机抽检五个工人,达不到四个持卡则停工〕、近期监理周报、近期监理旁站记录、近期监理通知〔有问题必必需闭合〕;公司对项目的安全检查记录〔施工、监理单位公司一级的月检,项目上的周检以及日常检查记录〕。 4、抽检现场,注明抽检部位及发现问题。 其它 十四、严格执行高大模板安全监督管理导则〔参见:建质[2021]254号文〕,方案的编制依据必必需包涵:《建筑施工模板安全技术规范》及建质[2021]254号文,必必需对应"建质[2021]254号文'文件里要求的格式及内容。专家论证内容必必需包涵文件里面提到的论证内容。高支模开始搭设前要通知监督组,监督组将进行有针对的告知。专项告知,架子班长要到场。高支模支撑系统搭设应为架子工,严查交底。 十五、高处作业必必需要求工人佩戴安全带,如果现场作业的工人没有安全带那么责任是管理人员的,如果是他自己不带责任是他的。 十六、关于施工层钢筋绑扎以及混凝土浇筑之前必必需进行脚手架防护验收,否则监理不能对钢筋验收,不能同意施工单位浇筑混凝土。 十七、建议施工电梯每次上下限载9人〔包括操作人员〕,尤其是上下班高峰期。 施工用电管理要点: 〔一〕 1、方案 参见《施工现场临时用电安全技术规范》的编制要求。本专业人员编制、公司部门审核、公司技术负责人审批、总配电图、方案里面明确是接零保护而不是接地保护 2、电工持证:省建设厅证件〔监理必必需网上核查〕 〔二〕 1、接零保护:施工机具必必需接零保护,严禁机具金属外壳接地。 2、漏电保护:①两级保护:总箱;末端箱、②选型:电磁式漏电开关、③参数选择:按照临时用电规范要求配置、④定期巡视保证有效可靠 3、交流焊机必必需配置二次降压保护器 〔三〕施工临时用电检查必需提供如下资料: 1、用电管理方面:用电方案〔编制参见"省统表'255页〕、用电设施验收表〔参见"省统表'191页〕、用电设施测试记录〔每个季度一份,主要是接地电阻测试,绝缘电阻测试。"省统表'130、131页〕 2、人员管理方面:电工名单、特种工证件、人员平安卡、三级教育、安全技术交底 3、机具管理方面:机具进场清单〔"省统表'163页〕、机具进场验收表〔参见"省统表'176页〕 4、电工巡视修理记录〔"省统表'129页〕、班前活动记录 5、用电管理制度,操作规程。 建筑起重机械管理要点 严格按166号文执行,除按监督告知书要求严格执行外,还要执行粤建质函[2021]11号及深建质安[2021]49号文,特别提示: 1.安装合同,如未包涵顶升〔附墙〕、加节内容,还必需提供顶升部分的合同;租赁合同,必必需明确双方安全使命〔如租赁合同涉及安装及修理内容,必必需补充三方协议,即使用单位、安装单位、租赁单位〕; 必必需注意现在安装、附墙、顶升作业必必需由一家安装单位完成。 各类合同签订必必需由法人签字或委托代表人签字,并盖法人单位公章。 2.专项施工方案,按87号文审批〔安装单位专业技术人员编制,安全、技术等部门人员审核,技术负责人审批盖章,使用或总包单位技术负责人审批盖章,监理审批盖总监章〕;如未包涵顶升〔附墙〕、加节内容,必必需另行编制专项方案,审批要求一致; 3.安装前必必需完成基础验收,塔吊基础砼强度不得低于C35; 4.检测报告及安装验收资料、附墙加节验收资料〔相关单位签字盖章有明确结论〕; 5.修理保养必必需签订合同,并明确维护保养标准;修理保养制度及记录〔修理保养必必需由厂家或安装单位承当,制度由厂家或安装单位编制,总包及监理单位检察〕、运行记录;坠落试验记录,力矩限制器起重量限制器试验记录; 6.作业人员管理资料:安装拆卸、司机信号工等特种作业证、安全技术交底、三级教育、平安卡;〔人员社保资料及劳作合同〕。 7.附墙如非原厂产品〔包括超长〕,必必需征得原厂同意; 8.安全技术交底人为:安装单位技术负责人、专职安全人员、施工队长〔盖相关单位章〕共同交底,监理签字见证盖执业章。〔监理单位天天要核查特种作业人员〕 9.安装及使用操作作业人员发生变动,检测报告到期复检、作业时间变动必必需及时办理变更手续。〔2021版新表格,现场发放〕 10.严格按深建质安[2021]49号文附表一自查完善。 11.对照"塔吊安全管理资料目录'及"施工升降机安全管理资料目录'整理资料,保证"一机一档,定人定机'。〔监督组现场将两个"目录'发给施工单位〕 土建方面另见各个单独告知细则〔施工现场重大危险源节点施工前要先通知监督组〕 深基坑开挖与支护 人工挖孔桩 脚手架〔电梯井等内脚手架;防护棚;卸料平台:建议改变受力模型。〕 高支模: 钢结构吊装防护 隧道 上述很多管理要点是监督组对日常工作的总结,希望各方多多提供更好的安全监督、管理建议,为搞好安全管理工作尽一份责。 项目上如有人员接到诈骗 或者推销产品的要及时和监督组取得联系,防止上当受骗。 上述要点仅供施工现场参照 附件:建筑起重机械安装作业检查表、建筑起重机械使用状况检查表、塔吊设备档案目录、电梯设备档案目录 监督二科三组
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
